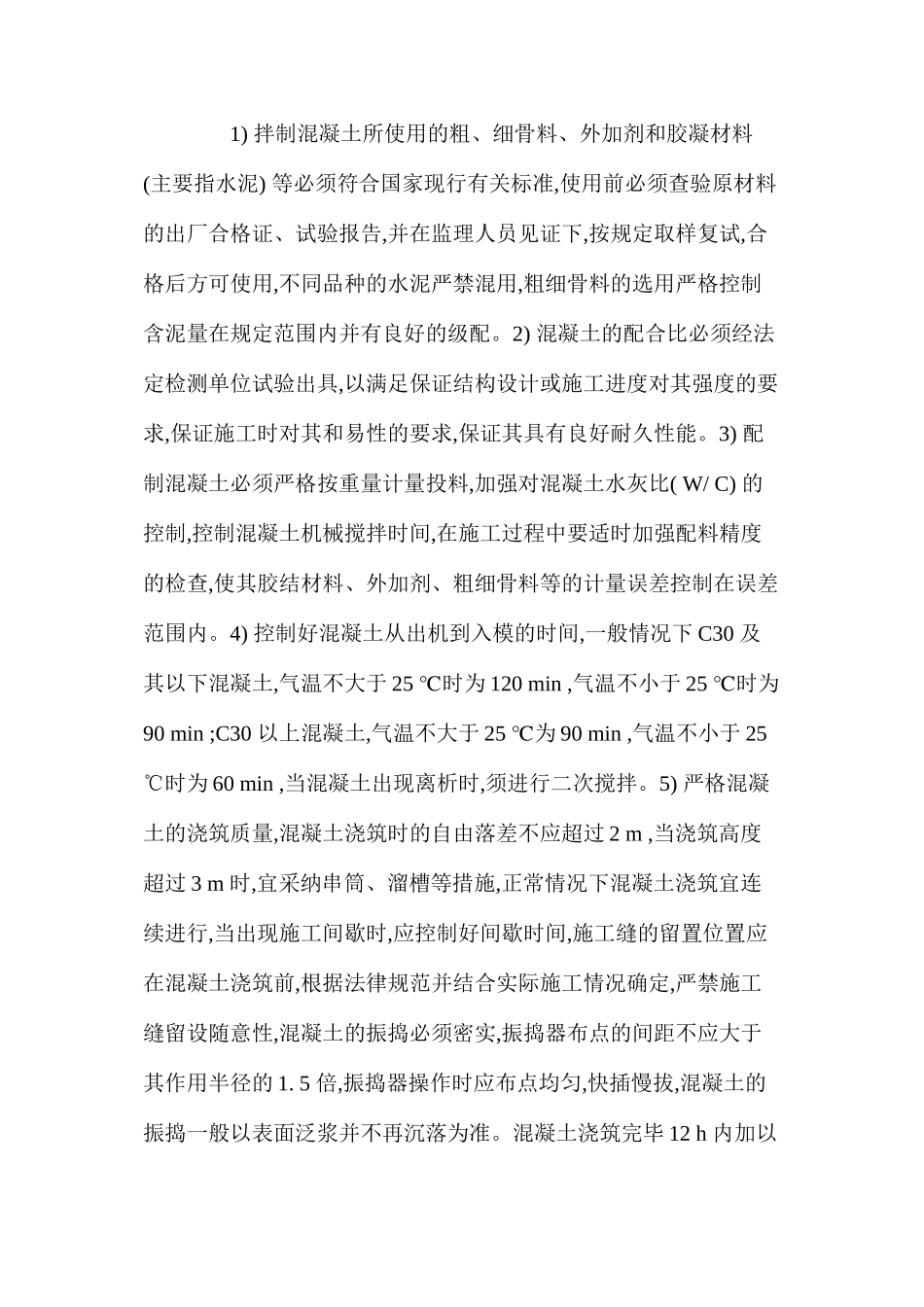

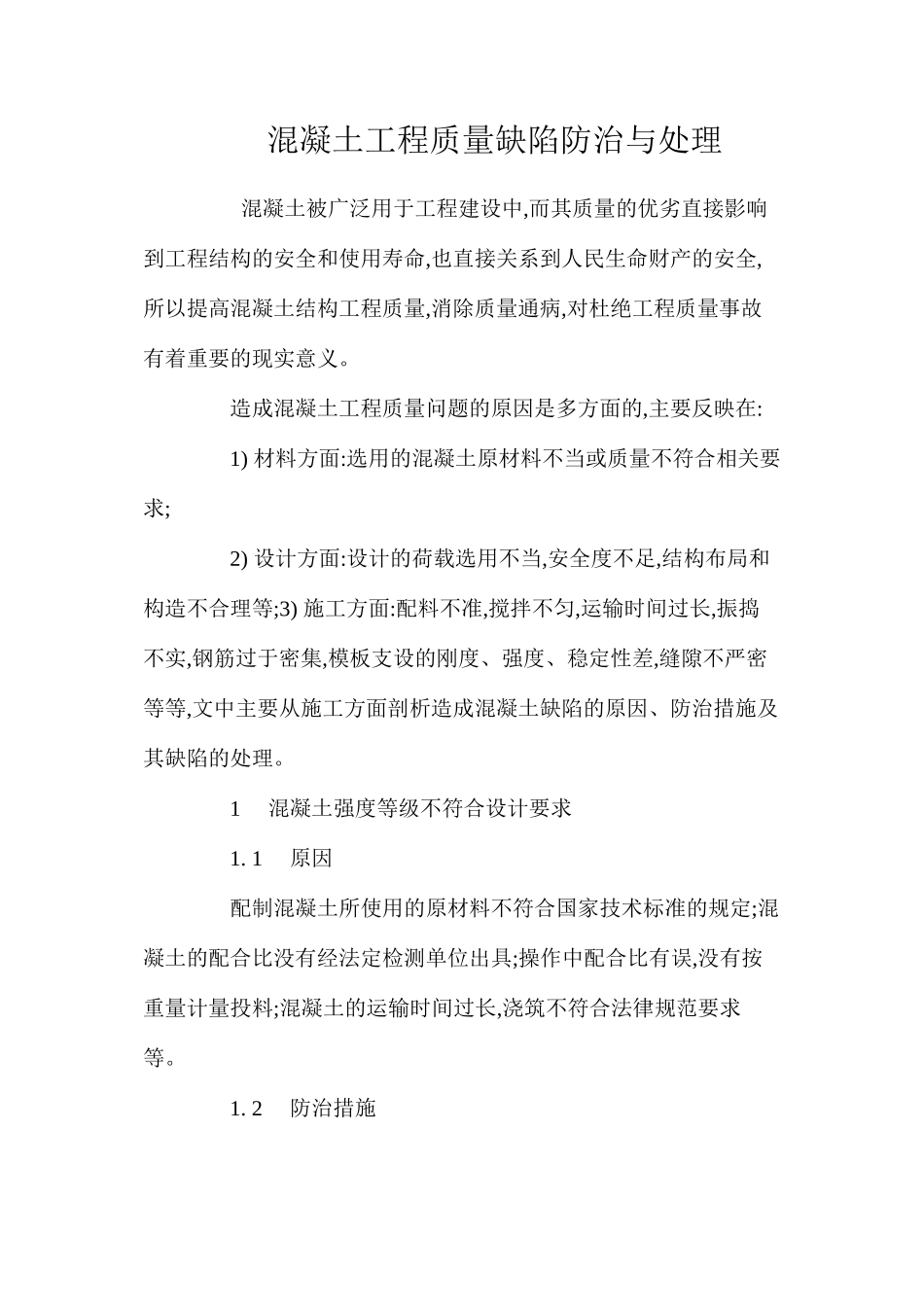

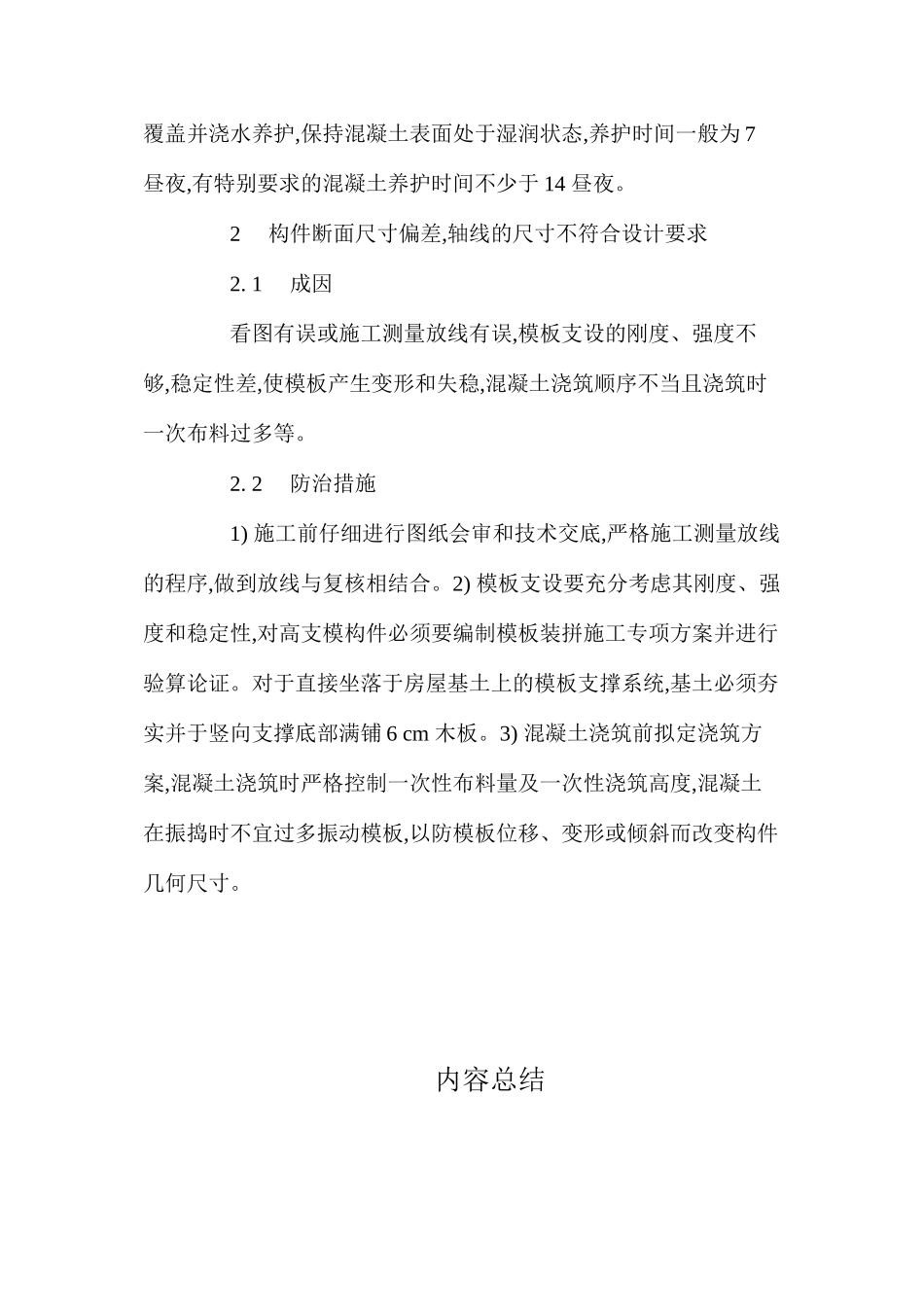

混凝土工程质量缺陷防治与处理 混凝土被广泛用于工程建设中,而其质量的优劣直接影响到工程结构的安全和使用寿命,也直接关系到人民生命财产的安全,所以提高混凝土结构工程质量,消除质量通病,对杜绝工程质量事故 有着重要的现实意义。 造成混凝土工程质量问题的原因是多方面的,主要反映在: 1) 材料方面:选用的混凝土原材料不当或质量不符合相关要求; 2) 设计方面:设计的荷载选用不当,安全度不足,结构布局和构造不合理等;3) 施工方面:配料不准,搅拌不匀,运输时间过长,振捣不实,钢筋过于密集,模板支设的刚度、强度、稳定性差,缝隙不严密等等,文中主要从施工方面剖析造成混凝土缺陷的原因、防治措施及 其缺陷的处理。 1 混凝土强度等级不符合设计要求 1. 1 原因 配制混凝土所使用的原材料不符合国家技术标准的规定;混凝土的配合比没有经法定检测单位出具;操作中配合比有误,没有按重量计量投料;混凝土的运输时间过长,浇筑不符合法律规范要求 等。 1. 2 防治措施 1) 拌制混凝土所使用的粗、细骨料、外加剂和胶凝材料(主要指水泥) 等必须符合国家现行有关标准,使用前必须查验原材料的出厂合格证、试验报告,并在监理人员见证下,按规定取样复试,合格后方可使用,不同品种的水泥严禁混用,粗细骨料的选用严格控制含泥量在规定范围内并有良好的级配。2) 混凝土的配合比必须经法定检测单位试验出具,以满足保证结构设计或施工进度对其强度的要求,保证施工时对其和易性的要求,保证其具有良好耐久性能。3) 配制混凝土必须严格按重量计量投料,加强对混凝土水灰比( W/ C) 的控制,控制混凝土机械搅拌时间,在施工过程中要适时加强配料精度的检查,使其胶结材料、外加剂、粗细骨料等的计量误差控制在误差范围内。4) 控制好混凝土从出机到入模的时间,一般情况下 C30 及其以下混凝土,气温不大于 25 ℃时为 120 min ,气温不小于 25 ℃时为90 min ;C30 以上混凝土,气温不大于 25 ℃为 90 min ,气温不小于 25 ℃时为 60 min ,当混凝土出现离析时,须进行二次搅拌。5) 严格混凝土的浇筑质量,混凝土浇筑时的自由落差不应超过 2 m ,当浇筑高度超过 3 m 时,宜采纳串筒、溜槽等措施,正常情况下混凝土浇筑宜连续进行,当出现施工间歇时,应控制好间歇时间,施工缝的留置位置应在混凝土浇筑前,根据法律规范并结合实际施工情况确定,严禁施工缝留设随意性,混凝土的振捣必须密实,振捣器布点的间距不应大于其作用半径的 1. 5 倍,振...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土工程质量缺陷防治与处理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
