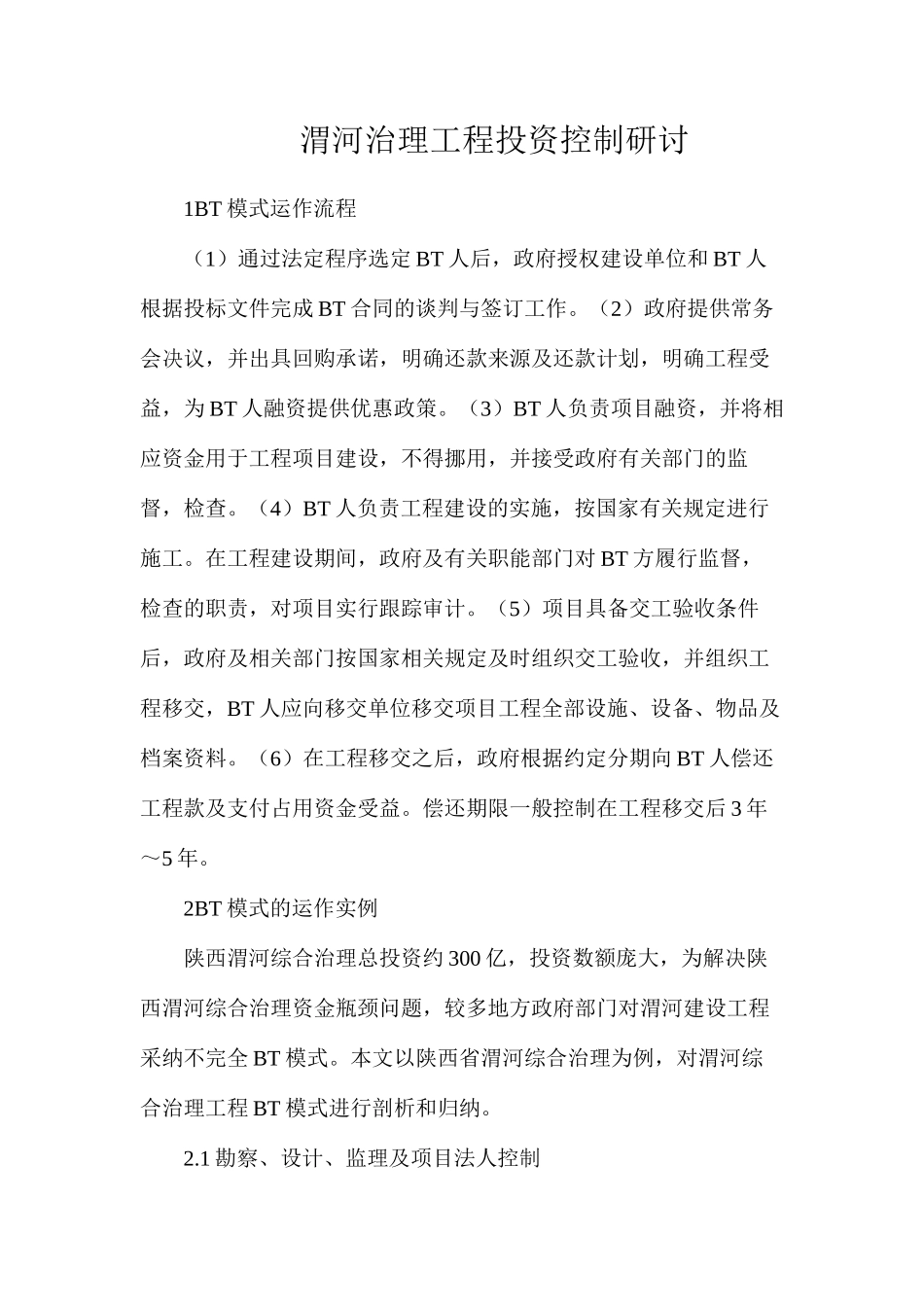

渭河治理工程投资控制研讨1BT 模式运作流程(1)通过法定程序选定 BT 人后,政府授权建设单位和 BT 人根据投标文件完成 BT 合同的谈判与签订工作
(2)政府提供常务会决议,并出具回购承诺,明确还款来源及还款计划,明确工程受益,为 BT 人融资提供优惠政策
(3)BT 人负责项目融资,并将相应资金用于工程项目建设,不得挪用,并接受政府有关部门的监督,检查
(4)BT 人负责工程建设的实施,按国家有关规定进行施工
在工程建设期间,政府及有关职能部门对 BT 方履行监督,检查的职责,对项目实行跟踪审计
(5)项目具备交工验收条件后,政府及相关部门按国家相关规定及时组织交工验收,并组织工程移交,BT 人应向移交单位移交项目工程全部设施、设备、物品及档案资料
(6)在工程移交之后,政府根据约定分期向 BT 人偿还工程款及支付占用资金受益
偿还期限一般控制在工程移交后 3 年~5 年
2BT 模式的运作实例陕西渭河综合治理总投资约 300 亿,投资数额庞大,为解决陕西渭河综合治理资金瓶颈问题,较多地方政府部门对渭河建设工程采纳不完全 BT 模式
本文以陕西省渭河综合治理为例,对渭河综合治理工程 BT 模式进行剖析和归纳

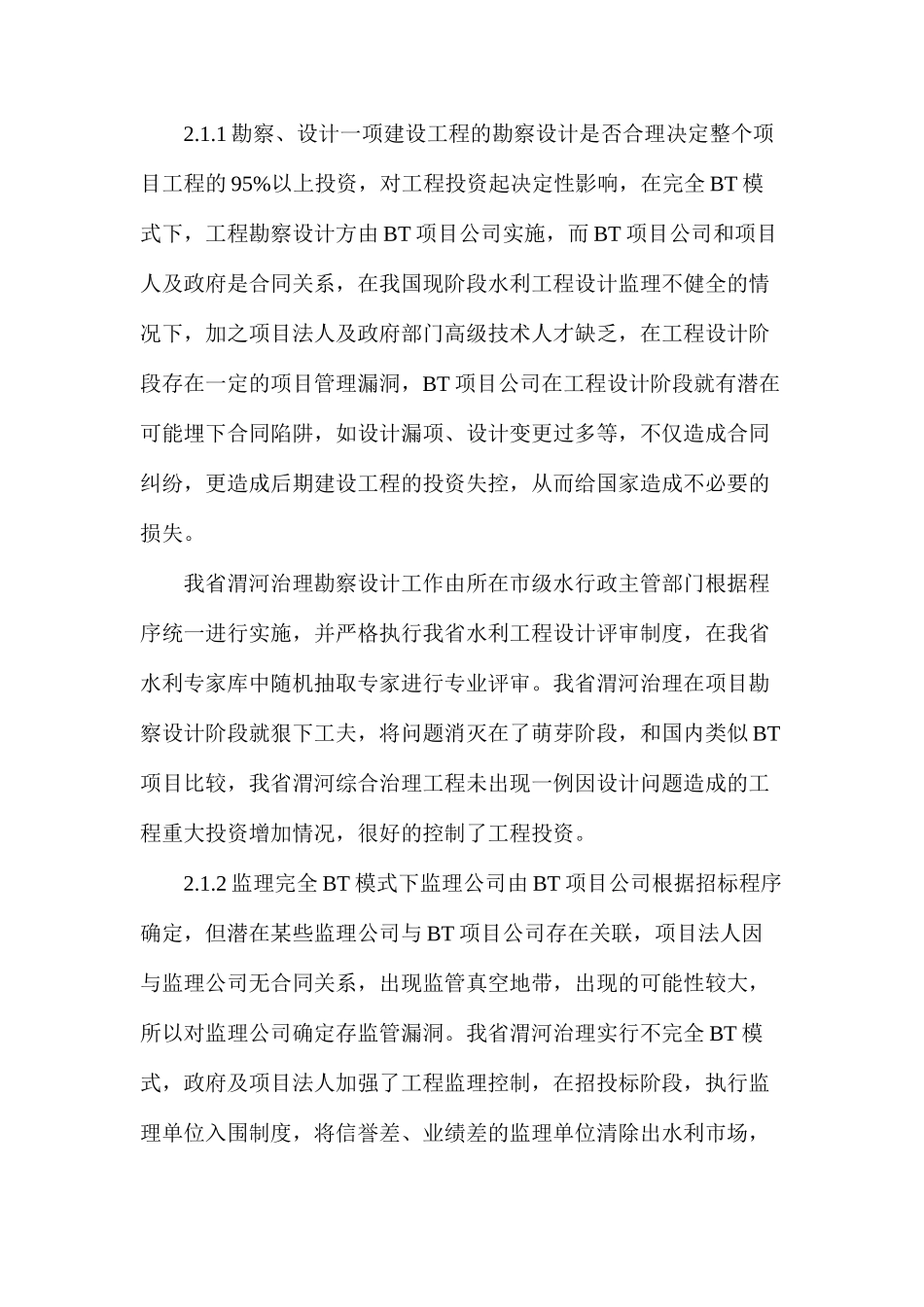

1 勘察、设计、监理及项目法人控制2
1 勘察、设计一项建设工程的勘察设计是否合理决定整个项目工程的 95%以上投资,对工程投资起决定性影响,在完全 BT 模式下,工程勘察设计方由 BT 项目公司实施,而 BT 项目公司和项目人及政府是合同关系,在我国现阶段水利工程设计监理不健全的情况下,加之项目法人及政府部门高级技术人才缺乏,在工程设计阶段存在一定的项目管理漏洞,BT 项目公司在工程设计阶段就有潜在可能埋下合同陷阱,如设计漏项、设计变更过多等,不仅造成合同纠纷,更造成后期建设工程的投资失控,从而给国家造成不必要的损失

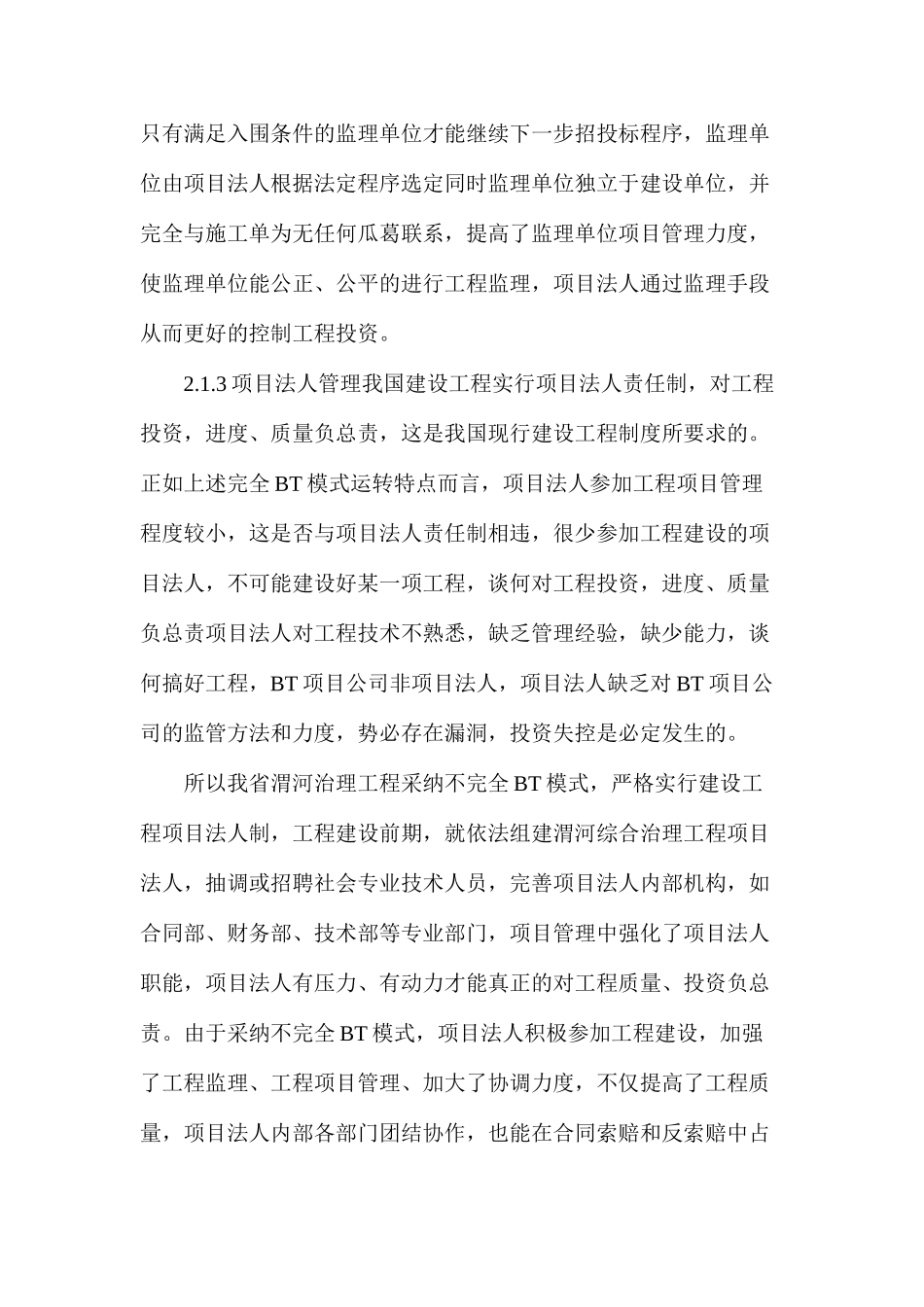

我省渭河治理勘察设计工作由所在市级
