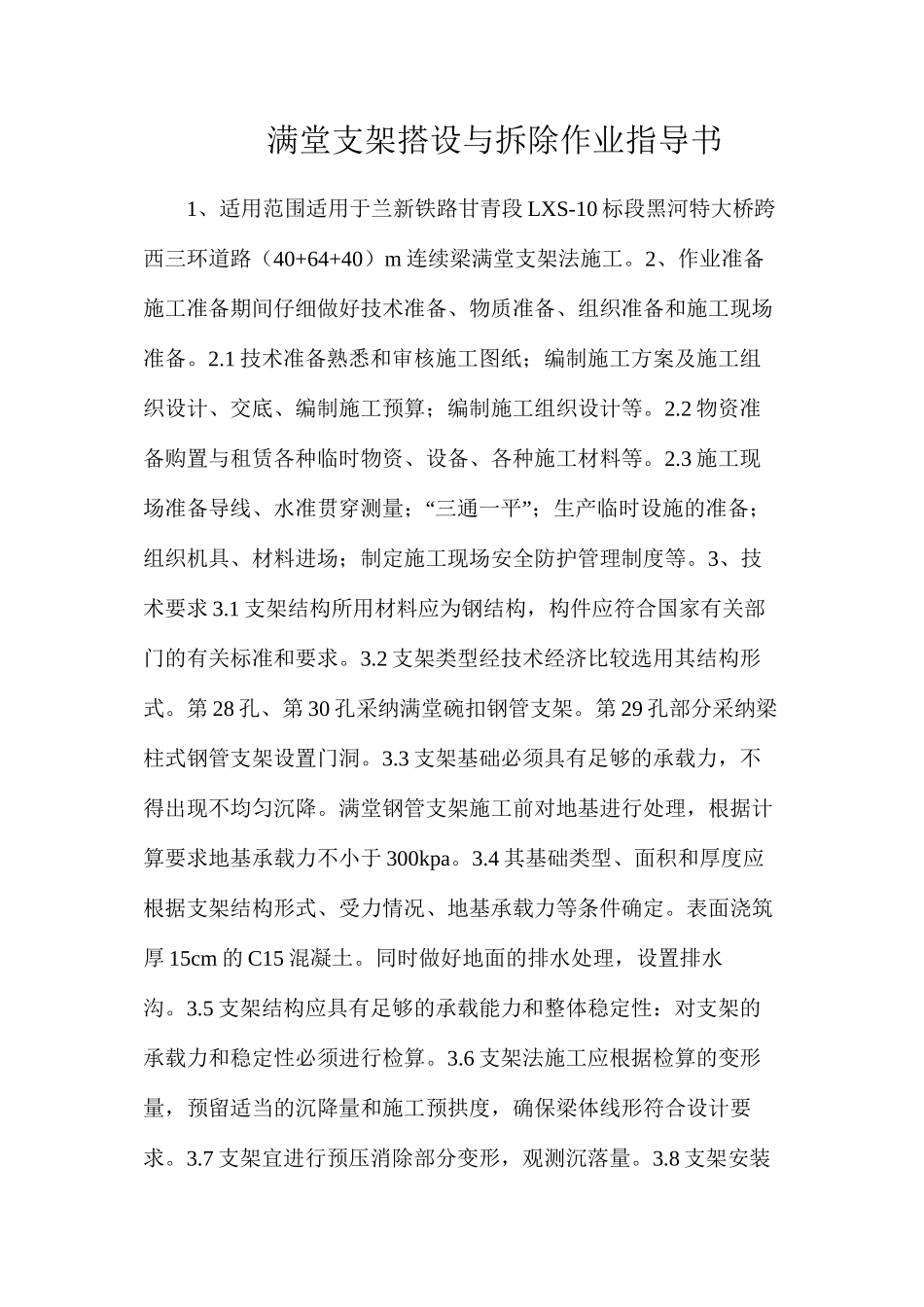

满堂支架搭设与拆除作业指导书1、适用范围适用于兰新铁路甘青段 LXS-10 标段黑河特大桥跨西三环道路(40+64+40)m 连续梁满堂支架法施工
2、作业准备施工准备期间仔细做好技术准备、物质准备、组织准备和施工现场准备
1 技术准备熟悉和审核施工图纸;编制施工方案及施工组织设计、交底、编制施工预算;编制施工组织设计等
2 物资准备购置与租赁各种临时物资、设备、各种施工材料等
3 施工现“”场准备导线、水准贯穿测量; 三通一平 ;生产临时设施的准备;组织机具、材料进场;制定施工现场安全防护管理制度等
3、技术要求 3
1 支架结构所用材料应为钢结构,构件应符合国家有关部门的有关标准和要求
2 支架类型经技术经济比较选用其结构形式
第 28 孔、第 30 孔采纳满堂碗扣钢管支架
第 29 孔部分采纳梁柱式钢管支架设置门洞
3 支架基础必须具有足够的承载力,不得出现不均匀沉降
满堂钢管支架施工前对地基进行处理,根据计算要求地基承载力不小于 300kpa
4 其基础类型、面积和厚度应根据支架结构形式、受力情况、地基承载力等条件确定
表面浇筑厚 15cm 的 C15 混凝土
同时做好地面的排水处理,设置排水沟
5 支架结构应具有足够的承载能力和整体稳定性:对支架的承载力和稳定性必须进行检算
6 支架法施工应根据检算的变形量,预留适当的沉降量和施工预拱度,确保梁体线形符合设计要求
7 支架宜进行预压消除部分变形,观测沉落量
8 支架安装结束,经检查符合设计要求后,方可进行模板安装
9 梁底模及支架卸载顺序,应严格根据从梁体挠度最大处支架节点开始,逐步卸落相邻节点,达到一定卸落量后,支架方可脱落梁体
4、施工程序与工艺流程 4
1 支架搭设 4
1 基本情况:第 28 孔、第 30 孔采纳满堂碗扣钢管支架
第 29 孔部分采纳梁柱式钢管
