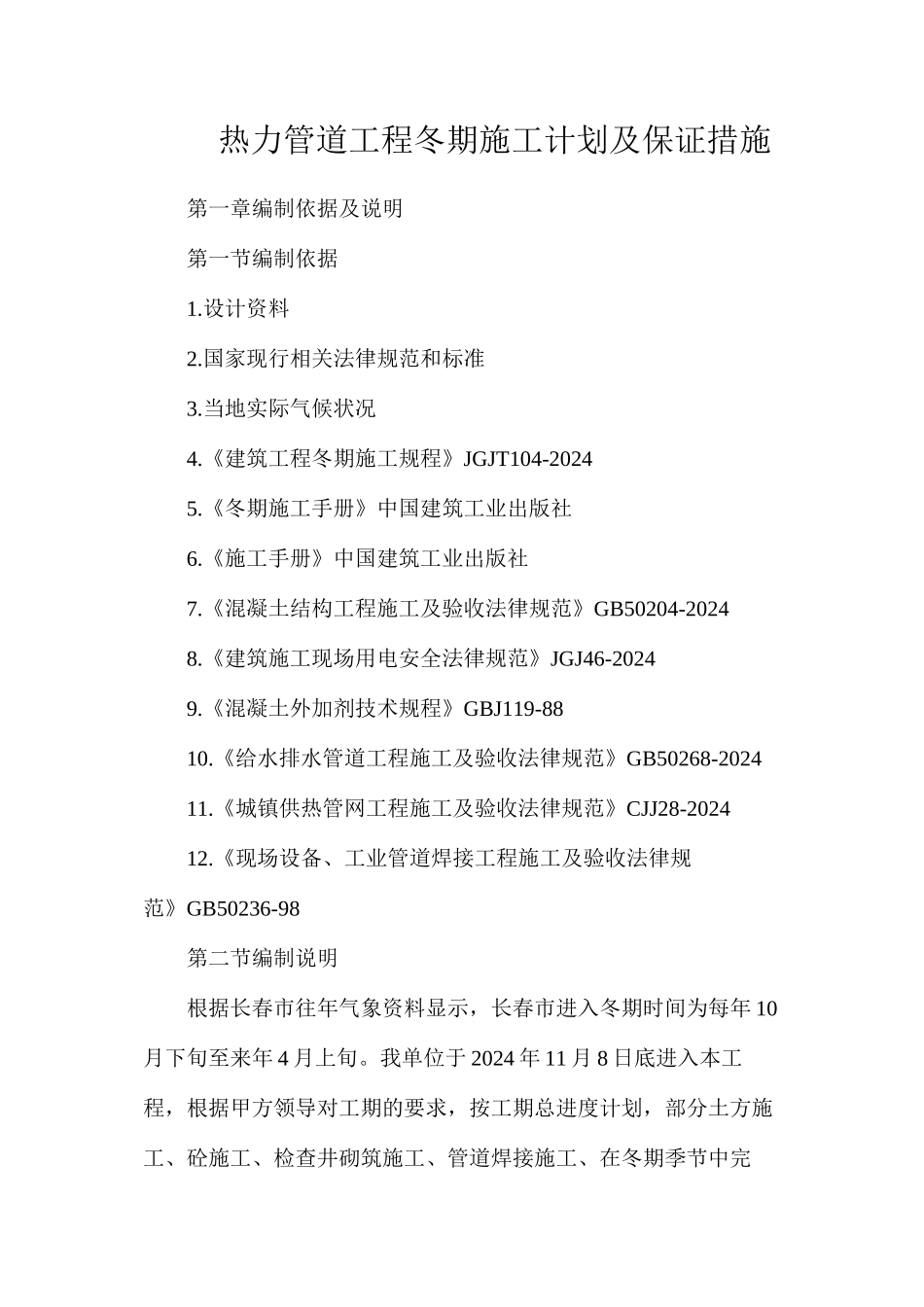

热力管道工程冬期施工计划及保证措施第一章编制依据及说明第一节编制依据1
国家现行相关法律规范和标准3
当地实际气候状况4
《建筑工程冬期施工规程》JGJT104-20245
《冬期施工手册》中国建筑工业出版社6
《施工手册》中国建筑工业出版社7
《混凝土结构工程施工及验收法律规范》GB50204-20248
《建筑施工现场用电安全法律规范》JGJ46-20249
《混凝土外加剂技术规程》GBJ119-8810
《给水排水管道工程施工及验收法律规范》GB50268-202411
《城镇供热管网工程施工及验收法律规范》CJJ28-202412
《现场设备、工业管道焊接工程施工及验收法律规范》GB50236-98第二节编制说明根据长春市往年气象资料显示,长春市进入冬期时间为每年 10月下旬至来年 4 月上旬

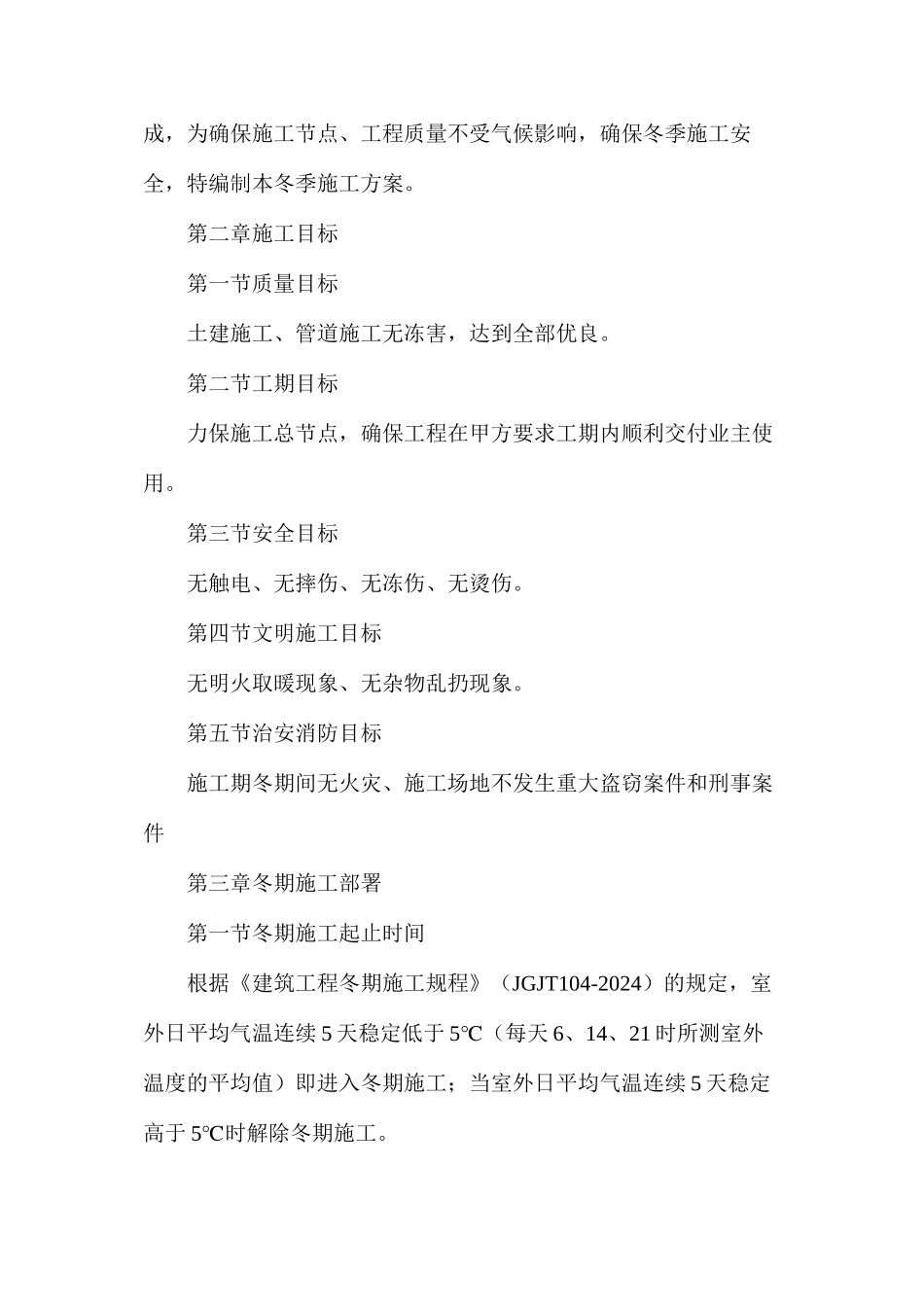

我单位于 2024 年 11 月 8 日底进入本工程,根据甲方领导对工期的要求,按工期总进度计划,部分土方施工、砼施工、检查井砌筑施工、管道焊接施工、在冬期季节中完成,为确保施工节点、工程质量不受气候影响,确保冬季施工安全,特编制本冬季施工方案
第二章施工目标第一节质量目标土建施工、管道施工无冻害,达到全部优良
第二节工期目标力保施工总节点,确保工程在甲方要求工期内顺利交付业主使用
第三节安全目标无触电、无摔伤、无冻伤、无烫伤
第四节文明施工目标无明火取暖现象、无杂物乱扔现象
第五节治安消防目标施工期冬期间无火灾、施工场地不发生重大盗窃案件和刑事案件第三章冬期施工部署第一节冬期施工起止时间根据《建筑工程冬期施工规程》(JGJT104-2024)的规定,室外日平均气温连续 5 天稳定低于 5℃(每天 6、14、21 时所测室外温度的平均值)即进入冬期施工;当室外日平均气温连续 5 天稳定高于 5℃时解除冬期施工

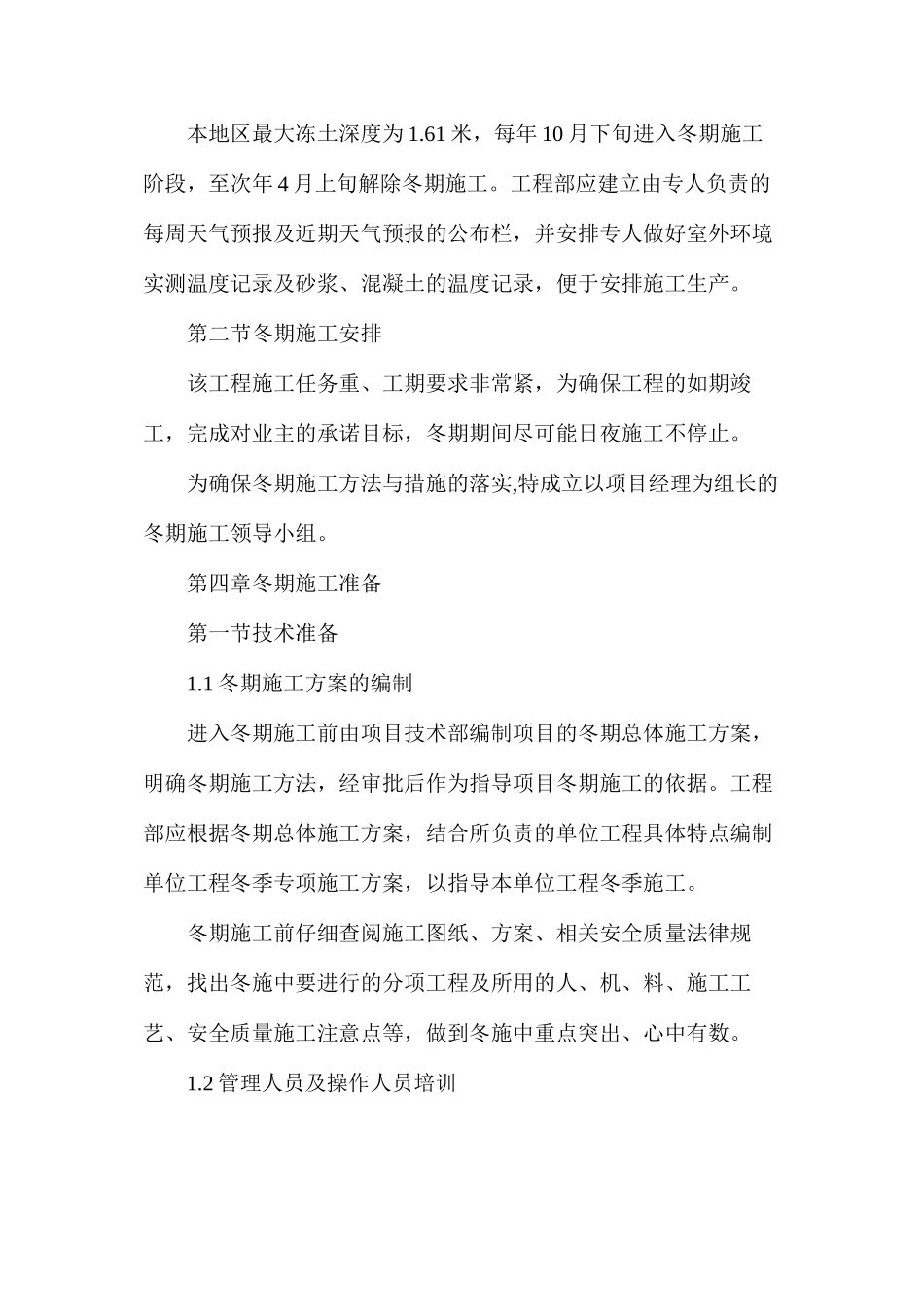

本地区最大冻土深度为 1
61 米,每年 10 月下旬
