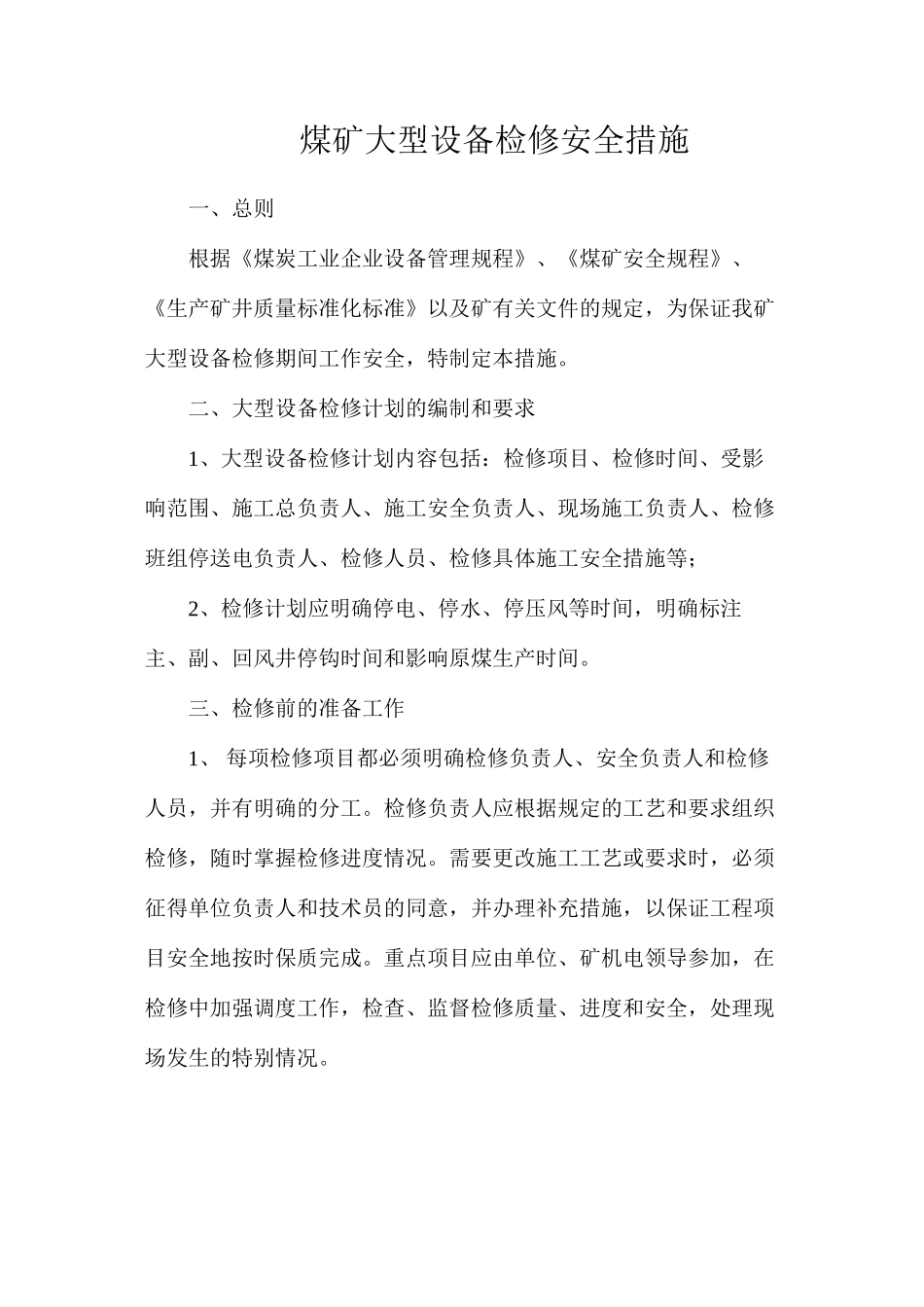

煤矿大型设备检修安全措施一、总则根据《煤炭工业企业设备管理规程》、《煤矿安全规程》、《生产矿井质量标准化标准》以及矿有关文件的规定,为保证我矿大型设备检修期间工作安全,特制定本措施
二、大型设备检修计划的编制和要求1、大型设备检修计划内容包括:检修项目、检修时间、受影响范围、施工总负责人、施工安全负责人、现场施工负责人、检修班组停送电负责人、检修人员、检修具体施工安全措施等;2、检修计划应明确停电、停水、停压风等时间,明确标注主、副、回风井停钩时间和影响原煤生产时间
三、检修前的准备工作1 、 每项检修项目都必须明确检修负责人、安全负责人和检修人员,并有明确的分工
检修负责人应根据规定的工艺和要求组织检修,随时掌握检修进度情况
需要更改施工工艺或要求时,必须征得单位负责人和技术员的同意,并办理补充措施,以保证工程项目安全地按时保质完成
重点项目应由单位、矿机电领导参加,在检修中加强调度工作,检查、监督检修质量、进度和安全,处理现场发生的特别情况
2 、 对专项检修工作、多次重复的检修工作,检修负责人和检修人员要相对固定,以促进专业化检修队伍的建设,保证专项检修工程的安全和质量
3、按一工程一措施的要求将检修施工措施(一式三份)报机电副总工,由机电副总工组织审批
会审完,机运工区、安检科、施工单位各留存一份
4、在检修前一至两天,向参加检修的人员传达检修计划及施工安全技术措施,并组织参加检修的全体人员学习、签字,对重点检修项目、第一次施工或工艺有变化的重大工程施工组织设计及安全技术措施,必须组织人员考试,合格后方可参加检修,确保检修工作中设备和人身安全
5、在检修前一天,由单位负责人、技术员、检修负责人负责到检修现场检查落实检修准备情况、措施学习考试情况
6、提前做好材料、工具、配件的准备及其质量检验,特别是材质、配合尺寸、安装尺寸、技术性能参数的校对,重要部件还要有技术文件
