2025 一级建造师建筑工程知识点:混凝土基础施工 1A415033 混凝土基础施工 知识点一:混凝土基础的主要形式 混凝土基础的主要形式有条形基础、独立基础、筏形基础和箱形基础等
高层建筑筏形基础和箱形基础超过 40m时,宜设置贯穿的后浇施工缝(后浇带),后浇带宽不宜小于 800mm,在后浇施工缝处,钢筋必须贯穿
知识点二:钢筋工程 钢筋工程的施工技术要求(2025 年案例真题) (1)钢筋网的绑扎
四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移;双向主筋的钢筋网,则须将全部钢筋相交点扎牢;绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形

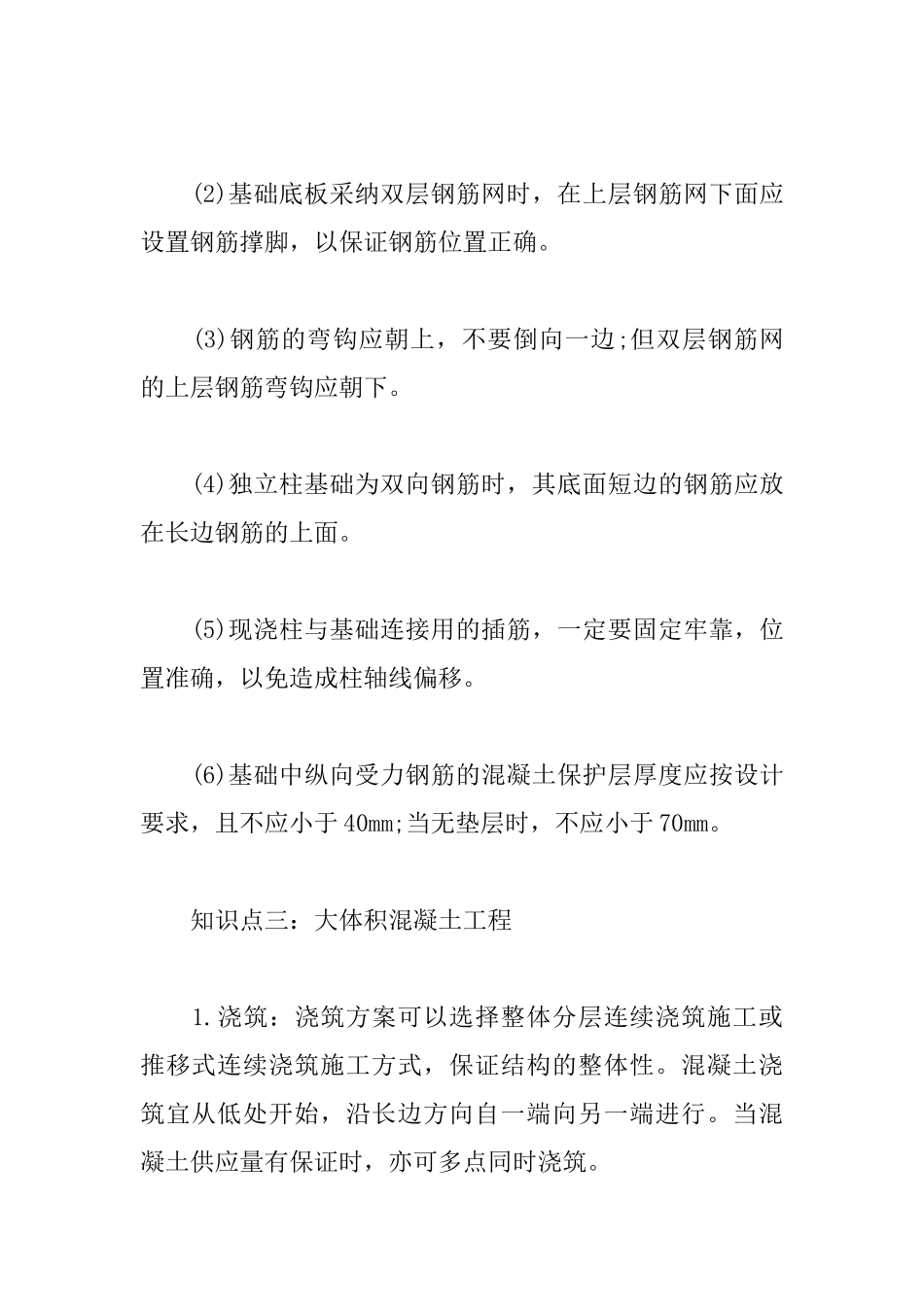

(2)基础底板采纳双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确
(3)钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下
(4)独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面
(5)现浇柱与基础连接用的插筋,一定要固定牢靠,位置准确,以免造成柱轴线偏移
(6)基础中纵向受力钢筋的混凝土保护层厚度应按设计要求,且不应小于 40mm;当无垫层时,不应小于 70mm
知识点三:大体积混凝土工程 1
浇筑:浇筑方案可以选择整体分层连续浇筑施工或推移式连续浇筑施工方式,保证结构的整体性
混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行
当混凝土供应量有保证时,亦可多点同时浇筑

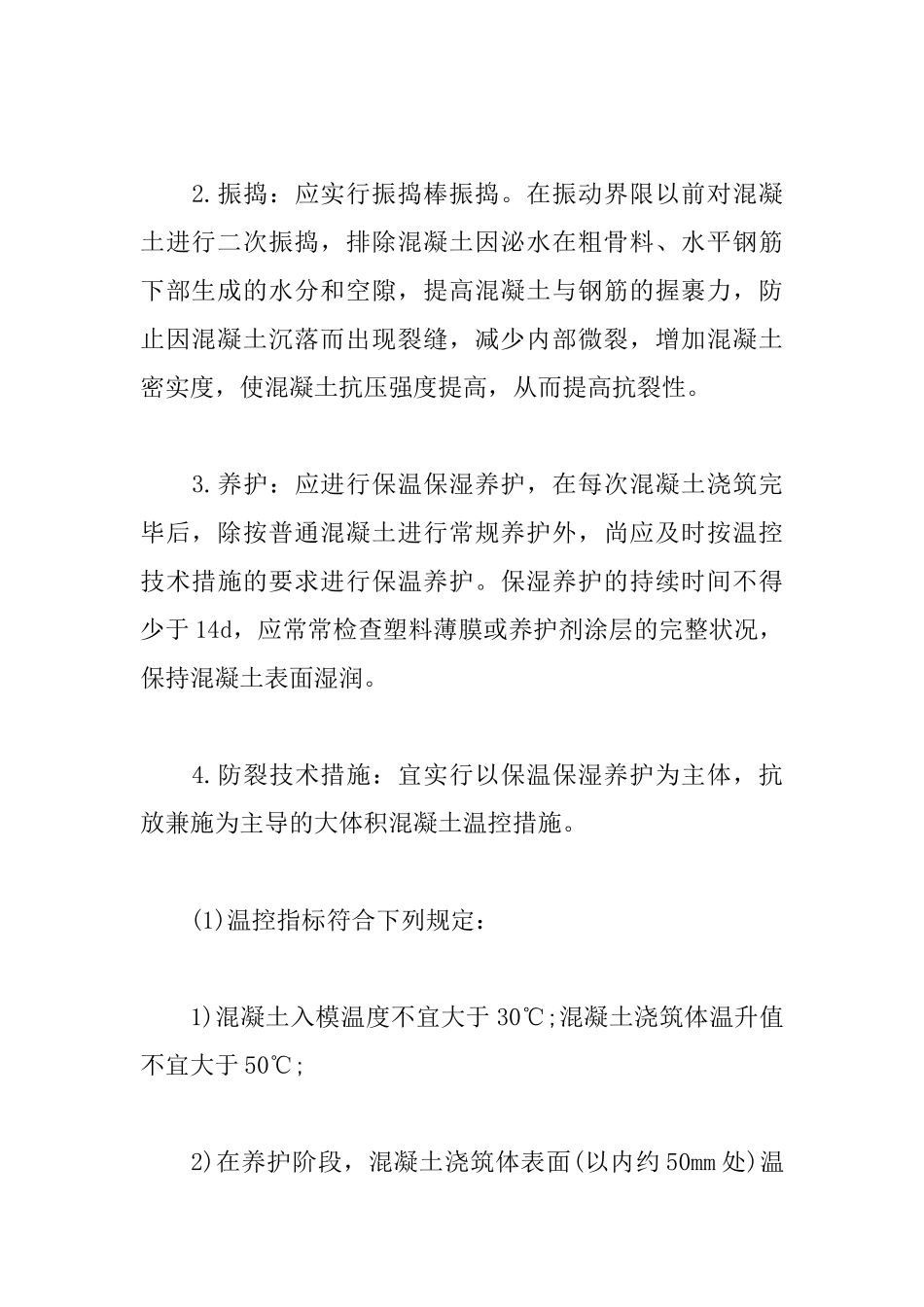

振捣:应实行振捣棒振捣
在振动界限以前对混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现裂缝,减少内部微裂,增加混凝土密实度,使混凝土抗压强度提高,从而提高抗裂性
养护:应进行保温保湿养护,在每次混凝土浇筑完毕后,除按普通混凝土进行常规养护外,尚应及时按温控技术措施的要求进行
