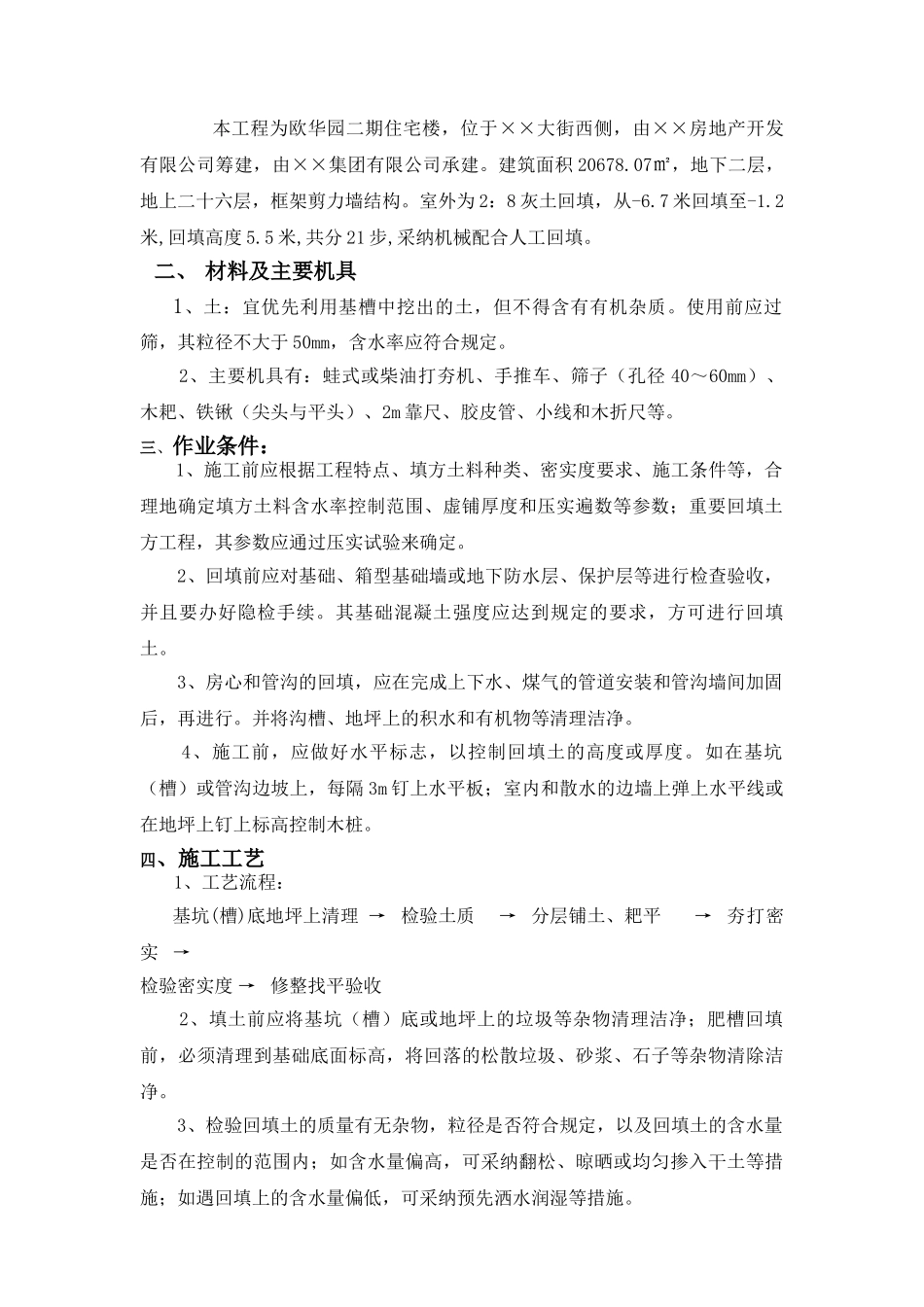

回 填 土 施 工 方 案编制:审核:审批:××集团股份有限公司年 月 日回填土施工方案一、 工程概况: 本工程为欧华园二期住宅楼,位于××大街西侧,由××房地产开发有限公司筹建,由××集团有限公司承建
建筑面积 20678
07㎡,地下二层,地上二十六层,框架剪力墙结构
室外为 2:8 灰土回填,从-6
7 米回填至-1
2米,回填高度 5
5 米,共分 21 步,采纳机械配合人工回填
二、 材料及主要机具1、土:宜优先利用基槽中挖出的土,但不得含有有机杂质
使用前应过筛,其粒径不大于 50mm,含水率应符合规定
2、主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径 40~60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线和木折尺等
三、作业条件: 1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
2、回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
3、房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行
并将沟槽、地坪上的积水和有机物等清理洁净
4、施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑(槽)或管沟边坡上,每隔 3m 钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
四、施工工艺 1、工艺流程:基坑(槽)底地坪上清理 → 检验土质→ 分层铺土、耙平→ 夯打密实 →检验密实度 → 修整找平验收 2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理洁净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除洁净
3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量
