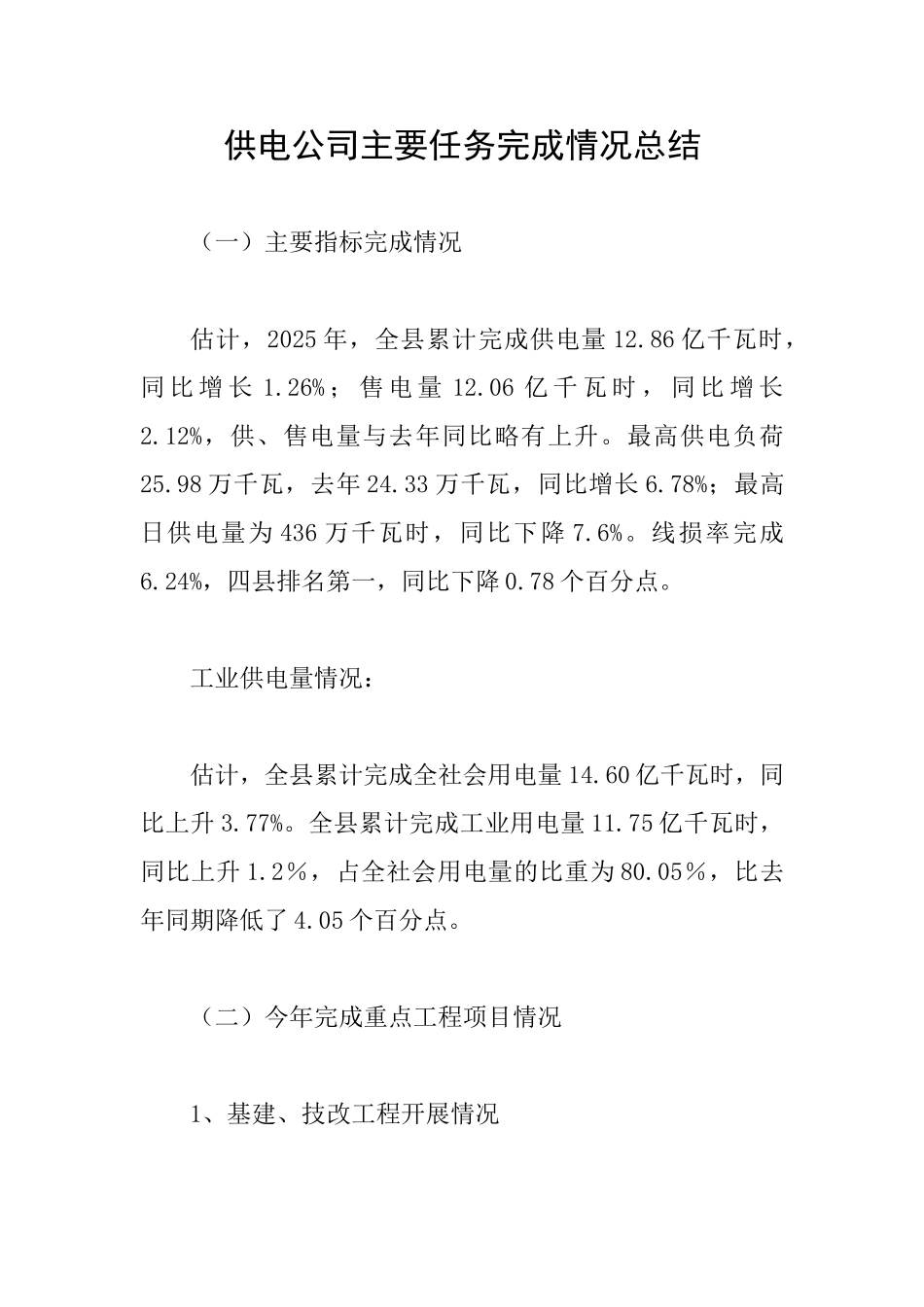

供电公司主要任务完成情况总结(一)主要指标完成情况 估计,2025 年,全县累计完成供电量 12
86 亿千瓦时,同 比 增 长 1
26% ; 售 电 量 12
06 亿 千 瓦 时 , 同 比 增 长2
12%,供、售电量与去年同比略有上升
最高供电负荷25
98 万千瓦,去年 24
33 万千瓦,同比增长 6
78%;最高日供电量为 436 万千瓦时,同比下降 7
线损率完成6
24%,四县排名第一,同比下降 0
78 个百分点
工业供电量情况: 估计,全县累计完成全社会用电量 14
60 亿千瓦时,同比上升 3
全县累计完成工业用电量 11
75 亿千瓦时,同比上升 1
2%,占全社会用电量的比重为 80
05%,比去年同期降低了 4
05 个百分点

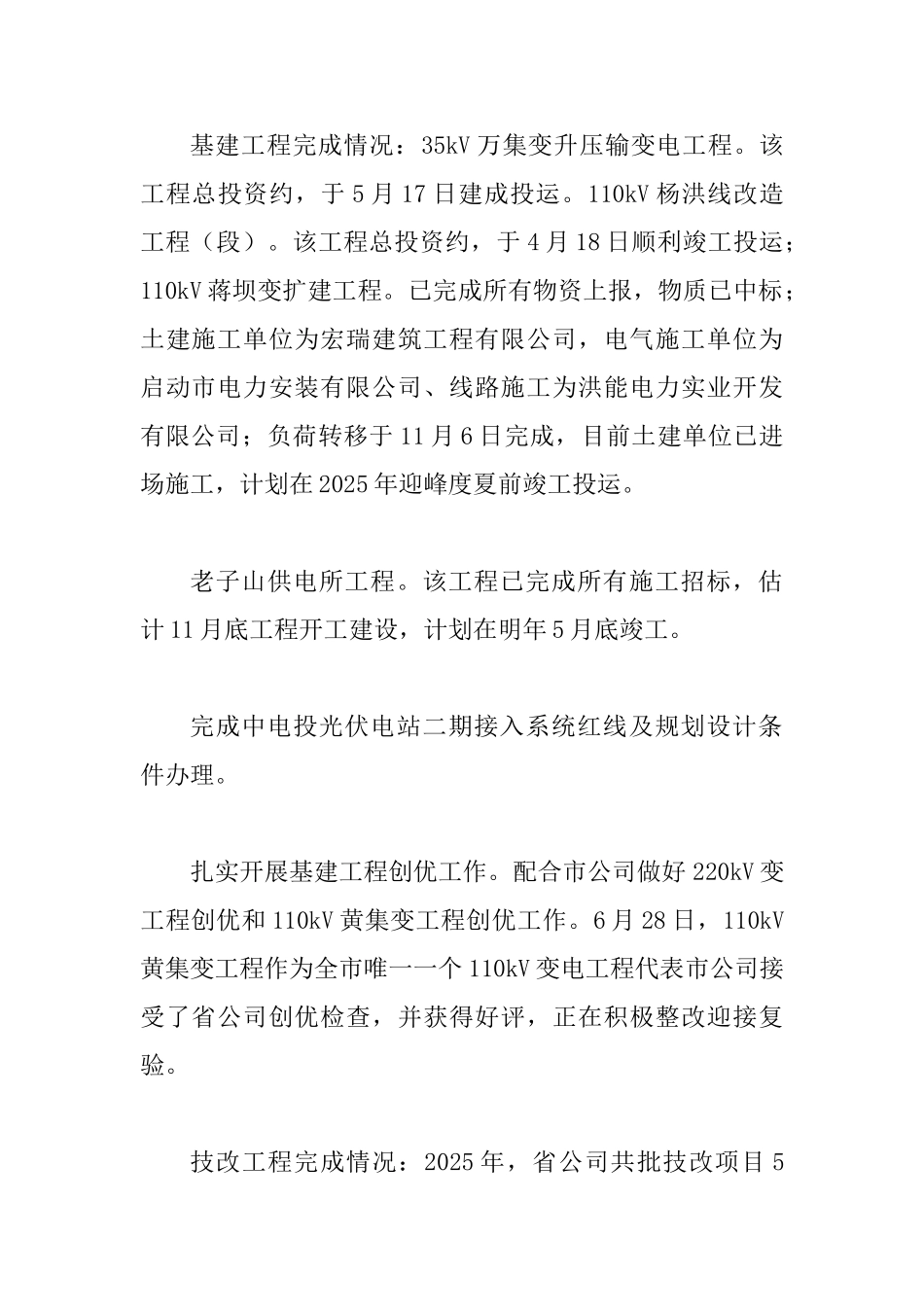

(二)今年完成重点工程项目情况 1、基建、技改工程开展情况 基建工程完成情况:35kV 万集变升压输变电工程
该工程总投资约,于 5 月 17 日建成投运
110kV 杨洪线改造工程(段)
该工程总投资约,于 4 月 18 日顺利竣工投运;110kV 蒋坝变扩建工程
已完成所有物资上报,物质已中标;土建施工单位为宏瑞建筑工程有限公司,电气施工单位为启动市电力安装有限公司、线路施工为洪能电力实业开发有限公司;负荷转移于 11 月 6 日完成,目前土建单位已进场施工,计划在 2025 年迎峰度夏前竣工投运
老子山供电所工程
该工程已完成所有施工招标,估计 11 月底工程开工建设,计划在明年 5 月底竣工
完成中电投光伏电站二期接入系统红线及规划设计条件办理
扎实开展基建工程创优工作
配合市公司做好 220kV 变工程创优和 110kV 黄集变工程创优工作
6 月 28 日,110kV黄集变工程作为全市唯一一个 110kV 变电工程代表市公司接受了省公司创优检查,并获得好评,正在积极整改迎接复验
