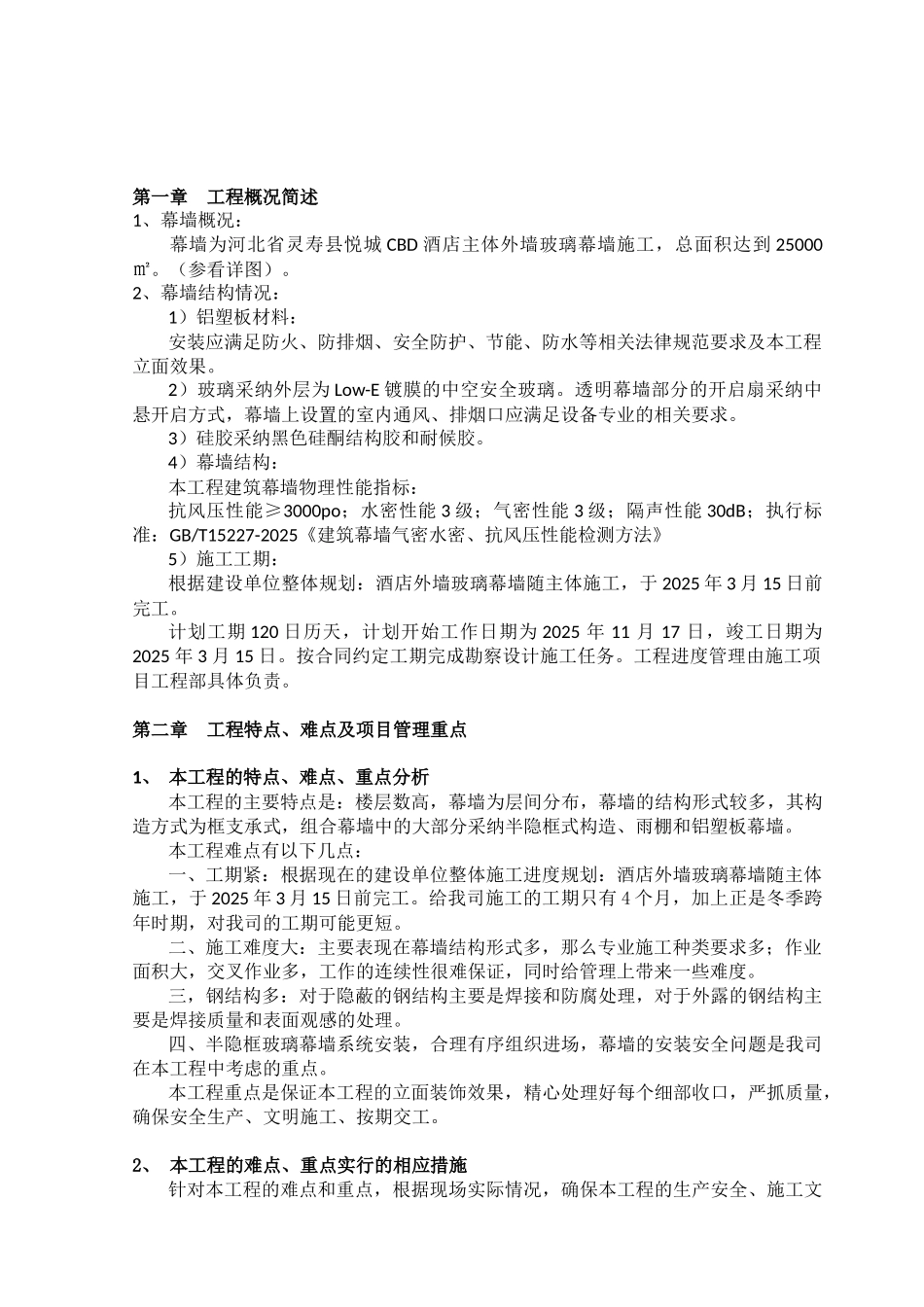

悦城 CBD 玻璃幕墙施工方案工程名称: 河北省灵寿县悦城 CBD 工程地点: 河北省灵寿县 施工单位: 石家庄市 鸣 洋装饰工程有限公司 第一章 工程概况简述 1、幕墙概况:幕墙为河北省灵寿县悦城 CBD 酒店主体外墙玻璃幕墙施工,总面积达到 25000㎡

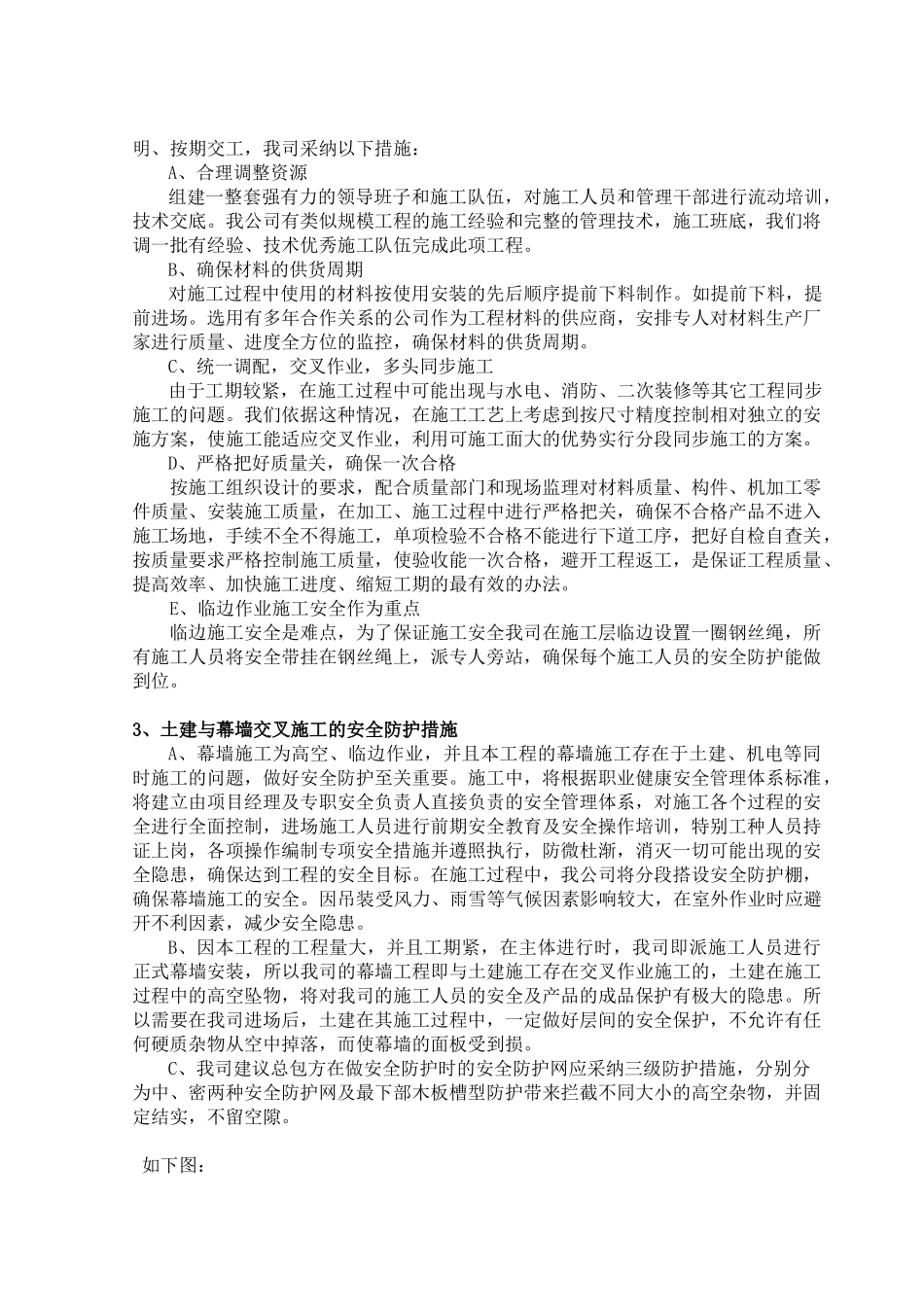

(参看详图)
2、幕墙结构情况:1)铝塑板材料:安装应满足防火、防排烟、安全防护、节能、防水等相关法律规范要求及本工程立面效果
2)玻璃采纳外层为 Low-E 镀膜的中空安全玻璃
透明幕墙部分的开启扇采纳中悬开启方式,幕墙上设置的室内通风、排烟口应满足设备专业的相关要求
3)硅胶采纳黑色硅酮结构胶和耐候胶
4)幕墙结构:本工程建筑幕墙物理性能指标:抗风压性能≥3000po;水密性能 3 级;气密性能 3 级;隔声性能 30dB;执行标准:GB/T15227-2025《建筑幕墙气密水密、抗风压性能检测方法》5)施工工期:根据建设单位整体规划:酒店外墙玻璃幕墙随主体施工,于 2025 年 3 月 15 日前完工
计划工期 120 日历天,计划开始工作日期为 2025 年 11 月 17 日,竣工日期为 2025 年 3 月 15 日
按合同约定工期完成勘察设计施工任务
工程进度管理由施工项目工程部具体负责
第二章 工程特点、难点及项目管理重点1、 本工程的特点、难点、重点分析本工程的主要特点是:楼层数高,幕墙为层间分布,幕墙的结构形式较多,其构造方式为框支承式,组合幕墙中的大部分采纳半隐框式构造、雨棚和铝塑板幕墙
本工程难点有以下几点:一、工期紧:根据现在的建设单位整体施工进度规划:酒店外墙玻璃幕墙随主体施工,于 2025 年 3 月 15 日前完工
给我司施工的工期只有 4 个月,加上正是冬季跨年时期,对我司的工期可能更短
二、施工难度大:主要表现在幕墙结构形式多,那么专业施工种类要求多;作业面积大,交叉作业多,工作的
