全厂性道路施工方案1

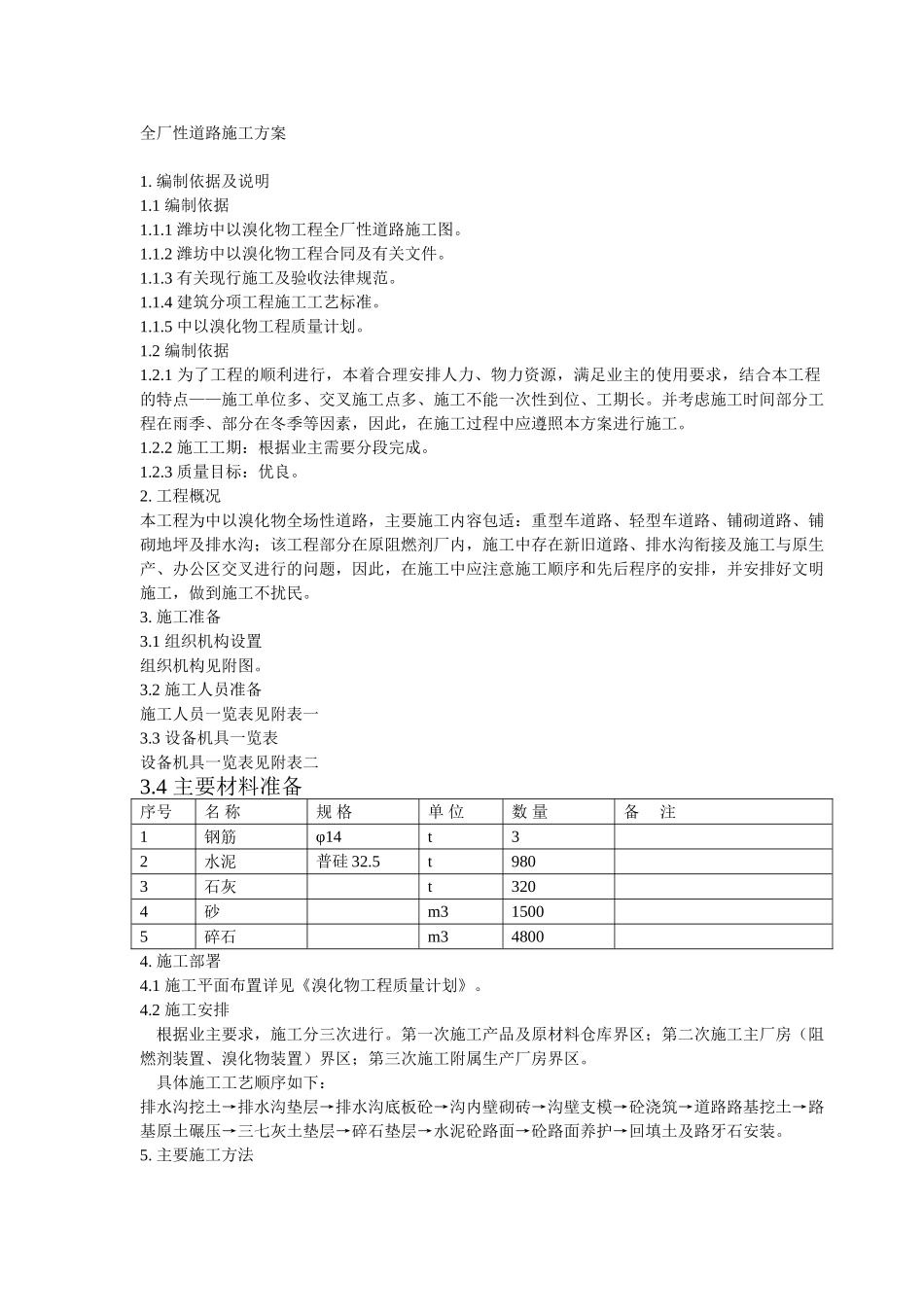

编制依据及说明1
1 编制依据1
1 潍坊中以溴化物工程全厂性道路施工图
2 潍坊中以溴化物工程合同及有关文件
3 有关现行施工及验收法律规范
4 建筑分项工程施工工艺标准
5 中以溴化物工程质量计划
2 编制依据1
1 为了工程的顺利进行,本着合理安排人力、物力资源,满足业主的使用要求,结合本工程的特点——施工单位多、交叉施工点多、施工不能一次性到位、工期长
并考虑施工时间部分工程在雨季、部分在冬季等因素,因此,在施工过程中应遵照本方案进行施工
2 施工工期:根据业主需要分段完成
3 质量目标:优良
工程概况本工程为中以溴化物全场性道路,主要施工内容包适:重型车道路、轻型车道路、铺砌道路、铺砌地坪及排水沟;该工程部分在原阻燃剂厂内,施工中存在新旧道路、排水沟衔接及施工与原生产、办公区交叉进行的问题,因此,在施工中应注意施工顺序和先后程序的安排,并安排好文明施工,做到施工不扰民
1 组织机构设置组织机构见附图
2 施工人员准备施工人员一览表见附表一3

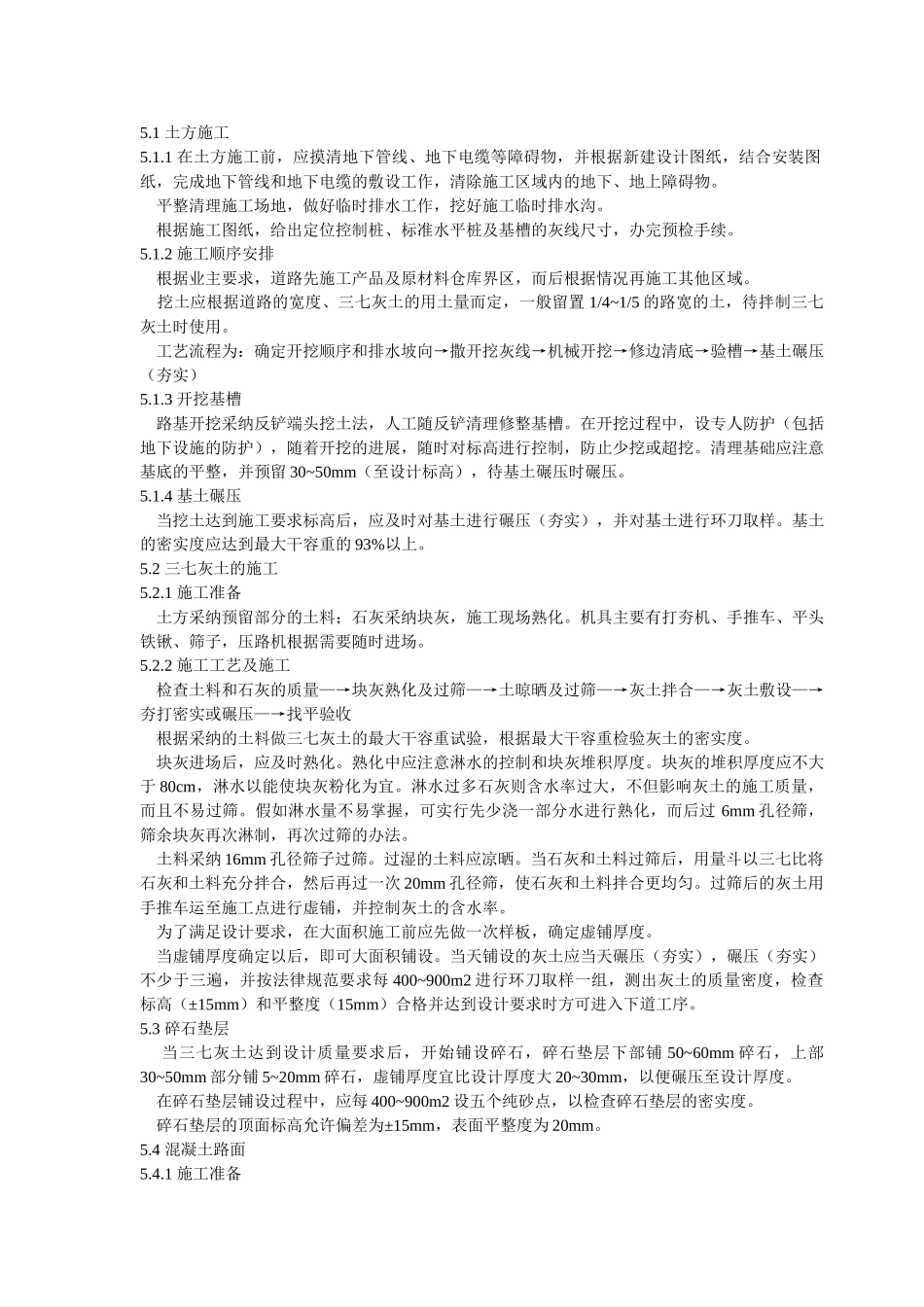

3 设备机具一览表设备机具一览表见附表二3
4 主要材料准备序号名 称规 格单 位数 量备 注1钢筋φ14t32水泥普硅 32
5t9803石灰t3204砂m315005碎石m348004
1 施工平面布置详见《溴化物工程质量计划》

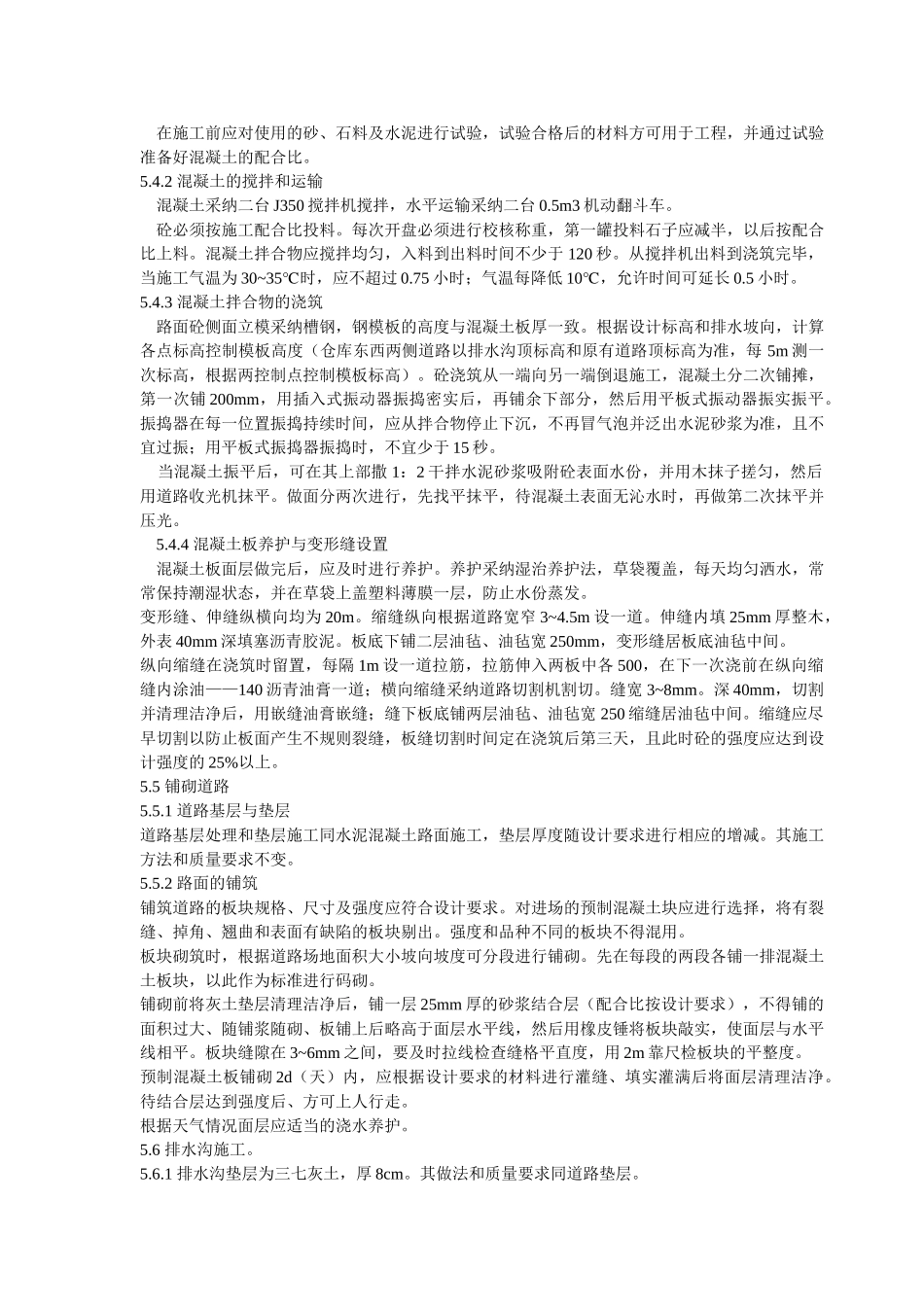

2 施工安排 根据业主要求,施工分三次进行
第一次施工产品及原材料仓库界区;第二次施工主厂房(阻燃剂装置、溴化物装置)界区;第三次施工附属生产厂房界区
具体施工工艺顺序如下:排水沟挖土→排水沟垫层→排水沟底板砼→沟内壁砌砖→沟壁支模→砼浇筑→道路路基挖土→路基原土碾压→三七灰土垫层→碎石垫层→水泥砼路面→砼路面养护→回填土及路牙石安装
主要施工方法5
