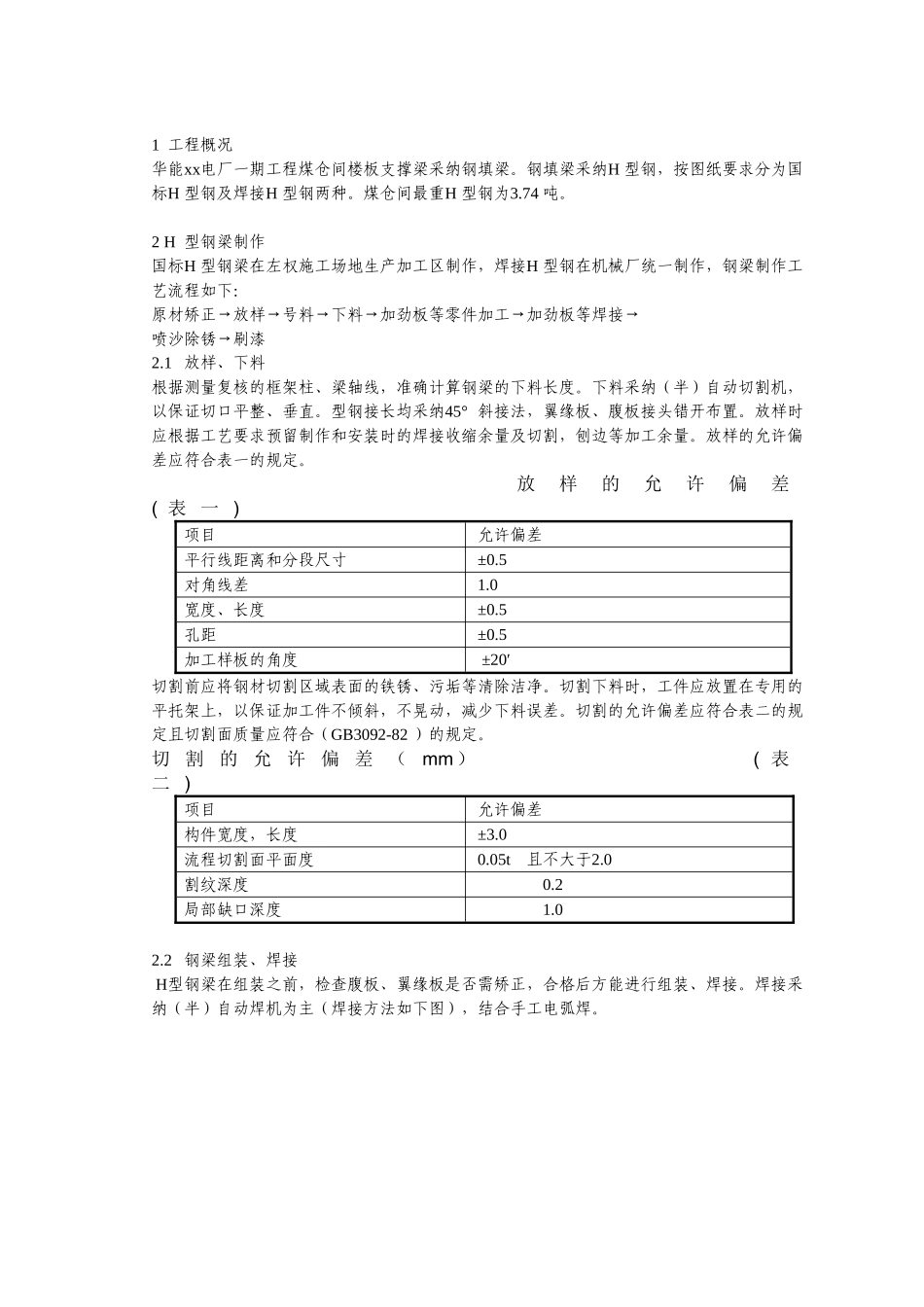

1 工程概况华能xx电厂一期工程煤仓间楼板支撑梁采纳钢填梁
钢填梁采纳H 型钢,按图纸要求分为国标H 型钢及焊接H 型钢两种
煤仓间最重H 型钢为3
2 H 型钢梁制作国标H 型钢梁在左权施工场地生产加工区制作,焊接H 型钢在机械厂统一制作,钢梁制作工艺流程如下:原材矫正→放样→号料→下料→加劲板等零件加工→加劲板等焊接→喷沙除锈→刷漆2
1 放样、下料根据测量复核的框架柱、梁轴线,准确计算钢梁的下料长度
下料采纳(半)自动切割机,以保证切口平整、垂直
型钢接长均采纳45° 斜接法,翼缘板、腹板接头错开布置
放样时应根据工艺要求预留制作和安装时的焊接收缩余量及切割,刨边等加工余量
放样的允许偏差应符合表一的规定
放样的允许偏差 ( 表 一 )项目允许偏差平行线距离和分段尺寸±0
5对角线差1
0宽度、长度±0
5加工样板的角度 ±20′切割前应将钢材切割区域表面的铁锈、污垢等清除洁净
切割下料时,工件应放置在专用的平托架上,以保证加工件不倾斜,不晃动,减少下料误差
切割的允许偏差应符合表二的规定且切割面质量应符合(GB3092-82 )的规定
切割的允许偏差(mm ) ( 表二 )项目允许偏差构件宽度,长度±3
0流程切割面平面度0
05t且不大于2
0割纹深度 0
2局部缺口深度 1

2 钢梁组装、焊接 H型钢梁在组装之前,检查腹板、翼缘板是否需矫正,合格后方能进行组装、焊接
焊接采纳(半)自动焊机为主(焊接方法如下图),结合手工电弧焊
施焊前,焊工应复查焊件接头质量和焊区的处理情况,当不符合要求时,应经修整合格后方可施焊
不得使用受潮的焊剂和生锈的焊丝
焊接长焊缝时,采纳反向逆焊法施工或分层反向逆焊法施工
手工电弧焊时实行多焊工同时对称施焊,尽可能消除焊接变形,同时为防止空气侵入焊接区域而引起焊缝金属产生裂纹和气孔,实行短弧焊
