迁安安庭苑住宅工程 2 标段 5#变电室剔凿施工方案审批:审核:编制:首建三公司安庭苑住宅工程项目部2011 年 09 月 30 日一、施工概况 5#变电室位于 D2 车库的 B5、B6#楼之间 D2-25 至 D2-27/D2-A 至 D2-D 轴,净跨 8
1m 板顶标高-6
200m,与标高-5

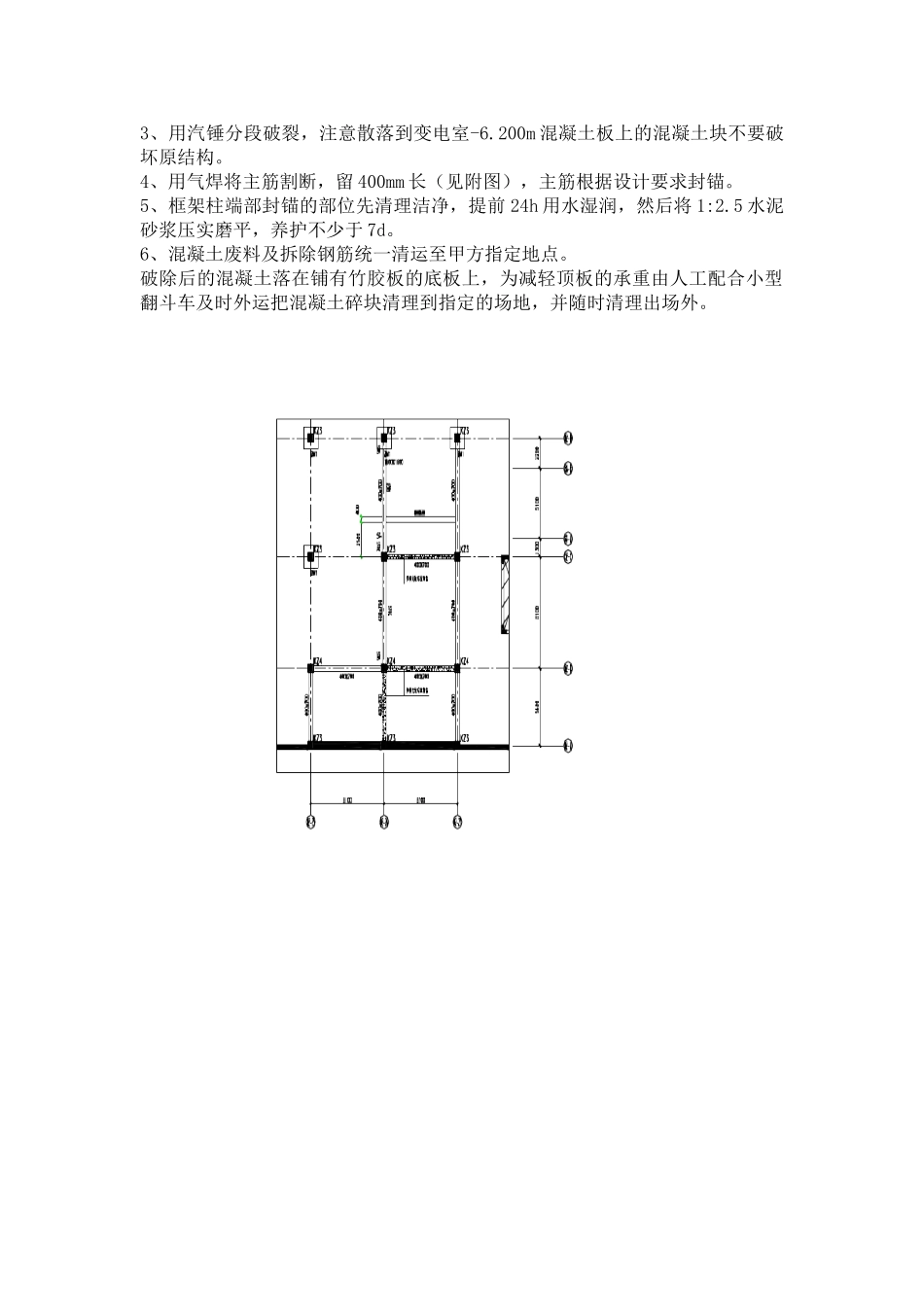

000m 处有 3 道 400*700 混凝土现浇梁,根据供电局要求净高不够,设计下发变更要求变电室范围内 3 道主梁需凿除(位置详见图)
二、施工方法 搭设施工脚手架→凿除现浇梁混凝土→全部露出框架梁主筋梁主筋→根据设计要求切除主筋→框架柱端部钢筋弯曲固定→端部用水泥砂浆封边→养护→清理凿除砼及钢筋外运
1、搭设脚手架:操作台采纳钢管搭设,搭设要求:拆撑所搭设的钢管架子要牢靠,人员上下方便,有临边防护
脚手架宽度为 2500mm,立杆间距1500mm,支撑底水平杆距梁底 200mm,水平杆间距 1500mm,为防止支撑断裂时冲击水平杆,因此在梁底水平杆中间部位增设一根立杆间距 1500mm
立杆底部均垫设木板,以保护底板混凝土强度

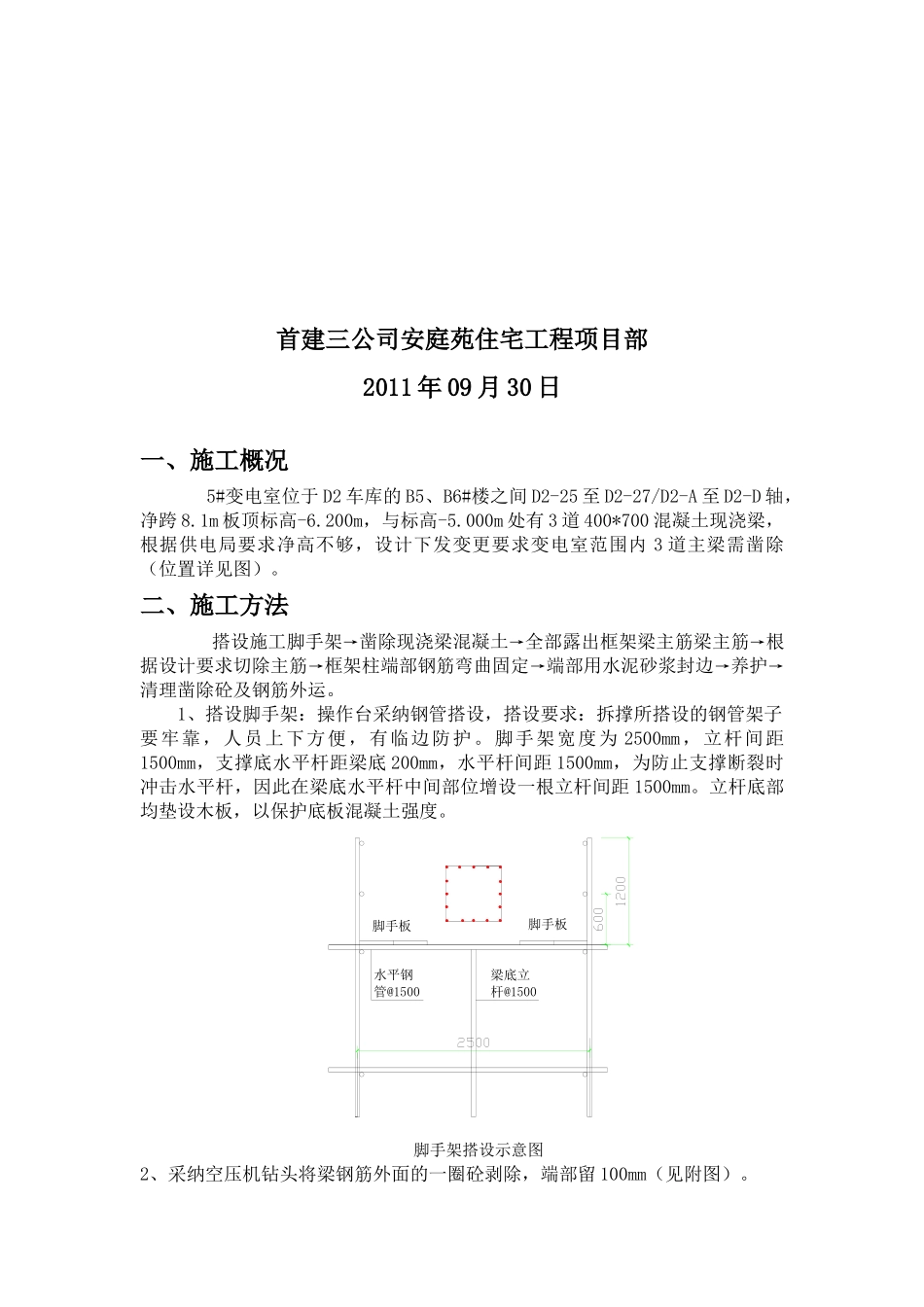

脚手板脚手板水平钢管@1500梁底立杆@1500脚手架搭设示意图2、采纳空压机钻头将梁钢筋外面的一圈砼剥除,端部留 100mm(见附图)
3、用汽锤分段破裂,注意散落到变电室-6
200m 混凝土板上的混凝土块不要破坏原结构
4、用气焊将主筋割断,留 400mm 长(见附图),主筋根据设计要求封锚
5、框架柱端部封锚的部位先清理洁净,提前 24h 用水湿润,然后将 1:2
5 水泥砂浆压实磨平,养护不少于 7d
6、混凝土废料及拆除钢筋统一清运至甲方指定地点
破除后的混凝土落在铺有竹胶板的底板上,为减轻顶板的承重由人工配合小型翻斗车及时外运把混凝土碎块清理到指定的场地,并随时清理出场外
三、成品保护1、在混凝土板上覆盖竹胶板以便缓冲破裂的混凝土碎
