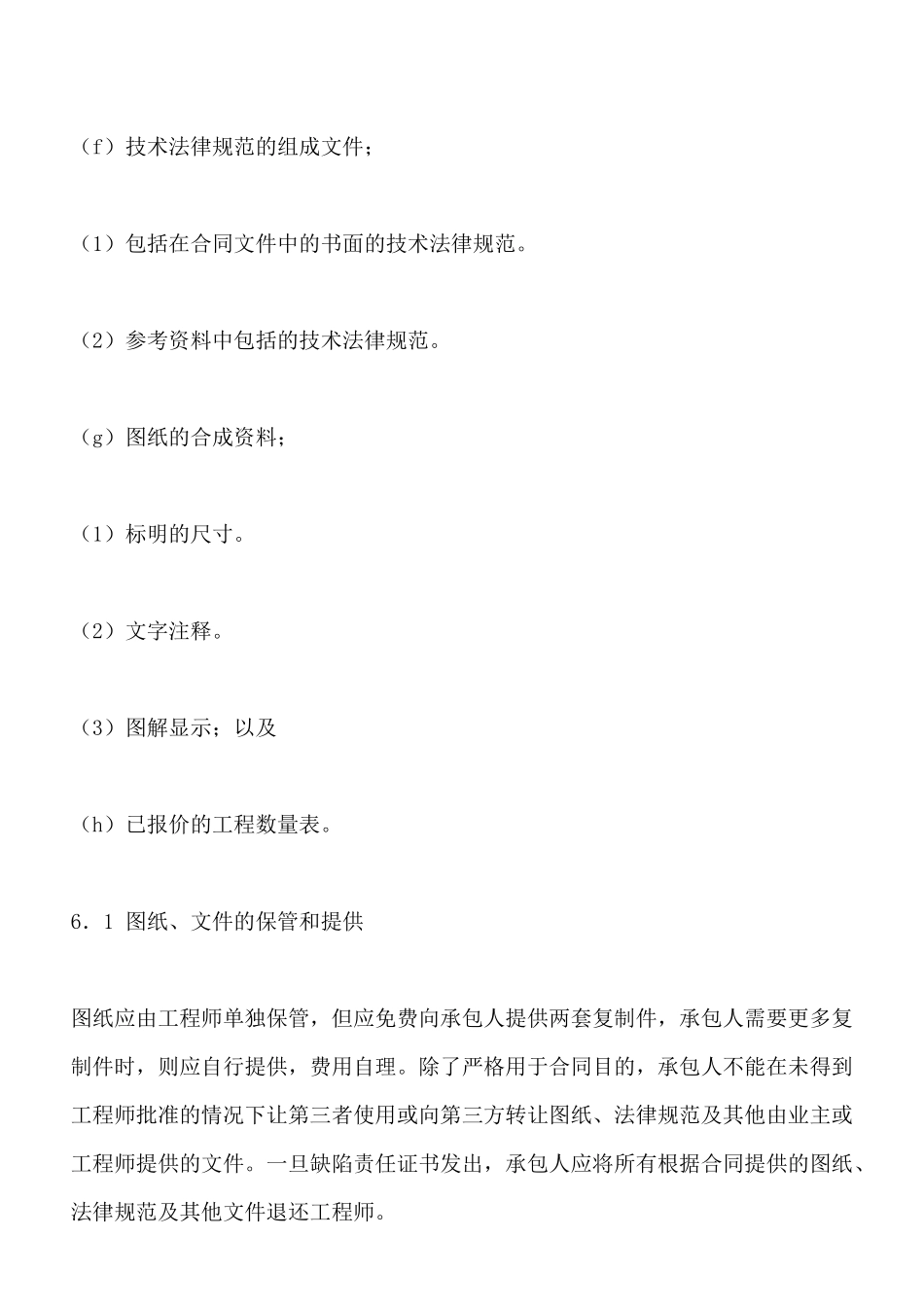

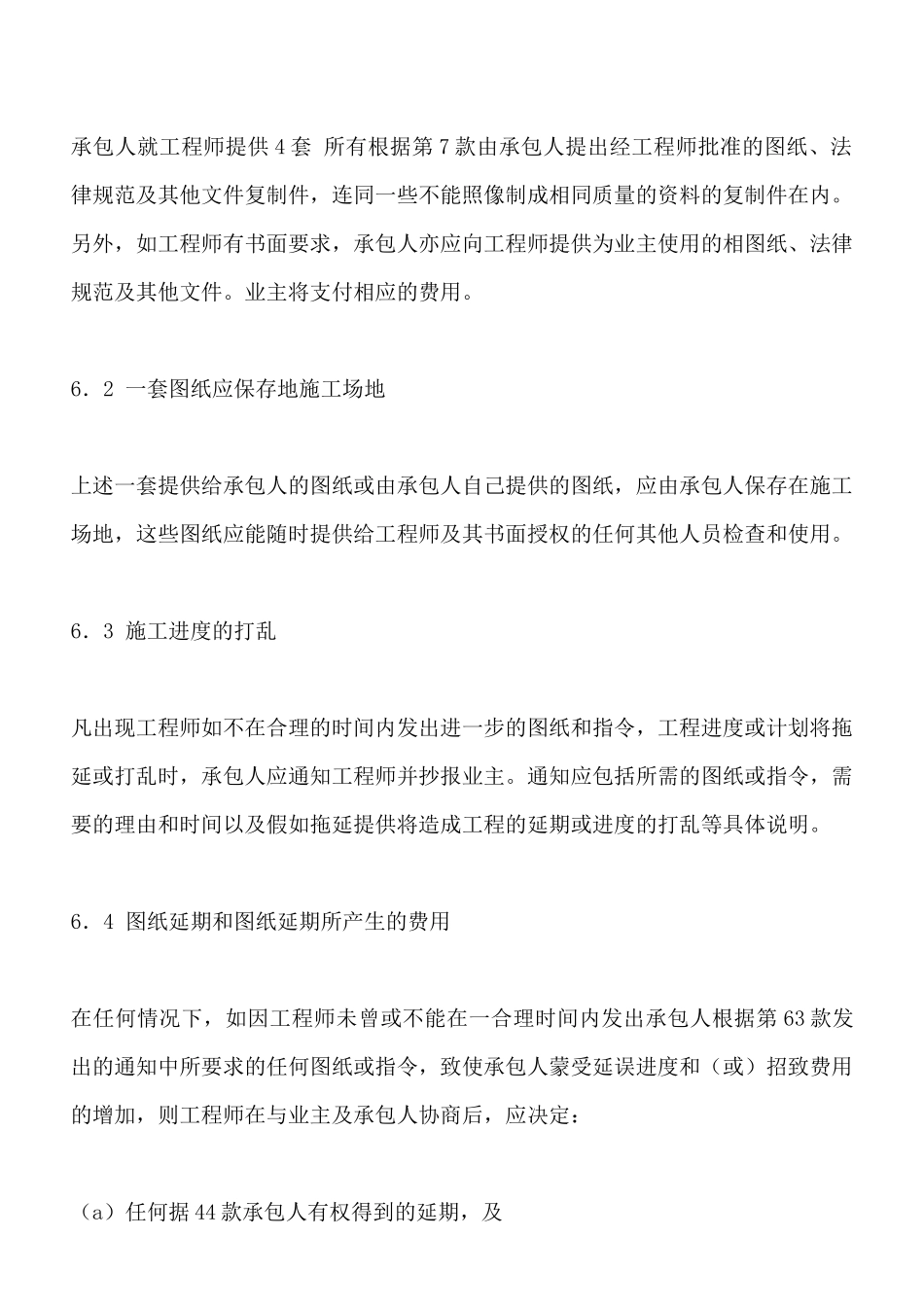

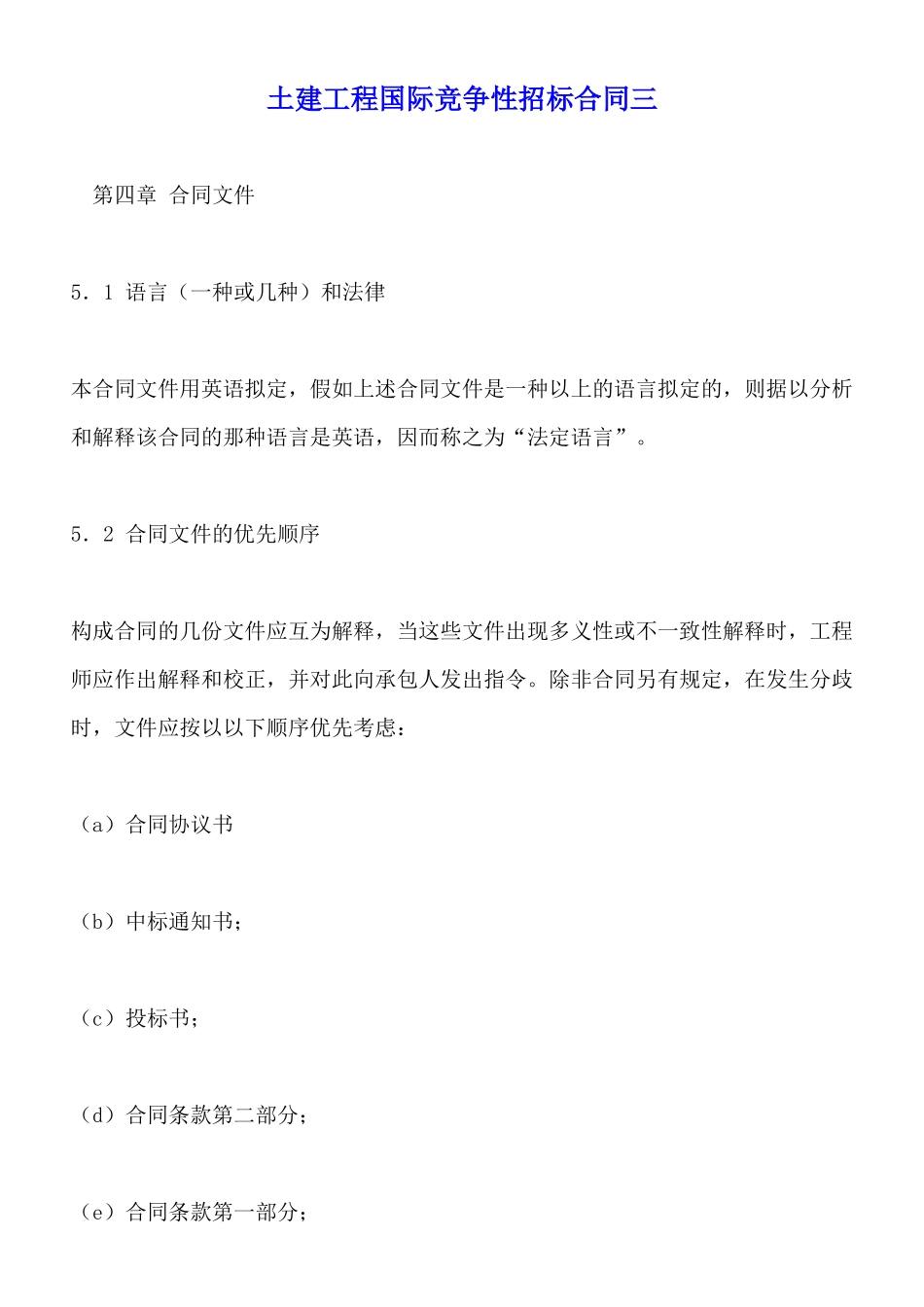

土建工程国际竞争性招标合同三 第四章 合同文件5.1 语言(一种或几种)和法律本合同文件用英语拟定,假如上述合同文件是一种以上的语言拟定的,则据以分析和解释该合同的那种语言是英语,因而称之为“法定语言”。5.2 合同文件的优先顺序构成合同的几份文件应互为解释,当这些文件出现多义性或不一致性解释时,工程师应作出解释和校正,并对此向承包人发出指令。除非合同另有规定,在发生分歧时,文件应按以以下顺序优先考虑:(a)合同协议书(b)中标通知书;(c)投标书;(d)合同条款第二部分;(e)合同条款第一部分;(f)技术法律规范的组成文件;(1)包括在合同文件中的书面的技术法律规范。(2)参考资料中包括的技术法律规范。(g)图纸的合成资料;(1)标明的尺寸。(2)文字注释。(3)图解显示;以及(h)已报价的工程数量表。6.1 图纸、文件的保管和提供图纸应由工程师单独保管,但应免费向承包人提供两套复制件,承包人需要更多复制件时,则应自行提供,费用自理。除了严格用于合同目的,承包人不能在未得到工程师批准的情况下让第三者使用或向第三方转让图纸、法律规范及其他由业主或工程师提供的文件。一旦缺陷责任证书发出,承包人应将所有根据合同提供的图纸、法律规范及其他文件退还工程师。承包人就工程师提供 4 套 所有根据第 7 款由承包人提出经工程师批准的图纸、法律规范及其他文件复制件,连同一些不能照像制成相同质量的资料的复制件在内。另外,如工程师有书面要求,承包人亦应向工程师提供为业主使用的相图纸、法律规范及其他文件。业主将支付相应的费用。6.2 一套图纸应保存地施工场地上述一套提供给承包人的图纸或由承包人自己提供的图纸,应由承包人保存在施工场地,这些图纸应能随时提供给工程师及其书面授权的任何其他人员检查和使用。6.3 施工进度的打乱凡出现工程师如不在合理的时间内发出进一步的图纸和指令,工程进度或计划将拖延或打乱时,承包人应通知工程师并抄报业主。通知应包括所需的图纸或指令,需要的理由和时间以及假如拖延提供将造成工程的延期或进度的打乱等具体说明。6.4 图纸延期和图纸延期所产生的费用在任何情况下,如因工程师未曾或不能在一合理时间内发出承包人根据第 63 款发出的通知中所要求的任何图纸或指令,致使承包人蒙受延误进度和(或)招致费用的增加,则工程师在与业主及承包人协商后,应决定:(a)任何据 44 款承包人有权得到的延期,及(b)应增加...
