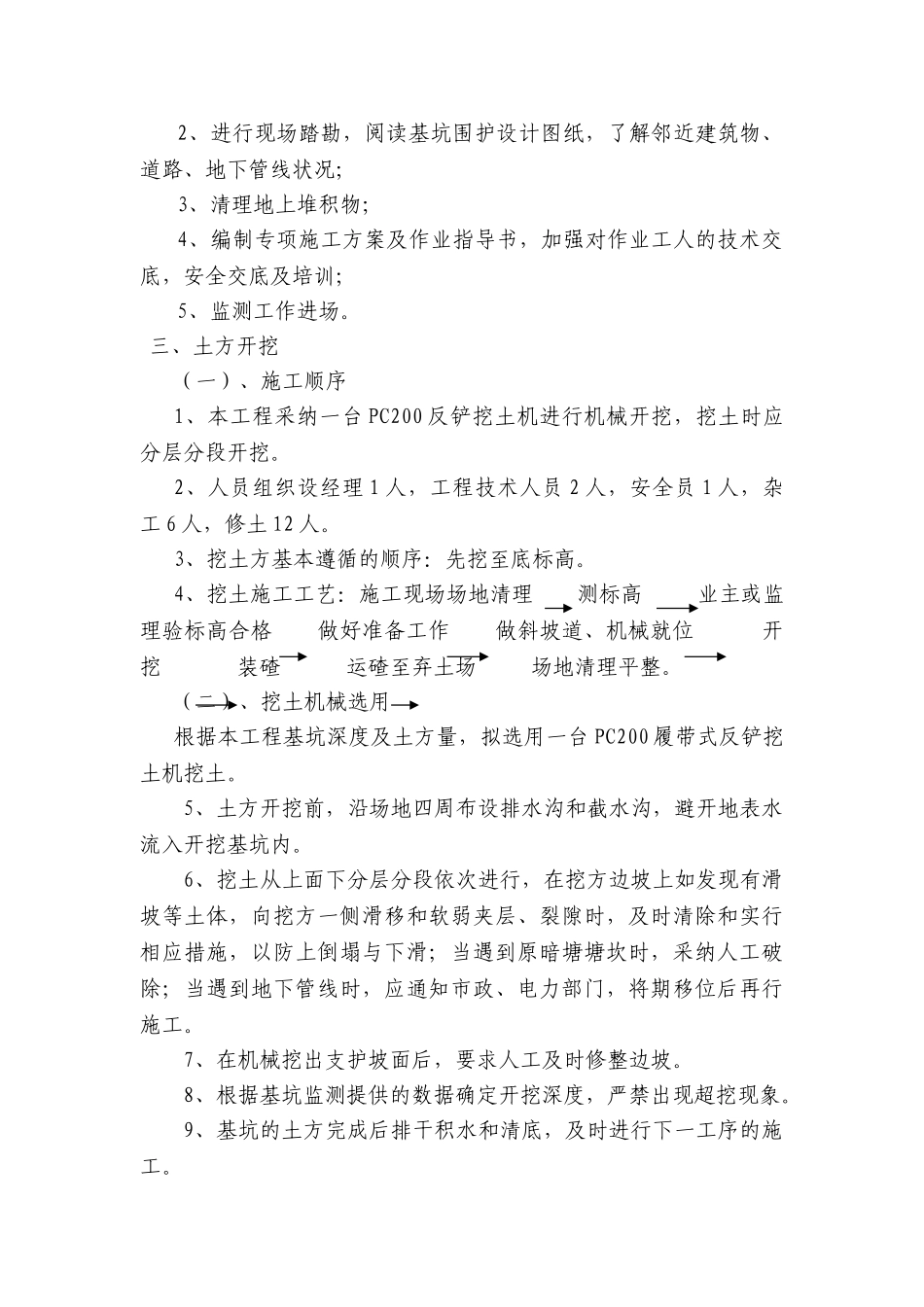

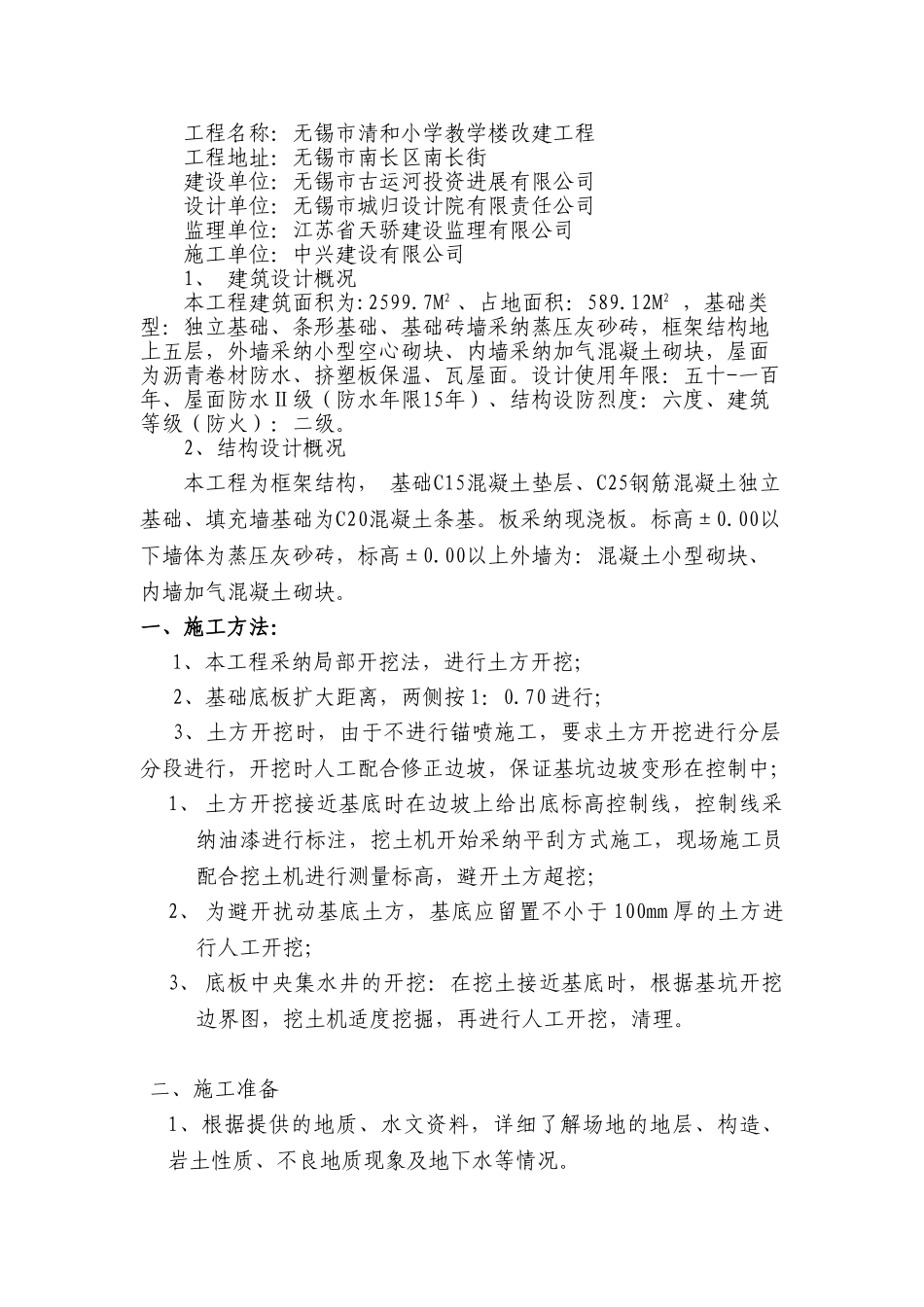

无锡市清和小学教学楼改建工程土方工程施工方案编制人: 审核人: 审批人: 中兴建设有限公司无锡市清和小学教学楼改建工程二〇一〇 年 九 月 一 日土方开挖、回填方案工程概况:工程名称:无锡市清和小学教学楼改建工程工程地址:无锡市南长区南长街建设单位:无锡市古运河投资进展有限公司设计单位:无锡市城归设计院有限责任公司监理单位:江苏省天骄建设监理有限公司施工单位:中兴建设有限公司1、 建筑设计概况本工程建筑面积为:2599.7M2 、占地面积:589.12M2 ,基础类型:独立基础、条形基础、基础砖墙采纳蒸压灰砂砖,框架结构地上五层,外墙采纳小型空心砌块、内墙采纳加气混凝土砌块,屋面为沥青卷材防水、挤塑板保温、瓦屋面。设计使用年限:五十-一百年、屋面防水Ⅱ级(防水年限15年)、结构设防烈度:六度、建筑等级(防火):二级。2、结构设计概况本工程为框架结构, 基础C15混凝土垫层、C25钢筋混凝土独立基础、填充墙基础为C20混凝土条基。板采纳现浇板。标高±0.00以下墙体为蒸压灰砂砖,标高±0.00以上外墙为:混凝土小型砌块、内墙加气混凝土砌块。一、施工方法:1、本工程采纳局部开挖法,进行土方开挖;2、基础底板扩大距离,两侧按 1:0.70 进行;3、土方开挖时,由于不进行锚喷施工,要求土方开挖进行分层分段进行,开挖时人工配合修正边坡,保证基坑边坡变形在控制中;1、 土方开挖接近基底时在边坡上给出底标高控制线,控制线采纳油漆进行标注,挖土机开始采纳平刮方式施工,现场施工员配合挖土机进行测量标高,避开土方超挖;2、 为避开扰动基底土方,基底应留置不小于 100mm 厚的土方进行人工开挖;3、 底板中央集水井的开挖:在挖土接近基底时,根据基坑开挖边界图,挖土机适度挖掘,再进行人工开挖,清理。二、施工准备1、根据提供的地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况。2、进行现场踏勘,阅读基坑围护设计图纸,了解邻近建筑物、道路、地下管线状况;3、清理地上堆积物;4、编制专项施工方案及作业指导书,加强对作业工人的技术交底,安全交底及培训;5、监测工作进场。三、土方开挖(一)、施工顺序1、本工程采纳一台 PC200 反铲挖土机进行机械开挖,挖土时应分层分段开挖。2、人员组织设经理 1 人,工程技术人员 2 人,安全员 1 人,杂工 6 人,修土 12 人。3、挖土方基本遵循的顺序:先挖至底标高。4、挖土施工工艺:施工现场场地...
