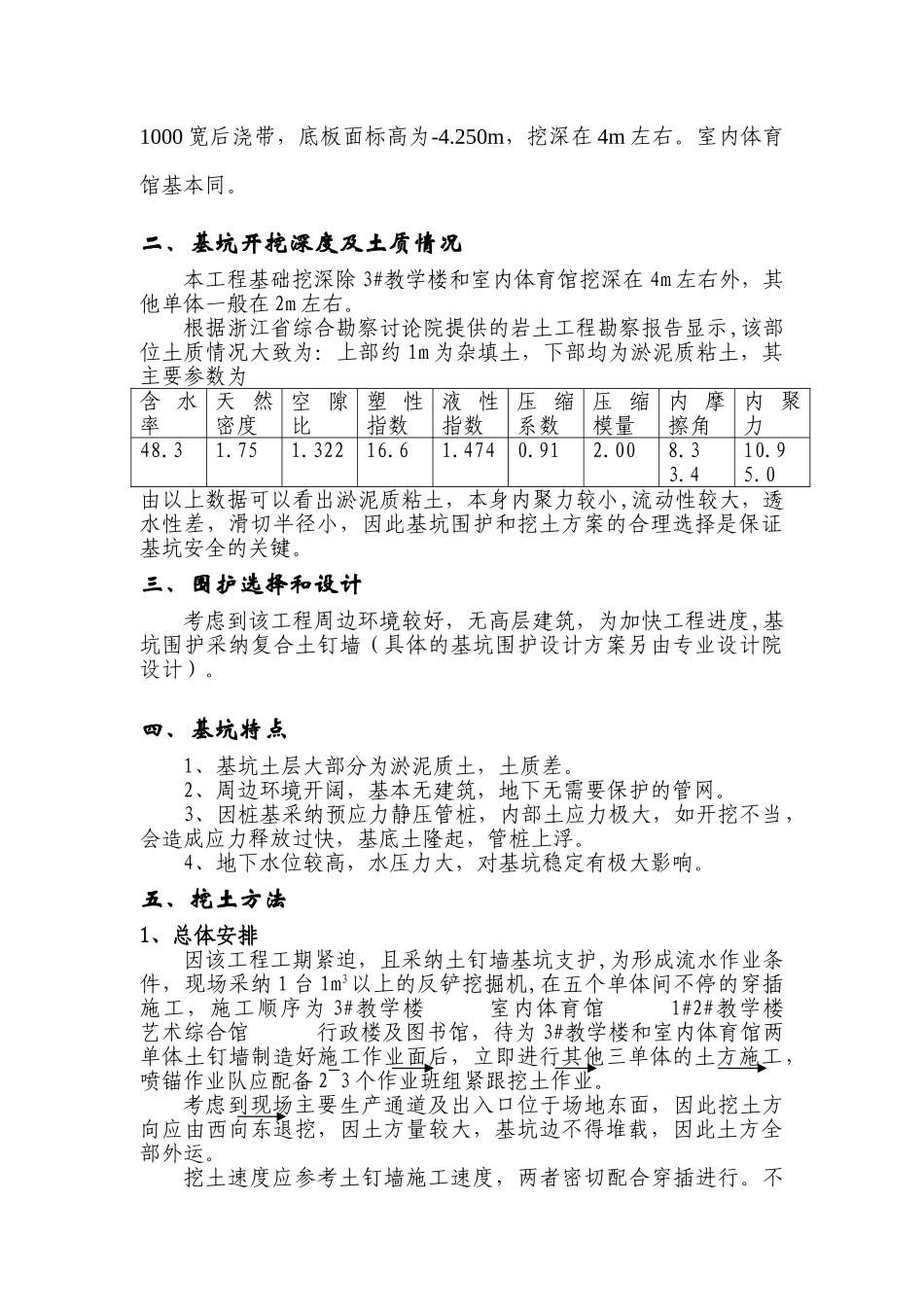

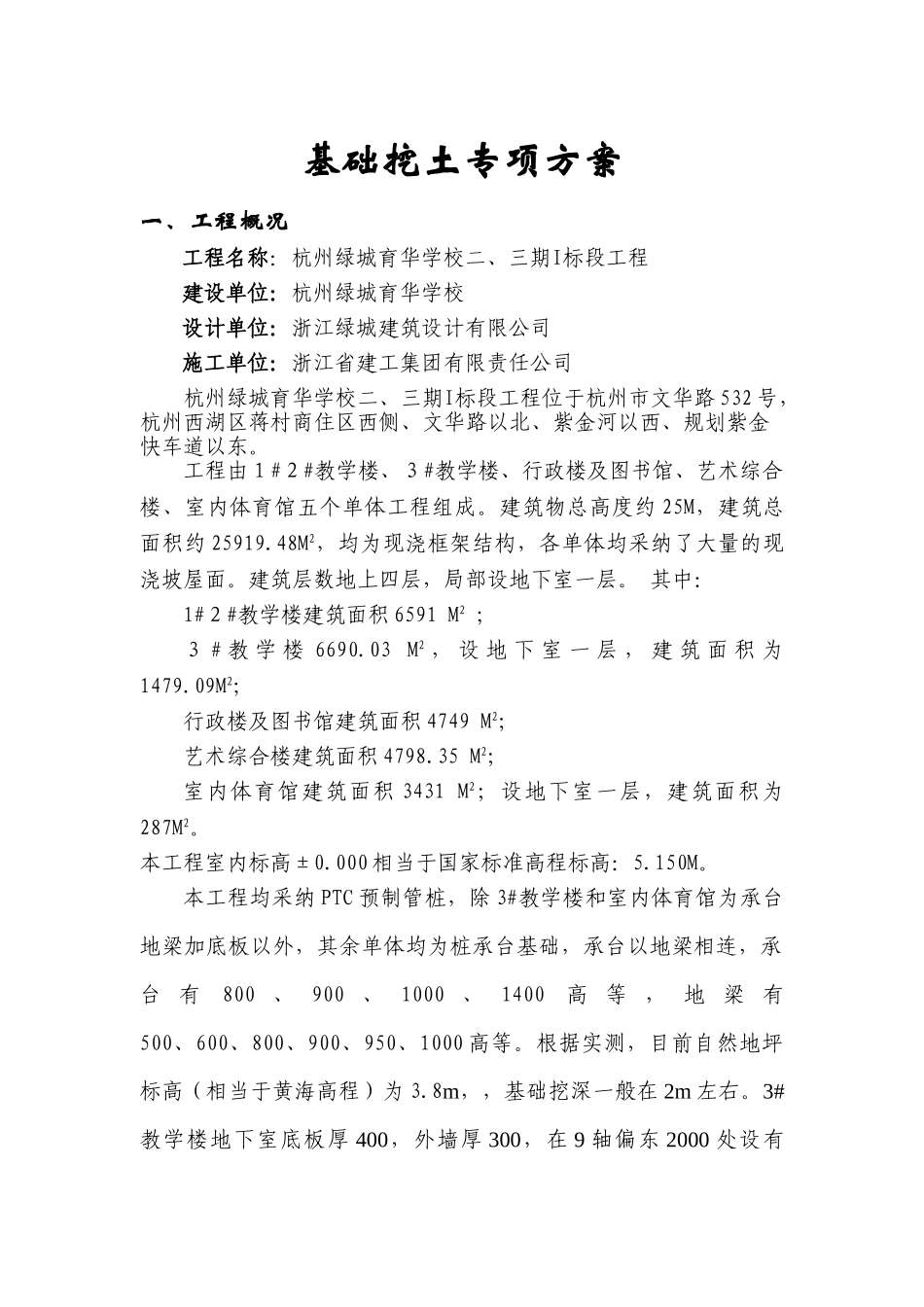

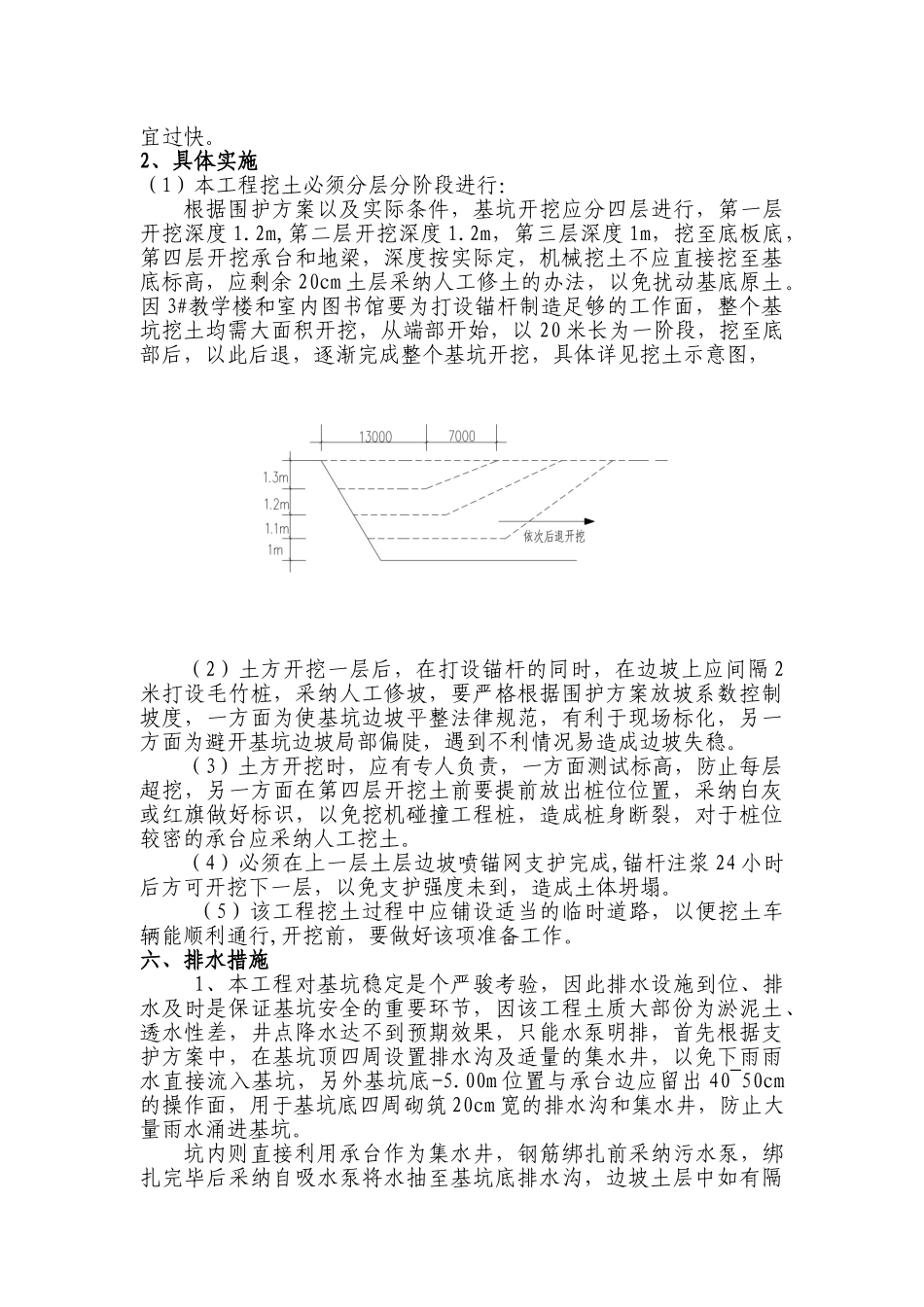

基础挖土专项方案一、工程概况工程名称:杭州绿城育华学校二、三期I标段工程 建设单位:杭州绿城育华学校 设计单位:浙江绿城建筑设计有限公司 施工单位:浙江省建工集团有限责任公司杭州绿城育华学校二、三期I标段工程位于杭州市文华路 532 号,杭州西湖区蒋村商住区西侧、文华路以北、紫金河以西、规划紫金快车道以东。工程由1#2#教学楼、3#教学楼、行政楼及图书馆、艺术综合楼、室内体育馆五个单体工程组成。建筑物总高度约 25M,建筑总面积约 25919.48M2,均为现浇框架结构,各单体均采纳了大量的现浇坡屋面。建筑层数地上四层,局部设地下室一层。 其中:1#2#教学楼建筑面积 6591 M2 ;3 # 教 学 楼 6690.03 M2 , 设 地 下 室 一 层 , 建 筑 面 积 为1479.09M2;行政楼及图书馆建筑面积 4749 M2;艺术综合楼建筑面积 4798.35 M2;室内体育馆建筑面积 3431 M2;设地下室一层,建筑面积为287M2。本工程室内标高±0.000 相当于国家标准高程标高:5.150M。本工程均采纳 PTC 预制管桩,除 3#教学楼和室内体育馆为承台地梁加底板以外,其余单体均为桩承台基础,承台以地梁相连,承台有800、900、1000、1400高等,地梁有500、600、800、900、950、1000 高等。根据实测,目前自然地坪标高(相当于黄海高程)为 3.8m,,基础挖深一般在 2m 左右。3#教学楼地下室底板厚 400,外墙厚 300,在 9 轴偏东 2000 处设有1000 宽后浇带,底板面标高为-4.250m,挖深在 4m 左右。室内体育馆基本同。二、基坑开挖深度及土质情况本工程基础挖深除 3#教学楼和室内体育馆挖深在 4m 左右外,其他单体一般在 2m 左右。根据浙江省综合勘察讨论院提供的岩土工程勘察报告显示,该部位土质情况大致为:上部约 1m 为杂填土,下部均为淤泥质粘土,其主要参数为含 水率天 然密度空 隙比塑 性指数液 性指数压 缩系数压 缩模量内 摩擦角内 聚力48.31.751.32216.61.4740.912.008.33.410.95.0由以上数据可以看出淤泥质粘土,本身内聚力较小,流动性较大,透水性差,滑切半径小,因此基坑围护和挖土方案的合理选择是保证基坑安全的关键。三、围护选择和设计考虑到该工程周边环境较好,无高层建筑,为加快工程进度,基坑围护采纳复合土钉墙(具体的基坑围护设计方案另由专业设计院设计)。四、基坑特点1、基坑土层大部分为淤泥质土,土质差。2、周边环境开阔,基本无建筑,地下无需要保护的管网。3、因桩基...
