省道 S304 线沙县大洲大桥及接线工程 B 合同段大洲大桥后张法预应力 T 梁预制施工组织设计(方案)1、编制依据1
1 省道S304线沙县大洲大桥及接线工程 B合同段T梁预制设计文件
2 省道S304线沙县大洲大桥及接线工程 B合同段招标文件、工程量清单、补遗书、承包合同、参考资料等
3 我项目部进场后的现场踏勘,走访调查沿线交通设施及施工资源以及所取得的各种资料
4 国家及福建省现行公路工程施工技术法律规范、规程、强制性标准及相关文件
5 我单位的人员素养、技术装备、设备能力、资金贮量等综合施工能力
2、编制原则2
1 遵循设计及技术法律规范的原则,正确组织施工,保证施工质量优良
2 坚持实事求是的原则,根据实际情况,确保施工组织的可行性、先进性和合理性
3 遵循合同文件各项条款的原则
3、工程概况本桥处于弯道圆曲线、缓和曲线、直线段内,各跨边梁外廓尺寸、T 梁纵向搁置坡度、T 梁长度均有所不同
全桥 T 梁共 171 片,其中边梁 38 片,中梁 133 片
计划在两个预制场预制,1#预制场设在 0#桥台后路基上,计划预制生产 27 米 T 梁99 片,28m T 梁 9 片,合计 108 片
2#预制场设在 23#桥台后路基上,计划预制生产27 米 T 梁 27 片,28 米 T 梁 36 片,合计 63 片
钢铰线标准强度 1860Mpa,张拉控制应力 1395Mpa
全桥预制梁普通钢筋约991
3T,C50 预制砼 4435m3,钢绞线 130

4、施工准备及进度计划4

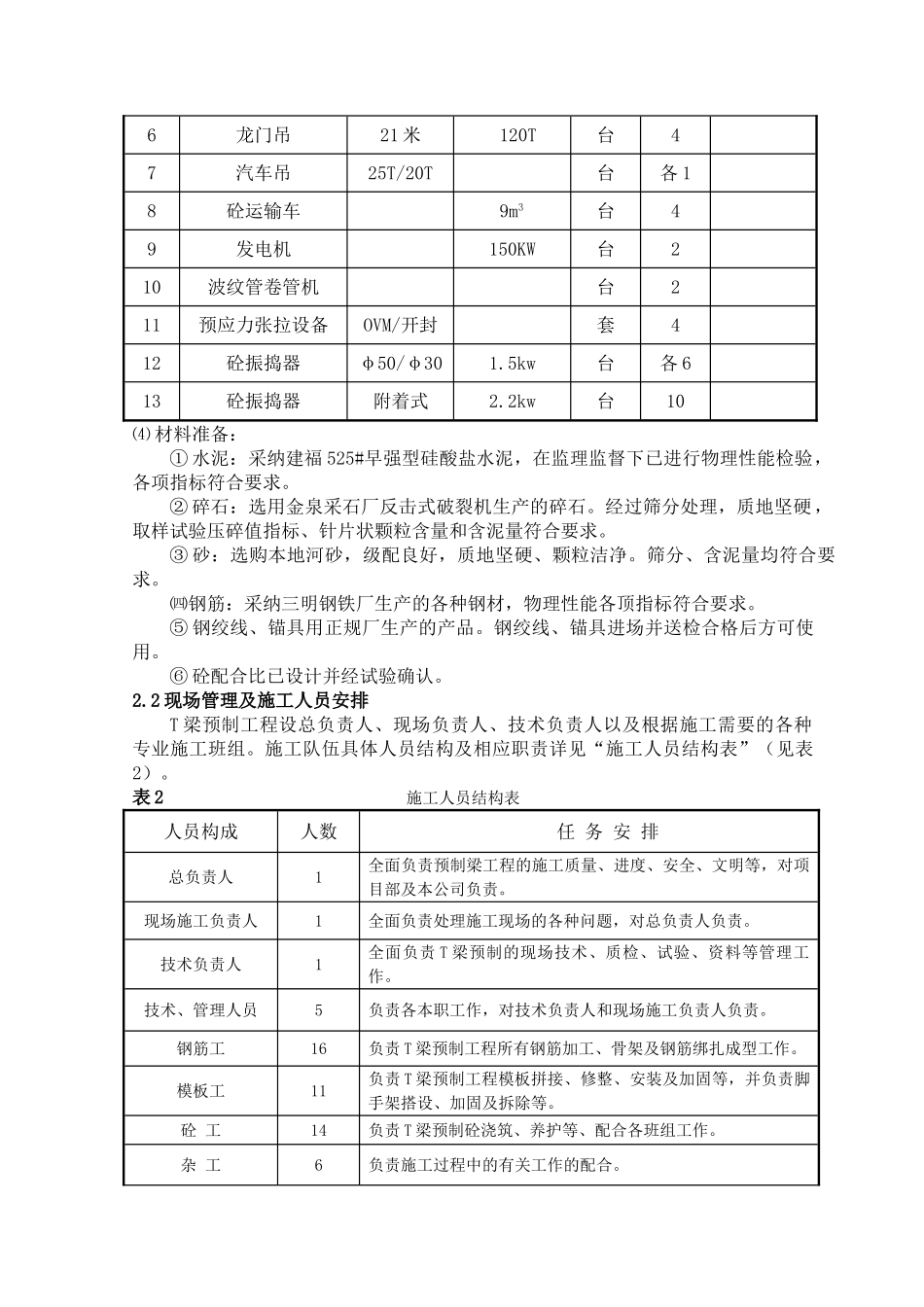

1 施工准备⑴ 技术准备:开工前编制切实可行的施工方案,图纸会审已经完毕,对各工班进行详细的技术交底;根据各职能部门的分工,明确了岗位责任制
⑵ 临时设施准备:由于受地理条件限制并根据工程现场的具体情况,在匝道和主线结合部设置生活区、钢筋加工区、材料堆放区等,搭设
