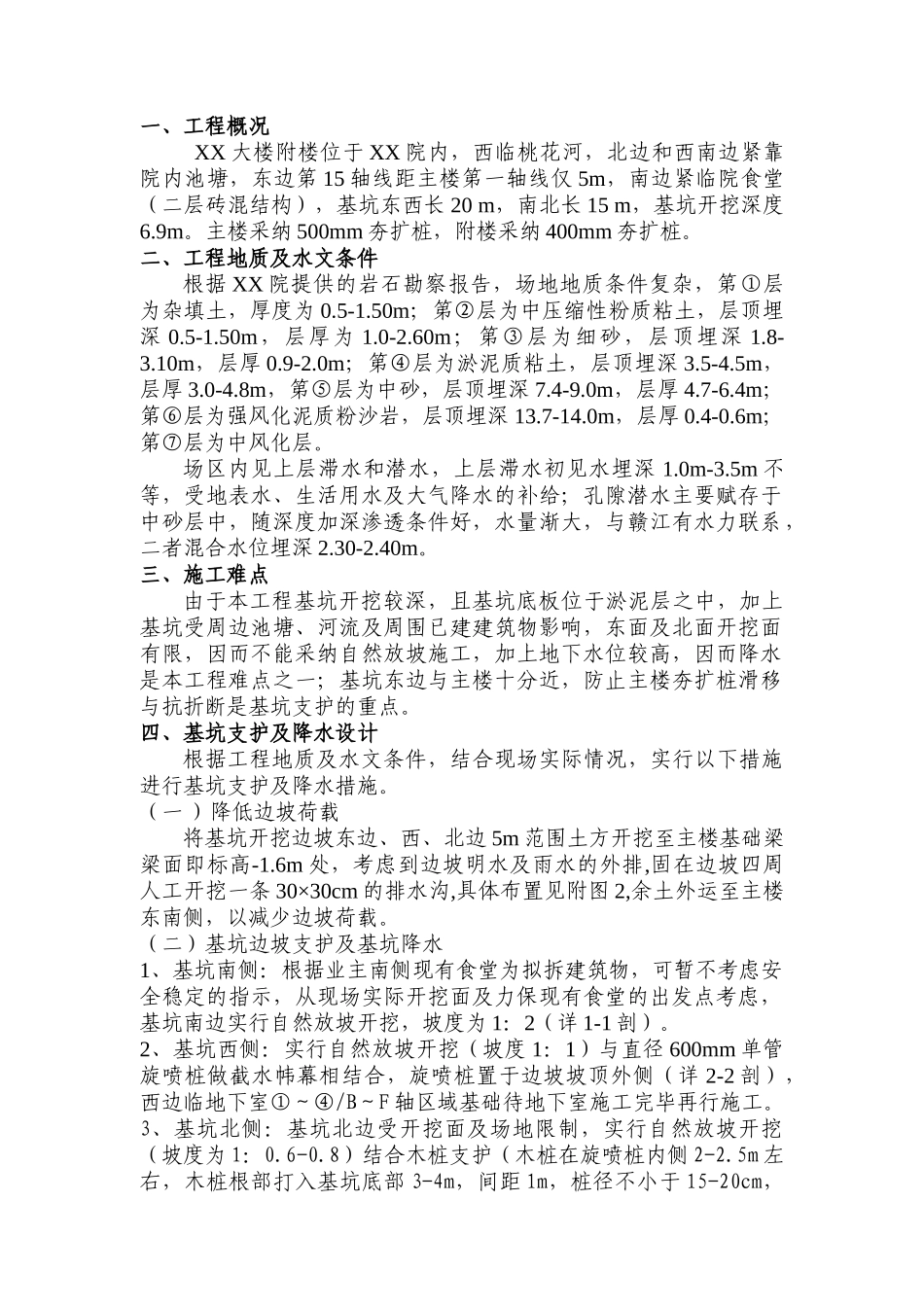

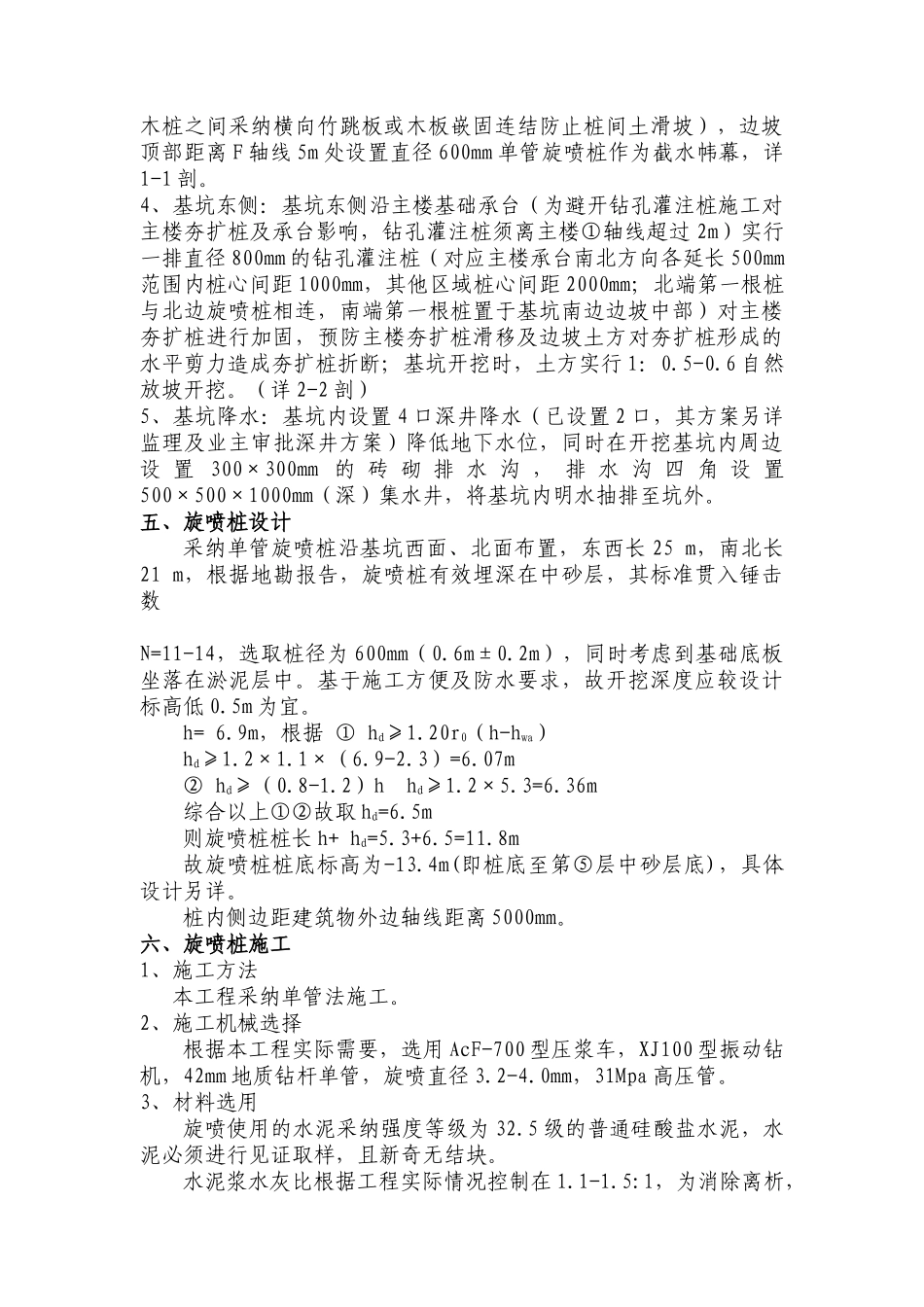

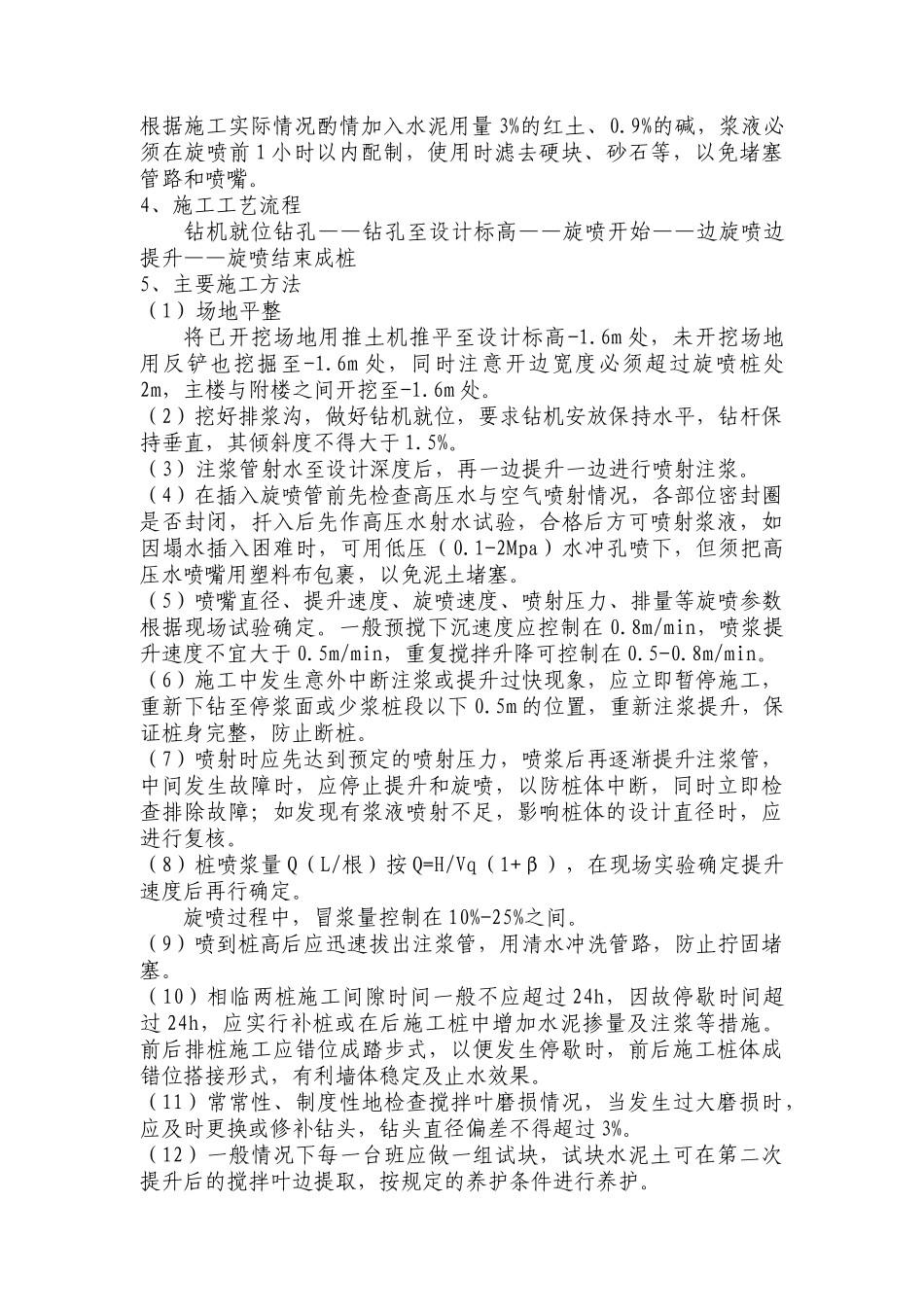

一、工程概况XX 大楼附楼位于 XX 院内,西临桃花河,北边和西南边紧靠院内池塘,东边第 15 轴线距主楼第一轴线仅 5m,南边紧临院食堂(二层砖混结构),基坑东西长 20 m,南北长 15 m,基坑开挖深度6
主楼采纳 500mm 夯扩桩,附楼采纳 400mm 夯扩桩
二、工程地质及水文条件根据 XX 院提供的岩石勘察报告,场地地质条件复杂,第①层为杂填土,厚度为 0
50m;第②层为中压缩性粉质粘土,层顶埋深 0
50m,层厚为 1
60m;第③层为细砂,层顶埋深 1
10m,层厚 0
0m;第④层为淤泥质粘土,层顶埋深 3
5m,层厚 3
8m,第⑤层为中砂,层顶埋深 7
0m,层厚 4
4m;第⑥层为强风化泥质粉沙岩,层顶埋深 13
0m,层厚 0
6m;第⑦层为中风化层
场区内见上层滞水和潜水,上层滞水初见水埋深 1
5m 不等,受地表水、生活用水及大气降水的补给;孔隙潜水主要赋存于中砂层中,随深度加深渗透条件好,水量渐大,与赣江有水力联系,二者混合水位埋深 2
三、施工难点由于本工程基坑开挖较深,且基坑底板位于淤泥层之中,加上基坑受周边池塘、河流及周围已建建筑物影响,东面及北面开挖面有限,因而不能采纳自然放坡施工,加上地下水位较高,因而降水是本工程难点之一;基坑东边与主楼十分近,防止主楼夯扩桩滑移与抗折断是基坑支护的重点
四、基坑支护及降水设计根据工程地质及水文条件,结合现场实际情况,实行以下措施进行基坑支护及降水措施
(一 )降低边坡荷载将基坑开挖边坡东边、西、北边 5m 范围土方开挖至主楼基础梁梁面即标高-1
6m 处,考虑到边坡明水及雨水的外排,固在边坡四周人工开挖一条 30×30cm 的排水沟,具体布置见附图 2,余土外运至主楼东南
