天然气检修合岔安全评估情况报告范文 一、概况: 1
公司天然气门站及输气管线于 2 月开工,至 6 月投用送气
其主要技术装备有:双路调压撬一台,管线 6
使用燃气主要成分: (1)甲烷 95%、乙烷、丙烷、丁烷
(2)无机硫化物与有机硫化物
(3)其他气体
二、检修计划安排: 1
工作程序: (1)9 月 1 日 7:00,检修负责人、参加检修的施工人员、安全监护人员,检修所用的各类工器具及其他物品、消防车、各施工场点的保卫人员必须到位
(2)9 月 1 日 7:30 前,各用气单位(氧化铝一、二厂、电解厂、碳素厂)全部停止使用燃气,并确认两道阀门关闭、挂牌后,上报总调
由总调确认全部用气单位停止用气后,通知天然气门站
(3)9 月 1 日 8:00,天然气门站接到总调通知后,通知上游末站关闭送气阀
在确认后天然气门站方可关闭门站总进气阀门
然后负责关闭至氧化铝厂和碳素厂的总阀门

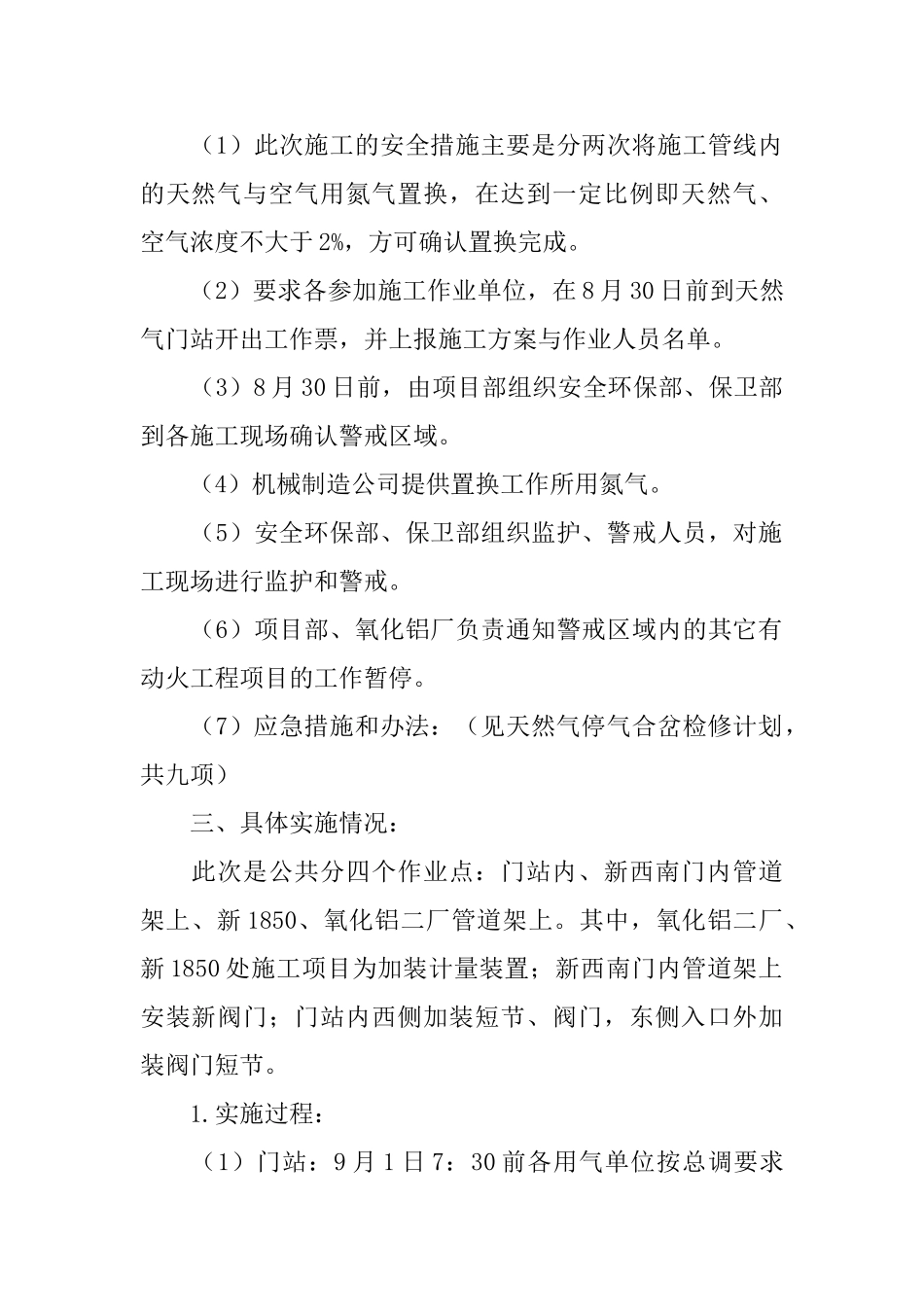

安全措施: (1)此次施工的安全措施主要是分两次将施工管线内的天然气与空气用氮气置换,在达到一定比例即天然气、空气浓度不大于 2%,方可确认置换完成
(2)要求各参加施工作业单位,在 8 月 30 日前到天然气门站开出工作票,并上报施工方案与作业人员名单
(3)8 月 30 日前,由项目部组织安全环保部、保卫部到各施工现场确认警戒区域
(4)机械制造公司提供置换工作所用氮气
(5)安全环保部、保卫部组织监护、警戒人员,对施工现场进行监护和警戒
(6)项目部、氧化铝厂负责通知警戒区域内的其它有动火工程项目的工作暂停
(7)应急措施和办法:(见天然气停气合岔检修计划,共九项) 三、具体实施情况: 此次是公共分四个作业点:门站内、新西南门内管道架上、新 1850、氧化铝二厂管道架上

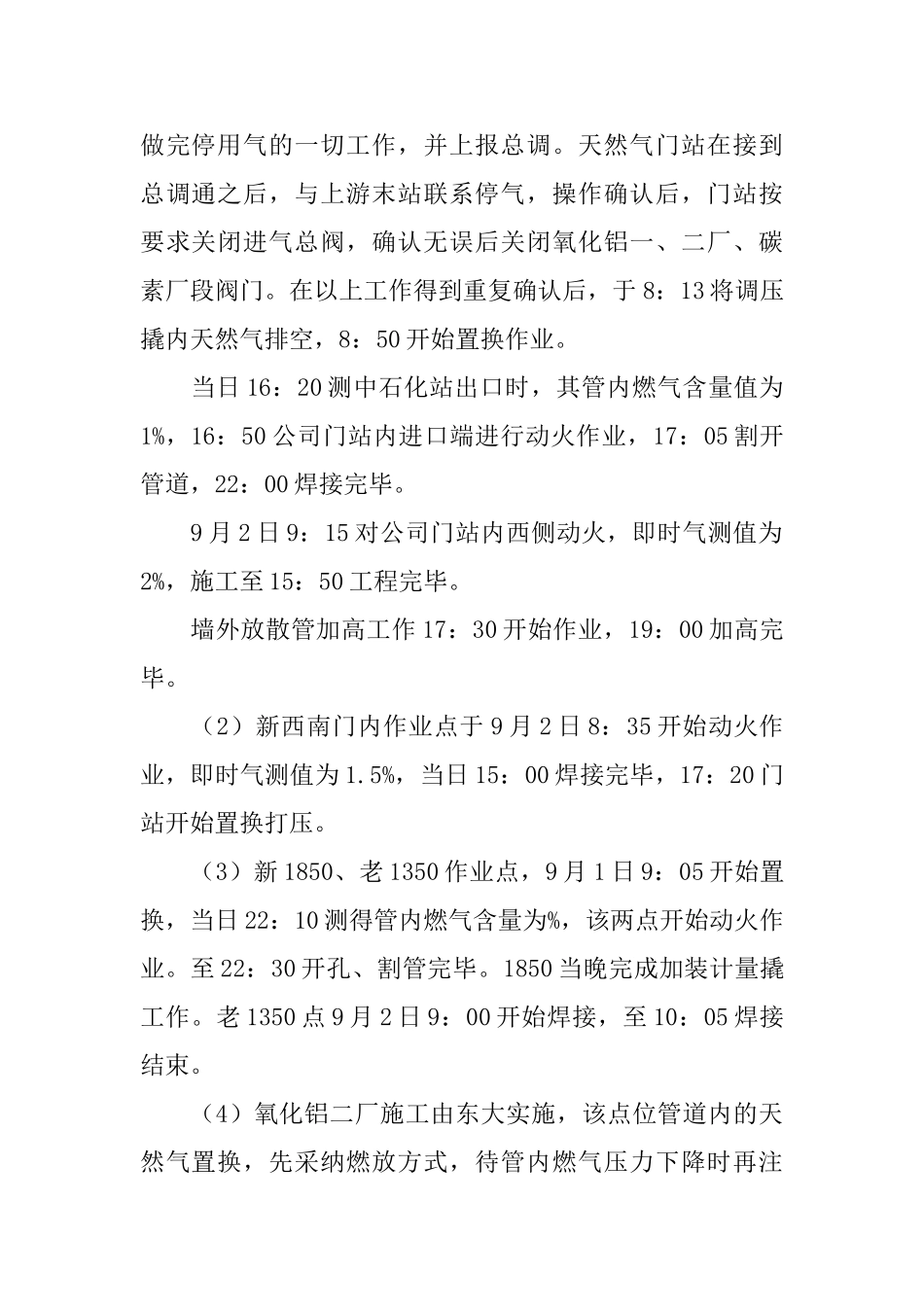

其中,氧化铝二厂、新 1850 处施工项目为加装计量装置;新西南门内管道架上安
