岩棉外墙外保温施工工艺流程1、基层界面处理 墙面应清理洁净、清洗油渍、清扫浮灰等
墙面松动、风化部分应剔除洁净
墙表面凸起物大于 10mm 时应剔除
为使基层界面附着力统一、均质,墙体要做界面处理,可用喷枪或滚刷均匀涂覆界面砂浆,保证所有的墙面做到界面处理
砖墙、加气混凝土墙在界面处理 前要先淋水润湿,堵脚手眼和废弃的孔洞时,应将洞内杂物、灰尘等物清理洁净, 浇水湿润,然后用 1:3 水泥砂浆将其补齐砌严

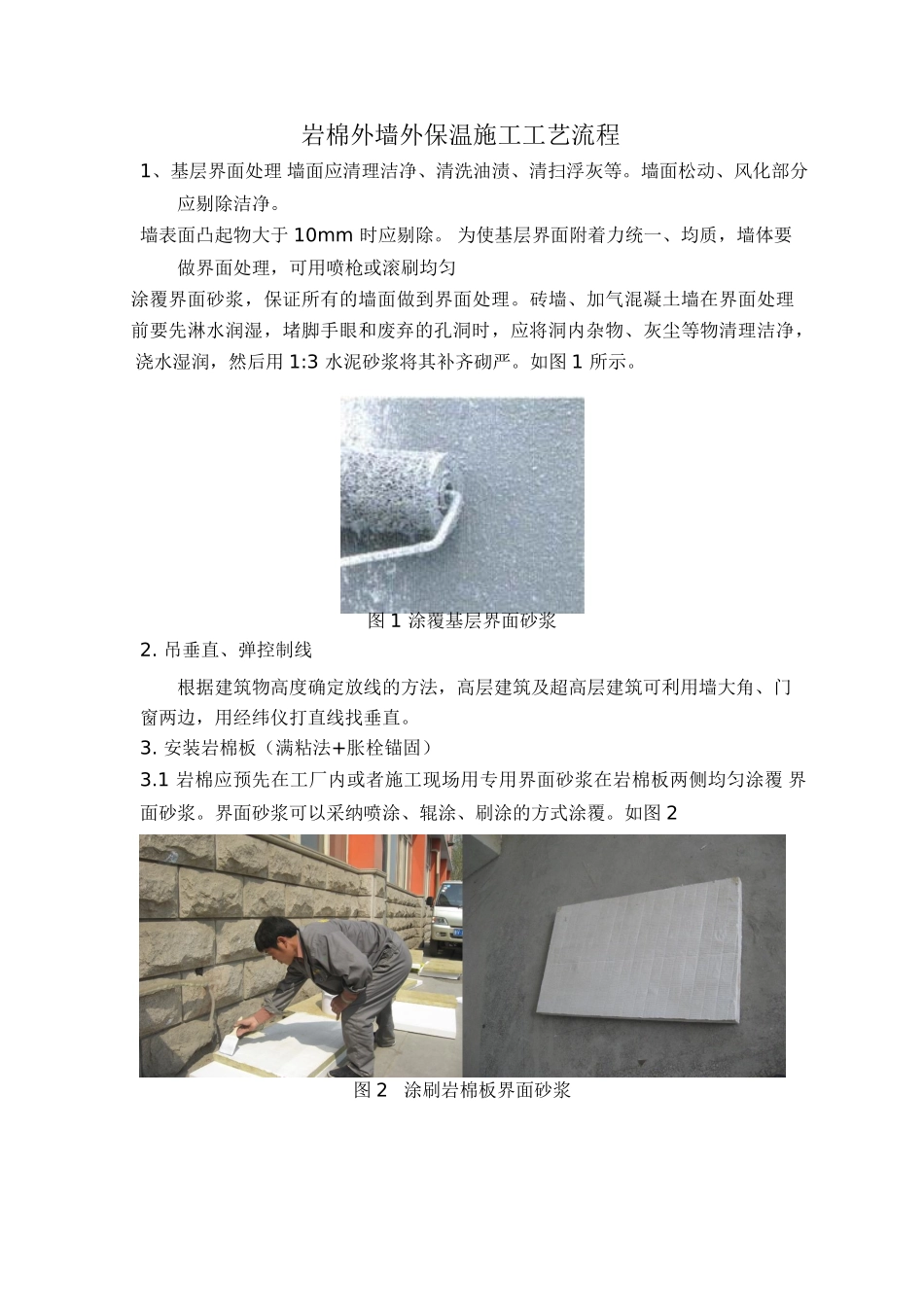

如图 1 所示
吊垂直、弹控制线图 1 涂覆基层界面砂浆根据建筑物高度确定放线的方法,高层建筑及超高层建筑可利用墙大角、门窗两边,用经纬仪打直线找垂直
安装岩棉板(满粘法+胀栓锚固)3
1 岩棉应预先在工厂内或者施工现场用专用界面砂浆在岩棉板两侧均匀涂覆 界面砂浆
界面砂浆可以采纳喷涂、辊涂、刷涂的方式涂覆

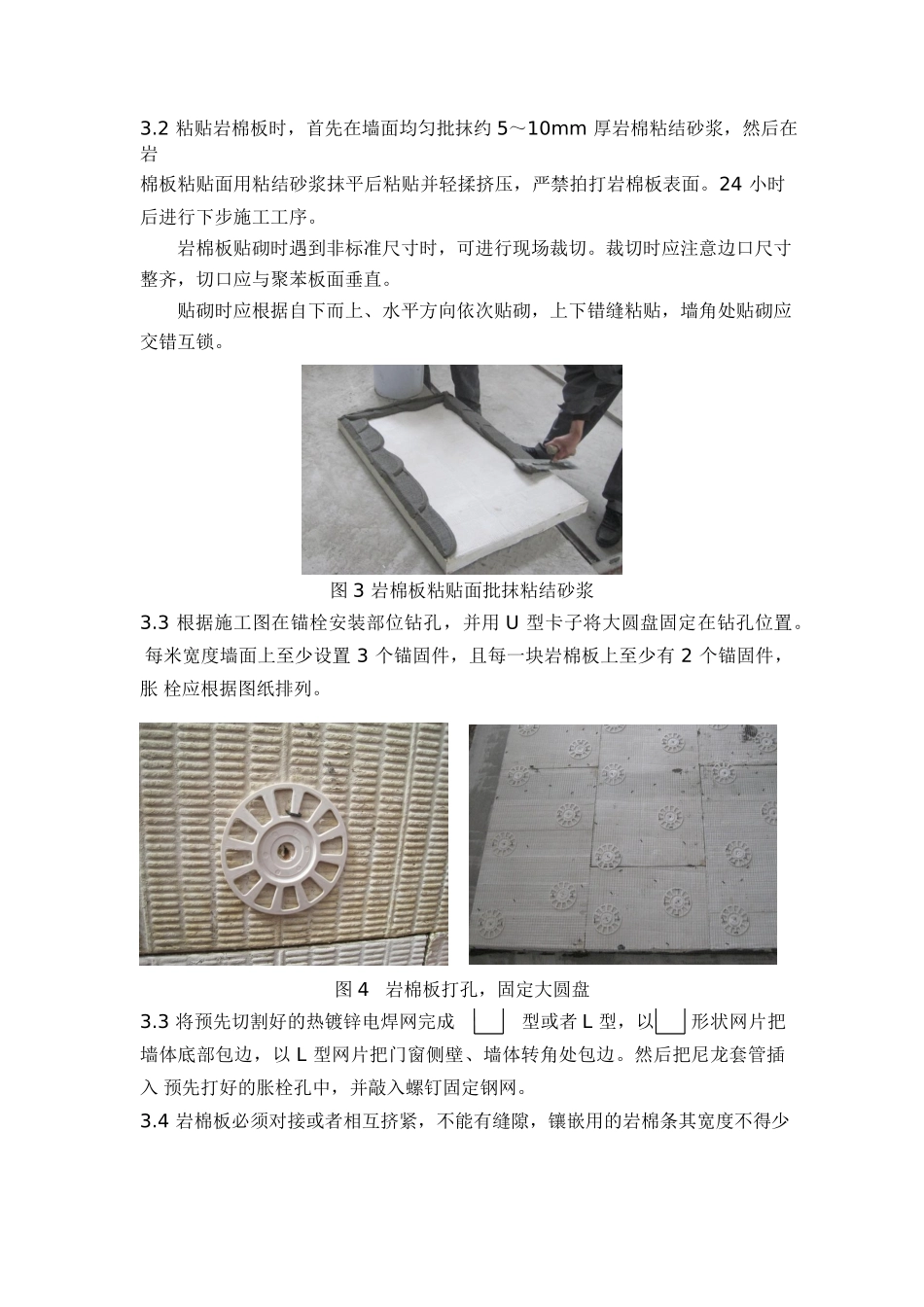

如图 2图 2涂刷岩棉板界面砂浆3
2 粘贴岩棉板时,首先在墙面均匀批抹约 5~10mm 厚岩棉粘结砂浆,然后在岩棉板粘贴面用粘结砂浆抹平后粘贴并轻揉挤压,严禁拍打岩棉板表面
24 小时 后进行下步施工工序
岩棉板贴砌时遇到非标准尺寸时,可进行现场裁切
裁切时应注意边口尺寸 整齐,切口应与聚苯板面垂直
贴砌时应根据自下而上、水平方向依次贴砌,上下错缝粘贴,墙角处贴砌应 交错互锁
图 3 岩棉板粘贴面批抹粘结砂浆3
3 根据施工图在锚栓安装部位钻孔,并用 U 型卡子将大圆盘固定在钻孔位置
每米宽度墙面上至少设置 3 个锚固件,且每一块岩棉板上至少有 2 个锚固件,胀 栓应根据图纸排列
图 4岩棉板打孔,固定大圆盘3
3 将预先切割好的热镀锌电焊网完成型或者 L 型,以形状网片把 墙体底部包边,以 L 型网片把门窗侧壁、墙体转角处包边
然后把尼龙套管插入 预先打好的胀栓孔中,并敲入螺钉固定钢网
4 岩棉板必须对接或者相互挤紧,不能有缝隙,镶嵌用的岩棉条
