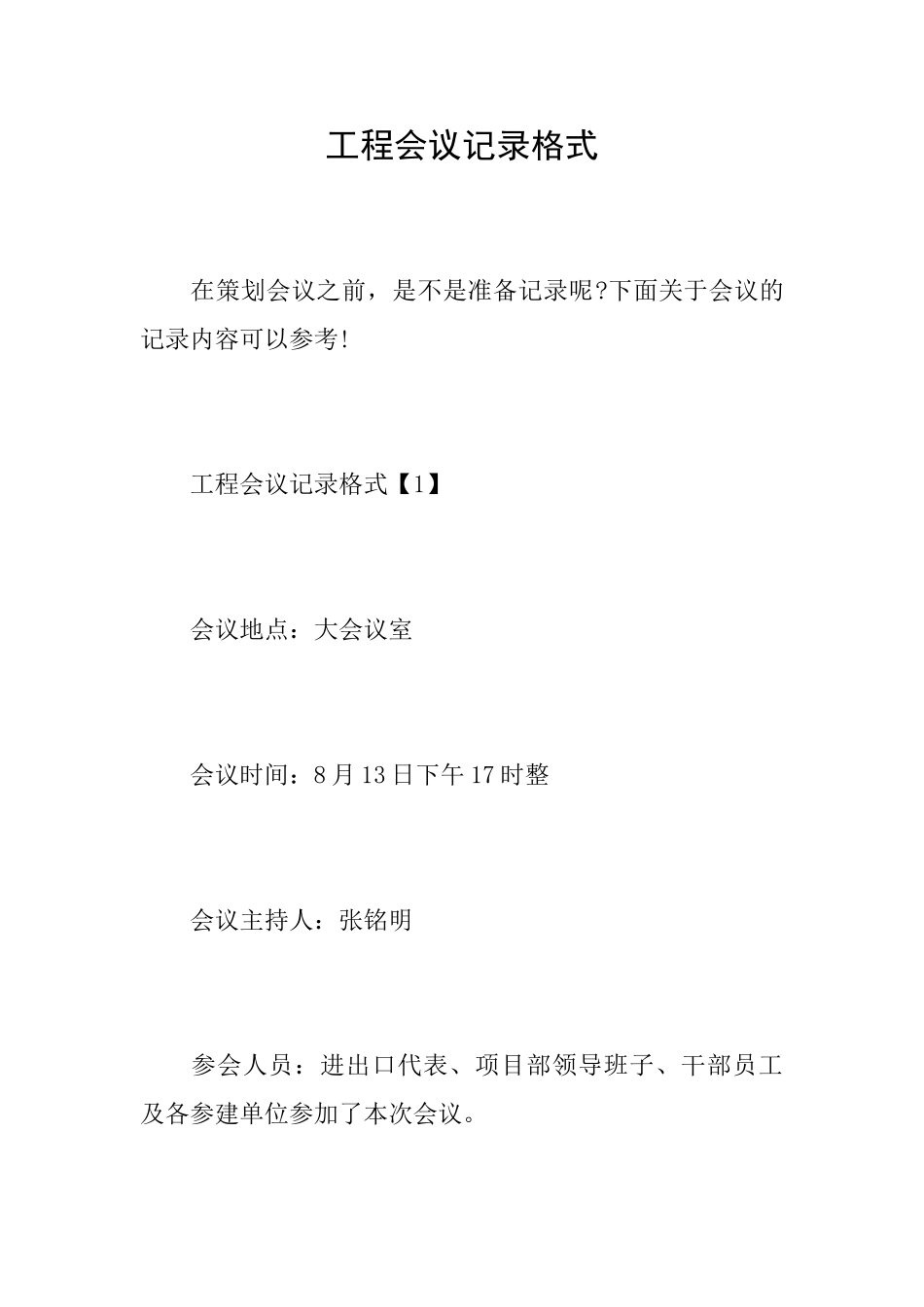

工程会议记录格式【1】 会议地点:大会议室 会议时间:8 月 13 日下午 17 时整 会议主持人:张铭明 参会人员:进出口代表、项目部领导班子、干部员工及各参建单位参加了本次会议
8 月 13 日下午 17 时整,吉国项目部在现场大会议室召开了周工作例会,进出口代表、项目部领导班子、干部员工及各参建单位参加了本次会议
项目部各部门、各施工单位汇报上周重点工作完成情况以及下周工作计划,领导班子就安全、质量、进度方面进行安排部署,现形成纪要如下: 一、重点工作安排: 各施工单位须加强施工人员整体技术力量,加强现场质量、安全的把控
各施工单位须列清工作点,按 8 月 31 为拆除完成时间节点,各施工单位须展开施工工作面,需平行、垂直作业同时进行拆除,以保证总节点不变

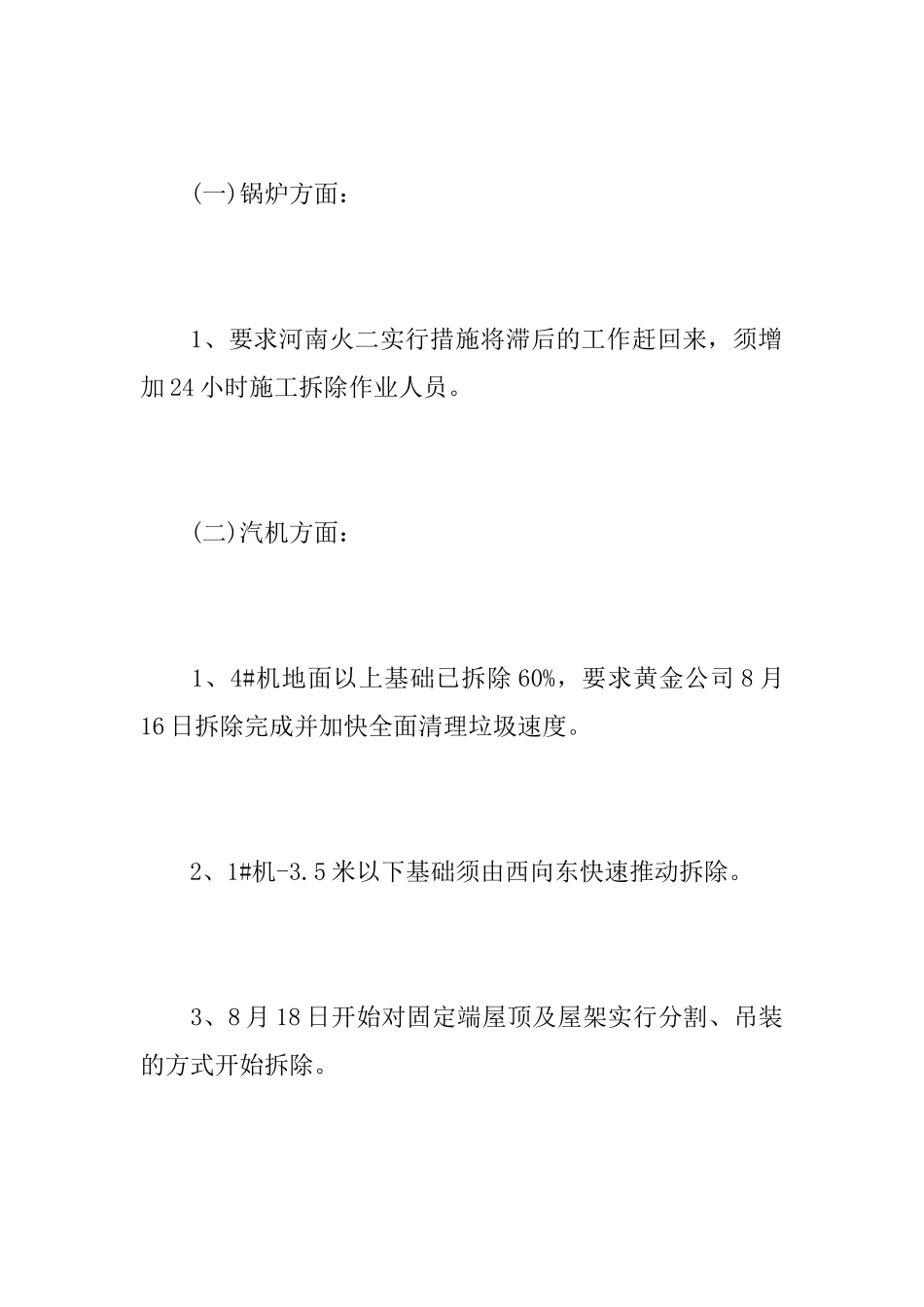

(一)锅炉方面: 1、要求河南火二实行措施将滞后的工作赶回来,须增加 24 小时施工拆除作业人员
(二)汽机方面: 1、4#机地面以上基础已拆除 60%,要求黄金公司 8 月16 日拆除完成并加快全面清理垃圾速度
2、1#机-3
5 米以下基础须由西向东快速推动拆除
3、8 月 18 日开始对固定端屋顶及屋架实行分割、吊装的方式开始拆除
(三)土建方面: 1、现土建施工人员还不能满足现场施工需要,各施工单位须根据工作面增加施工人员
(四)电气方面: 1、工程部 8 月 17 日前须完成锅炉侧 7 根电源线拆除更换工作
二、各类安全隐患的防控 项目安全保卫部、监理部门联合各施工单位安全负责人,对施工现场以及项目临建生活区进行了安全检查,,针对施工现场动火防火措施、施工现场安全用电、及各项安全内业资料、项目临建生活区的防盗、防火、防破坏、环境卫生等安全措施落实情况进行了重点检查
