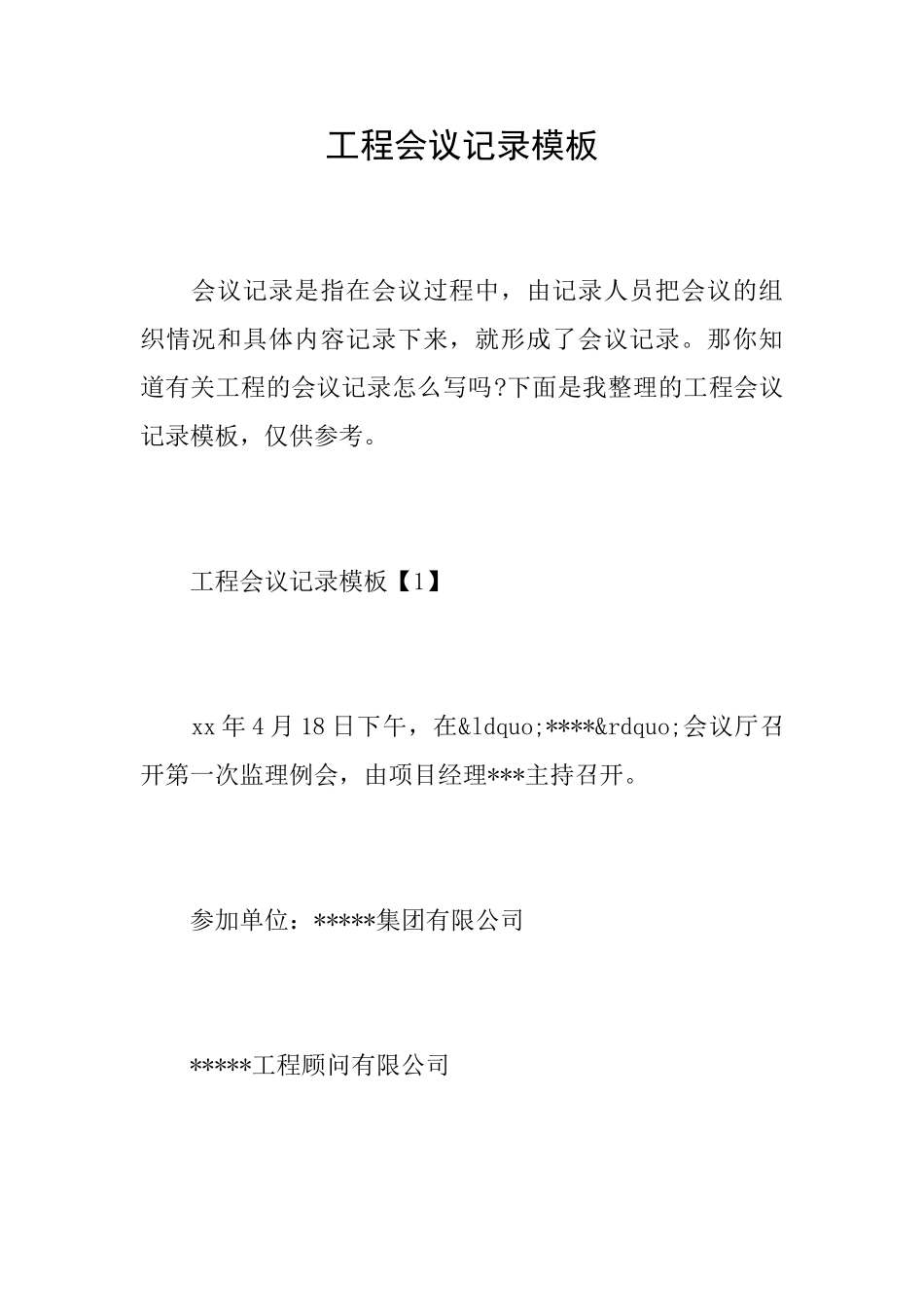

工程会议记录模板 会议记录是指在会议过程中,由记录人员把会议的组织情况和具体内容记录下来,就形成了会议记录
那你知道有关工程的会议记录怎么写吗
下面是我整理的工程会议记录模板,仅供参考

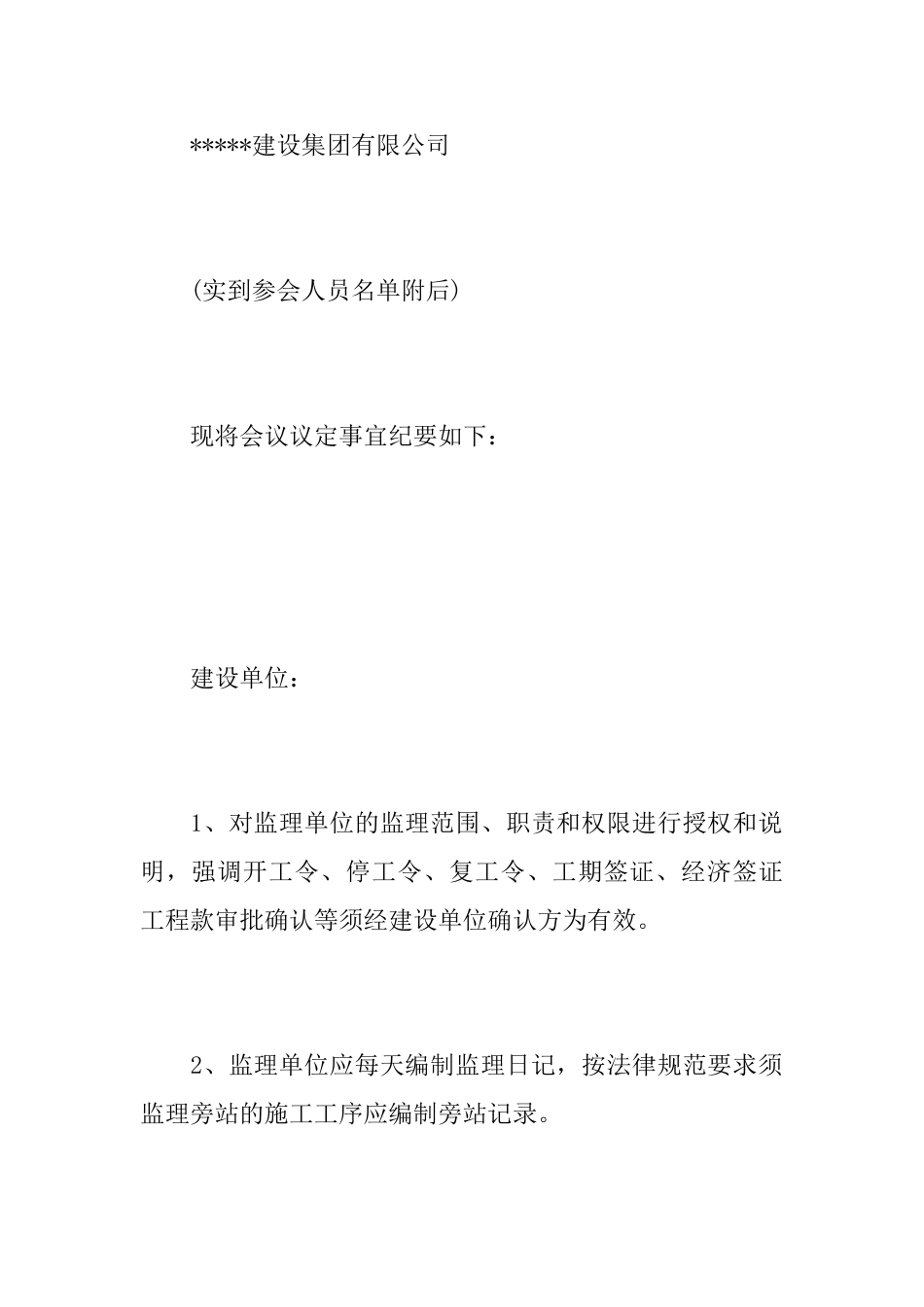

工程会议记录模板【1】 xx 年 4 月 18 日下午,在“****”会议厅召开第一次监理例会,由项目经理***主持召开
参加单位:*****集团有限公司 *****工程顾问有限公司 *****建设集团有限公司 (实到参会人员名单附后) 现将会议议定事宜纪要如下: 建设单位: 1、对监理单位的监理范围、职责和权限进行授权和说明,强调开工令、停工令、复工令、工期签证、经济签证工程款审批确认等须经建设单位确认方为有效
2、监理单位应每天编制监理日记,按法律规范要求须监理旁站的施工工序应编制旁站记录

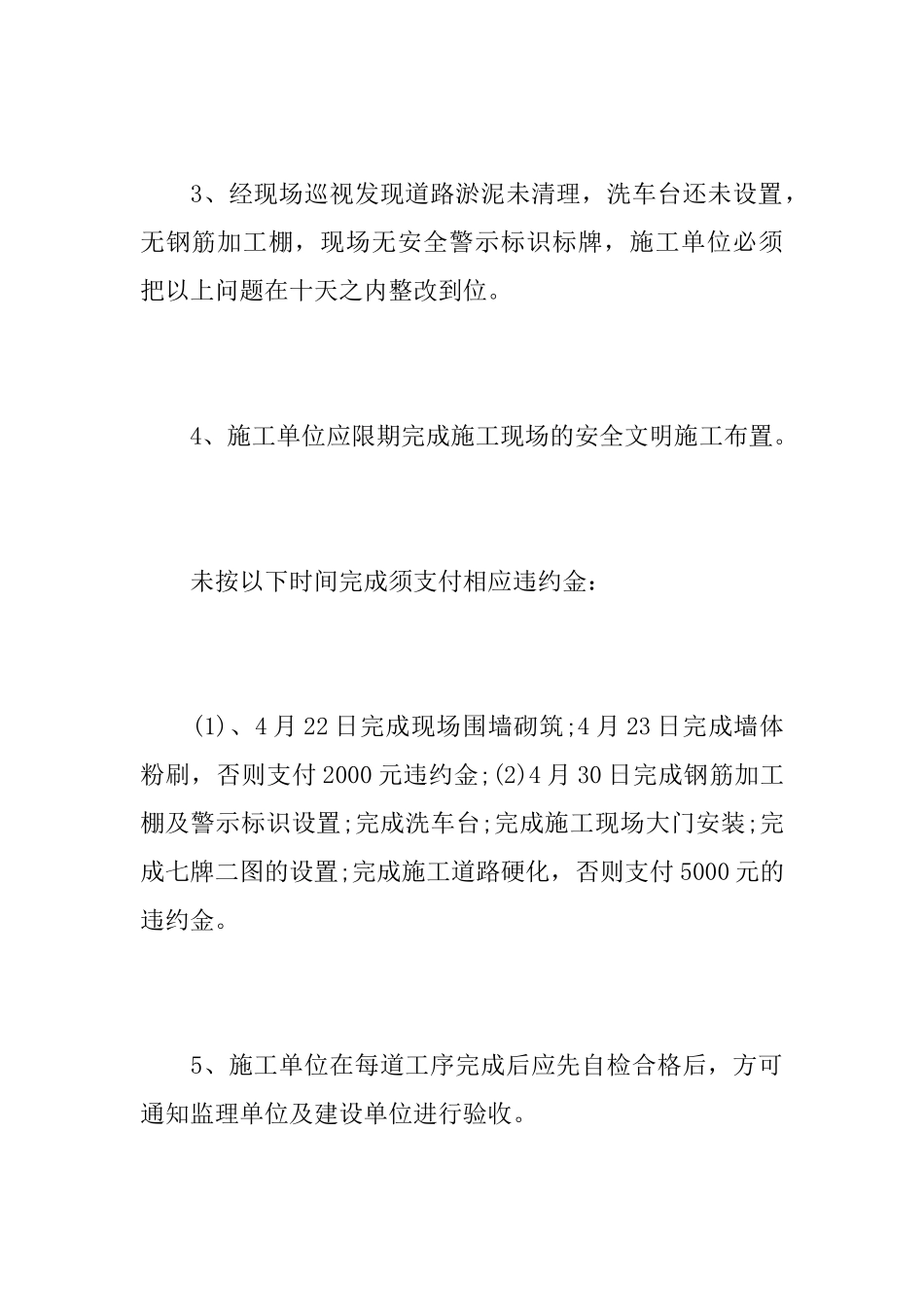

3、经现场巡视发现道路淤泥未清理,洗车台还未设置,无钢筋加工棚,现场无安全警示标识标牌,施工单位必须把以上问题在十天之内整改到位
4、施工单位应限期完成施工现场的安全文明施工布置
未按以下时间完成须支付相应违约金: (1)、4 月 22 日完成现场围墙砌筑;4 月 23 日完成墙体粉刷,否则支付 2000 元违约金;(2)4 月 30 日完成钢筋加工棚及警示标识设置;完成洗车台;完成施工现场大门安装;完成七牌二图的设置;完成施工道路硬化,否则支付 5000 元的违约金
5、施工单位在每道工序完成后应先自检合格后,方可通知监理单位及建设单位进行验收
6、当现场混凝土浇捣、钢结构吊装等关健部位和工序施工时,监理单位应安排监理人员进行现场旁站
7、每周监理例会定为每周四上午,每周监理会议纪要在周六下午前编制完成后发至施工单位及建设单位
8、施工场地外围卫生必须每日清理
若检查发现污染厂区道路,则每次须支付 500 元违约金
监理单位: 1、在施工过程中,施工单位应严格根据设计图纸施工
