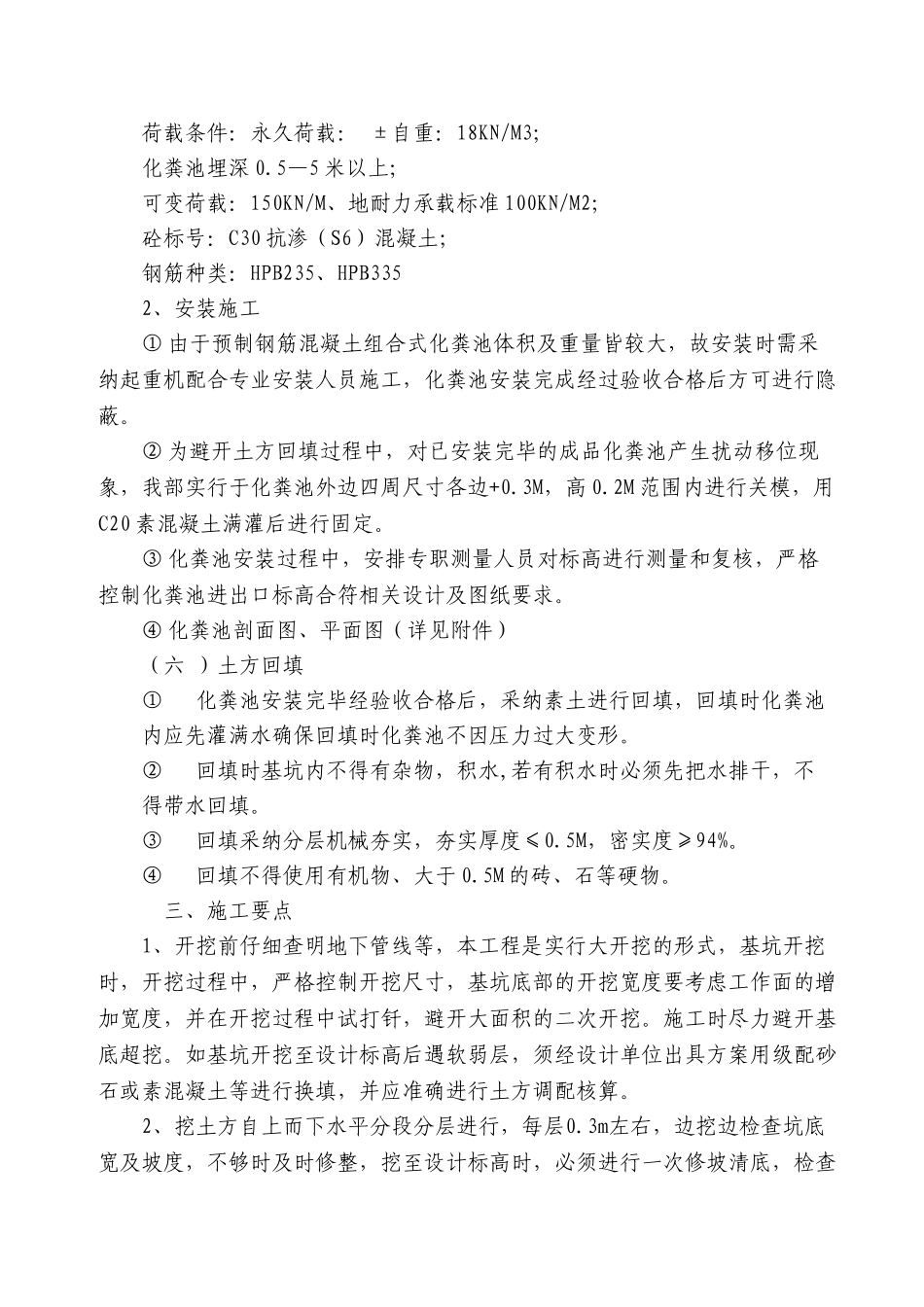

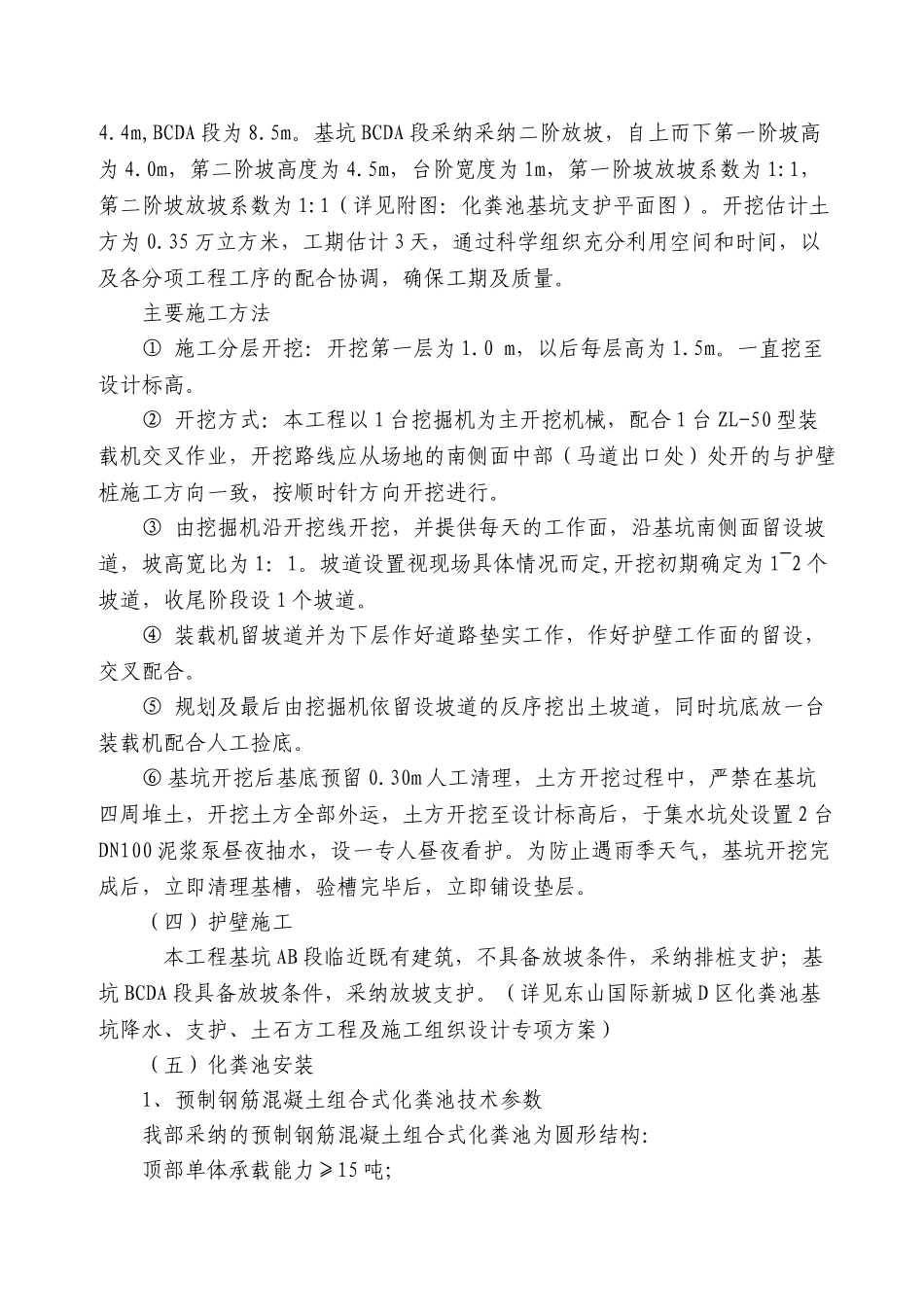

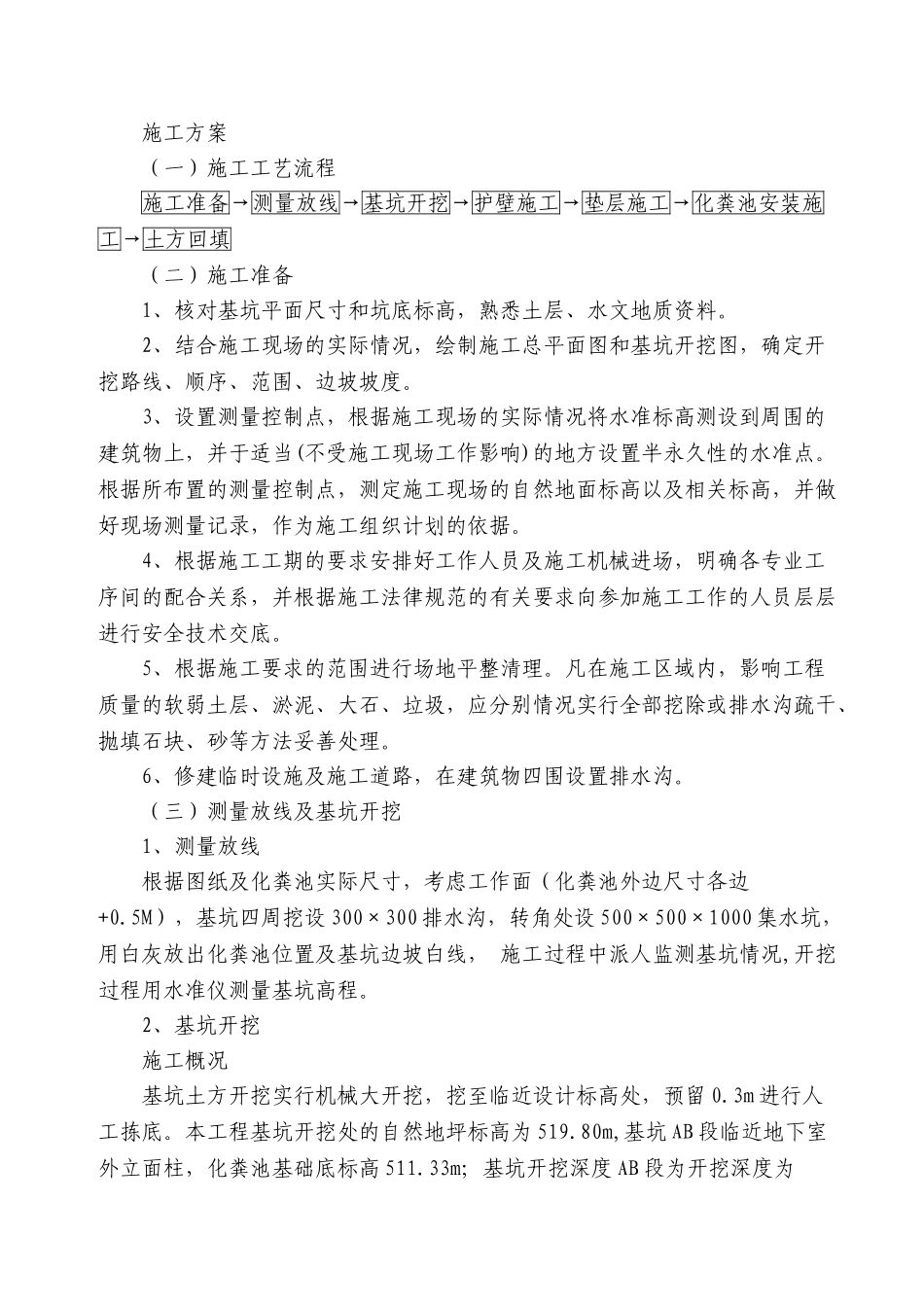

施工方案(一)施工工艺流程施工准备→测量放线→基坑开挖→护壁施工→垫层施工→化粪池安装施工→土方回填 (二)施工准备1、核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料
2、结合施工现场的实际情况,绘制施工总平面图和基坑开挖图,确定开挖路线、顺序、范围、边坡坡度
3、设置测量控制点,根据施工现场的实际情况将水准标高测设到周围的建筑物上,并于适当(不受施工现场工作影响)的地方设置半永久性的水准点
根据所布置的测量控制点,测定施工现场的自然地面标高以及相关标高,并做好现场测量记录,作为施工组织计划的依据
4、根据施工工期的要求安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并根据施工法律规范的有关要求向参加施工工作的人员层层进行安全技术交底
5、根据施工要求的范围进行场地平整清理
凡在施工区域内,影响工程质量的软弱土层、淤泥、大石、垃圾,应分别情况实行全部挖除或排水沟疏干、抛填石块、砂等方法妥善处理
6、修建临时设施及施工道路,在建筑物四围设置排水沟
(三)测量放线及基坑开挖1、测量放线根据图纸及化粪池实际尺寸,考虑工作面(化粪池外边尺寸各边+0
5M),基坑四周挖设 300×300 排水沟,转角处设 500×500×1000 集水坑,用白灰放出化粪池位置及基坑边坡白线, 施工过程中派人监测基坑情况,开挖过程用水准仪测量基坑高程
2、基坑开挖施工概况基坑土方开挖实行机械大开挖,挖至临近设计标高处,预留 0
3m 进行人工拣底
本工程基坑开挖处的自然地坪标高为 519
80m,基坑 AB 段临近地下室外立面柱,化粪池基础底标高 511
33m;基坑开挖深度 AB 段为开挖深度为4
4m,BCDA 段为 8
基坑 BCDA 段采纳采纳二阶放坡,自上而下第一阶坡高为 4
0m,第二阶坡高度为 4
5m,台阶宽度为 1m,第一阶坡放坡系数为 1:1,第二阶坡放坡系数为
