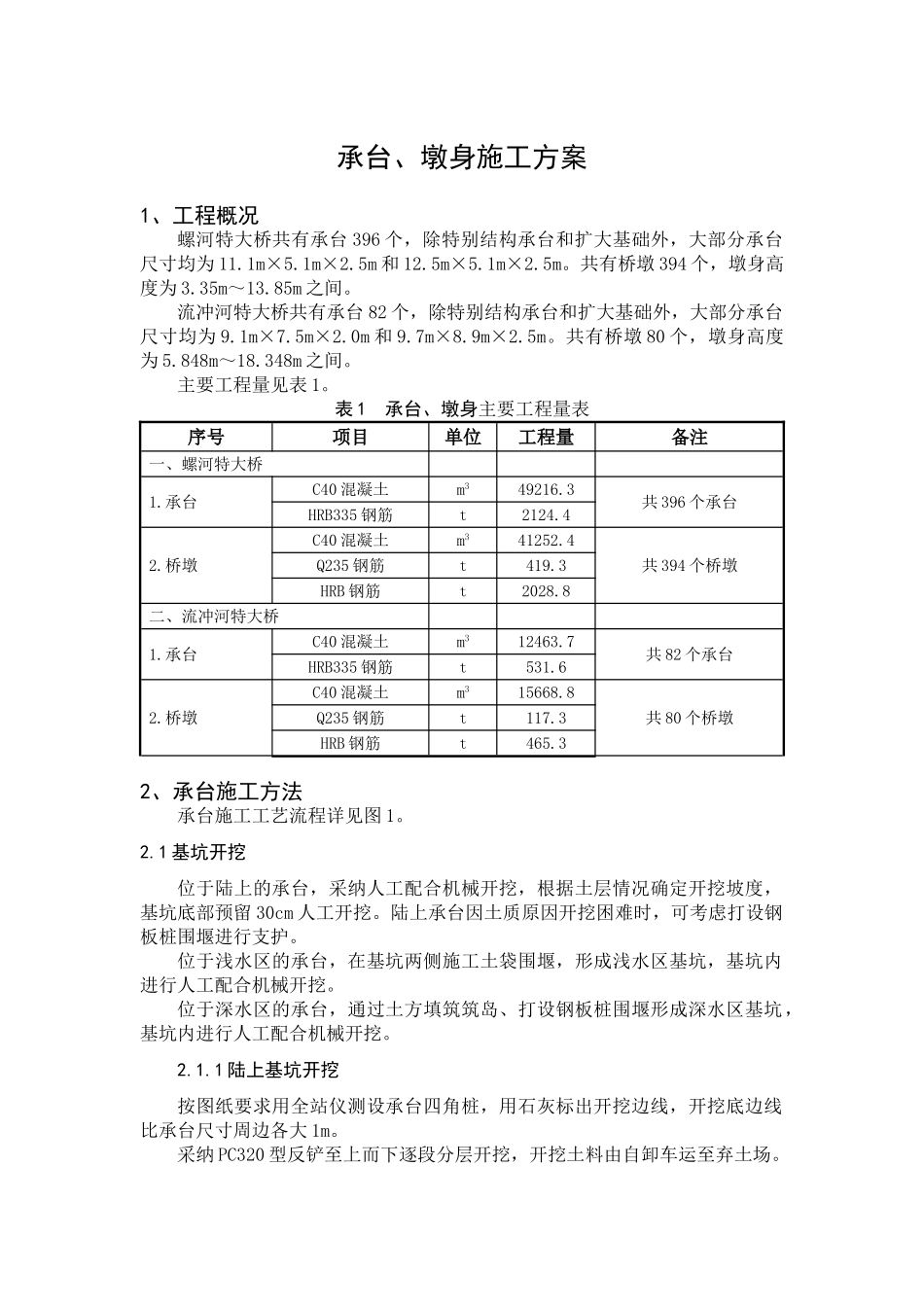

承台、墩身施工方案1、工程概况螺河特大桥共有承台 396 个,除特别结构承台和扩大基础外,大部分承台尺寸均为 11
5m 和 12
共有桥墩 394 个,墩身高度为 3
35m~13
85m 之间
流冲河特大桥共有承台 82 个,除特别结构承台和扩大基础外,大部分承台尺寸均为 9
0m 和 9
共有桥墩 80 个,墩身高度为 5
848m~18
348m 之间
主要工程量见表 1
表 1 承台、墩身主要工程量表序号项目单位工程量备注一、螺河特大桥1
承台C40 混凝土m349216
3共 396 个承台HRB335 钢筋t2124
桥墩C40 混凝土m341252
4共 394 个桥墩Q235 钢筋t419
3HRB 钢筋t2028
8二、流冲河特大桥1
承台C40 混凝土m312463
7共 82 个承台HRB335 钢筋t531
桥墩C40 混凝土m315668
8共 80 个桥墩Q235 钢筋t117
3HRB 钢筋t465

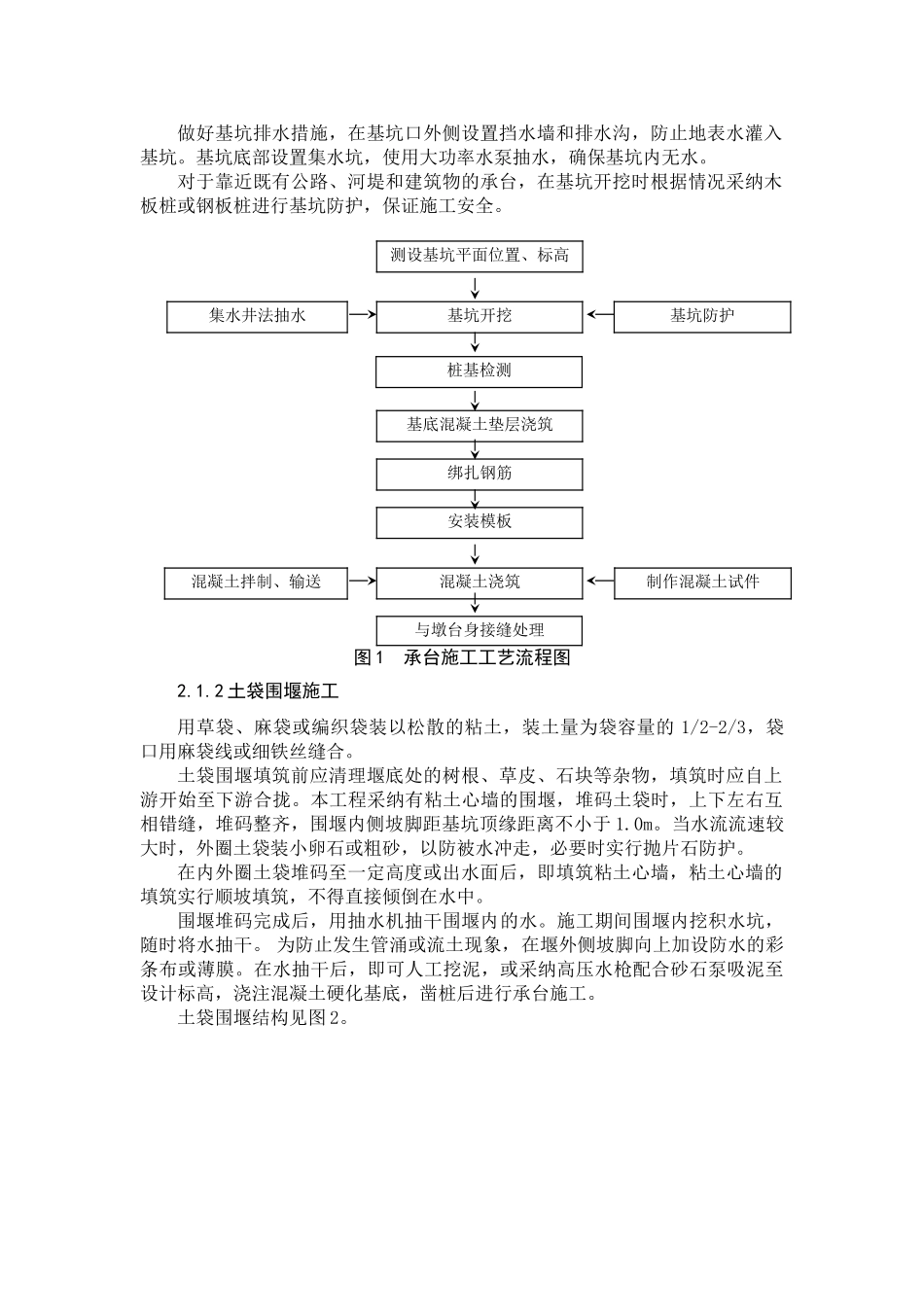

32、承台施工方法承台施工工艺流程详见图 1
1 基坑开挖位于陆上的承台,采纳人工配合机械开挖,根据土层情况确定开挖坡度,基坑底部预留 30cm 人工开挖
陆上承台因土质原因开挖困难时,可考虑打设钢板桩围堰进行支护

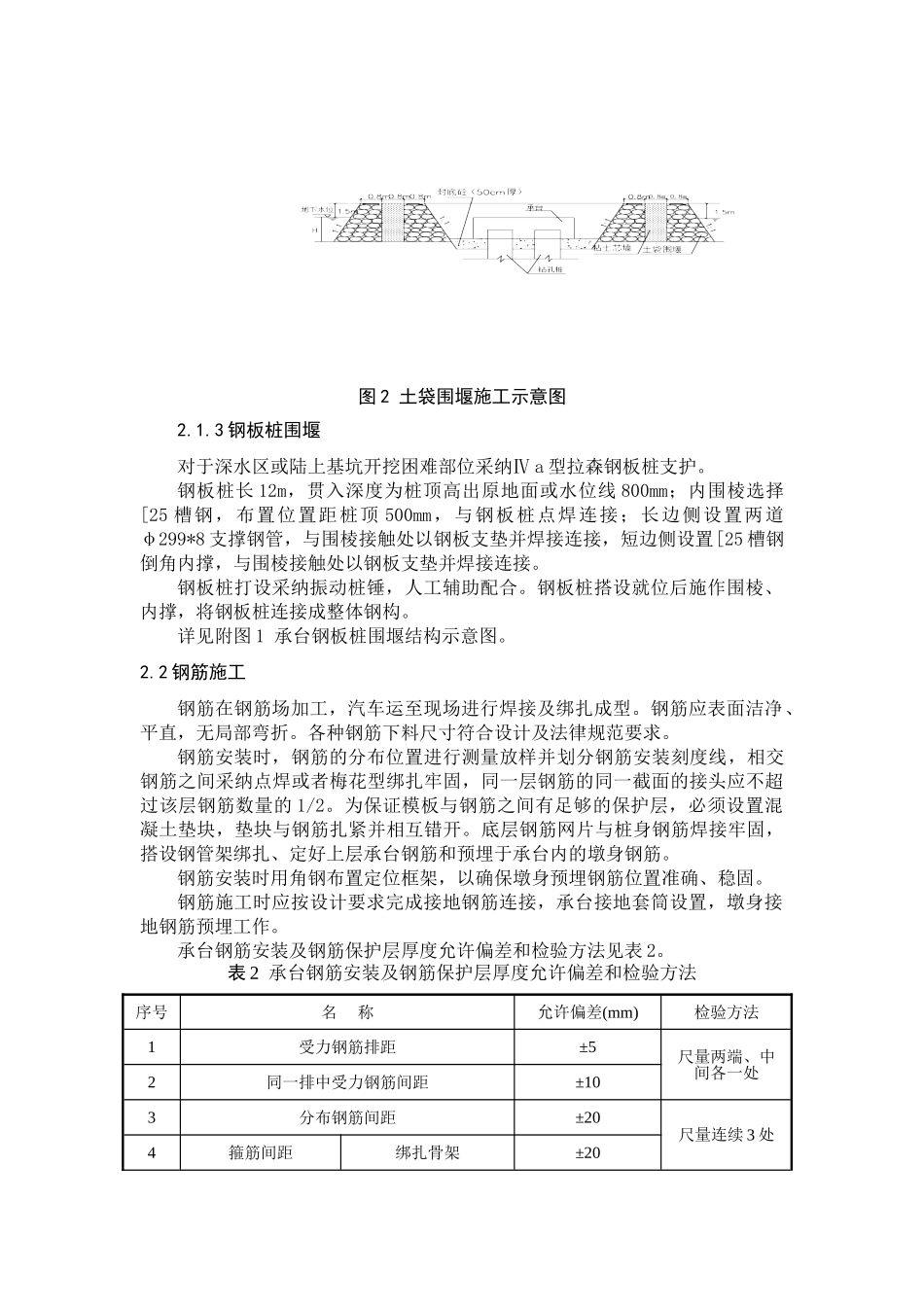

位于浅水区的承台,在基坑两侧施工土袋围堰,形成浅水区基坑,基坑内进行人工配合机械开挖
位于深水区的承台,通过土方填筑筑岛、打设钢板桩围堰形成深水区基坑,基坑内进行人工配合机械开挖
1 陆上基坑开挖按图纸要求用全站仪测设承台四角桩,用石灰标出开挖边线,开挖底边线比承台尺寸周边各大 1m
采纳 PC320 型反铲至上而下逐段分层开挖,开挖土料由自卸车运至弃土场
做好基坑排水措施,在基坑口外侧设置挡水墙和排水沟,防止地表水灌入
