抗拔桩施工方案

抗拔桩施工方案_第1页
1/5
抗拔桩施工方案_第2页
2/5
抗拔桩施工方案_第3页
3/5

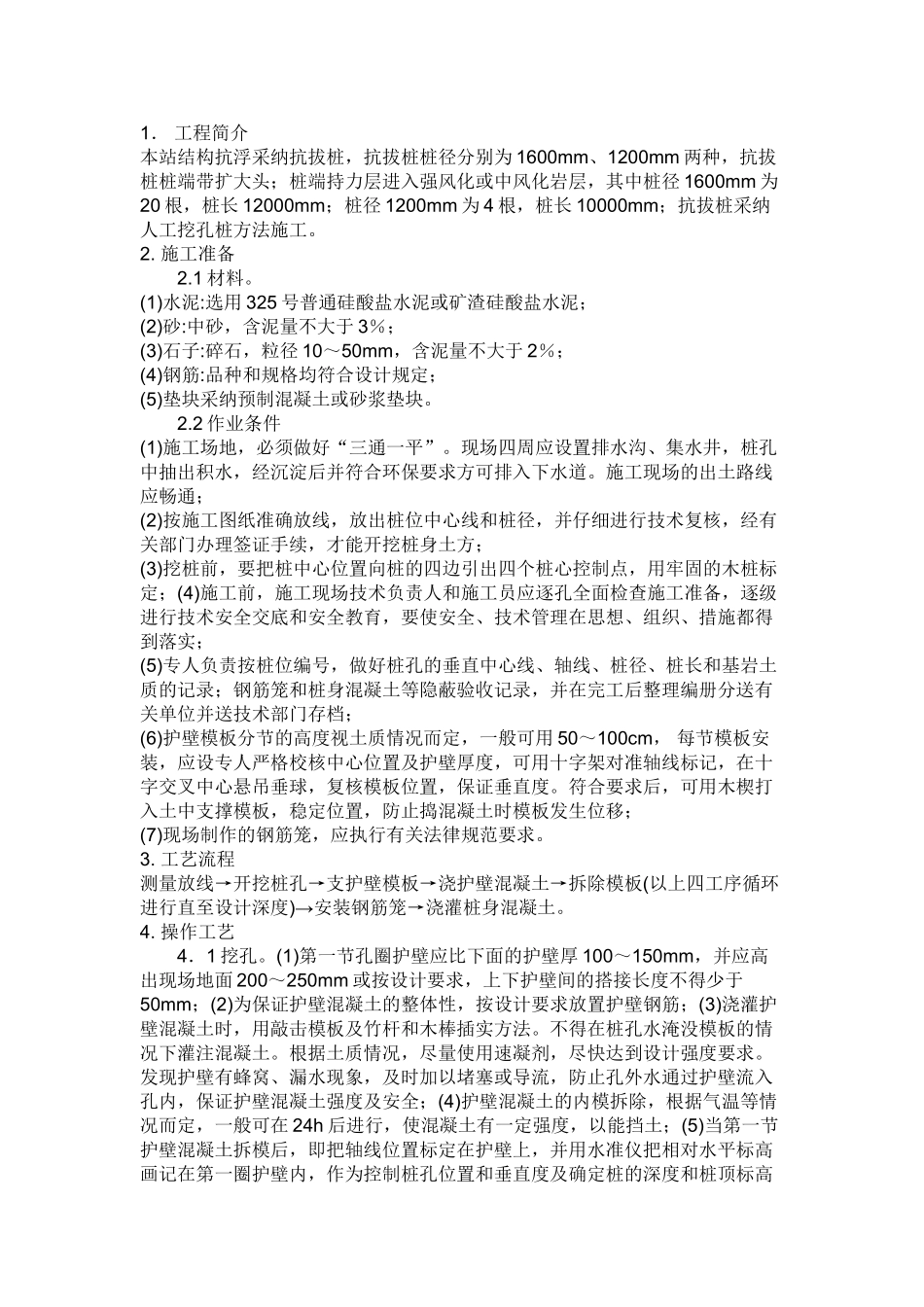

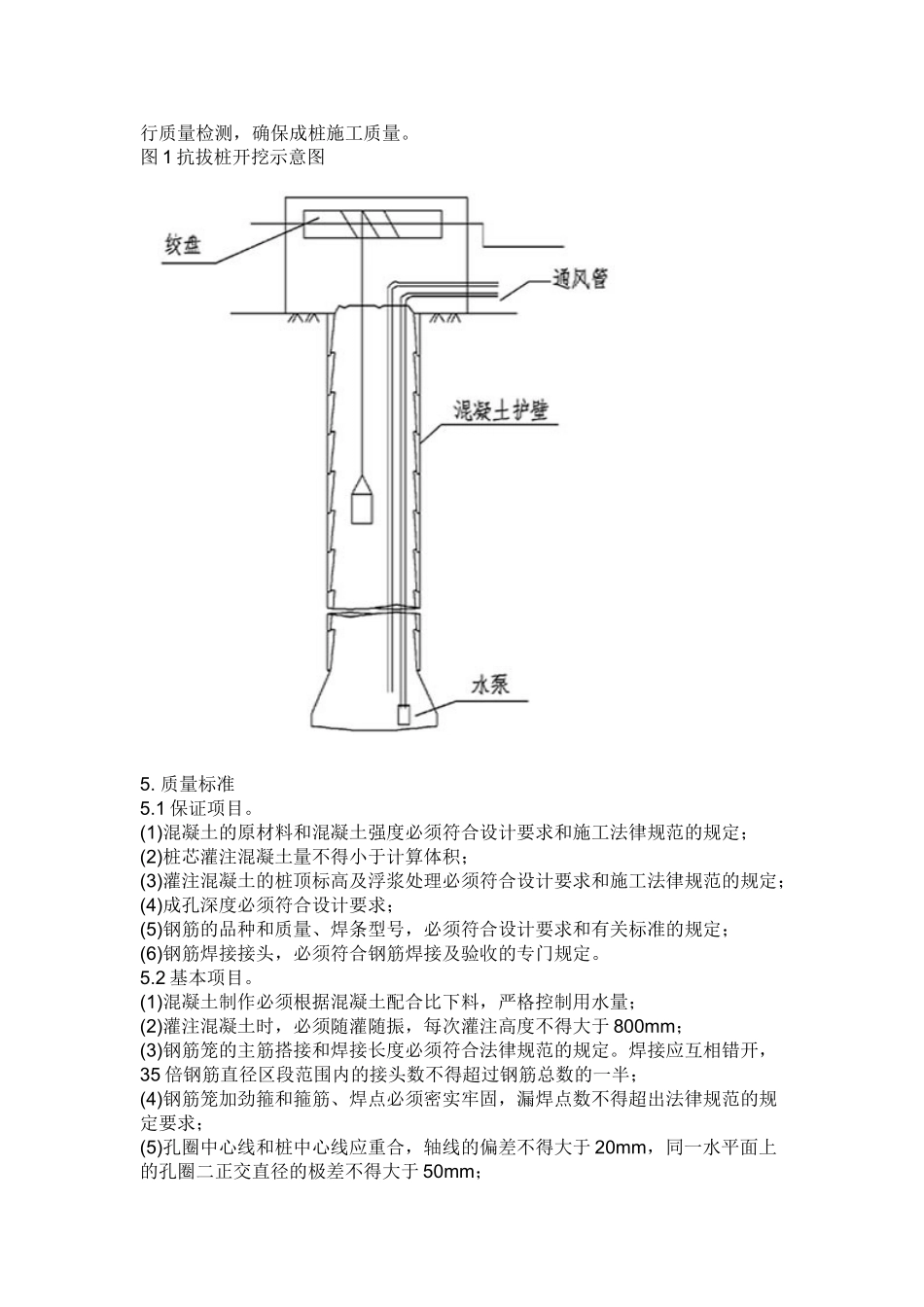

1. 工程简介本站结构抗浮采纳抗拔桩,抗拔桩桩径分别为 1600mm、1200mm 两种,抗拔桩桩端带扩大头;桩端持力层进入强风化或中风化岩层,其中桩径 1600mm 为20 根,桩长 12000mm;桩径 1200mm 为 4 根,桩长 10000mm;抗拔桩采纳人工挖孔桩方法施工。2. 施工准备 2.1 材料。 (1)水泥:选用 325 号普通硅酸盐水泥或矿渣硅酸盐水泥;(2)砂:中砂,含泥量不大于 3%;(3)石子:碎石,粒径 10~50mm,含泥量不大于 2%;(4)钢筋:品种和规格均符合设计规定;(5)垫块采纳预制混凝土或砂浆垫块。 2.2 作业条件 (1)施工场地,必须做好“三通一平”。现场四周应设置排水沟、集水井,桩孔中抽出积水,经沉淀后并符合环保要求方可排入下水道。施工现场的出土路线应畅通; (2)按施工图纸准确放线,放出桩位中心线和桩径,并仔细进行技术复核,经有关部门办理签证手续,才能开挖桩身土方;(3)挖桩前,要把桩中心位置向桩的四边引出四个桩心控制点,用牢固的木桩标定;(4)施工前,施工现场技术负责人和施工员应逐孔全面检查施工准备,逐级进行技术安全交底和安全教育,要使安全、技术管理在思想、组织、措施都得到落实;(5)专人负责按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录;钢筋笼和桩身混凝土等隐蔽验收记录,并在完工后整理编册分送有关单位并送技术部门存档;(6)护壁模板分节的高度视土质情况而定,一般可用 50~100cm, 每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。符合要求后,可用木楔打入土中支撑模板,稳定位置,防止捣混凝土时模板发生位移;(7)现场制作的钢筋笼,应执行有关法律规范要求。3. 工艺流程测量放线→开挖桩孔→支护壁模板→浇护壁混凝土→拆除模板(以上四工序循环进行直至设计深度)→安装钢筋笼→浇灌桩身混凝土。4. 操作工艺 4.1 挖孔。(1)第一节孔圈护壁应比下面的护壁厚 100~150mm,并应高出现场地面 200~250mm 或按设计要求,上下护壁间的搭接长度不得少于50mm;(2)为保证护壁混凝土的整体性,按设计要求放置护壁钢筋;(3)浇灌护壁混凝土时,用敲击模板及竹杆和木棒插实方法。不得在桩孔水淹没模板的情况下灌注混凝土。根据土质情况,尽量使用速凝剂,尽快达到设计强度要求。发现护壁有蜂窝、漏水现象,及时加以堵塞或导流,防止孔外水通过护壁流入孔内,保证护壁混凝土强度及安全...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抗拔桩施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
