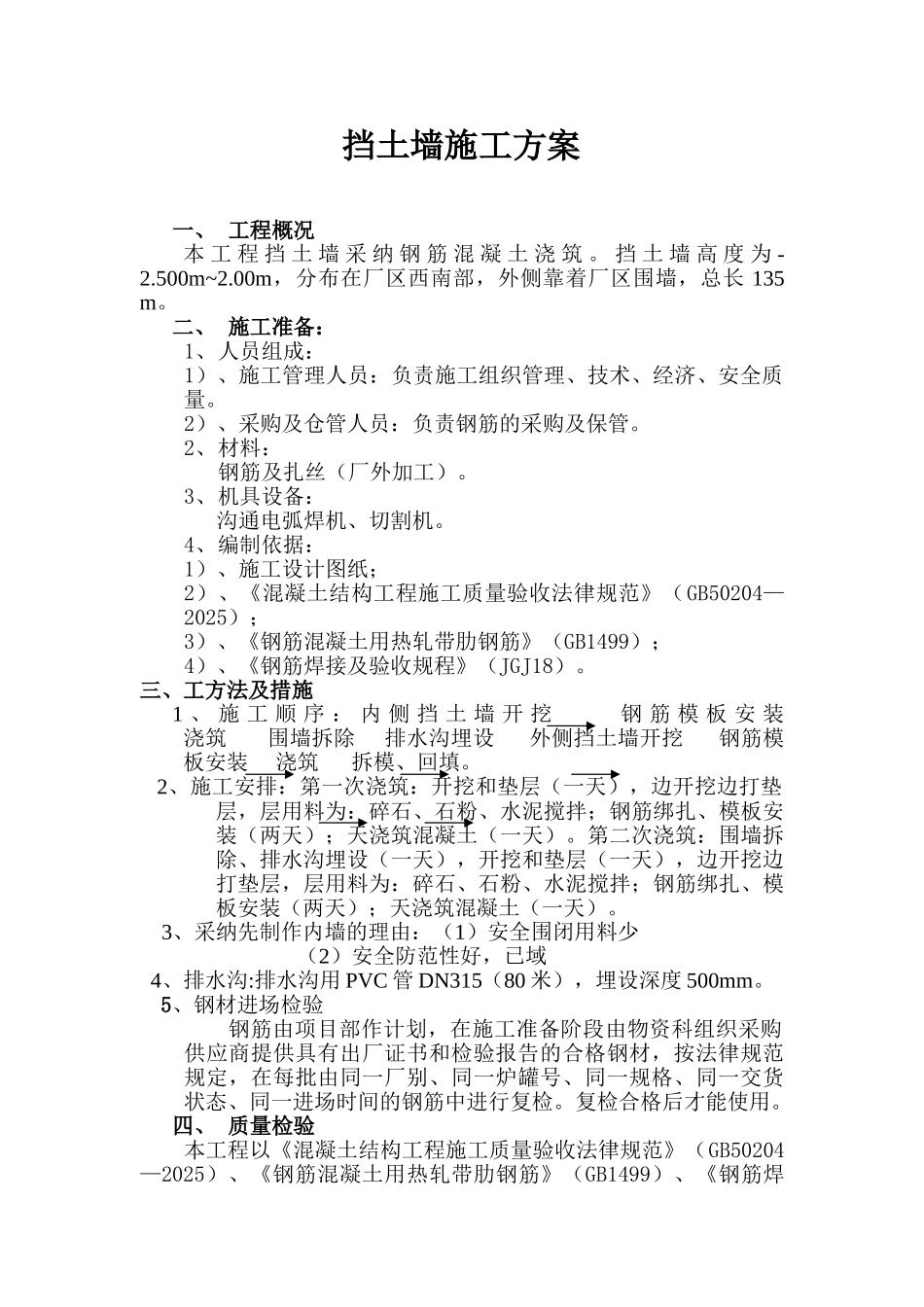

挡土墙施工方案一、 工程概况本 工 程 挡 土 墙 采 纳 钢 筋 混 凝 土 浇 筑
挡 土 墙 高 度 为 -2
500m~2
00m,分布在厂区西南部,外侧靠着厂区围墙,总长 135 m
二、 施工准备:1、人员组成:1)、施工管理人员:负责施工组织管理、技术、经济、安全质量
2)、采购及仓管人员:负责钢筋的采购及保管
2、材料:钢筋及扎丝(厂外加工)
3、机具设备: 沟通电弧焊机、切割机
4、编制依据:1)、施工设计图纸;2)、《混凝土结构工程施工质量验收法律规范》(GB50204—2025);3)、《钢筋混凝土用热轧带肋钢筋》(GB1499);4)、《钢筋焊接及验收规程》(JGJ18)
三、工方法及措施1 、 施 工 顺 序 : 内 侧 挡 土 墙 开 挖 钢 筋 模 板 安 装 浇筑 围墙拆除 排水沟埋设 外侧挡土墙开挖 钢筋模板安装 浇筑 拆模、回填
2、施工安排:第一次浇筑:开挖和垫层(一天),边开挖边打垫层,层用料为:碎石、石粉、水泥搅拌;钢筋绑扎、模板安装(两天);天浇筑混凝土(一天)
第二次浇筑:围墙拆除、排水沟埋设(一天),开挖和垫层(一天),边开挖边打垫层,层用料为:碎石、石粉、水泥搅拌;钢筋绑扎、模板安装(两天);天浇筑混凝土(一天)
3、采纳先制作内墙的理由:(1)安全围闭用料少 (2)安全防范性好,已域 4、排水沟:排水沟用 PVC 管 DN315(80 米),埋设深度 500mm
5、钢材进场检验钢筋由项目部作计划,在施工准备阶段由物资科组织采购供应商提供具有出厂证书和检验报告的合格钢材,按法律规范规定,在每批由同一厂别、同一炉罐号、同一规格、同一交货状态、同一进场时间的钢筋中进行复检
复检合格后才能使用

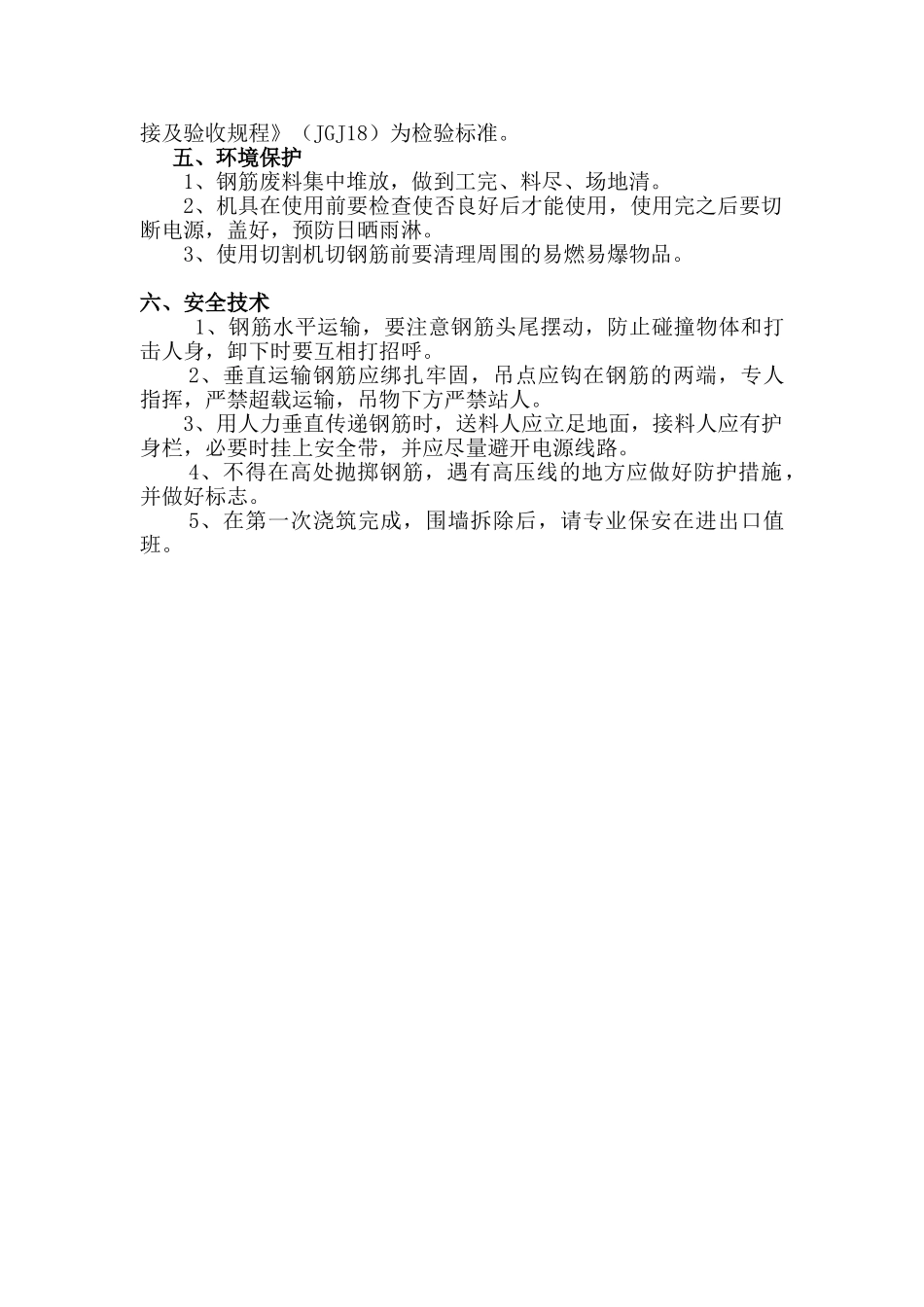

四、 质量检验 本工程以《混凝土结构工程施工质量验收法律规范》(GB50204—2025)、《钢筋混凝土用热轧带肋钢筋》(GB14
