升降机卸料平台方案1、编制依据1、《建筑结构荷载法律规范》(GB 50009-2001)2、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ 130-2025)3、《建筑施工高处作业安全技术法律规范》(JGJ 80-91)4、《钢结构设计法律规范》(GB 50017-2025)5、《建筑施工手册》第 4 版,2025
96、《施工升降机安全规程》(GB 10055-1996)7、《SC200/200 施工升降机使用说明书》9、施工组织设计及其他相关设计图纸、变更等2、工程概况来安县高新技术创业服务中心装饰装修工程配备 2 台 SC200/200 双笼外用施工升降机,并搭设卸料平台
3、脚手架防护平台由于施工电梯的电梯笼与结构边的距离,四层为1200mm,为方便现场施工人员的通行并保证施工的安全,拟在施工电梯与结构之间搭设脚手架防护及接料平台
1至6层搭设落地式脚手架,脚手架搭设高度为25
5m;6层以上钢管脚手架分层计算,荷载全部由相应楼板和梁承担
脚手架搭设的尺寸为:立杆的纵距为 1
4m,2排立杆的横距均为0
9m,步距为1
8m;内排立杆距离挑梁端部的长度为0
3m,外排立杆距离施工电梯的长度为0
20m,具体搭设方法详见附图
落地式脚手架平台及扣件钢管悬挑脚手架平台施工的可行性,详见后附计算书

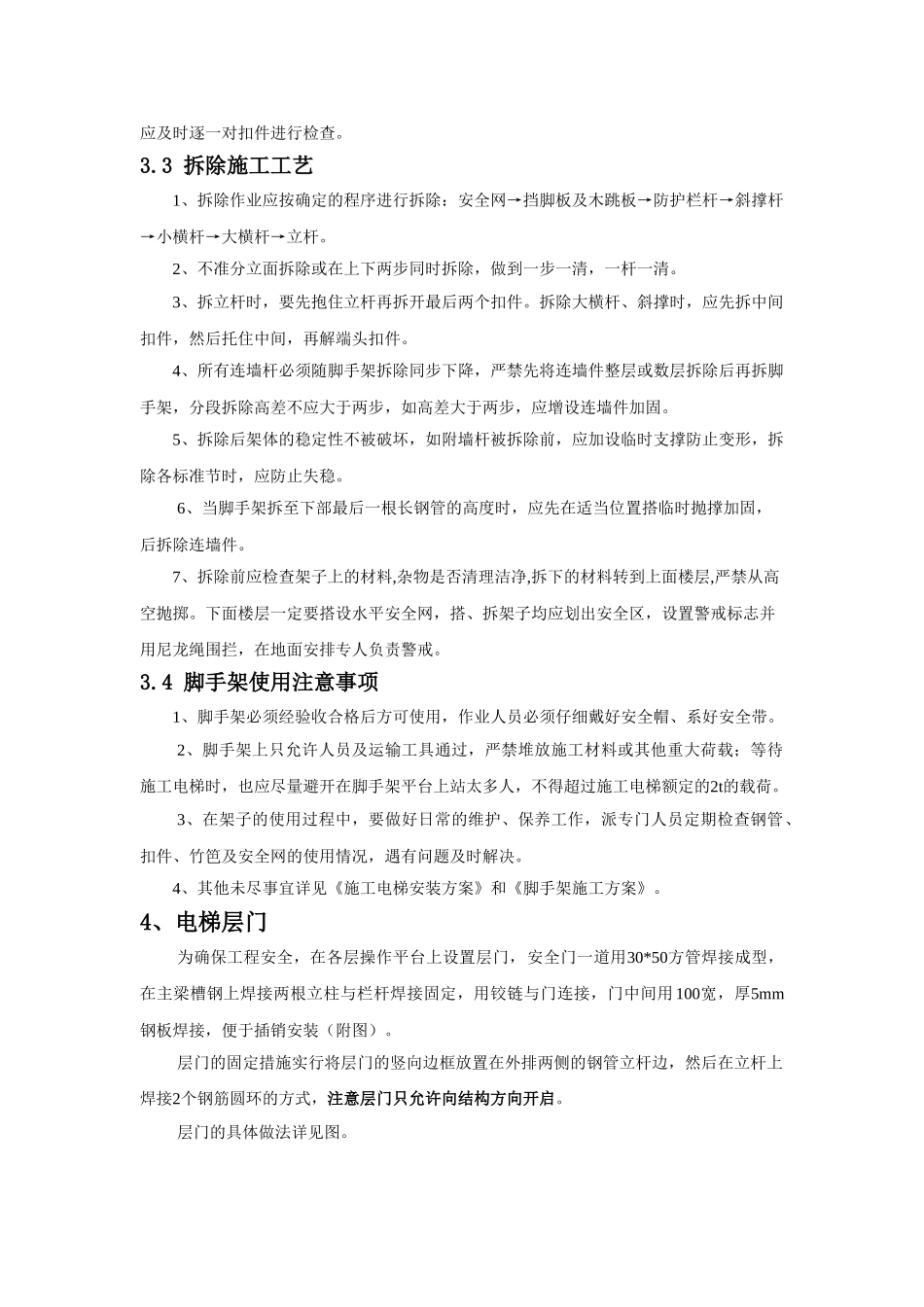

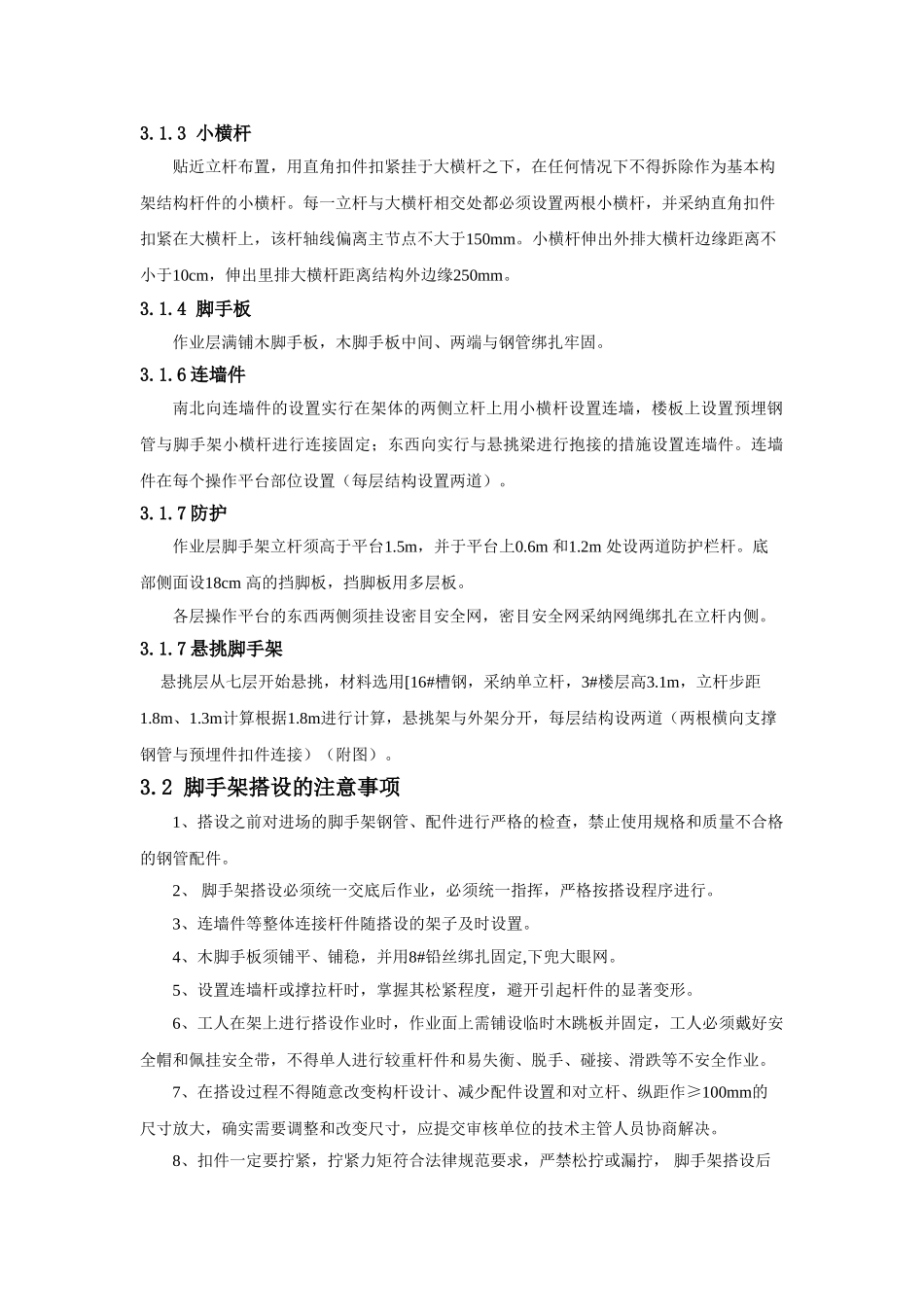

1 脚手架的搭设3
1 立杆 全部采纳单立杆,立杆的纵距分别为 1
4m,2排立杆的横距均为0
9m,,步距为1
8m;内排立杆距离挑梁端部的长度为0
3m,外排立杆距离施工电梯的长度为0
起步立杆长为4m和6m(将接头错开),以后均用6m杆
采纳对接扣件连接立杆接头,两个相邻立杆接头不能设在同步同跨内;各接头中心距主节点≤500mm
最高处立杆顶端高出顶层操作层1
2 大横杆 大横杆长度为4
2m,布置在立杆内侧,与立杆交接处用直角扣件连接
