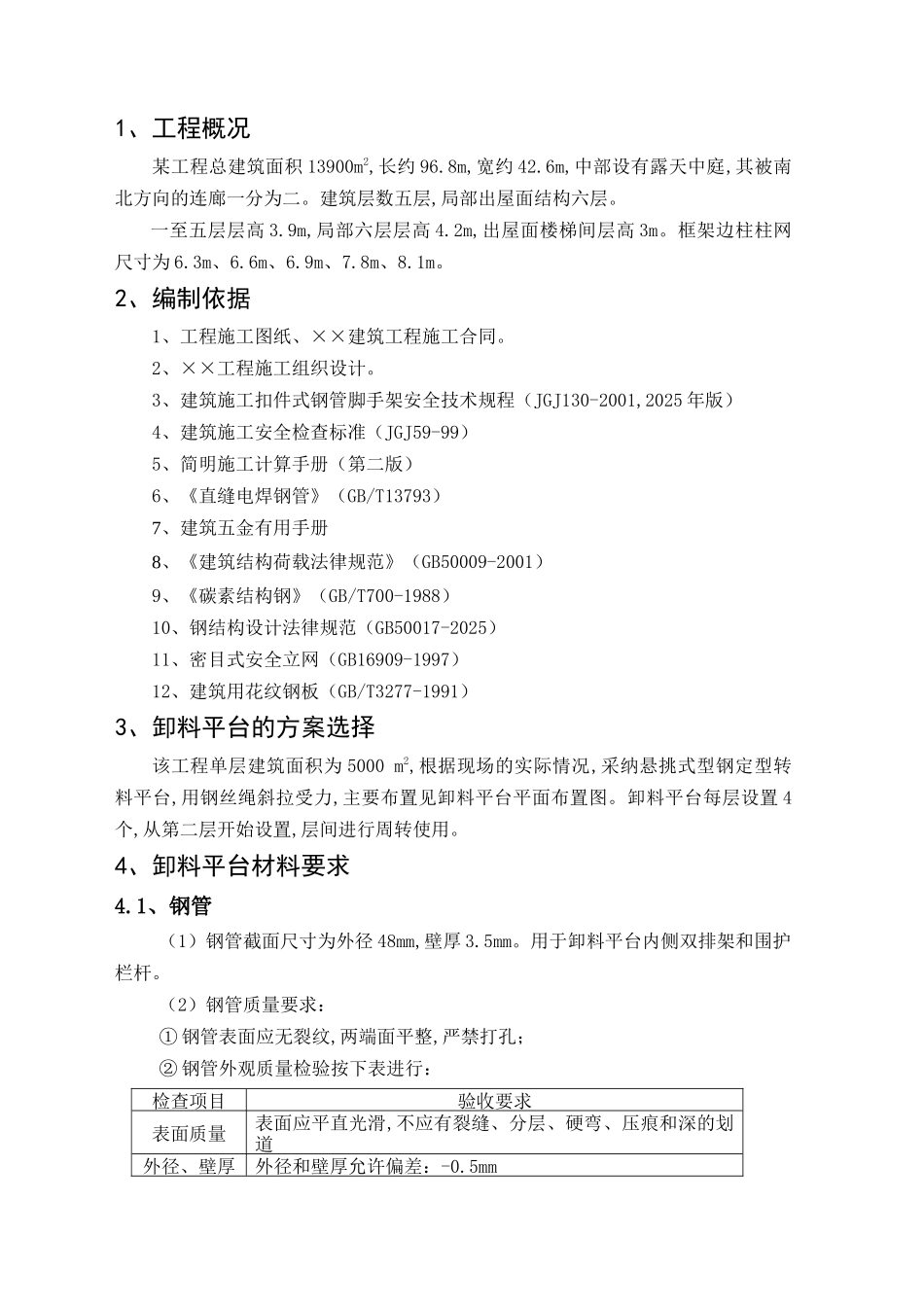

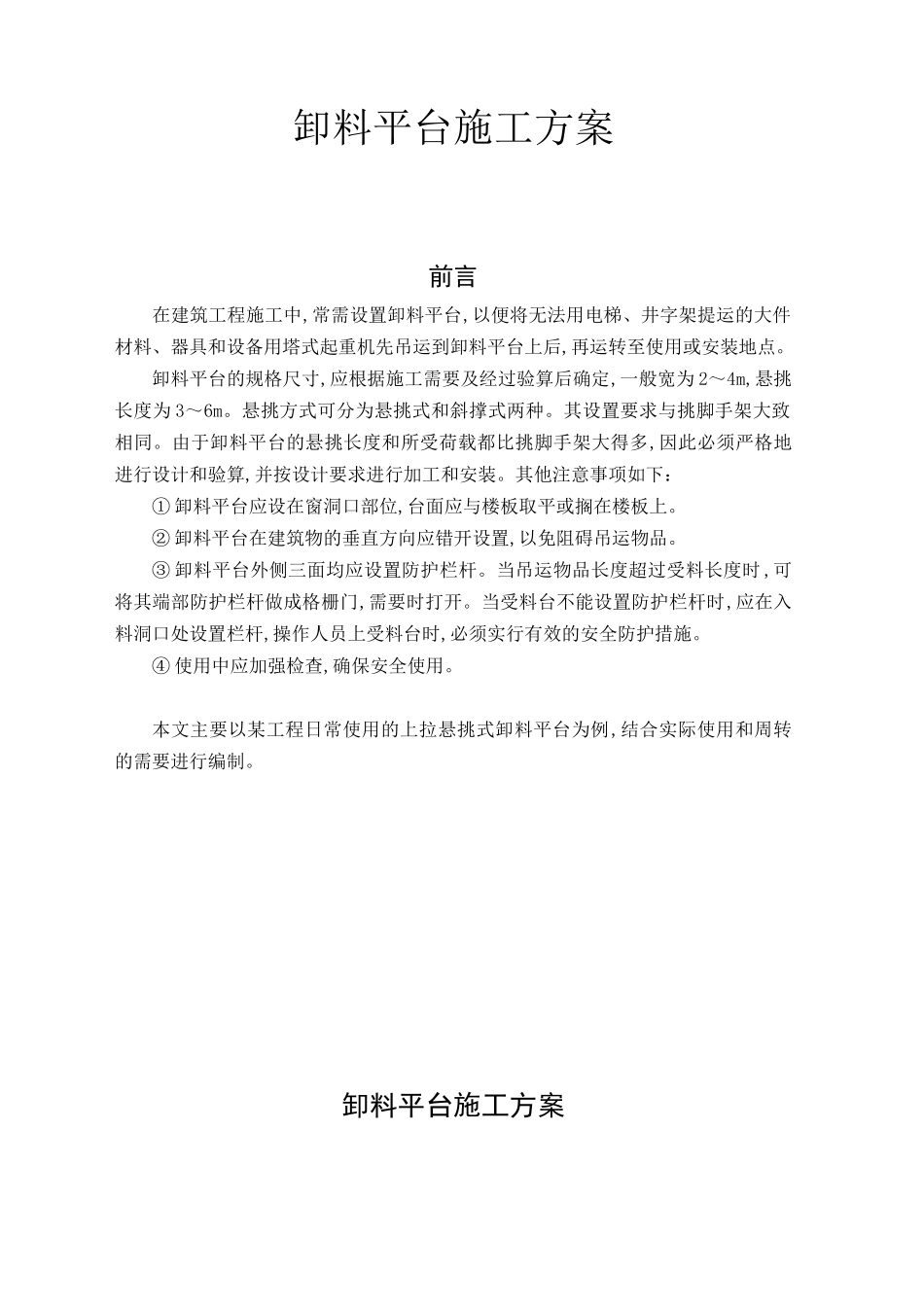

卸料平台施工方案前言在建筑工程施工中,常需设置卸料平台,以便将无法用电梯、井字架提运的大件材料、器具和设备用塔式起重机先吊运到卸料平台上后,再运转至使用或安装地点。卸料平台的规格尺寸,应根据施工需要及经过验算后确定,一般宽为 2~4m,悬挑长度为 3~6m。悬挑方式可分为悬挑式和斜撑式两种。其设置要求与挑脚手架大致相同。由于卸料平台的悬挑长度和所受荷载都比挑脚手架大得多,因此必须严格地进行设计和验算,并按设计要求进行加工和安装。其他注意事项如下:① 卸料平台应设在窗洞口部位,台面应与楼板取平或搁在楼板上。② 卸料平台在建筑物的垂直方向应错开设置,以免阻碍吊运物品。③ 卸料平台外侧三面均应设置防护栏杆。当吊运物品长度超过受料长度时 ,可将其端部防护栏杆做成格栅门,需要时打开。当受料台不能设置防护栏杆时,应在入料洞口处设置栏杆,操作人员上受料台时,必须实行有效的安全防护措施。④ 使用中应加强检查,确保安全使用。本文主要以某工程日常使用的上拉悬挑式卸料平台为例,结合实际使用和周转的需要进行编制。卸料平台施工方案1、工程概况某工程总建筑面积 13900m2,长约 96.8m,宽约 42.6m,中部设有露天中庭,其被南北方向的连廊一分为二。建筑层数五层,局部出屋面结构六层。一至五层层高 3.9m,局部六层层高 4.2m,出屋面楼梯间层高 3m。框架边柱柱网尺寸为 6.3m、6.6m、6.9m、7.8m、8.1m。2、编制依据1、工程施工图纸、××建筑工程施工合同。2、××工程施工组织设计。3、建筑施工扣件式钢管脚手架安全技术规程(JGJ130-2001,2025 年版)4、建筑施工安全检查标准(JGJ59-99)5、简明施工计算手册(第二版)6、《直缝电焊钢管》(GB/T13793)7、建筑五金有用手册8、《建筑结构荷载法律规范》(GB50009-2001)9、《碳素结构钢》(GB/T700-1988)10、钢结构设计法律规范(GB50017-2025)11、密目式安全立网(GB16909-1997)12、建筑用花纹钢板(GB/T3277-1991)3、卸料平台的方案选择该工程单层建筑面积为 5000 m2,根据现场的实际情况,采纳悬挑式型钢定型转料平台,用钢丝绳斜拉受力,主要布置见卸料平台平面布置图。卸料平台每层设置 4个,从第二层开始设置,层间进行周转使用。4、卸料平台材料要求4.1、钢管(1)钢管截面尺寸为外径 48mm,壁厚 3.5mm。用于卸料平台内侧双排架和围护栏杆。(2)钢管质量要求:① 钢管表面应无裂纹,两端面平整,严禁打孔;② 钢管外观质量检验按下表进行:检查项目验收要...
