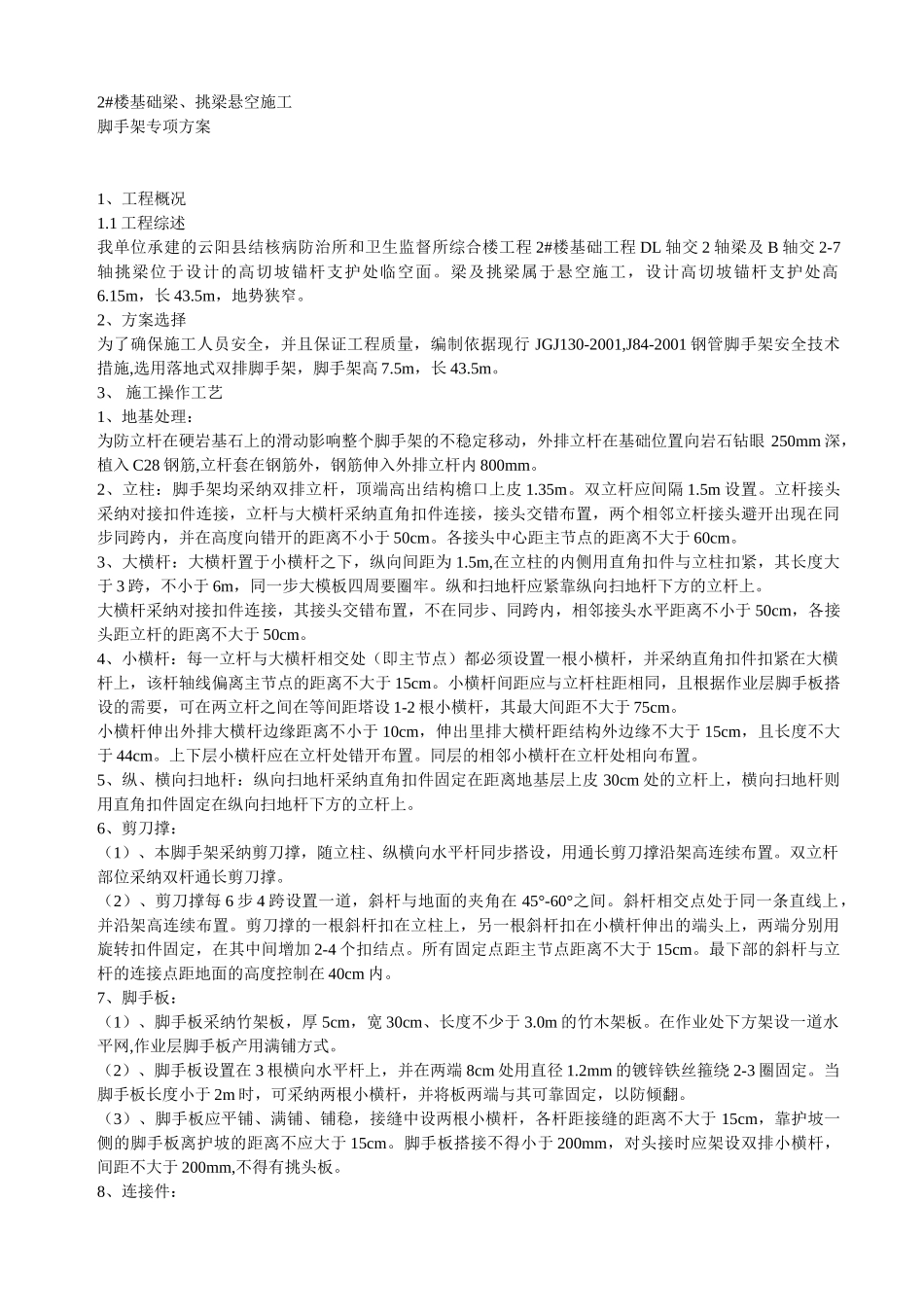

2#楼基础梁、挑梁悬空施工脚手架专项方案1、工程概况1
1 工程综述我单位承建的云阳县结核病防治所和卫生监督所综合楼工程 2#楼基础工程 DL 轴交 2 轴梁及 B 轴交 2-7轴挑梁位于设计的高切坡锚杆支护处临空面
梁及挑梁属于悬空施工,设计高切坡锚杆支护处高6
15m,长 43
5m,地势狭窄
2、方案选择为了确保施工人员安全,并且保证工程质量,编制依据现行 JGJ130-2001,J84-2001 钢管脚手架安全技术措施,选用落地式双排脚手架,脚手架高 7
5m,长 43
3、 施工操作工艺1、地基处理:为防立杆在硬岩基石上的滑动影响整个脚手架的不稳定移动,外排立杆在基础位置向岩石钻眼 250mm 深,植入 C28 钢筋,立杆套在钢筋外,钢筋伸入外排立杆内 800mm
2、立柱:脚手架均采纳双排立杆,顶端高出结构檐口上皮 1
双立杆应间隔 1
立杆接头采纳对接扣件连接,立杆与大横杆采纳直角扣件连接,接头交错布置,两个相邻立杆接头避开出现在同步同跨内,并在高度向错开的距离不小于 50cm
各接头中心距主节点的距离不大于 60cm
3、大横杆:大横杆置于小横杆之下,纵向间距为 1
5m,在立柱的内侧用直角扣件与立柱扣紧,其长度大于 3 跨,不小于 6m,同一步大模板四周要圈牢
纵和扫地杆应紧靠纵向扫地杆下方的立杆上
大横杆采纳对接扣件连接,其接头交错布置,不在同步、同跨内,相邻接头水平距离不小于 50cm,各接头距立杆的距离不大于 50cm
4、小横杆:每一立杆与大横杆相交处(即主节点)都必须设置一根小横杆,并采纳直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于 15cm
小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立杆之间在等间距塔设 1-2 根小横杆,其最大间距不大于 75cm
小横杆伸出外排大横杆边缘距离不小于 1
