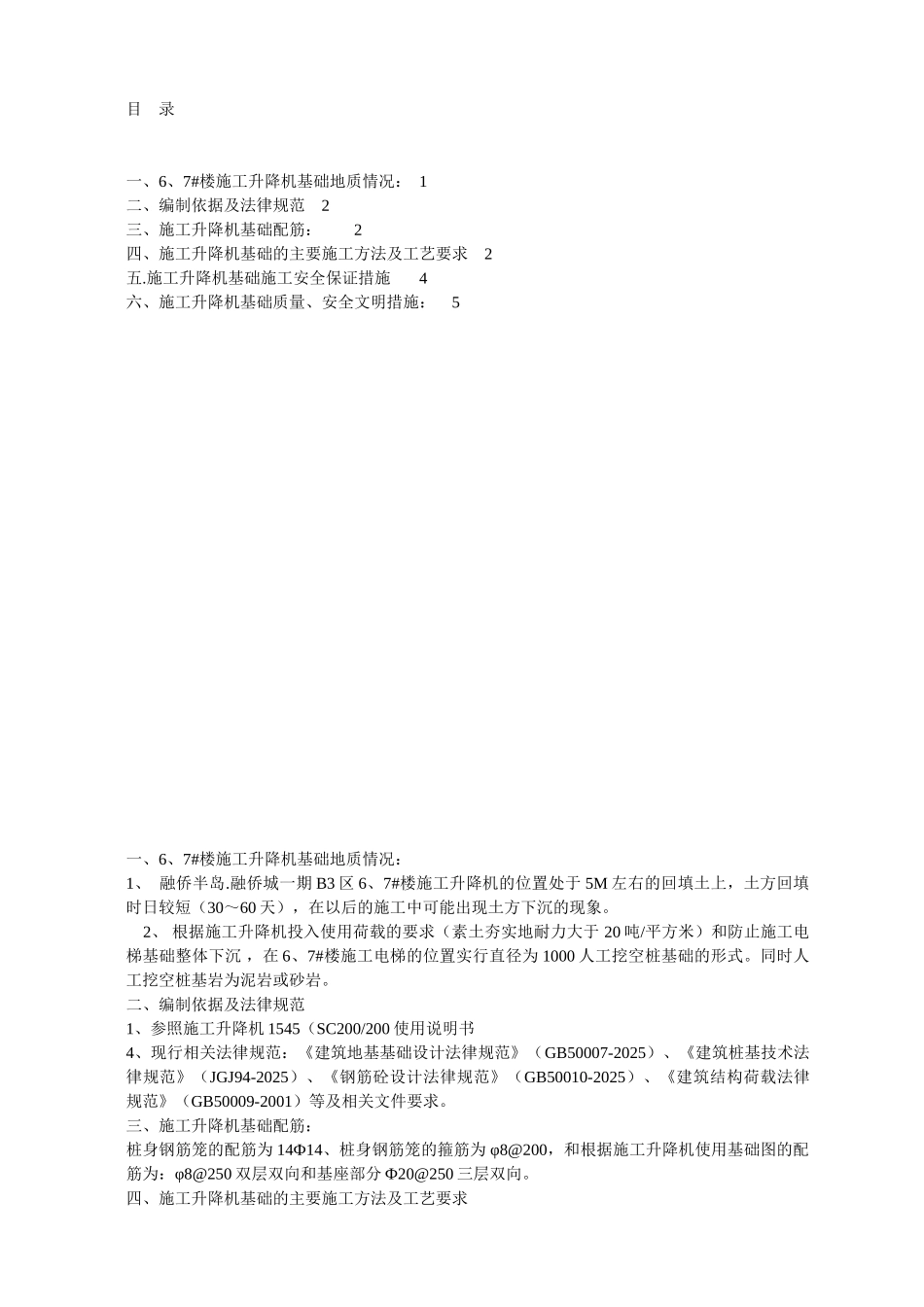

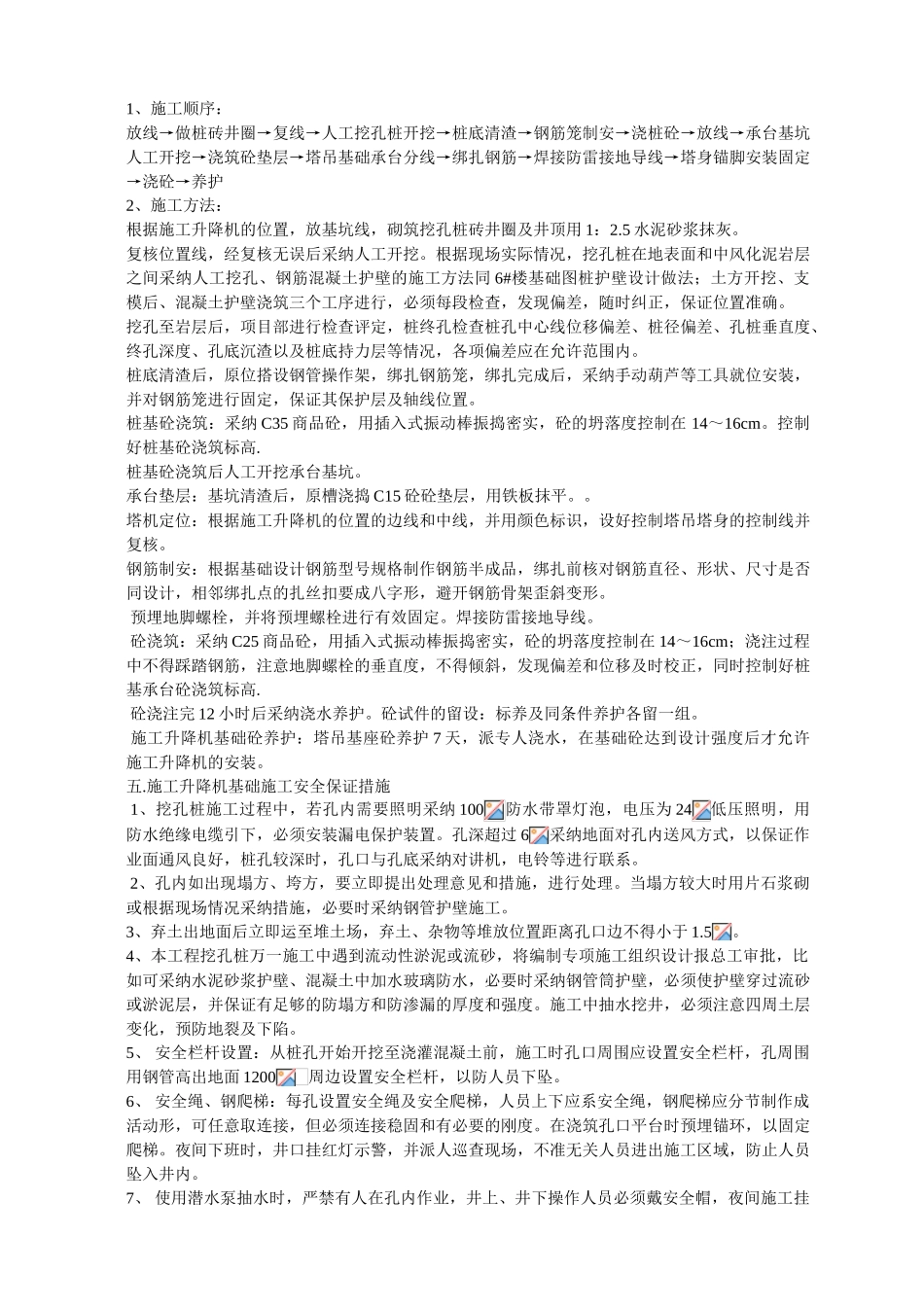

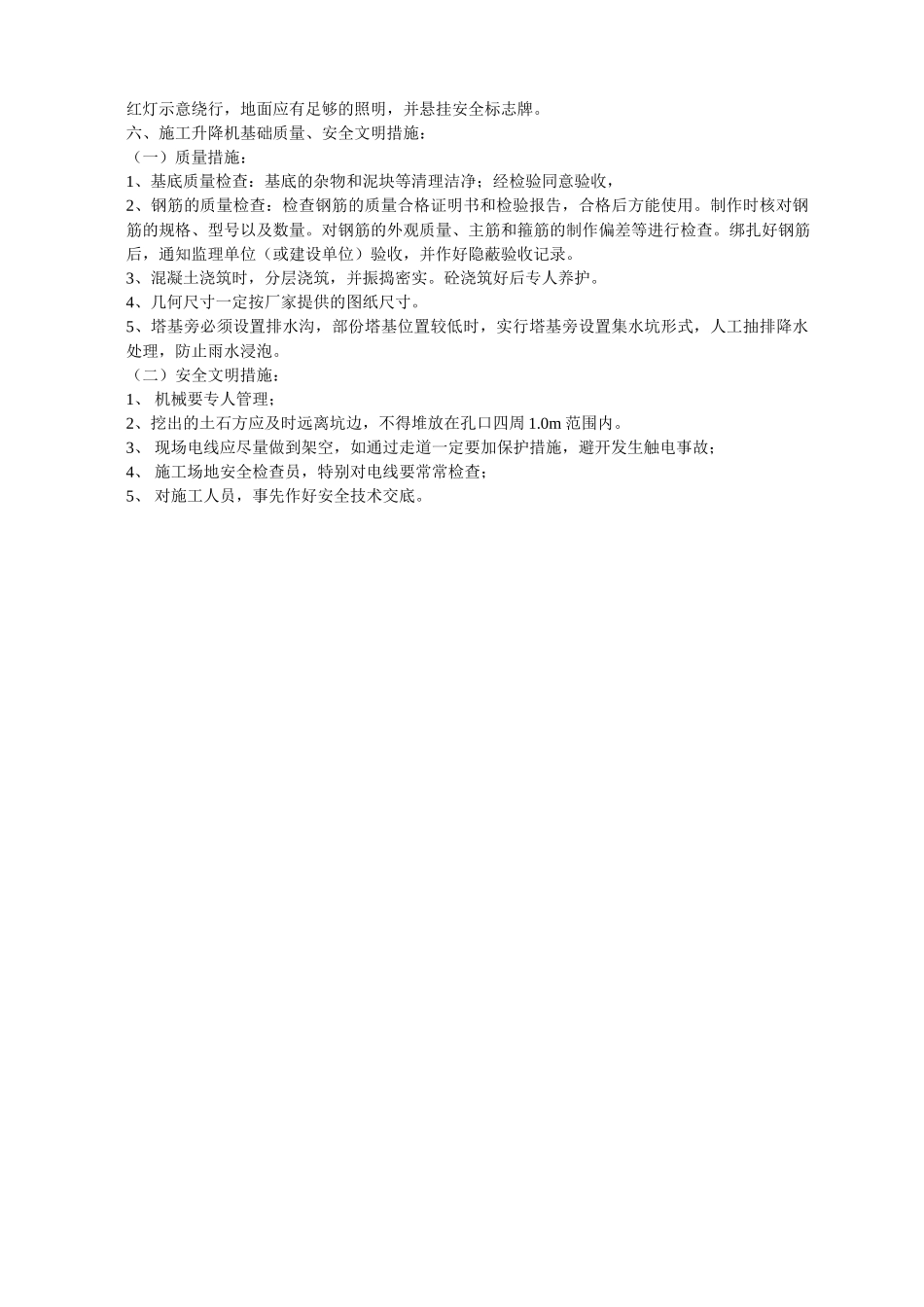

目 录一、6、7#楼施工升降机基础地质情况: 1二、编制依据及法律规范2三、施工升降机基础配筋:2四、施工升降机基础的主要施工方法及工艺要求2五.施工升降机基础施工安全保证措施4六、施工升降机基础质量、安全文明措施:5一、6、7#楼施工升降机基础地质情况:1、 融侨半岛.融侨城一期 B3 区 6、7#楼施工升降机的位置处于 5M 左右的回填土上,土方回填时日较短(30~60 天),在以后的施工中可能出现土方下沉的现象。 2、 根据施工升降机投入使用荷载的要求(素土夯实地耐力大于 20 吨/平方米)和防止施工电梯基础整体下沉 ,在 6、7#楼施工电梯的位置实行直径为 1000 人工挖空桩基础的形式。同时人工挖空桩基岩为泥岩或砂岩。 二、编制依据及法律规范1、参照施工升降机 1545(SC200/200 使用说明书4、现行相关法律规范:《建筑地基基础设计法律规范》(GB50007-2025)、《建筑桩基技术法律规范》(JGJ94-2025)、《钢筋砼设计法律规范》(GB50010-2025)、《建筑结构荷载法律规范》(GB50009-2001)等及相关文件要求。三、施工升降机基础配筋:桩身钢筋笼的配筋为 14Ф14、桩身钢筋笼的箍筋为 φ8@200,和根据施工升降机使用基础图的配筋为:φ8@250 双层双向和基座部分 Ф20@250 三层双向。四、施工升降机基础的主要施工方法及工艺要求1、施工顺序:放线→做桩砖井圈→复线→人工挖孔桩开挖→桩底清渣→钢筋笼制安→浇桩砼→放线→承台基坑人工开挖→浇筑砼垫层→塔吊基础承台分线→绑扎钢筋→焊接防雷接地导线→塔身锚脚安装固定→浇砼→养护2、施工方法:根据施工升降机的位置,放基坑线,砌筑挖孔桩砖井圈及井顶用 1:2.5 水泥砂浆抹灰。复核位置线,经复核无误后采纳人工开挖。根据现场实际情况,挖孔桩在地表面和中风化泥岩层之间采纳人工挖孔、钢筋混凝土护壁的施工方法同 6#楼基础图桩护壁设计做法;土方开挖、支模后、混凝土护壁浇筑三个工序进行,必须每段检查,发现偏差,随时纠正,保证位置准确。挖孔至岩层后,项目部进行检查评定,桩终孔检查桩孔中心线位移偏差、桩径偏差、孔桩垂直度、终孔深度、孔底沉渣以及桩底持力层等情况,各项偏差应在允许范围内。桩底清渣后,原位搭设钢管操作架,绑扎钢筋笼,绑扎完成后,采纳手动葫芦等工具就位安装,并对钢筋笼进行固定,保证其保护层及轴线位置。桩基砼浇筑:采纳 C35 商品砼,用插入式振动棒振捣密实,砼的坍落度控制在 14~16cm。控制好桩基砼浇筑标...
