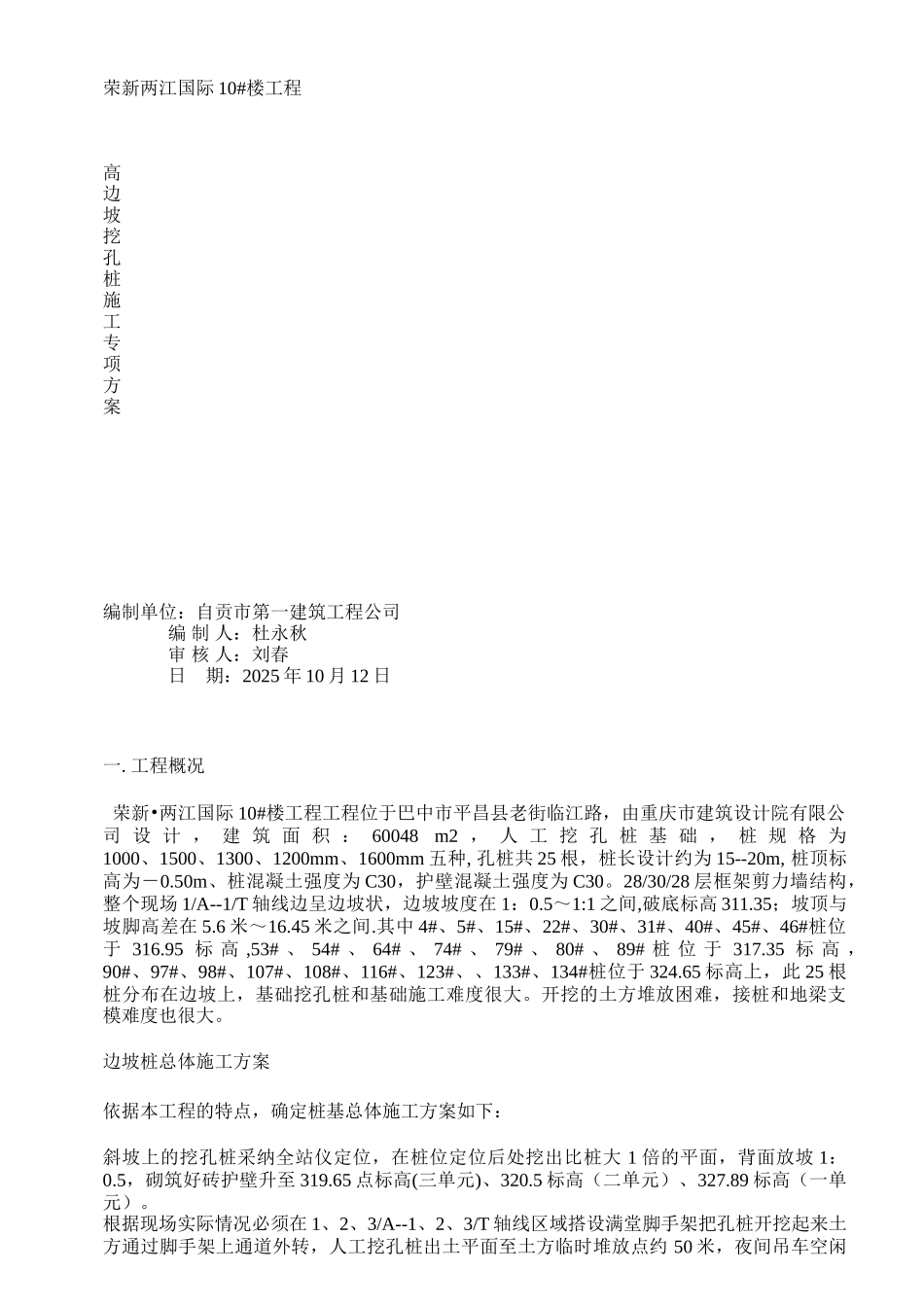

荣新两江国际 10#楼工程高边坡挖孔桩施工专项方案编制单位:自贡市第一建筑工程公司 编 制 人:杜永秋 审 核 人:刘春 日 期:2025 年 10 月 12 日一
工程概况 荣新•两江国际 10#楼工程工程位于巴中市平昌县老街临江路,由重庆市建筑设计院有限公司 设 计 , 建 筑 面 积 : 60048 m2 , 人 工 挖 孔 桩 基 础 , 桩 规 格 为1000、1500、1300、1200mm、1600mm 五种, 孔桩共 25 根,桩长设计约为 15--20m, 桩顶标高为-0
50m、桩混凝土强度为 C30,护壁混凝土强度为 C30
28/30/28 层框架剪力墙结构,整个现场 1/A--1/T 轴线边呈边坡状,边坡坡度在 1:0
5~1:1 之间,破底标高 311
35;坡顶与坡脚高差在 5
6 米~16
45 米之间
其中 4#、5#、15#、22#、30#、31#、40#、45#、46#桩位于 316
95 标 高 ,53# 、 54# 、 64# 、 74# 、 79# 、 80# 、 89# 桩 位 于 317
35 标 高 ,90#、97#、98#、107#、108#、116#、123#、、133#、134#桩位于 324
65 标高上,此 25 根桩分布在边坡上,基础挖孔桩和基础施工难度很大
开挖的土方堆放困难,接桩和地梁支模难度也很大
边坡桩总体施工方案依据本工程的特点,确定桩基总体施工方案如下:斜坡上的挖孔桩采纳全站仪定位,在桩位定位后处挖出比桩大 1 倍的平面,背面放坡 1:0
5,砌筑好砖护壁升至 319
65 点标高(三单元)、320
5 标高(二单元)、327
89 标高(一单元)
根据现场实际情况必须在 1、2、3/A--1、2、3/T 轴线区域搭设满堂脚手架把孔桩开挖起来土方通过脚手架上通道外转,人工挖孔桩出土平面至土方临时堆放
