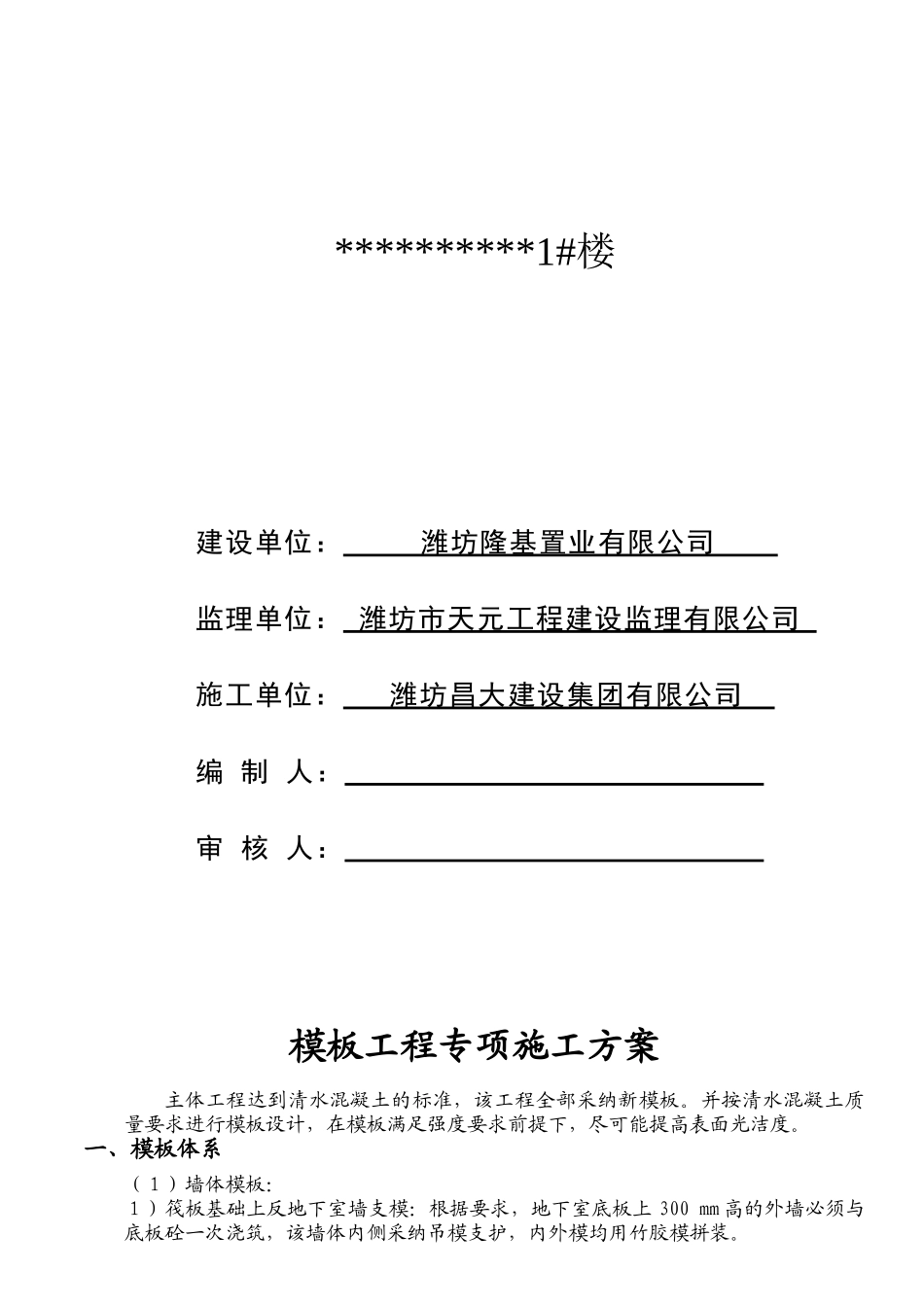

**********1#楼建设单位: 潍坊隆基置业有限公司 监理单位: 潍坊市天元工程建设监理有限公司 施工单位: 潍坊昌大建设集团有限公司 编 制 人: 审 核 人: 模板工程专项施工方案主体工程达到清水混凝土的标准,该工程全部采纳新模板。并按清水混凝土质量要求进行模板设计,在模板满足强度要求前提下,尽可能提高表面光洁度。一、模板体系(1)墙体模板:1)筏板基础上反地下室墙支模:根据要求,地下室底板上 300 mm 高的外墙必须与底板砼一次浇筑,该墙体内侧采纳吊模支护,内外模均用竹胶模拼装。 2)地下墙体模板:模板拼装,铁钉加固,竹胶模拼装时接缝相互错开。外墙采纳有止水片的防水穿墙螺栓且加胶合板木垫,防水穿墙螺栓水平距离 500 mm,竖向距离500 mm。模板拼装后,先支竖向立杆,后支水平横杆,每道杆均由 2 根 Ф48×3.2钢管组成。加固用的斜支撑延墙长 3 m 不少于两道,墙长 3 m 以上的每 1.5 m 加设一道斜支撑,整个支撑系统必须满足刚度要求,保证模板不变形。3)地上钢筋混凝土墙体模板:据模板定位线,在剪力墙钢筋中距楼面 100mm 先支焊好定位筋(φ12),间距 500mm,再支起一侧模板,在钢筋笼中放上砼支撑块,再放上另一侧模板,在两侧模板外侧竖向放间距 500mm 的 50×80mm 木方做龙骨,龙骨外设双钢管水平龙骨,最下一道距楼面 100mm,向上间距 500mm。用 φ12 圆钢做穿墙螺杆,对拉螺栓布置 6 道,在断面内水平间距 100+500+500+500+500+500mm,断面跨度方向间距 500mm,直径 20mm。两侧用“3”形卡卡于钢管龙骨上,下两道均用双螺帽,上部可用单螺帽,紧固两侧螺帽。用钢管斜撑于模板上口的水平钢管龙骨,用扣件相连,再用吊锤校正模板垂直度,达到标准后,将斜撑与水平龙骨与排架相连的扣件紧固牢, 大开间支撑必须在长度方向加设斜撑。柱模板下脚有缝隙部位用 1:2水泥砂浆堵塞牢固,防止下脚漏浆。4)现浇钢筋砼楼板:先用碗扣钢管搭设排架,间距 900mm,四周距墙边不大于 300mm,上层立杆应与下层立杆在同一位置,立杆长度应根据楼层高度扣除砼板、模板厚度,在距楼面1.5m 处设水平拉杆,并将楼层标高控制水平点引测于立杆上,根据水平控制点布设上水平钢管,钢管上布设 50×80mm 的木龙骨,再铺设木模板,模板盖于梁、剪力墙侧模上口,复核梁,剪力墙截面尺寸,并与梁、剪力墙侧模、木龙骨钉牢。且增加下脚一道水平钢管。5)梁模板:(1)梁模板采纳防水胶合...
