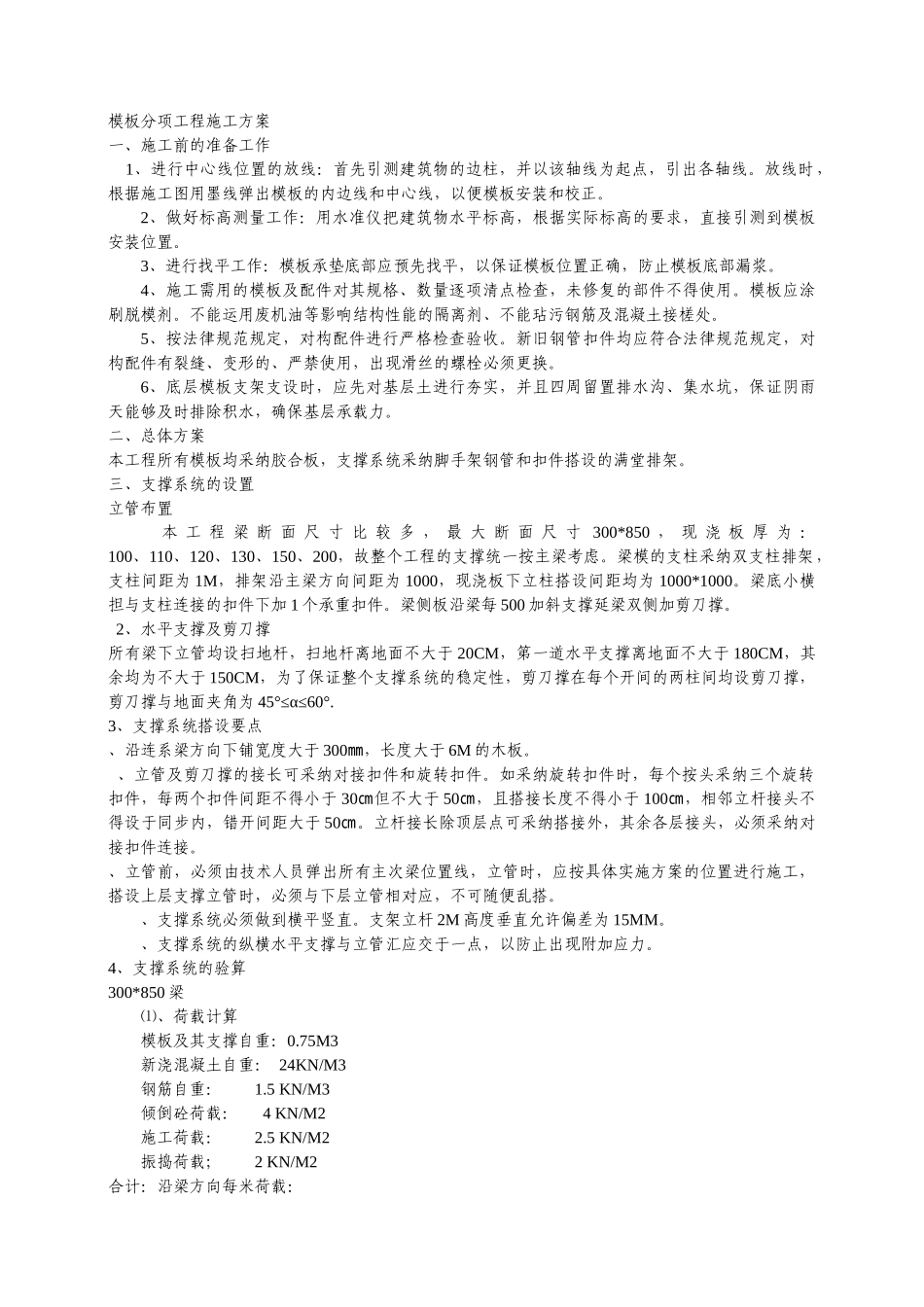

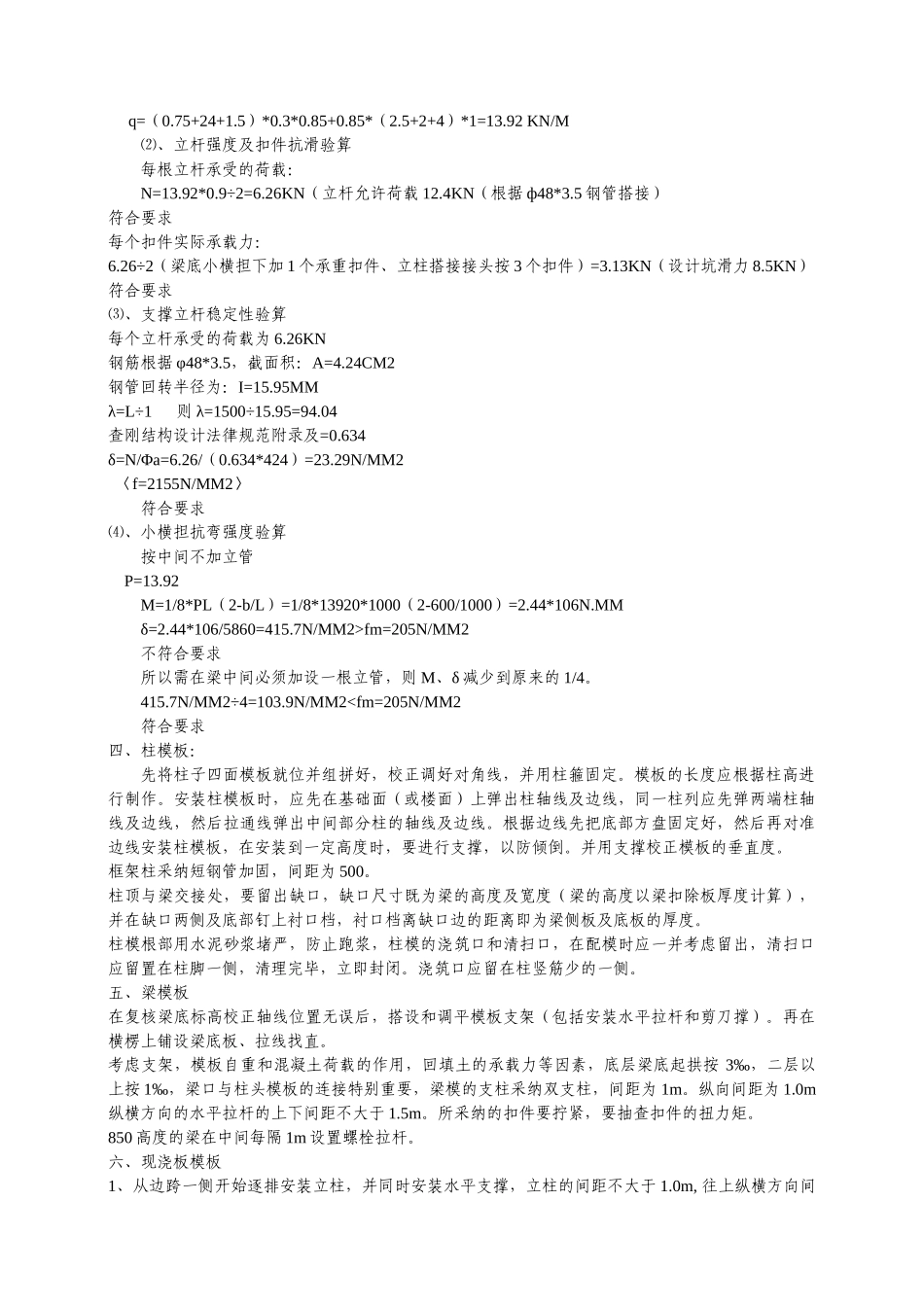

模板分项工程施工方案一、施工前的准备工作 1、进行中心线位置的放线:首先引测建筑物的边柱,并以该轴线为起点,引出各轴线。放线时,根据施工图用墨线弹出模板的内边线和中心线,以便模板安装和校正。2、做好标高测量工作:用水准仪把建筑物水平标高,根据实际标高的要求,直接引测到模板安装位置。3、进行找平工作:模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆。4、施工需用的模板及配件对其规格、数量逐项清点检查,未修复的部件不得使用。模板应涂刷脱模剂。不能运用废机油等影响结构性能的隔离剂、不能玷污钢筋及混凝土接槎处。5、按法律规范规定,对构配件进行严格检查验收。新旧钢管扣件均应符合法律规范规定,对构配件有裂缝、变形的、严禁使用,出现滑丝的螺栓必须更换。6、底层模板支架支设时,应先对基层土进行夯实,并且四周留置排水沟、集水坑,保证阴雨天能够及时排除积水,确保基层承载力。二、总体方案本工程所有模板均采纳胶合板,支撑系统采纳脚手架钢管和扣件搭设的满堂排架。三、支撑系统的设置立管布置 本 工 程 梁 断 面 尺 寸 比 较 多 , 最 大 断 面 尺 寸 300*850 , 现 浇 板 厚 为 :100、110、120、130、150、200,故整个工程的支撑统一按主梁考虑。梁模的支柱采纳双支柱排架,支柱间距为 1M,排架沿主梁方向间距为 1000,现浇板下立柱搭设间距均为 1000*1000。梁底小横担与支柱连接的扣件下加 1 个承重扣件。梁侧板沿梁每 500 加斜支撑延梁双侧加剪刀撑。 2、水平支撑及剪刀撑所有梁下立管均设扫地杆,扫地杆离地面不大于 20CM,第一道水平支撑离地面不大于 180CM,其余均为不大于 150CM,为了保证整个支撑系统的稳定性,剪刀撑在每个开间的两柱间均设剪刀撑,剪刀撑与地面夹角为 45°≤α≤60°.3、支撑系统搭设要点、沿连系梁方向下铺宽度大于 300,长度大于㎜6M 的木板。 、立管及剪刀撑的接长可采纳对接扣件和旋转扣件。如采纳旋转扣件时,每个按头采纳三个旋转扣件,每两个扣件间距不得小于 30但不大于㎝50,且搭接长度不得小于㎝100,相邻立杆接头不㎝得设于同步内,错开间距大于 50。立杆接长除顶层点可采纳搭接外,其余各层接头,必须采纳对㎝接扣件连接。、立管前,必须由技术人员弹出所有主次梁位置线,立管时,应按具体实施方案的位置进行施工,搭设上层支撑立管时,必须与下层立管相对应,不可随便乱搭。、支撑系统必须做到横平竖直。...
