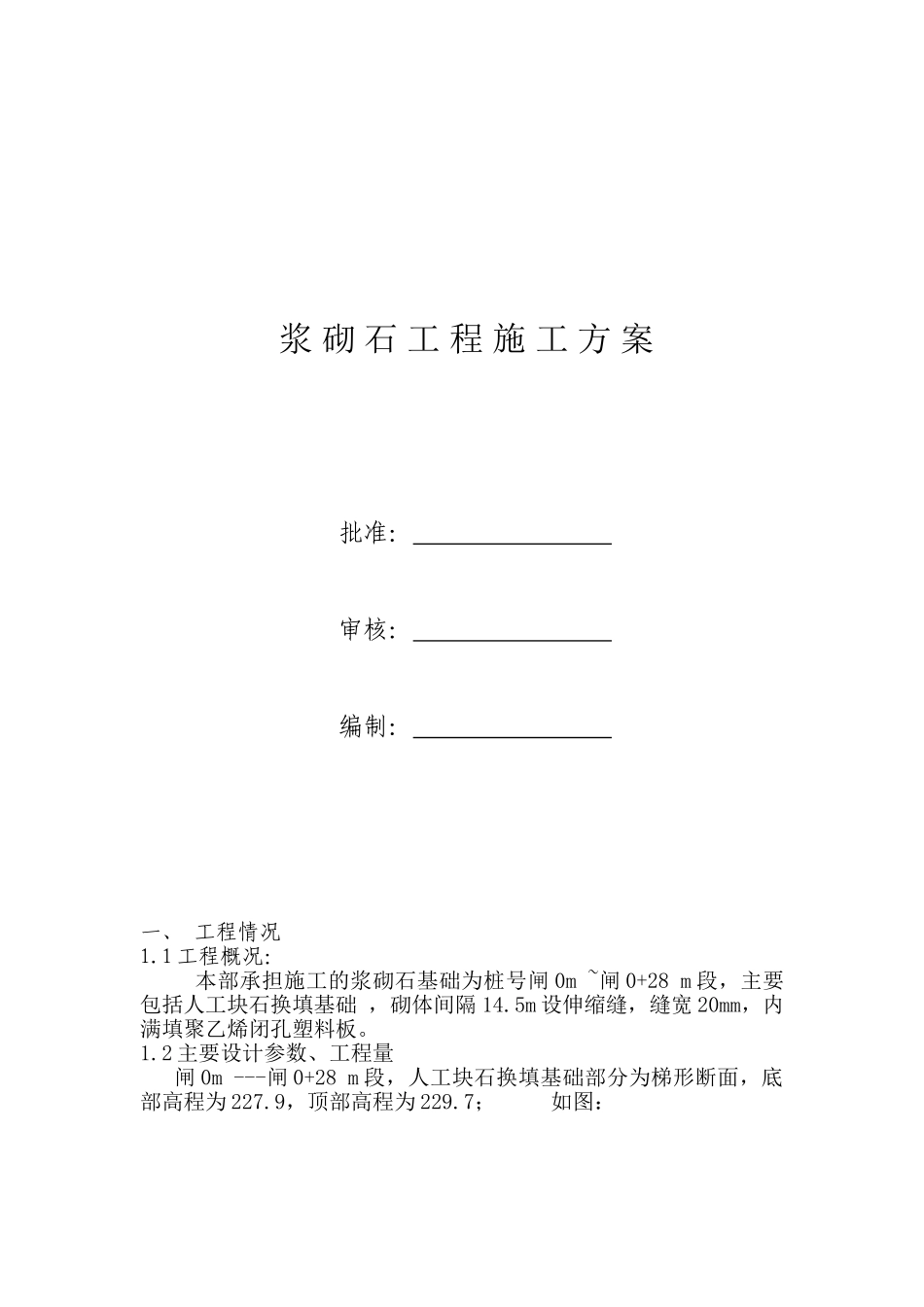

浆 砌 石 工 程 施 工 方 案 批准: 审核: 编制: 一、 工程情况1.1 工程概况: 本部承担施工的浆砌石基础为桩号闸 0m ~闸 0+28 m 段,主要包括人工块石换填基础 ,砌体间隔 14.5m 设伸缩缝,缝宽 20mm,内满填聚乙烯闭孔塑料板。1.2 主要设计参数、工程量 闸 0m ---闸 0+28 m 段,人工块石换填基础部分为梯形断面,底部高程为 227.9,顶部高程为 229.7; 如图: 主要工程量序号项目标段单位工程量合计1 m³ 2 m³ 3浆砌石 m³ 4泡沫板 m² 1.3 施工目标(1)工程质量目标工程验收一次合格率 100%,工程技术资料达到齐全、准确、工整并同步。(2)工程安全目标无重大机械、设备损坏事故; 无人身死亡事故。(3)工程环境目标控制污水排放;控制固体废弃物;不发生重大环境污染事故。(4)工程文明施工目标机材定置;完工、料尽、场地清。(5)施工目标根据项目部总体进度,浆砌石挡墙计划于 2025 年 开始施工,2025 年 完工。二、施工总体安排2.1 施工总体原则(1)严格按施工合同规定和业主要求,根据现场情况,在满足施工需要的前提下,合理、经济地进行施工总体布置。(2)结合本工程的施工特点,沿浆砌石工程这条施工主线,统筹规划整个项目的施工。(3)根据潮汐、天气等情况做好施工调度安排,充分利用好施工潮水时段,确保工程进度计划的顺利完成。(4)本工程所需的碎石、砾石、片石、水泥材料等均为外购,在施工过程中对工程材料采购计划进行详细的编制和审核,杜绝浪费,降低工程成本。(5)确保合同质量、安全、进度目标的实现。2.2 总体施工程序根据现场实际情况结合总体进度安排,浆砌石挡墙施工采纳“先基础,后上部”的方案施工。施工工序:施工前的准备--测量定位、放线--基础底部清理--砂浆拌制--基础底部砌石--基础保护、养护-- 泡沫板--验收(1)施工准备:拌合现场的路基处理及运输斗车的道路平整、修补,人员、材料、设备到达施工现场,还包括砂浆配合比的实验及原材料进场的检验试验工作。(2)测量定位、放线:利用全站仪及水准仪将施工边线、轴线、高程定位,现场做好标识。(3)基础浆砌石施工前,先将基础底部进行清理,保证基底的清洁、坚实。(4)砂浆拌制:砂浆采纳砂浆机拌制,拌制时间不少于 2-3min。砂浆拌制的配合比必须满足施工图纸的规定和施工和易性的要求,配合比通过试验确定,施工中需要改变砂浆的配合比时,应重新试验并征得监理的同意,严格按配...
