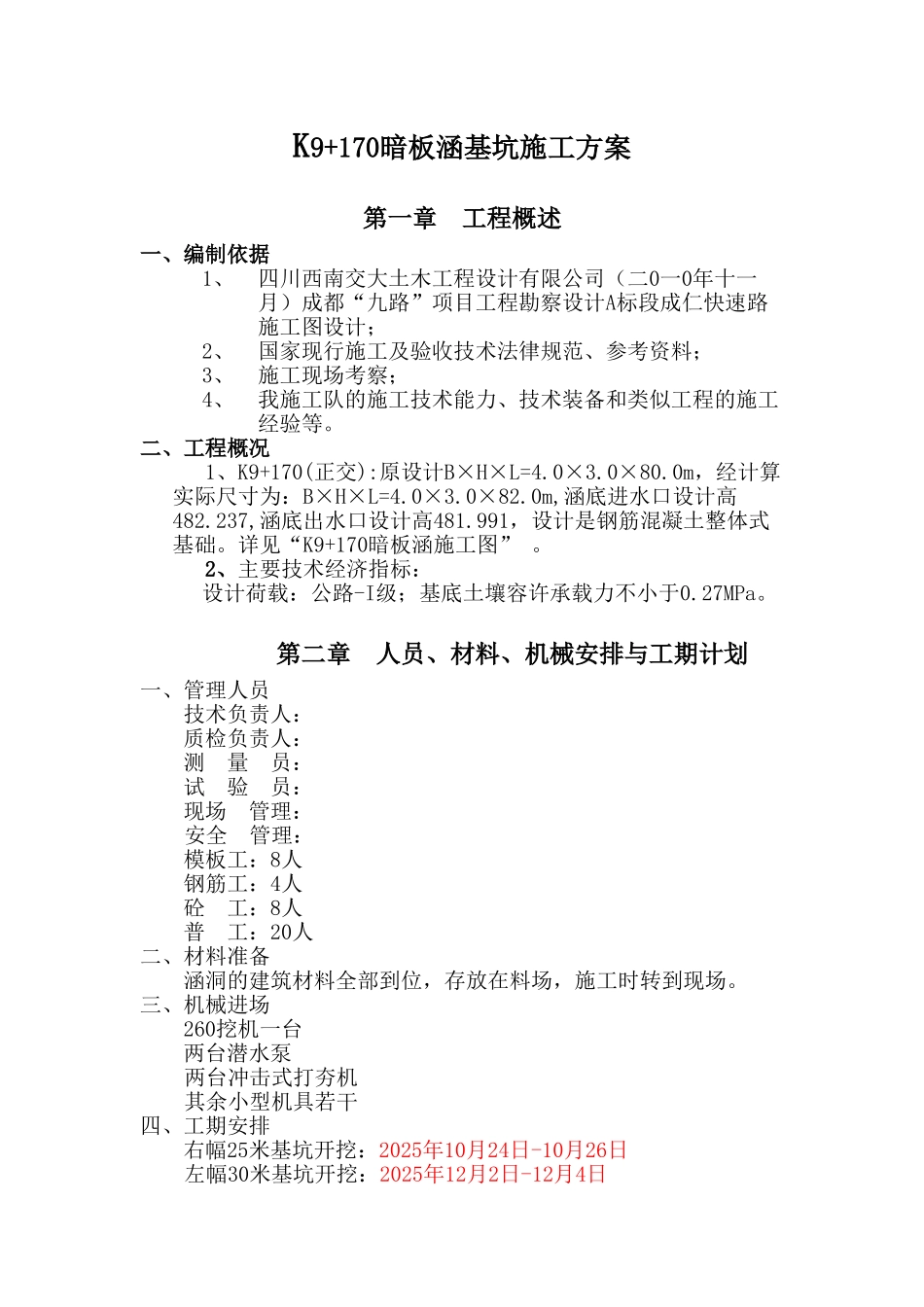

成仁快速路(双流段)二标段四川瑞通工程建设有限公司成仁快速路(双流段)二标段项目经理部K9+170暗板涵基坑施工方案第一章 工程概述一、编制依据1、四川西南交大土木工程设计有限公司(二0一0年十一月)成都“九路”项目工程勘察设计A标段成仁快速路施工图设计;2、国家现行施工及验收技术法律规范、参考资料;3、施工现场考察;4、我施工队的施工技术能力、技术装备和类似工程的施工经验等
二、工程概况1、K9+170(正交):原设计B×H×L=4
0m,经计算实际尺寸为:B×H×L=4
0m,涵底进水口设计高482
237,涵底出水口设计高481
991,设计是钢筋混凝土整体式基础
详见“K9+170暗板涵施工图”
2、主要技术经济指标:设计荷载:公路-I级;基底土壤容许承载力不小于0
第二章 人员、材料、机械安排与工期计划一、管理人员 技术负责人: 质检负责人: 测 量 员: 试 验 员: 现场 管理: 安全 管理: 模板工:8人 钢筋工:4人 砼 工:8人 普 工:20人二、材料准备 涵洞的建筑材料全部到位,存放在料场,施工时转到现场
三、机械进场 260挖机一台 两台潜水泵两台冲击式打夯机其余小型机具若干四、工期安排右幅25米基坑开挖:2025年10月24日-10月26日左幅30米基坑开挖:2025年12月2日-12月4日 中27米基坑开挖:第三章 施工方法一、基坑准备根据设计图纸,放出涵洞基础结构边线,并用白灰标示出基础开挖开口线,基坑开挖边坡坡比为 1:1(法律规范台背回填坡比),基础两侧预留 0
8M 工作面宽度(单侧台背回填宽度),不设置基坑防护体系
明挖基础采纳人工配合机械开挖,标高控制至设计基础底以上20cm,人工清理至设计基础底标高,然后进行夯实
当基坑有渗水的连砂石基地,应设置排水措施,采纳集水坑集水、抽水机抽水
