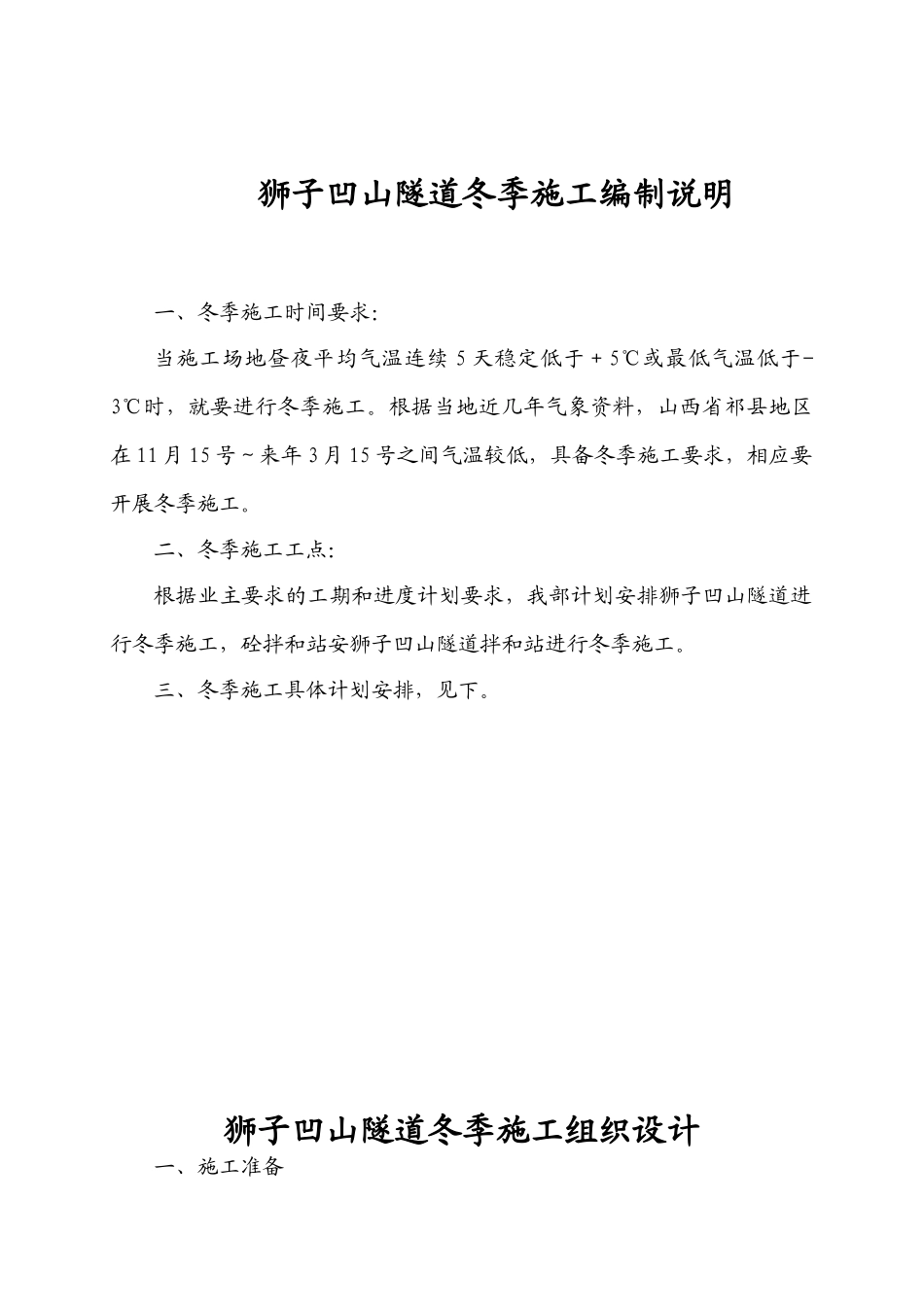

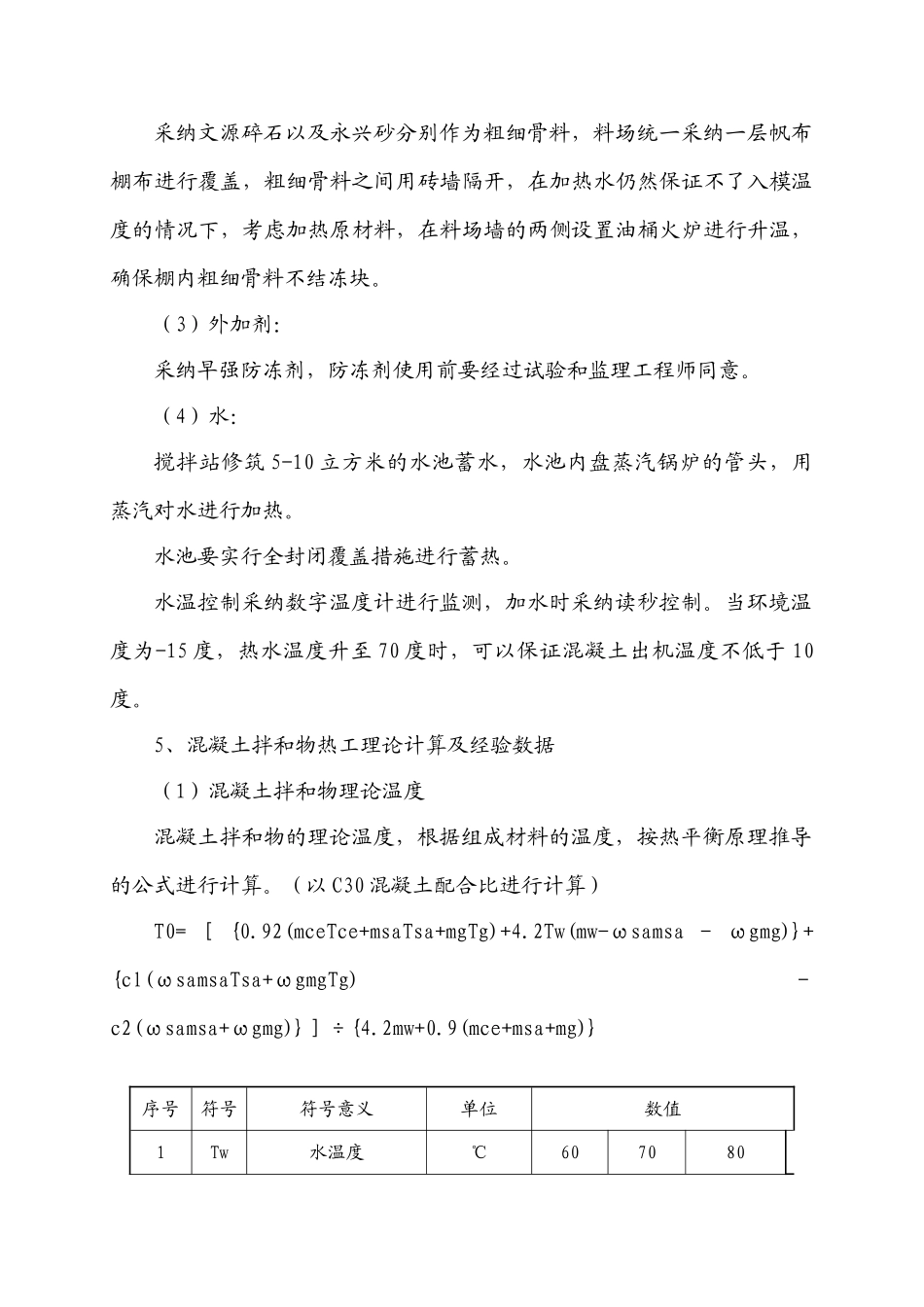

狮子凹山隧道冬季施工编制说明一、冬季施工时间要求:当施工场地昼夜平均气温连续 5 天稳定低于+5℃或最低气温低于-3℃时,就要进行冬季施工
根据当地近几年气象资料,山西省祁县地区在 11 月 15 号~来年 3 月 15 号之间气温较低,具备冬季施工要求,相应要开展冬季施工
二、冬季施工工点:根据业主要求的工期和进度计划要求,我部计划安排狮子凹山隧道进行冬季施工,砼拌和站安狮子凹山隧道拌和站进行冬季施工
三、冬季施工具体计划安排,见下

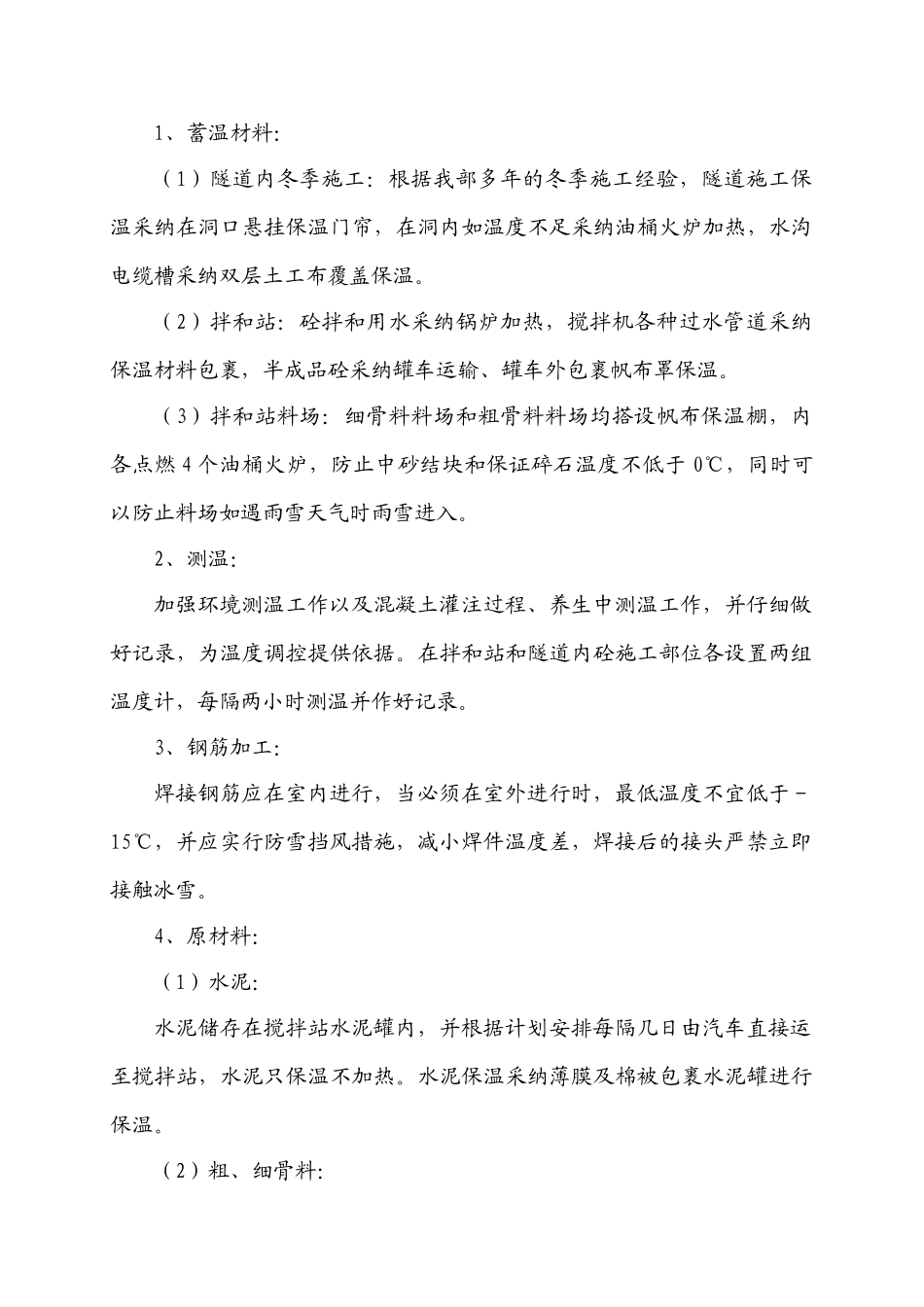

狮子凹山隧道冬季施工组织设计一、施工准备1、蓄温材料:(1)隧道内冬季施工:根据我部多年的冬季施工经验,隧道施工保温采纳在洞口悬挂保温门帘,在洞内如温度不足采纳油桶火炉加热,水沟电缆槽采纳双层土工布覆盖保温
(2)拌和站:砼拌和用水采纳锅炉加热,搅拌机各种过水管道采纳保温材料包裹,半成品砼采纳罐车运输、罐车外包裹帆布罩保温
(3)拌和站料场:细骨料料场和粗骨料料场均搭设帆布保温棚,内各点燃 4 个油桶火炉,防止中砂结块和保证碎石温度不低于 0℃,同时可以防止料场如遇雨雪天气时雨雪进入
2、测温:加强环境测温工作以及混凝土灌注过程、养生中测温工作,并仔细做好记录,为温度调控提供依据
在拌和站和隧道内砼施工部位各设置两组温度计,每隔两小时测温并作好记录
3、钢筋加工:焊接钢筋应在室内进行,当必须在室外进行时,最低温度不宜低于-15℃,并应实行防雪挡风措施,减小焊件温度差,焊接后的接头严禁立即接触冰雪
4、原材料:(1)水泥:水泥储存在搅拌站水泥罐内,并根据计划安排每隔几日由汽车直接运至搅拌站,水泥只保温不加热
水泥保温采纳薄膜及棉被包裹水泥罐进行保温
(2)粗、细骨料:采纳文源碎石以及永兴砂分别作为粗细骨料,料场统一采纳一层帆布棚布进行覆盖,粗细骨料之间用砖墙隔开,在加热水仍然保证不了入模温度的情况下,考虑加热原材料,在料场墙的两侧设置油桶火炉进
