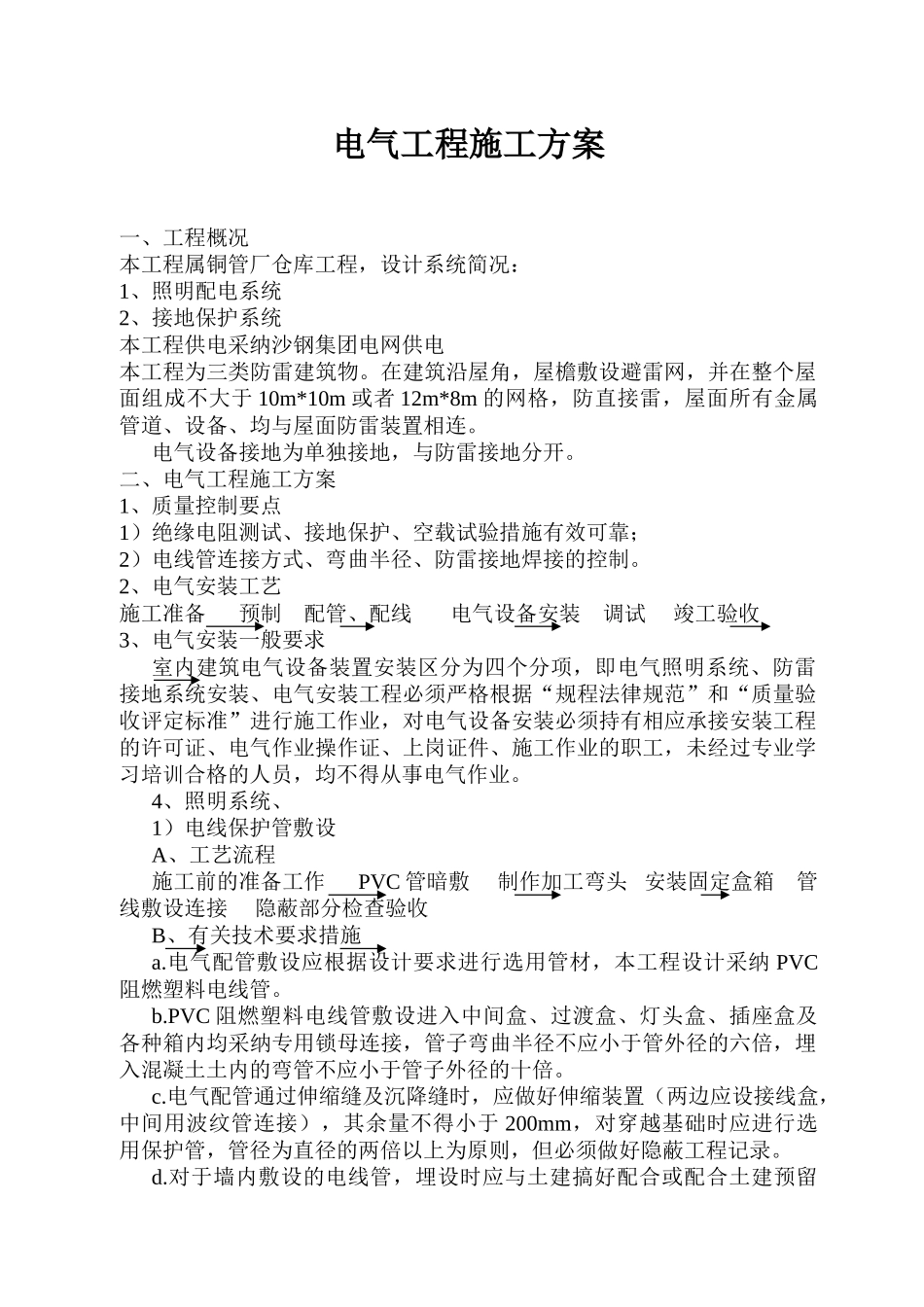

电气工程施工方案一、工程概况本工程属铜管厂仓库工程,设计系统简况:1、照明配电系统2、接地保护系统本工程供电采纳沙钢集团电网供电本工程为三类防雷建筑物
在建筑沿屋角,屋檐敷设避雷网,并在整个屋面组成不大于 10m*10m 或者 12m*8m 的网格,防直接雷,屋面所有金属管道、设备、均与屋面防雷装置相连
电气设备接地为单独接地,与防雷接地分开
二、电气工程施工方案1、质量控制要点1)绝缘电阻测试、接地保护、空载试验措施有效可靠;2)电线管连接方式、弯曲半径、防雷接地焊接的控制
2、电气安装工艺施工准备 预制 配管、配线 电气设备安装 调试 竣工验收3、电气安装一般要求室内建筑电气设备装置安装区分为四个分项,即电气照明系统、防雷接地系统安装、电气安装工程必须严格根据“规程法律规范”和“质量验收评定标准”进行施工作业,对电气设备安装必须持有相应承接安装工程的许可证、电气作业操作证、上岗证件、施工作业的职工,未经过专业学习培训合格的人员,均不得从事电气作业

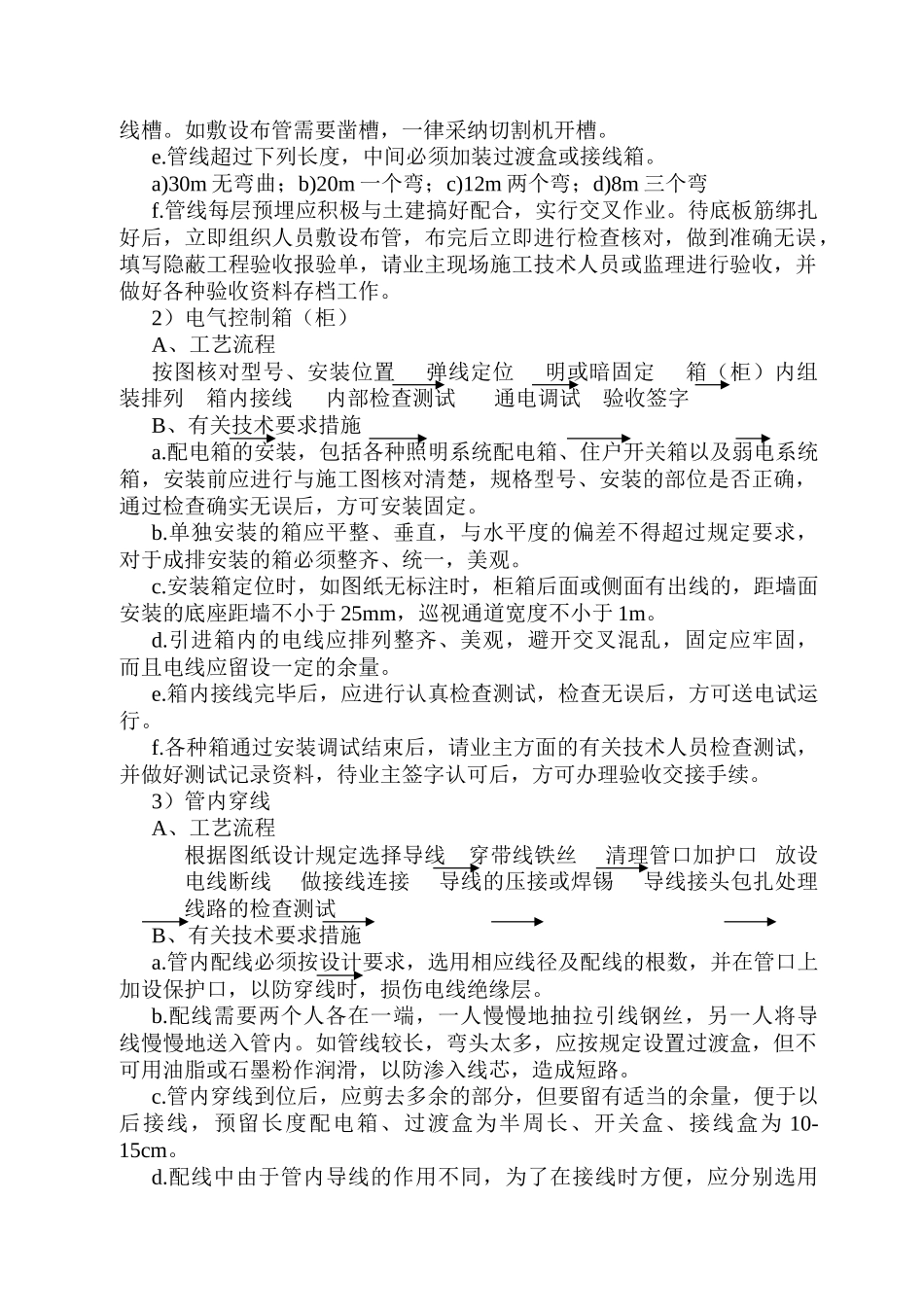

4、照明系统、1)电线保护管敷设A、工艺流程施工前的准备工作 PVC 管暗敷 制作加工弯头 安装固定盒箱 管线敷设连接 隐蔽部分检查验收B、有关技术要求措施a
电气配管敷设应根据设计要求进行选用管材,本工程设计采纳 PVC阻燃塑料电线管
PVC 阻燃塑料电线管敷设进入中间盒、过渡盒、灯头盒、插座盒及各种箱内均采纳专用锁母连接,管子弯曲半径不应小于管外径的六倍,埋入混凝土土内的弯管不应小于管子外径的十倍

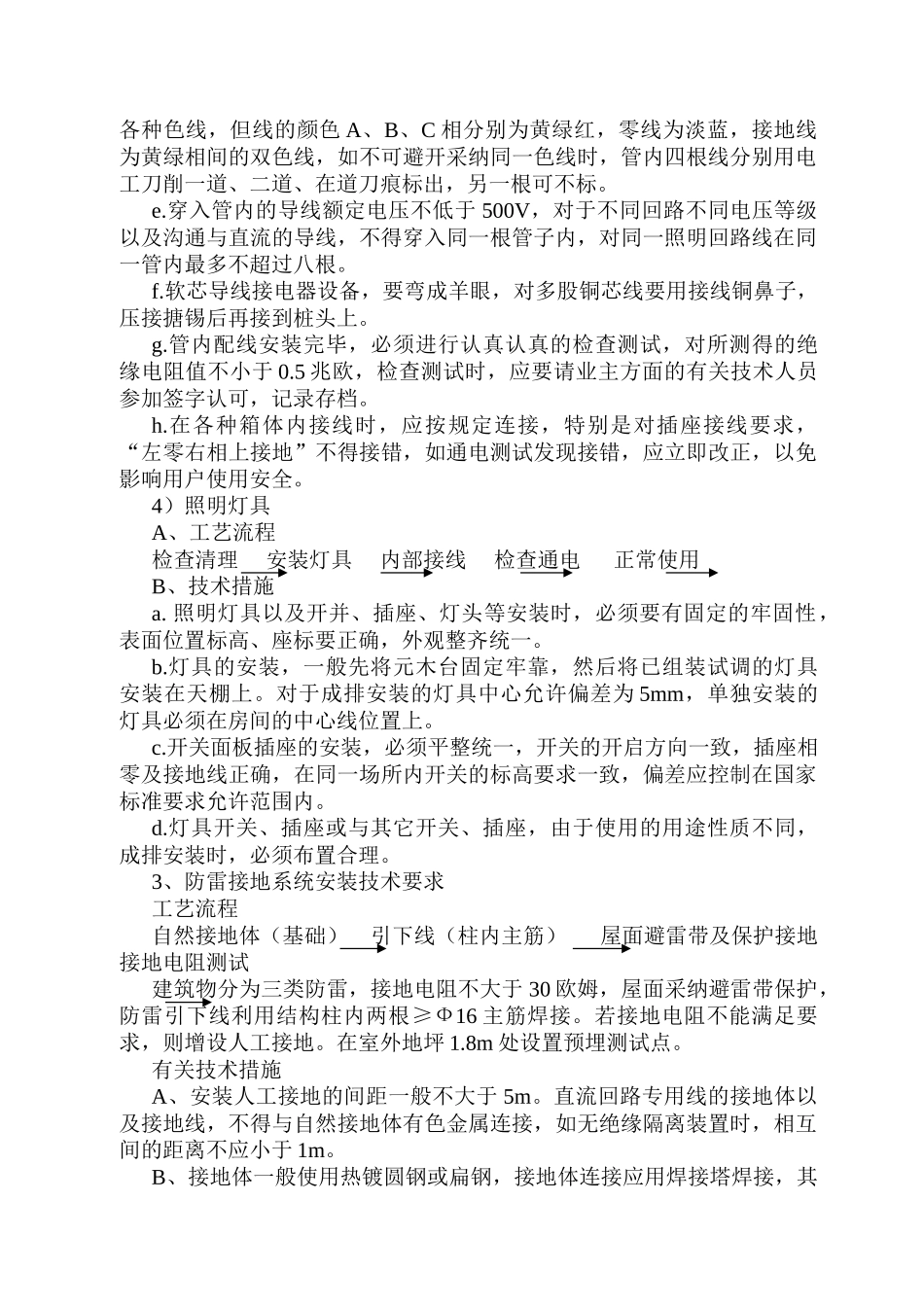

电气配管通过伸缩缝及沉降缝时,应做好伸缩装置(两边应设接线盒,中间用波纹管连接),其余量不得小于 200mm,对穿越基础时应进行选用保护管,管径为直径的两倍以上为原则,但必须做好隐蔽工程记录
对于墙内敷设的电线管,埋设时应与土建搞好配合或配合土建预留线槽
如敷设布管需要凿槽,一律采纳切割机开槽
管线超过下列长度,
