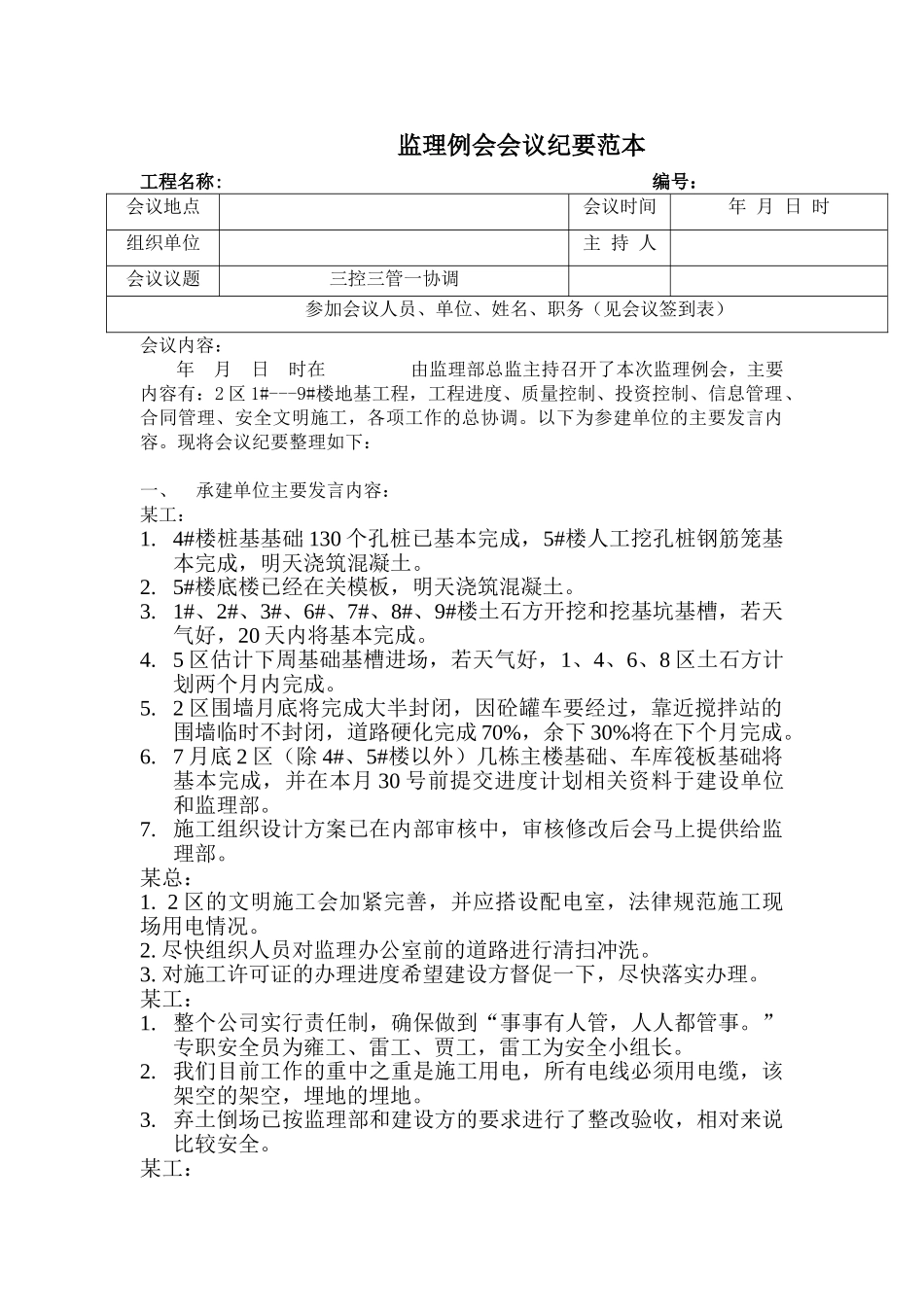

监理例会会议纪要范本工程名称: 编号: 会议地点会议时间年 月 日 时组织单位主 持 人会议议题三控三管一协调参加会议人员、单位、姓名、职务(见会议签到表)会议内容:年 月 日 时在 由监理部总监主持召开了本次监理例会,主要内容有:2 区 1#---9#楼地基工程,工程进度、质量控制、投资控制、信息管理、合同管理、安全文明施工,各项工作的总协调
以下为参建单位的主要发言内容
现将会议纪要整理如下:一、承建单位主要发言内容:某工:1
4#楼桩基基础 130 个孔桩已基本完成,5#楼人工挖孔桩钢筋笼基本完成,明天浇筑混凝土
5#楼底楼已经在关模板,明天浇筑混凝土
1#、2#、3#、6#、7#、8#、9#楼土石方开挖和挖基坑基槽,若天气好,20 天内将基本完成
5 区估计下周基础基槽进场,若天气好,1、4、6、8 区土石方计划两个月内完成
2 区围墙月底将完成大半封闭,因砼罐车要经过,靠近搅拌站的围墙临时不封闭,道路硬化完成 70%,余下 30%将在下个月完成
7 月底 2 区(除 4#、5#楼以外)几栋主楼基础、车库筏板基础将基本完成,并在本月 30 号前提交进度计划相关资料于建设单位和监理部
施工组织设计方案已在内部审核中,审核修改后会马上提供给监理部
2 区的文明施工会加紧完善,并应搭设配电室,法律规范施工现场用电情况
尽快组织人员对监理办公室前的道路进行清扫冲洗
对施工许可证的办理进度希望建设方督促一下,尽快落实办理
整个公司实行责任制,确保做到“事事有人管,人人都管事
”专职安全员为雍工、雷工、贾工,雷工为安全小组长
我们目前工作的重中之重是施工用电,所有电线必须用电缆,该架空的架空,埋地的埋地
弃土倒场已按监理部和建设方的要求进行了整改验收,相对来说比较安全

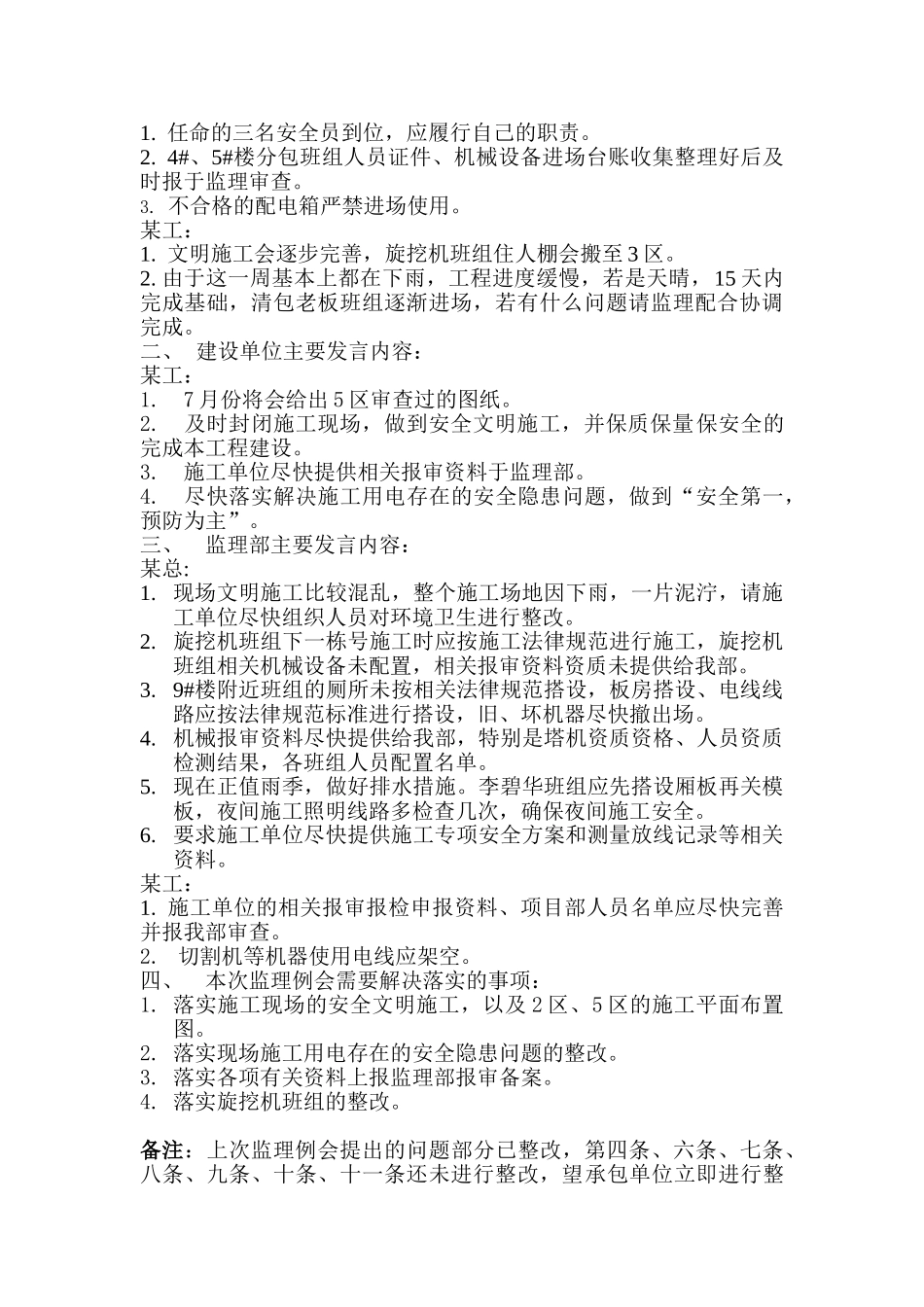

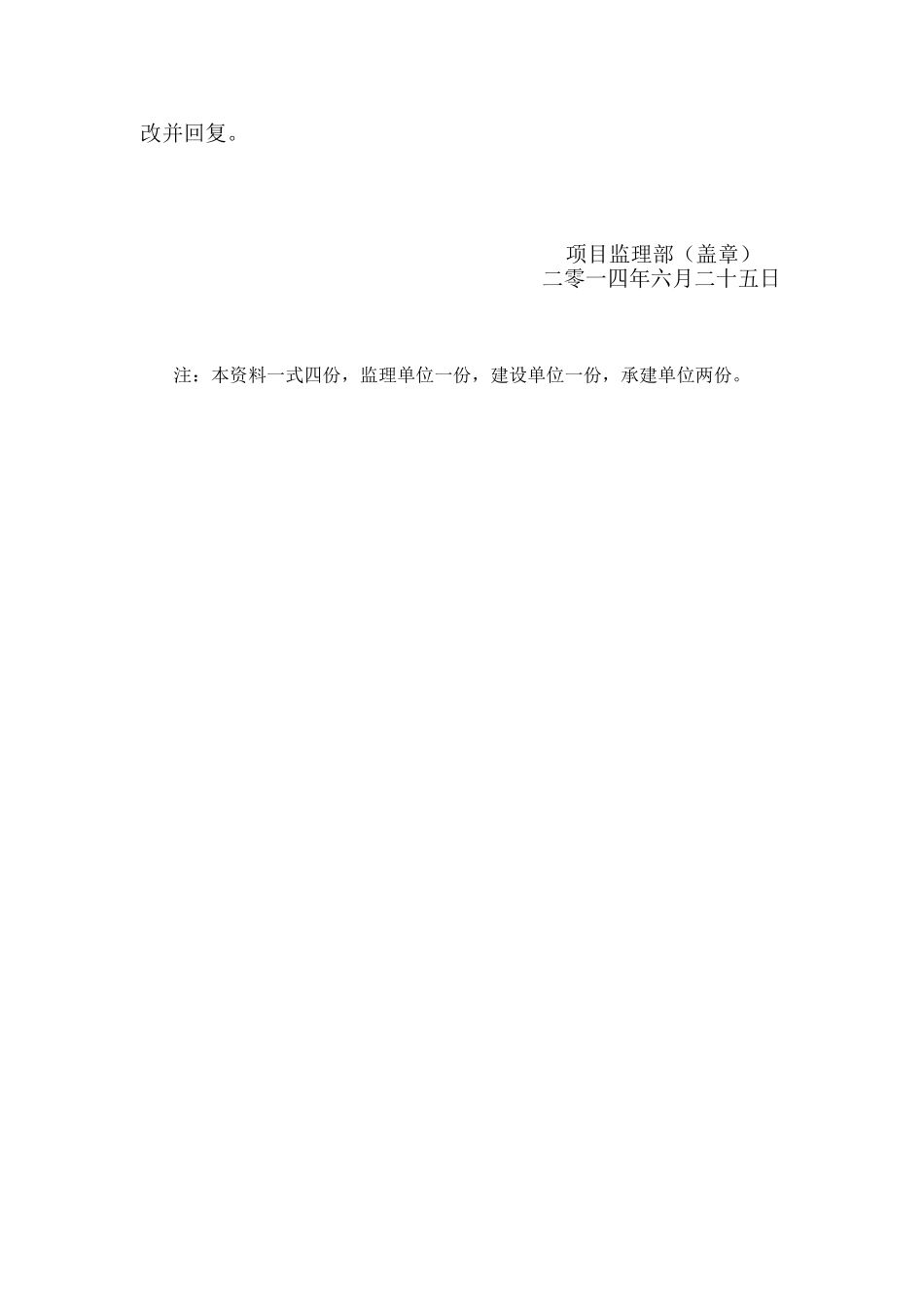

任命的三名安
