砼浇捣施工方案)

砼浇捣施工方案)_第1页
1/6
砼浇捣施工方案)_第2页
2/6
砼浇捣施工方案)_第3页
3/6

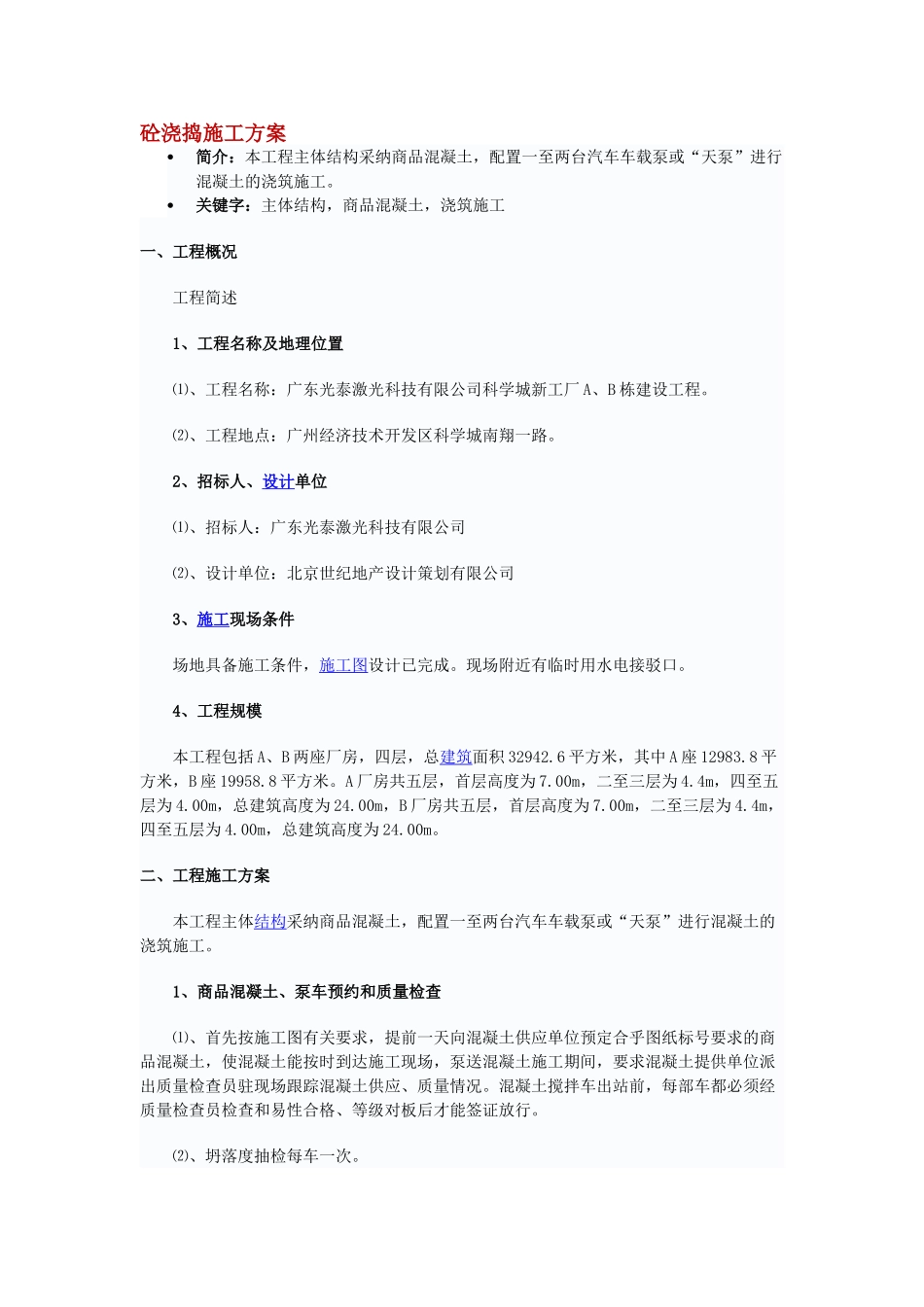

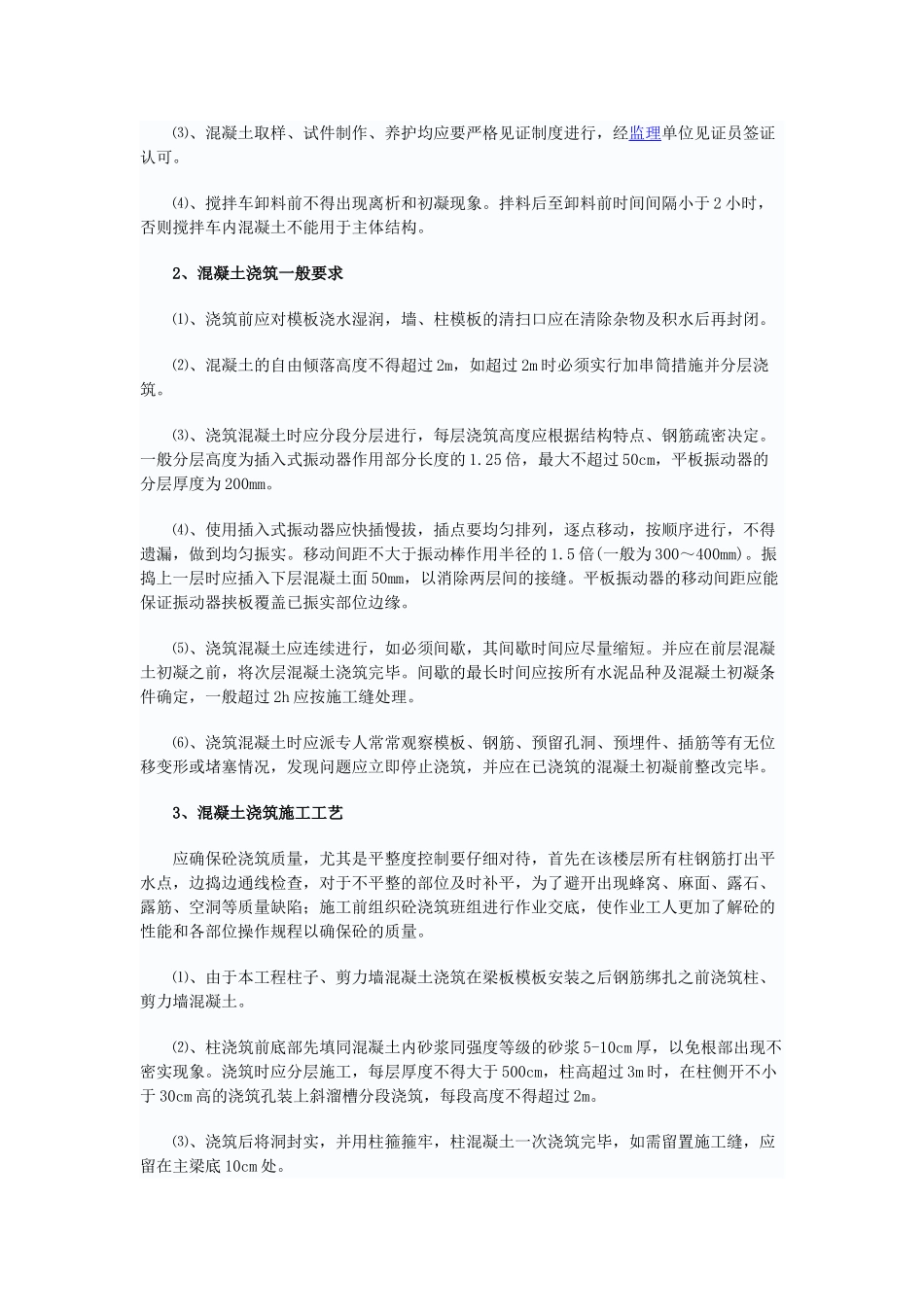

砼浇捣施工方案简介:本工程主体结构采纳商品混凝土,配置一至两台汽车车载泵或“天泵”进行混凝土的浇筑施工。 关键字:主体结构,商品混凝土,浇筑施工 一、工程概况 工程简述 1、工程名称及地理位置 ⑴、工程名称:广东光泰激光科技有限公司科学城新工厂 A、B 栋建设工程。 ⑵、工程地点:广州经济技术开发区科学城南翔一路。 2、招标人、设计单位 ⑴、招标人:广东光泰激光科技有限公司 ⑵、设计单位:北京世纪地产设计策划有限公司 3、施工现场条件 场地具备施工条件,施工图设计已完成。现场附近有临时用水电接驳口。 4、工程规模 本工程包括 A、B 两座厂房,四层,总建筑面积 32942.6 平方米,其中 A 座 12983.8 平方米,B 座 19958.8 平方米。A 厂房共五层,首层高度为 7.00m,二至三层为 4.4m,四至五层为 4.00m,总建筑高度为 24.00m,B 厂房共五层,首层高度为 7.00m,二至三层为 4.4m,四至五层为 4.00m,总建筑高度为 24.00m。二、工程施工方案 本工程主体结构采纳商品混凝土,配置一至两台汽车车载泵或“天泵”进行混凝土的浇筑施工。 1、商品混凝土、泵车预约和质量检查 ⑴、首先按施工图有关要求,提前一天向混凝土供应单位预定合乎图纸标号要求的商品混凝土,使混凝土能按时到达施工现场,泵送混凝土施工期间,要求混凝土提供单位派出质量检查员驻现场跟踪混凝土供应、质量情况。混凝土搅拌车出站前,每部车都必须经质量检查员检查和易性合格、等级对板后才能签证放行。 ⑵、坍落度抽检每车一次。 ⑶、混凝土取样、试件制作、养护均应要严格见证制度进行,经监理单位见证员签证认可。 ⑷、搅拌车卸料前不得出现离析和初凝现象。拌料后至卸料前时间间隔小于 2 小时,否则搅拌车内混凝土不能用于主体结构。 2、混凝土浇筑一般要求 ⑴、浇筑前应对模板浇水湿润,墙、柱模板的清扫口应在清除杂物及积水后再封闭。 ⑵、混凝土的自由倾落高度不得超过 2m,如超过 2m 时必须实行加串筒措施并分层浇筑。 ⑶、浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的 1.25 倍,最大不超过 50cm,平板振动器的分层厚度为 200mm。 ⑷、使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动间距不大于振动棒作用半径的 1.5 倍(一般为 300~400mm)。振捣上一层时应插...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砼浇捣施工方案)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
