第五篇 三3
2 端头加固方案本标段所有的始发端头和到达端头加固纵向长度均为 9m,加固宽度为盾构隧道结构每侧 3m,竖向加固范围为盾构隧道上下各 3m
在盾构始发和到达前都必须完成端头加固工作
本标始发及接收端段洞身埋深一般较大,端头加固拟采纳前进式分段注浆,自地下连续墙侧注浆加固土体
土体加固在如图 5
1-1 所示,注浆孔采纳梅花形布置,间距 2m,每一前进步距 1
要求加固后的土体应有很好的均质性、自立性,无侧限抗压强度不小于 1
2MPa,渗透系数应小于 10-8cm/sec
1-1 前进式注浆布孔示意图第五篇 四4
2 前进式分段注浆施工工艺4
1 工艺概述前进式分段注浆工艺具体过程是:首先在掌子面施做止浆墙,在止浆墙上开孔安装孔口管,采纳水平地质钻机成孔,在孔口管内分段向前钻注施工
每一循环进尺一般控制在 3~5m,也可根据地质情况及注浆效果适当加大每循环钻孔和注浆长度
成孔后退出钻杆,安装法兰盘及注浆管进行注浆,待浆液凝固后拆除法兰盘,再进行钻孔……如此循环,直到钻进和注浆深度达到设计要求
2 施工机具钻孔采纳两台风动潜孔钻机,采纳高压单液注浆机和双液注浆机配合注浆
施工设备见表 5

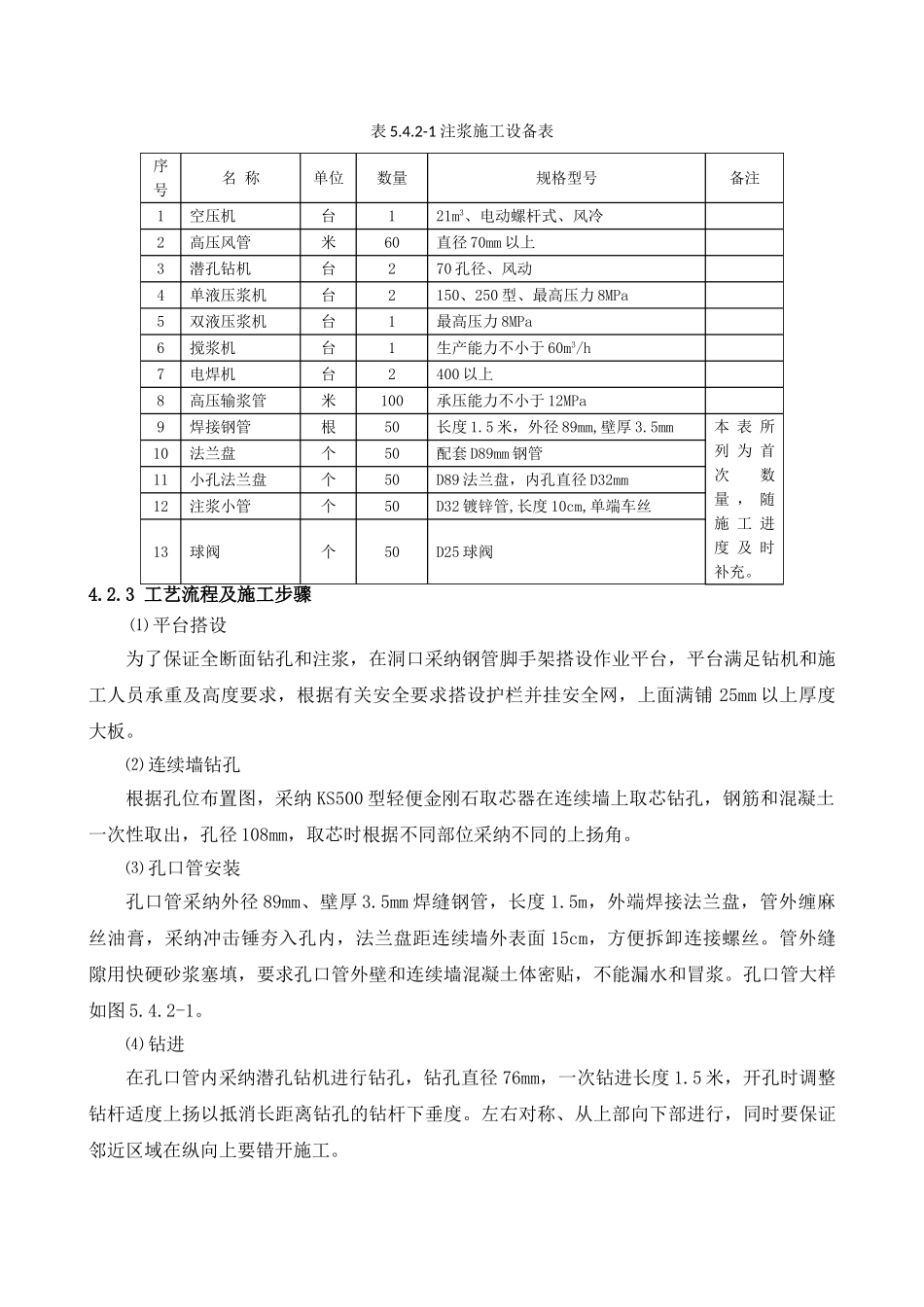

2-1 注浆施工设备表序号名 称单位数量规格型号备注1空压机台121m3、电动螺杆式、风冷2高压风管米60直径 70mm 以上3潜孔钻机台270 孔径、风动4单液压浆机台2150、250 型、最高压力 8MPa5双液压浆机台1最高压力 8MPa6搅浆机台1生产能力不小于 60m3/h7电焊机台2400 以上8高压输浆管米100承压能力不小于 12MPa9焊接钢管根50长度 1
5 米,外径 89mm,壁厚 3
5mm本 表 所列 为 首次数量 , 随施 工 进度 及 时补充
10法兰盘个50配套 D89mm 钢管11
