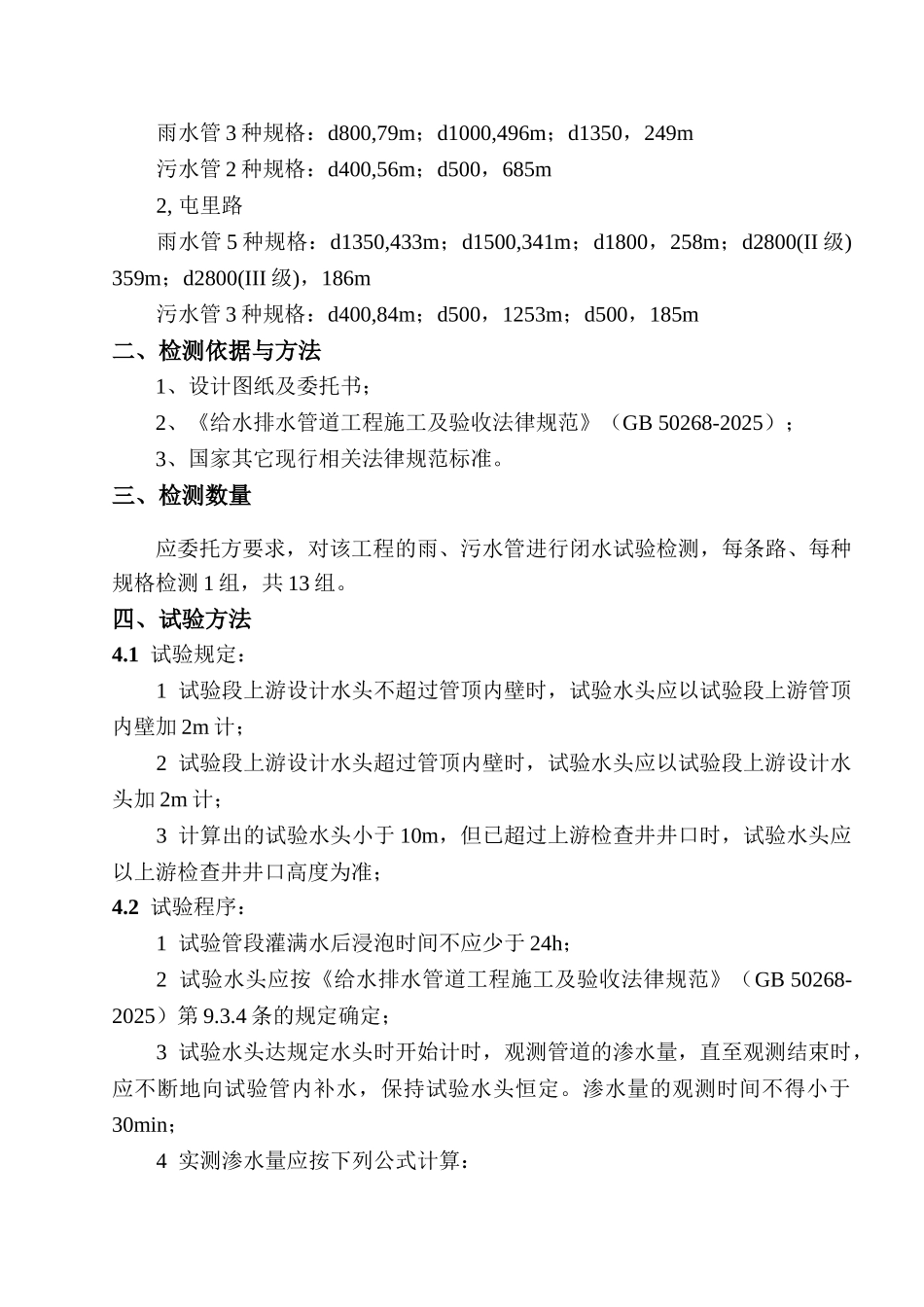

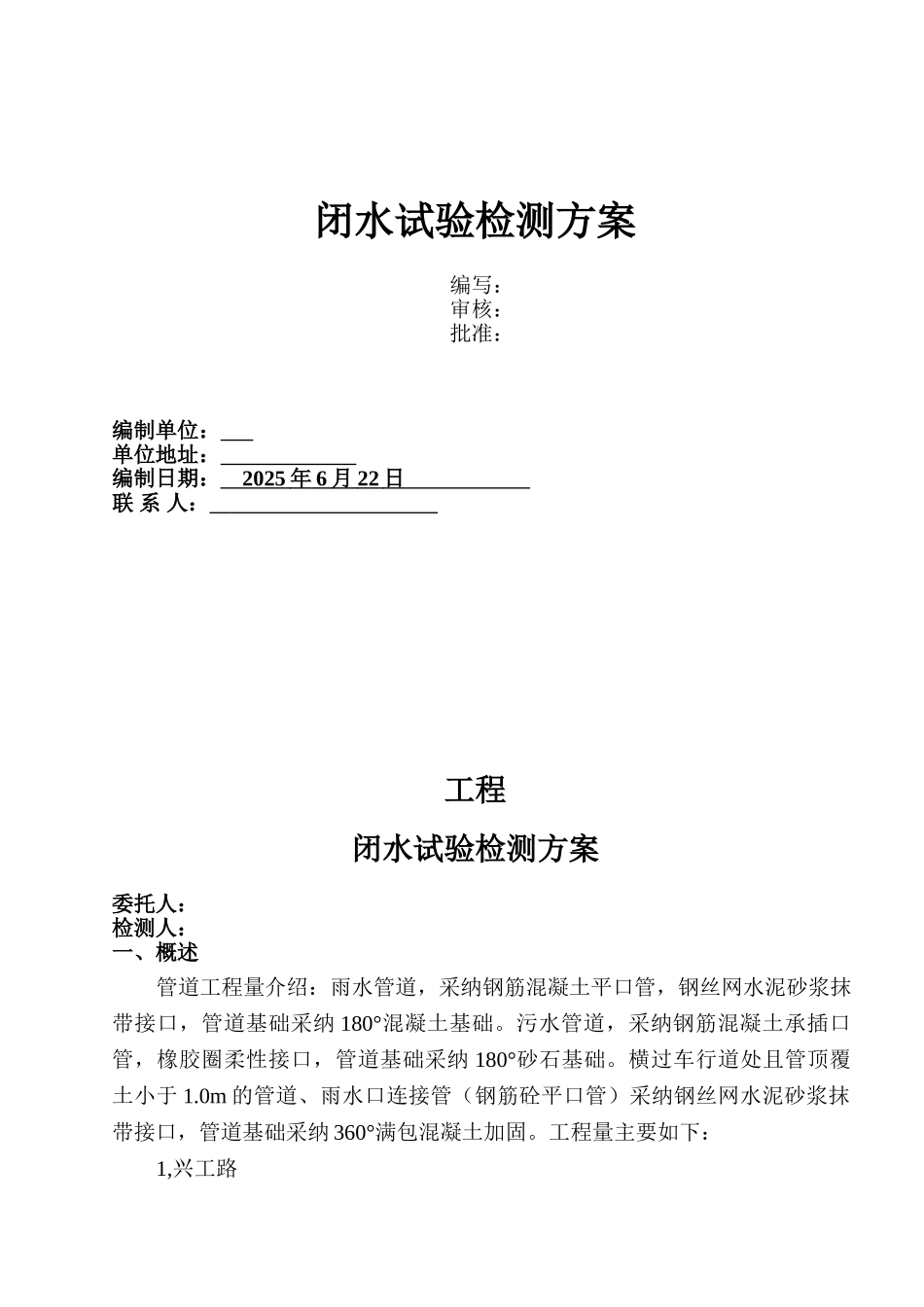

闭水试验检测方案编写:审核:批准:编制单位: 单位地址: 编制日期: 2025 年 6 月 22 日 联 系 人: 工程闭水试验检测方案委托人:检测人:一、概述管道工程量介绍:雨水管道,采纳钢筋混凝土平口管,钢丝网水泥砂浆抹带接口,管道基础采纳 180°混凝土基础。污水管道,采纳钢筋混凝土承插口管,橡胶圈柔性接口,管道基础采纳 180°砂石基础。横过车行道处且管顶覆土小于 1.0m 的管道、雨水口连接管(钢筋砼平口管)采纳钢丝网水泥砂浆抹带接口,管道基础采纳 360°满包混凝土加固。工程量主要如下:1,兴工路雨水管 3 种规格:d800,79m;d1000,496m;d1350,249m污水管 2 种规格:d400,56m;d500,685m2, 屯里路雨水管 5 种规格:d1350,433m;d1500,341m;d1800,258m;d2800(II 级)359m;d2800(III 级),186m污水管 3 种规格:d400,84m;d500,1253m;d500,185m二、检测依据与方法1、设计图纸及委托书;2、《给水排水管道工程施工及验收法律规范》(GB 50268-2025);3、国家其它现行相关法律规范标准。三、检测数量应委托方要求,对该工程的雨、污水管进行闭水试验检测,每条路、每种规格检测 1 组,共 13 组。四、试验方法4.1 试验规定:1 试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加 2m 计;2 试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加 2m 计;3 计算出的试验水头小于 10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;4.2 试验程序:1 试验管段灌满水后浸泡时间不应少于 24h;2 试验水头应按《给水排水管道工程施工及验收法律规范》(GB 50268-2025)第 9.3.4 条的规定确定;3 试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管内补水,保持试验水头恒定。渗水量的观测时间不得小于30min;4 实测渗水量应按下列公式计算: (式 4.2.1)式中: ——实测渗水量; ——补水量; ——实测渗水观测时间;——试验管段的长度。4.3 试验结果评定:1、管道闭水试验时,应进行外观检查,不得有漏水现象,且符合下列规定时,管道闭水试验为合格:① 实测渗水量小于或等于表 4.3.1 规定的允许渗水量;② 管道内径大于表 4.3.1 规定时,实测渗水量应小于或等于按下式计算的允许渗水量:; ③ 异型截面管道的允许渗水量可按周长折算为圆形管道计算;④ 化学建材管道的...
