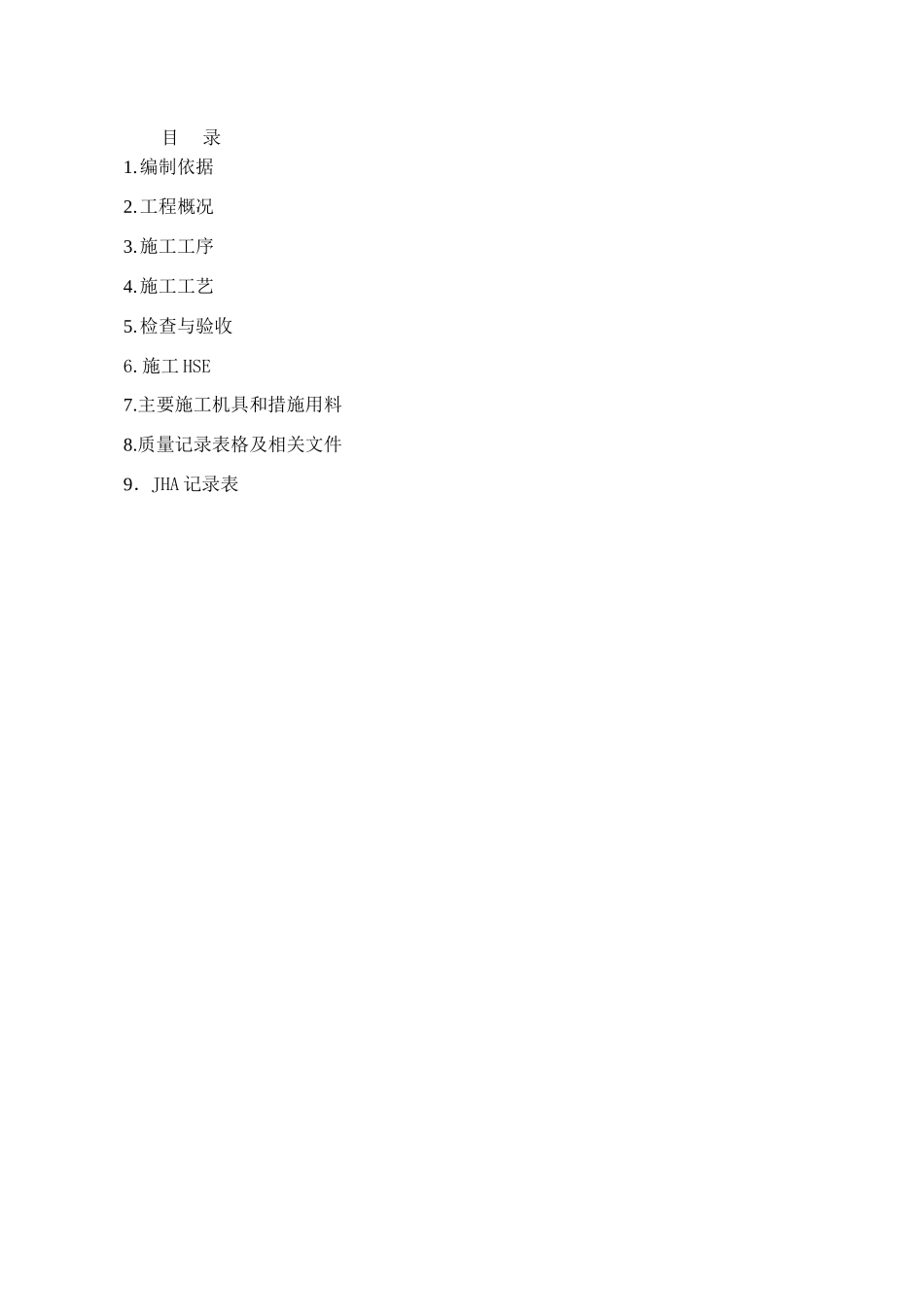

检查与验收6
施工 HSE7
主要施工机具和措施用料8
质量记录表格及相关文件9.JHA 记录表1

1 中国石化胜利油田胜利勘察设计讨论院设计的首站消防、给排水主管施工蓝图,项目号:DD07697 共 5 张安装图及材料表;1
2 参考《石油化工设备和管道涂料防腐蚀技术法律规范》SH3022-1999;1
3 参考《石油化工施工技术安全规程》SH3505-1999;1
4《石油化工给排水管道工程施工及验收法律规范》SH3533-2025;1
5 参考[给排水管道主干管施工协调会]问题的答复文件和图纸会审记录
1 本措施适用首站装置的埋地主干管的地下防腐工程
防腐工程量包括:2
1 埋地管道除锈、防腐约 360㎡;管外径(mm)2191147525长 度(m)14074020602
2 工程难点:本工程总的工程量约为 960m,与土建、安装作业交叉进行,防腐工期有限,任务相当紧;在预制厂(刷漆专用场地)集中除锈、防腐,管材二次倒运是本工程的施工难点;埋地管道防腐与安装及土建专业交叉作业,受其条件制约,是本工程的又一难点
2 施工要求:2
1 参照《石油化工设备和管道涂料防腐蚀技术法律规范》—SH3022-1999 中对埋地管道的施工要求,依据设计文件和图纸会审记录,所有管线除锈等级为 Sa2 级,即彻底的磨光机除锈,要求钢材表面无可见的油脂和污垢,且氧化皮、铁锈和油漆涂层等附着物已基本清除,其残留物应是牢固附着的
2 管道防腐采纳环氧煤沥青特加强级
防腐结构为环氧煤沥青底漆一道、环氧煤沥青面漆五道及玻璃布三层
(涂层总厚度≥0
1 埋地管道防腐施工工序材料准备 除锈 底漆 面漆 玻璃布 面漆 玻璃布 面漆 玻璃布 二层面漆 检验 管道预制安装 焊
