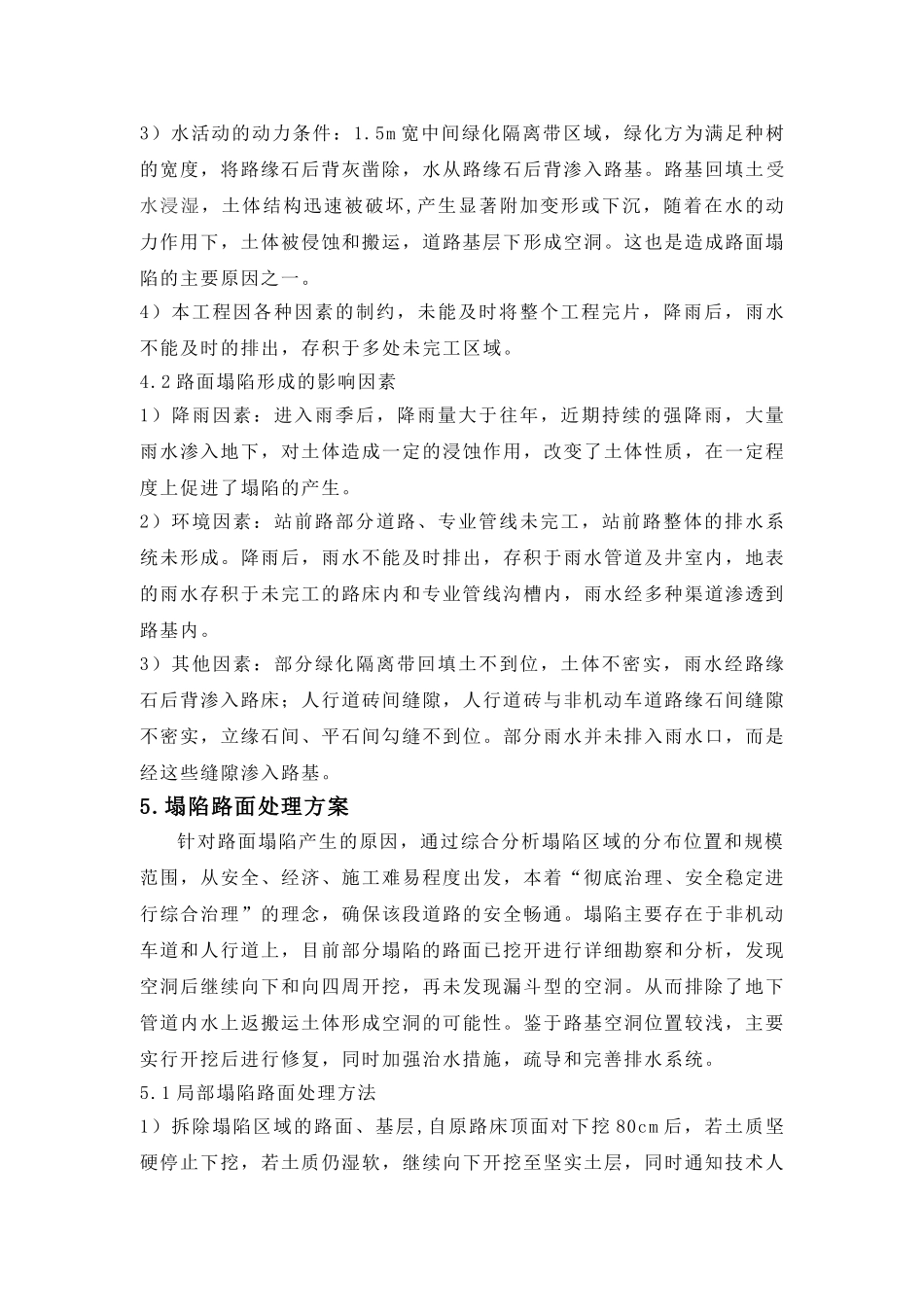

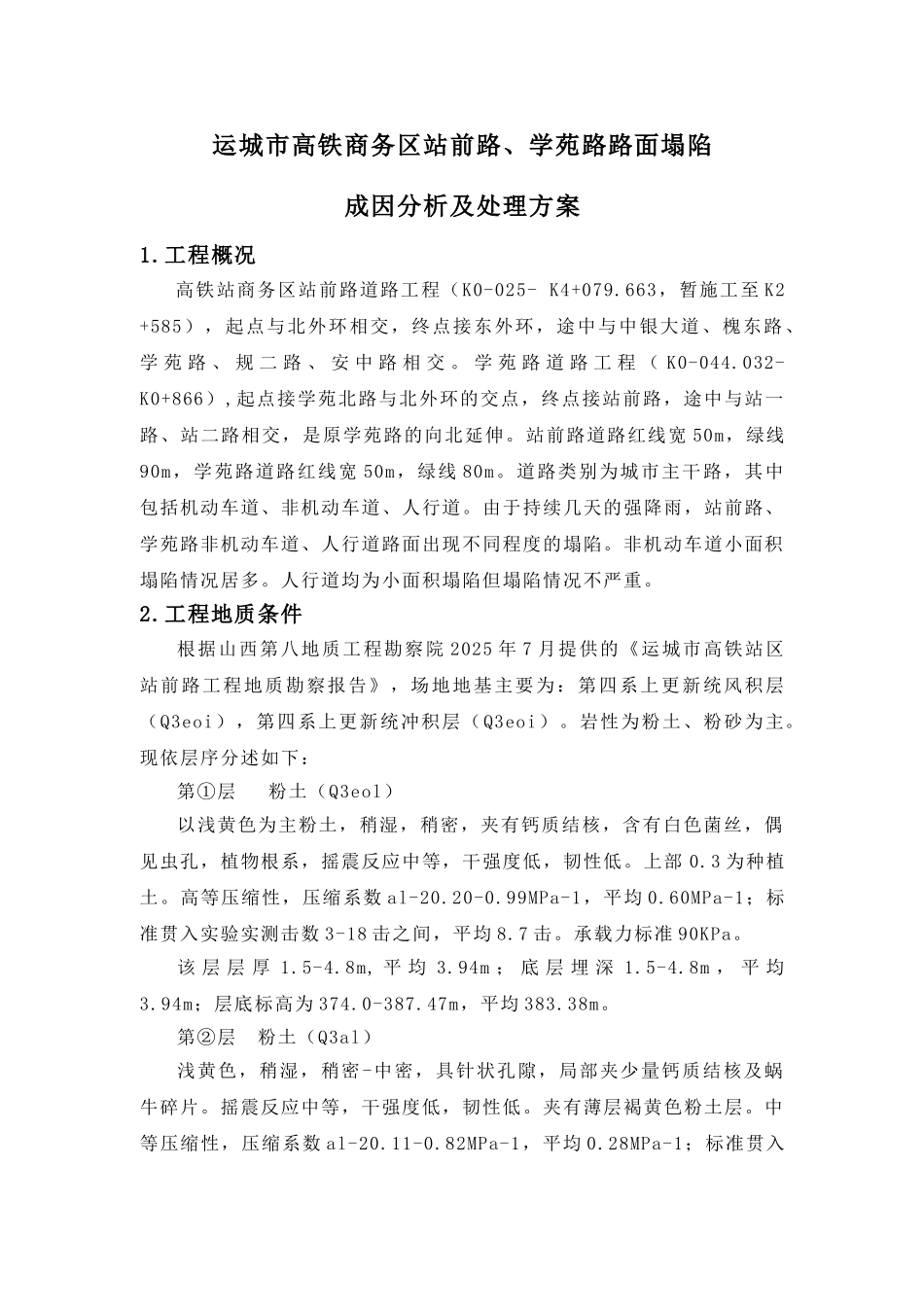

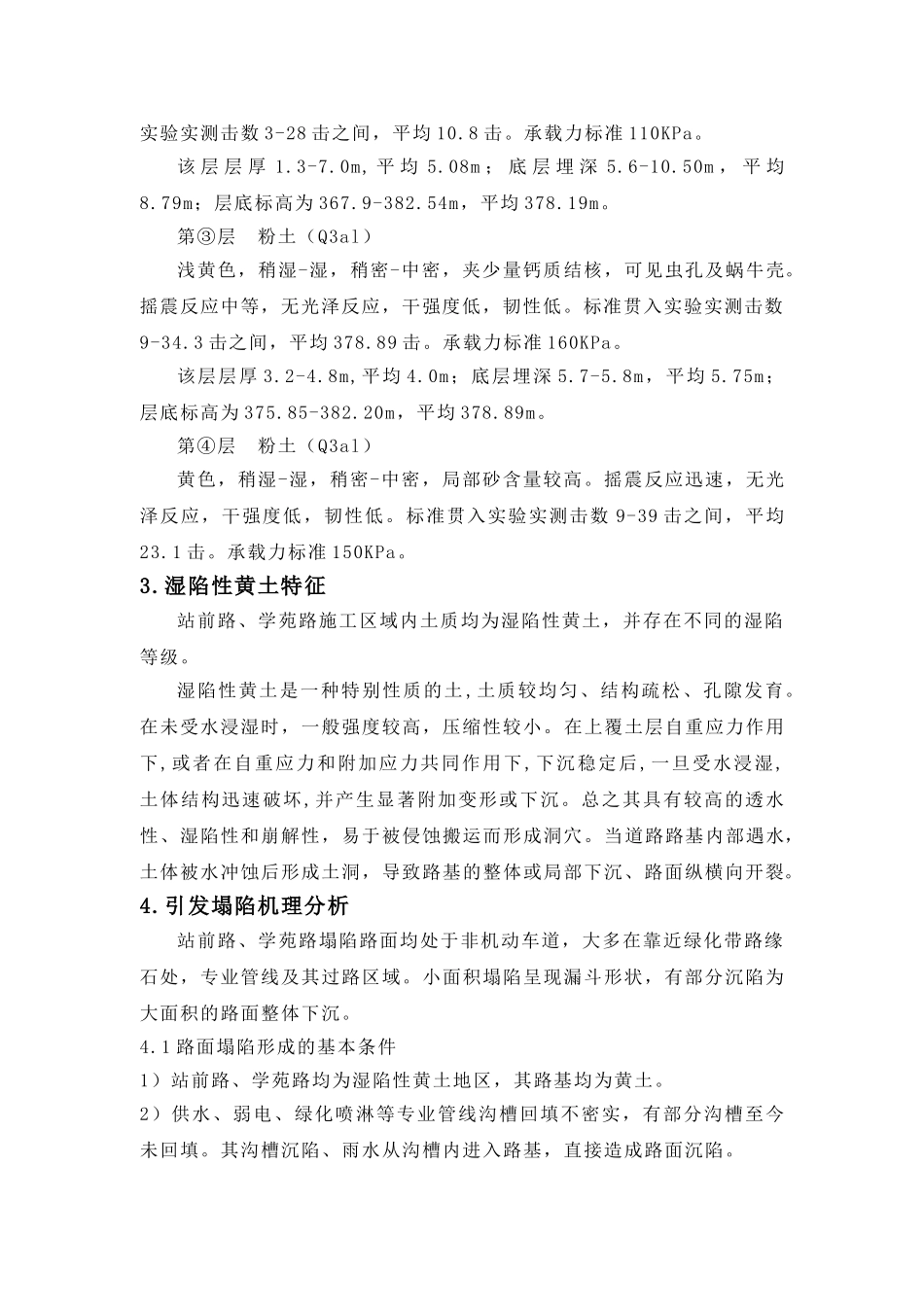

运城市高铁商务区站前路、学苑路路面塌陷成因分析及处理方案1.工程概况高铁站商务区站前路道路工程(K0-025- K4+079.663,暂施工至 K2+585),起点与北外环相交,终点接东外环,途中与中银大道、槐东路、学 苑 路 、 规 二 路 、 安 中 路 相 交 。 学 苑 路 道 路 工 程 ( K0-044.032-K0+866),起点接学苑北路与北外环的交点,终点接站前路,途中与站一路、站二路相交,是原学苑路的向北延伸。站前路道路红线宽 50m,绿线90m,学苑路道路红线宽 50m,绿线 80m。道路类别为城市主干路,其中包括机动车道、非机动车道、人行道。由于持续几天的强降雨,站前路、学苑路非机动车道、人行道路面出现不同程度的塌陷。非机动车道小面积塌陷情况居多。人行道均为小面积塌陷但塌陷情况不严重。2.工程地质条件根据山西第八地质工程勘察院 2025 年 7 月提供的《运城市高铁站区站前路工程地质勘察报告》,场地地基主要为:第四系上更新统风积层(Q3eoi),第四系上更新统冲积层(Q3eoi)。岩性为粉土、粉砂为主。现依层序分述如下:第①层 粉土(Q3eol)以浅黄色为主粉土,稍湿,稍密,夹有钙质结核,含有白色菌丝,偶见虫孔,植物根系,摇震反应中等,干强度低,韧性低。上部 0.3 为种植土。高等压缩性,压缩系数 al-20.20-0.99MPa-1,平均 0.60MPa-1;标准贯入实验实测击数 3-18 击之间,平均 8.7 击。承载力标准 90KPa。该 层 层 厚 1.5-4.8m, 平 均 3.94m ; 底 层 埋 深 1.5-4.8m , 平 均3.94m;层底标高为 374.0-387.47m,平均 383.38m。第②层 粉土(Q3al)浅黄色,稍湿,稍密-中密,具针状孔隙,局部夹少量钙质结核及蜗牛碎片。摇震反应中等,干强度低,韧性低。夹有薄层褐黄色粉土层。中等压缩性,压缩系数 al-20.11-0.82MPa-1,平均 0.28MPa-1;标准贯入实验实测击数 3-28 击之间,平均 10.8 击。承载力标准 110KPa。该 层 层 厚 1.3-7.0m, 平 均 5.08m ; 底 层 埋 深 5.6-10.50m , 平 均8.79m;层底标高为 367.9-382.54m,平均 378.19m。第③层 粉土(Q3al)浅黄色,稍湿-湿,稍密-中密,夹少量钙质结核,可见虫孔及蜗牛壳。摇震反应中等,无光泽反应,干强度低,韧性低。标准贯入实验实测击数9-34.3 击之间,平均 378.89 击。承载力标准 160KPa。该层层厚 3.2-4.8m,平均 4.0m;底层埋深 5.7-5.8m,平均 5.75m;层底标高为 375.85-382.20m,平...
