钢结构屋面拆除施工方案编制人:审核人:批准人:编制日期:2025-9-16钢结构屋面拆除施工方案一、施工准备1、组织有关工程管理和技术人员对现场进行实际勘察,对钢结构几何尺寸及节点处反复复测,复测的数据又现场负责人审核无误,报由设计单位领导,如有问题即使与甲方及设计单位领导沟通
2、对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
3、钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底、预防发生安全和质量事故
4、钢结构拆除后需进行构件检验并讲拆除的构件进行打码合理堆放以便于构件运至昌吉后钢结构能有序安装
5、将拆除所需的区域清理并做好安全区隔和挂安全警示标志,清理施工现场的杂物,检查拆除区域是否有障碍物等
二、施工进度安排根据所订合同工期、要求开工及竣工,安排好施工进度,组织好施工、具体进度计划建施工进度计划表

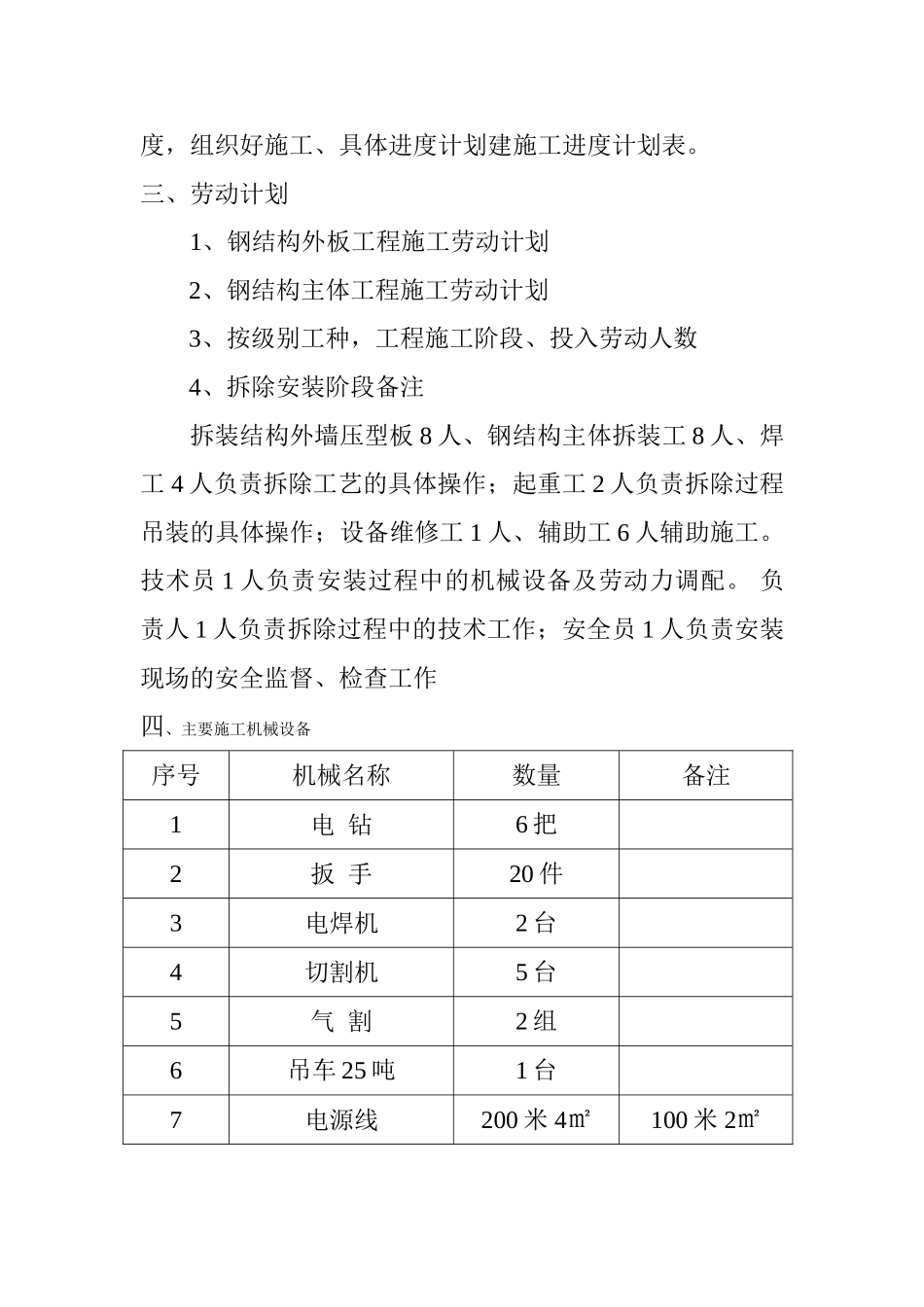

三、劳动计划1、钢结构外板工程施工劳动计划2、钢结构主体工程施工劳动计划3、按级别工种,工程施工阶段、投入劳动人数4、拆除安装阶段备注拆装结构外墙压型板 8 人、钢结构主体拆装工 8 人、焊工 4 人负责拆除工艺的具体操作;起重工 2 人负责拆除过程吊装的具体操作;设备维修工 1 人、辅助工 6 人辅助施工
技术员 1 人负责安装过程中的机械设备及劳动力调配
负责人 1 人负责拆除过程中的技术工作;安全员 1 人负责安装现场的安全监督、检查工作四、主要施工机械设备序号机械名称数量备注1电 钻6 把2扳 手20 件3电焊机2 台4切割机5 台5气 割2 组6吊车 25 吨1 台7电源线200 米 4㎡100 米 2㎡8棕绳200 米9生命线安装夹具6 套10扁平吊带及钢丝绳3 套11活动脚手架4 套12其他常用工机具若干五、钢构保护性拆除施工方法 本工程有效施工顺序,首先讲
