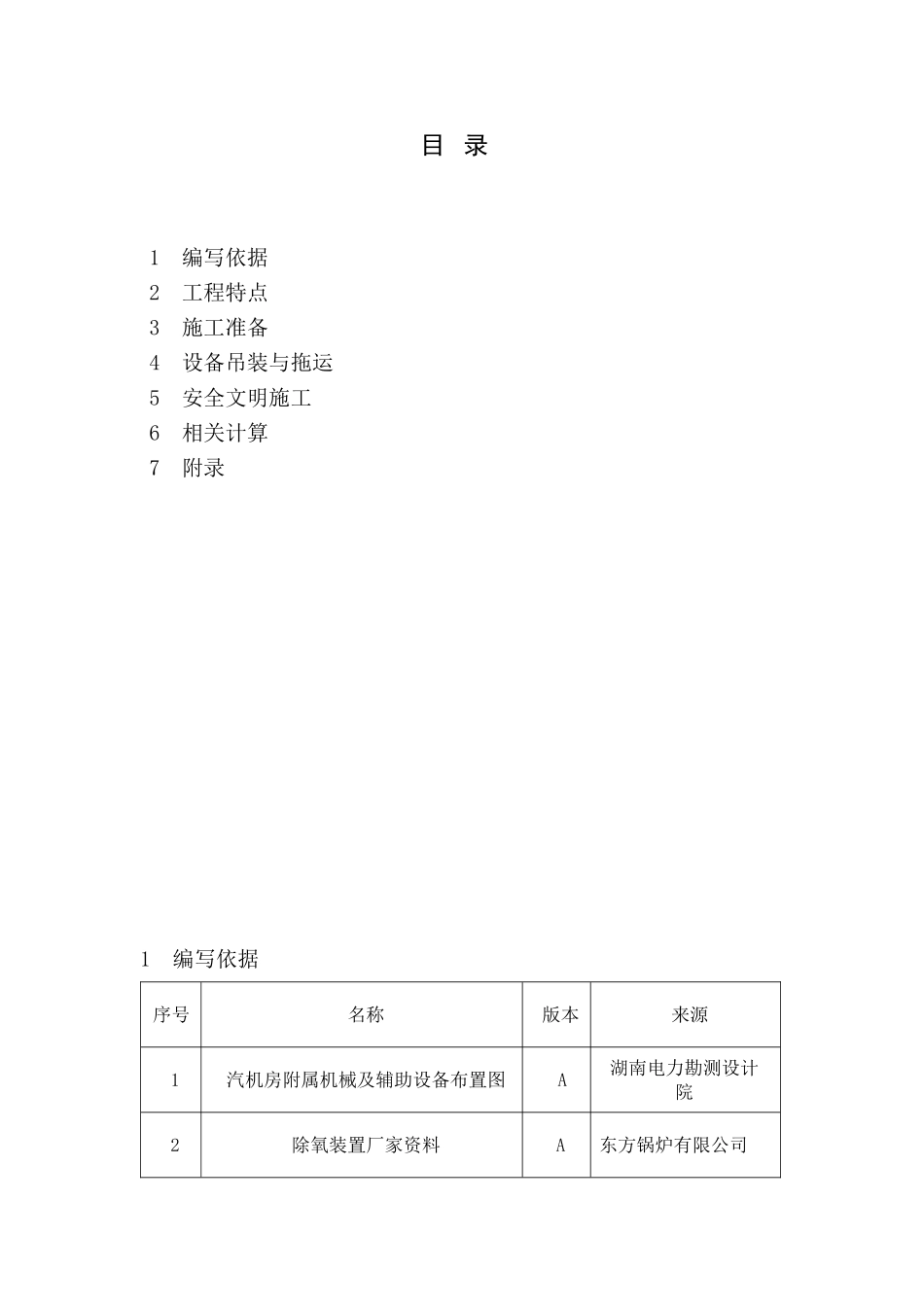

25版本编制/日期审核/日期部门/单位会签/日期部门/单位批准/日期 黔东电厂 工程 # 2 机组 _ 除氧水箱及除氧器吊装 __ 施工方案编码855102000-0103220-4512-20252501000-0006-10发 布: 浙江省火电建设公司Issued By: Zhejiang Thermal Power Construction Company目 录1 编写依据2 工程特点 3 施工准备4 设备吊装与拖运5 安全文明施工6 相关计算7 附录1 编写依据序号名称版本来源1汽机房附属机械及辅助设备布置图A湖南电力勘测设计院2除氧装置厂家资料A东方锅炉有限公司3工程力学理论与仿真/国防工业出版社4《职业健康安全管理体系法律规范》/GB/T280015《电力建设安全工作规程》(火力发电厂部分)2025国家经贸委6《环境管理体系法律规范及使用指南》/GB/T240012 工程特点本工程范围主要包括除氧水箱及除氧器的吊装及拖运
由于运输原因,厂家将除氧水箱分三段运输至现场,各个部件参数如下表:序号名称规格(mm)重量(t)1除氧器φ2550×1497835
62除氧水箱(左)φ3664×1080041
143除氧水箱(中)φ3664×935032
754除氧水箱(右)φ3664×1080041
145闭式水膨胀水箱φ2025×390023 施工准备3
1 除氧器及水箱吊装前道作业要求除氧间 B-C 排 26 米层水泥基础平台已浇注完成且验收合格,除氧水箱支敦安装完成;拖运轨道铺设完成,各连接节点加强符合要求;吊机作业范围内(#2 机组汽机房 A3 排至 B 排、14 柱至 16 柱之间区域)基础回填完成并压实,满足
