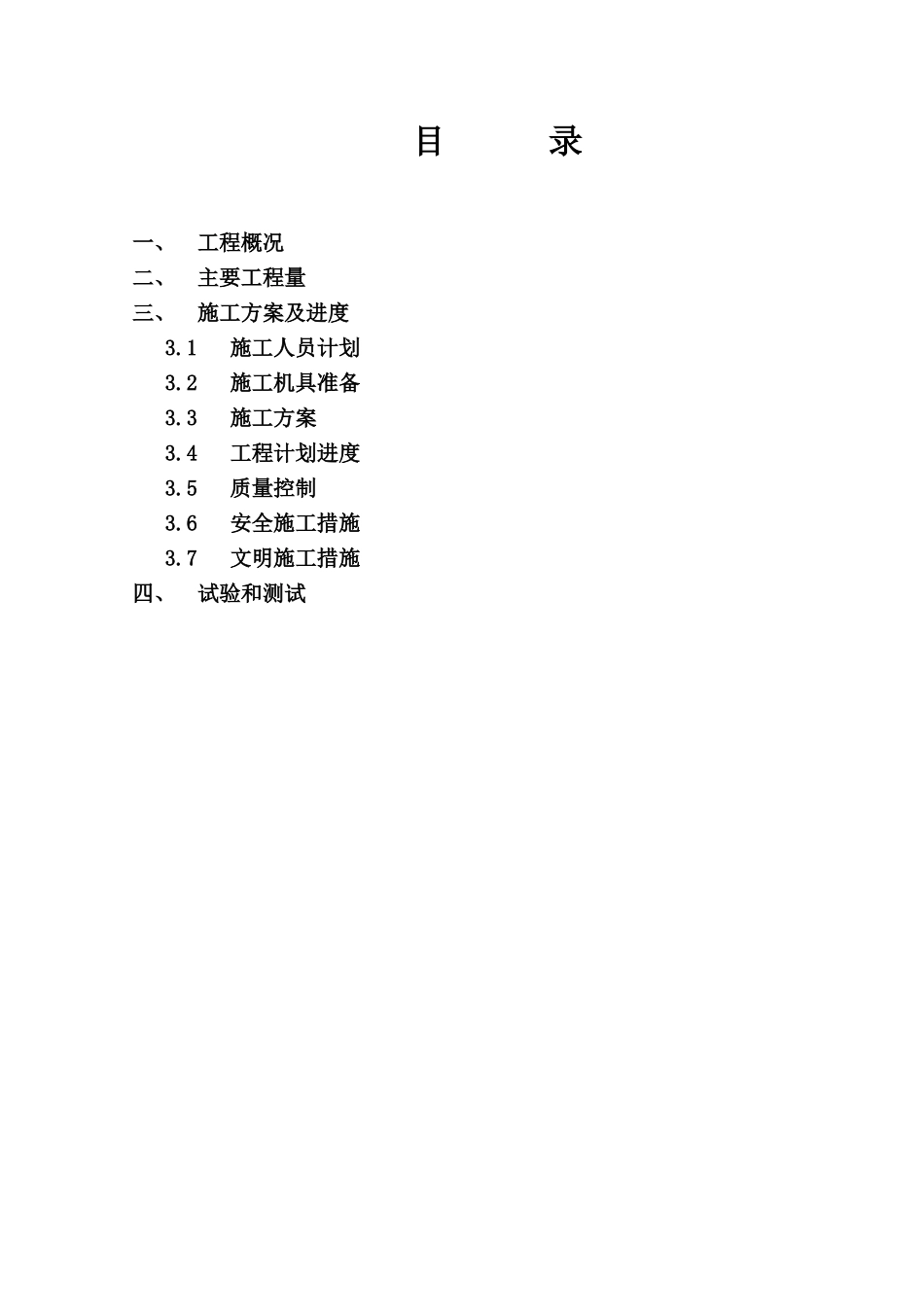

XXXXXXXXXXXXXX 工程除臭工程施工方案 编制单位:XXXXXXXXXXXXXXXXXXXXXXXXX XXXXXXXXXXXXXXXXXX 项目部 编制时间: XXX 年 XX 月 XX 日 编 制 人: 审 核 人: 审 批 人: 目 录一、工程概况二、主要工程量三、施工方案及进度3
1施工人员计划3
2施工机具准备3
3施工方案3
4工程计划进度3
5质量控制3
6安全施工措施3

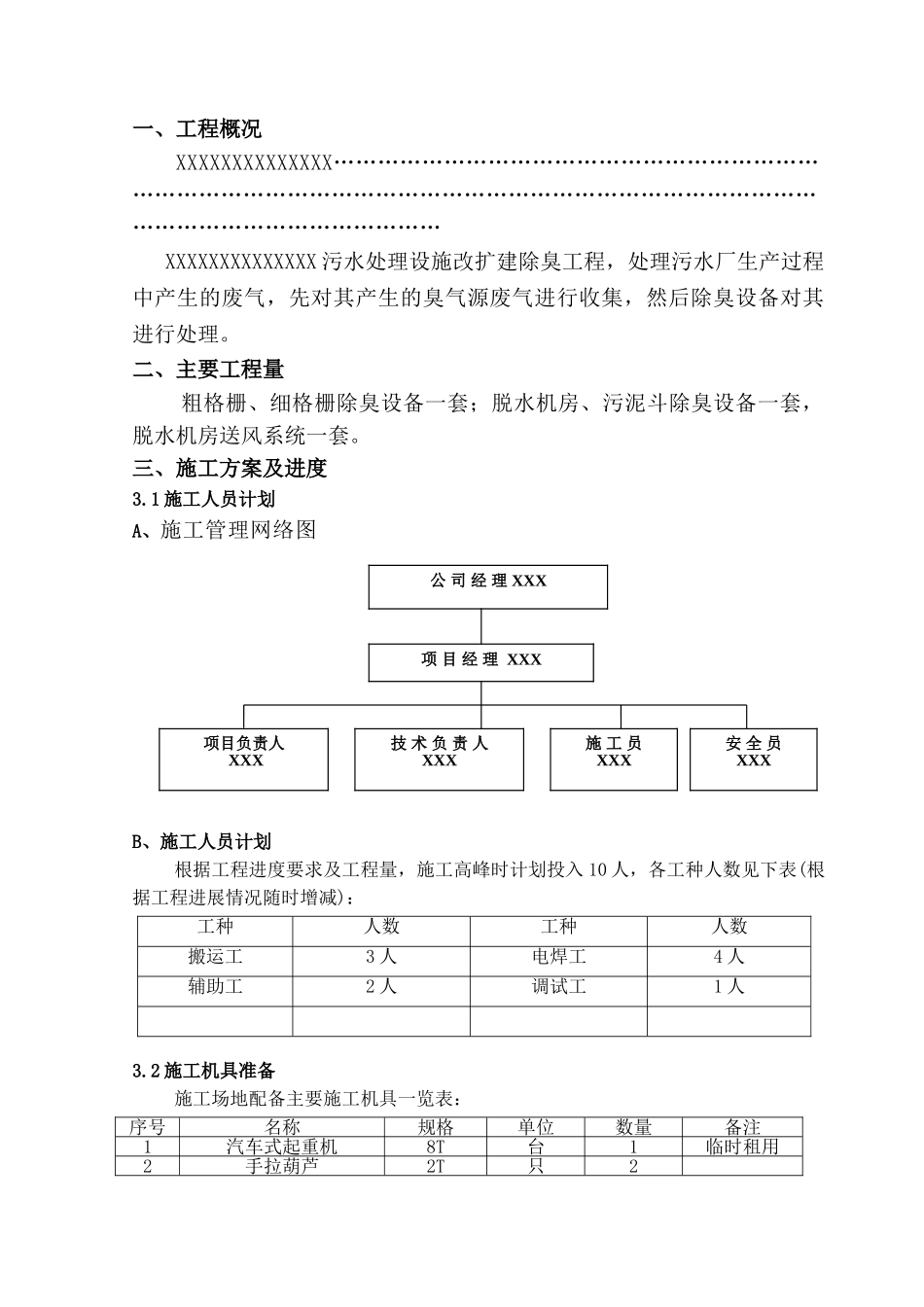

7文明施工措施四、试验和测试一、工程概况XXXXXXXXXXXXXX…………………………………………………………………………………………………………………………………………………………………………………XXXXXXXXXXXXXX 污水处理设施改扩建除臭工程,处理污水厂生产过程中产生的废气,先对其产生的臭气源废气进行收集,然后除臭设备对其进行处理
二、主要工程量粗格栅、细格栅除臭设备一套;脱水机房、污泥斗除臭设备一套,脱水机房送风系统一套
三、施工方案及进度3
1 施工人员计划A、施工管理网络图B、施工人员计划根据工程进度要求及工程量,施工高峰时计划投入 10 人,各工种人数见下表(根据工程进展情况随时增减):工种人数工种人数搬运工3 人电焊工4 人辅助工2 人调试工1 人3
2 施工机具准备施工场地配备主要施工机具一览表:序号名称规格单位数量备注1汽车式起重机8T台1临时租用2手拉葫芦2T只2公 司 经 理 XXX项 目 经 理 XXX技 术 负 责 人XXX安 全 员XXX施 工 员XXX项目负责人 XXX3手持切割机台24角向磨光机Φ108台45砂轮切割机Φ450台26电锤Φ26只27电钻Φ13只68氩弧焊机台49氧、乙炔工具台210电焊机台211水准仪台212拖线盘只413其他小工具若干1415163
3 施工方案3
施工准备(1)按组织网络图,技术负责人以及材料负
