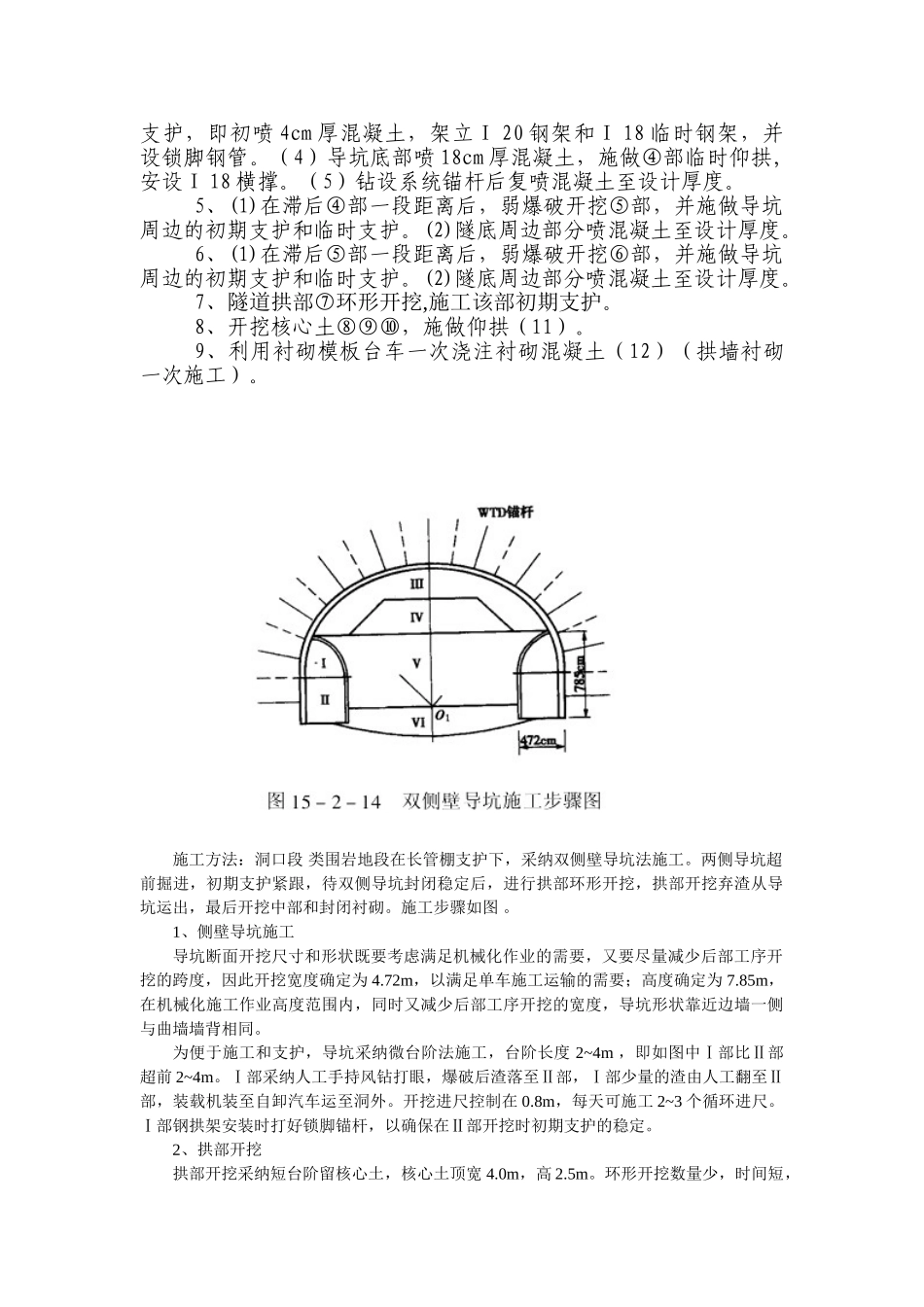

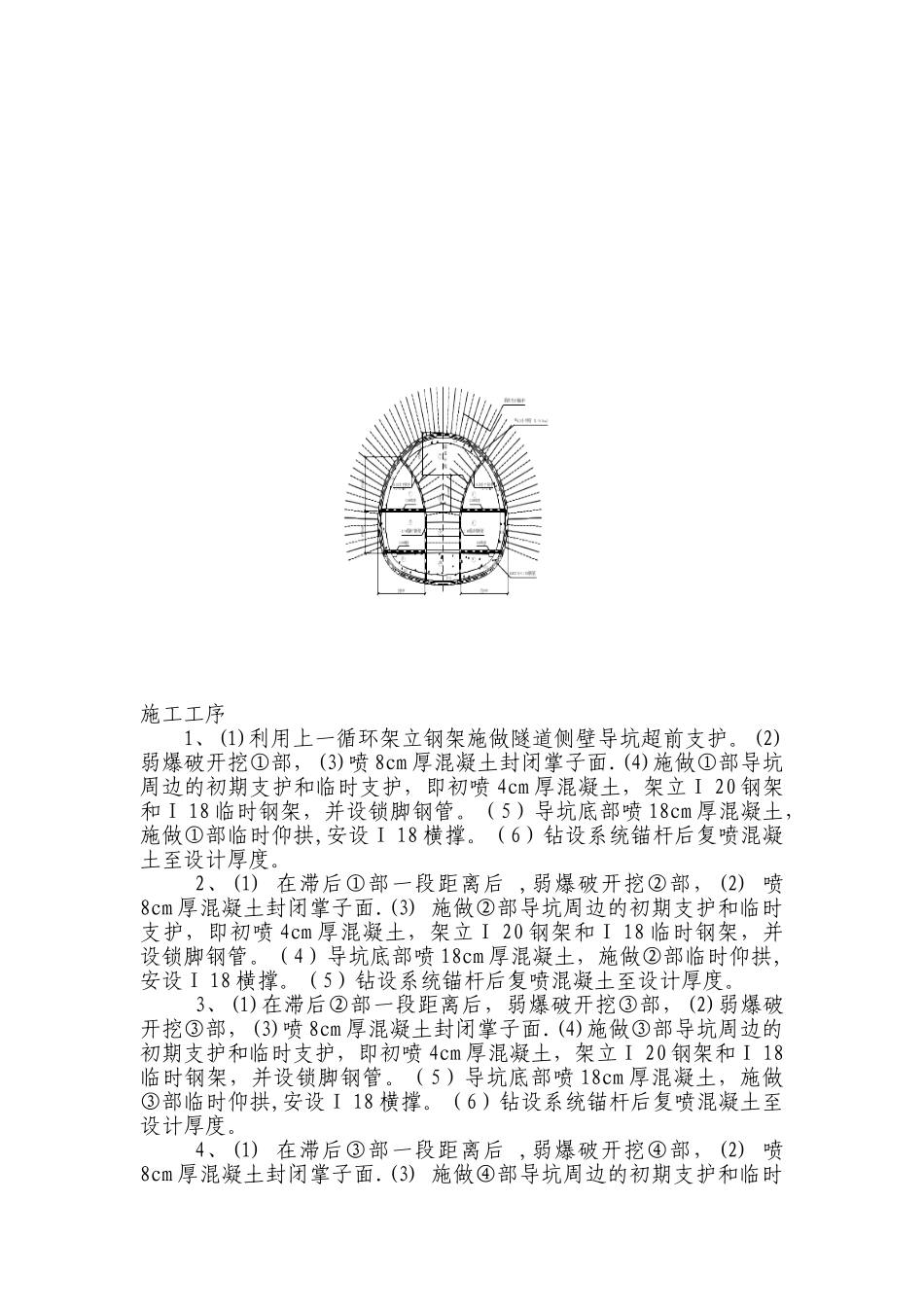

施工工序1、(1)利用上一循环架立钢架施做隧道侧壁导坑超前支护
(2)弱爆破开挖①部,(3)喷 8cm 厚混凝土封闭掌子面
(4)施做①部导坑周边的初期支护和临时支护,即初喷 4cm 厚混凝土,架立Ⅰ 20 钢架和Ⅰ 18 临时钢架,并设锁脚钢管
(5)导坑底部喷 18cm 厚混凝土,施做①部临时仰拱,安设Ⅰ 18 横撑
(6)钻设系统锚杆后复喷混凝土至设计厚度
2、(1) 在滞后①部一段距离后 ,弱爆破开挖②部,(2) 喷8cm 厚混凝土封闭掌子面
(3) 施做②部导坑周边的初期支护和临时支护,即初喷 4cm 厚混凝土,架立Ⅰ 20 钢架和Ⅰ 18 临时钢架,并设锁脚钢管
(4)导坑底部喷 18cm 厚混凝土,施做②部临时仰拱, 安设Ⅰ 18 横撑
(5)钻设系统锚杆后复喷混凝土至设计厚度
3、(1)在滞后②部一段距离后,弱爆破开挖③部,(2)弱爆破开挖③部,(3)喷 8cm 厚混凝土封闭掌子面
(4)施做③部导坑周边的初期支护和临时支护,即初喷 4cm 厚混凝土,架立Ⅰ 20 钢架和Ⅰ 18临时钢架,并设锁脚钢管
(5)导坑底部喷 18cm 厚混凝土,施做③部临时仰拱,安设Ⅰ 18 横撑
(6)钻设系统锚杆后复喷混凝土至设计厚度
4、(1) 在滞后③部一段距离后 ,弱爆破开挖④部,(2) 喷8cm 厚混凝土封闭掌子面
(3) 施做④部导坑周边的初期支护和临时支护,即初喷 4cm 厚混凝土,架立Ⅰ 20 钢架和Ⅰ 18 临时钢架,并设锁脚钢管
(4)导坑底部喷 18cm 厚混凝土,施做④部临时仰拱, 安设Ⅰ 18 横撑
(5)钻设系统锚杆后复喷混凝土至设计厚度
5、(1)在滞后④部一段距离后,弱爆破开挖⑤部,并施做导坑周边的初期支护和临时支护
(2)隧底周边部分喷混凝土至设计厚度
6、(1)在滞后⑤部一段距离后,弱爆破开挖⑥部,并施做导坑周边的初期支护和临时支护
