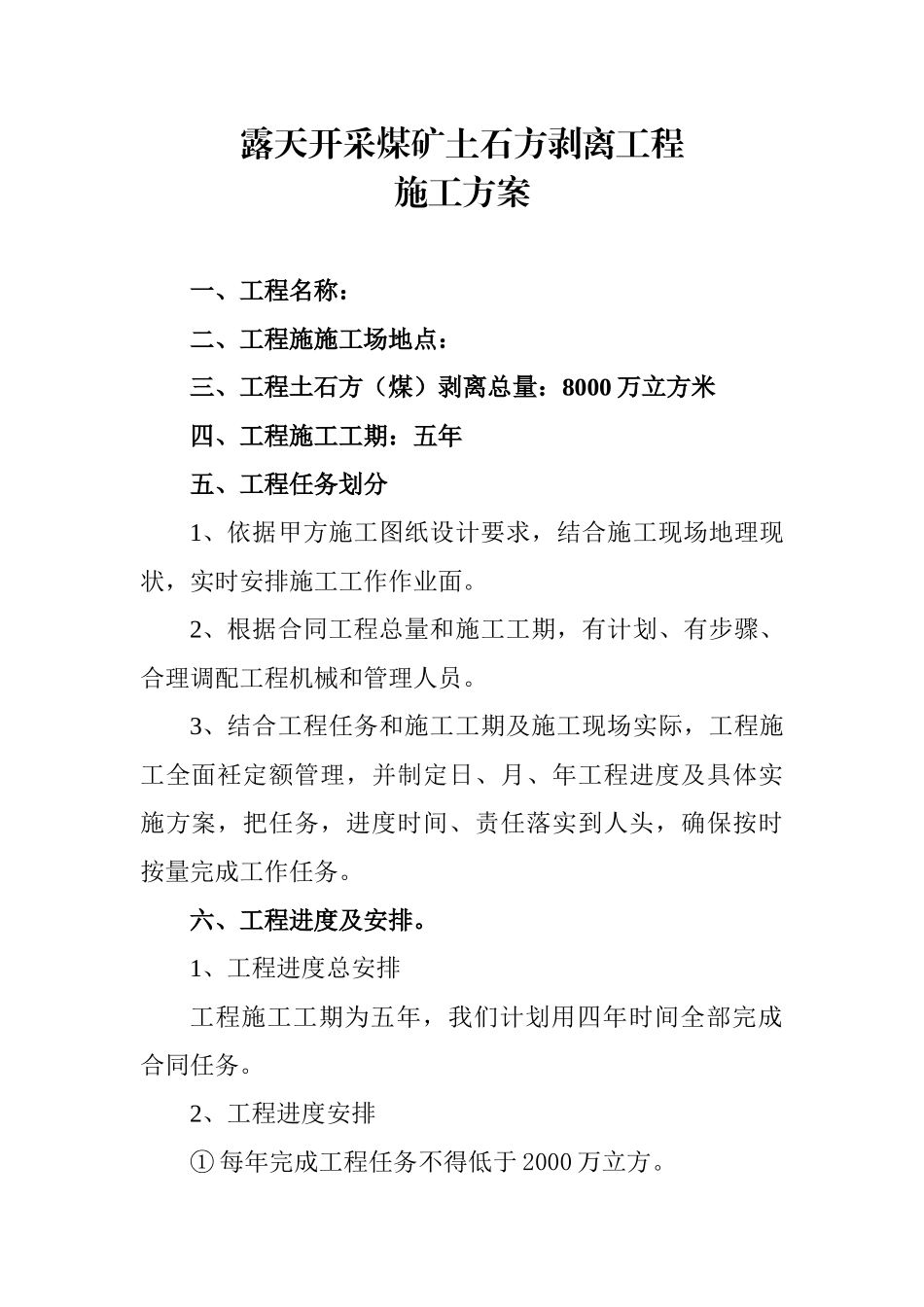

露天开采煤矿土石方剥离工程施工方案一、工程名称:二、工程施施工场地点:三、工程土石方(煤)剥离总量:8000 万立方米四、工程施工工期:五年五、工程任务划分1、依据甲方施工图纸设计要求,结合施工现场地理现状,实时安排施工工作作业面
2、根据合同工程总量和施工工期,有计划、有步骤、合理调配工程机械和管理人员
3、结合工程任务和施工工期及施工现场实际,工程施工全面衽定额管理,并制定日、月、年工程进度及具体实施方案,把任务,进度时间、责任落实到人头,确保按时按量完成工作任务
六、工程进度及安排
1、工程进度总安排工程施工工期为五年,我们计划用四年时间全部完成合同任务
2、工程进度安排① 每年完成工程任务不得低于 2000 万立方

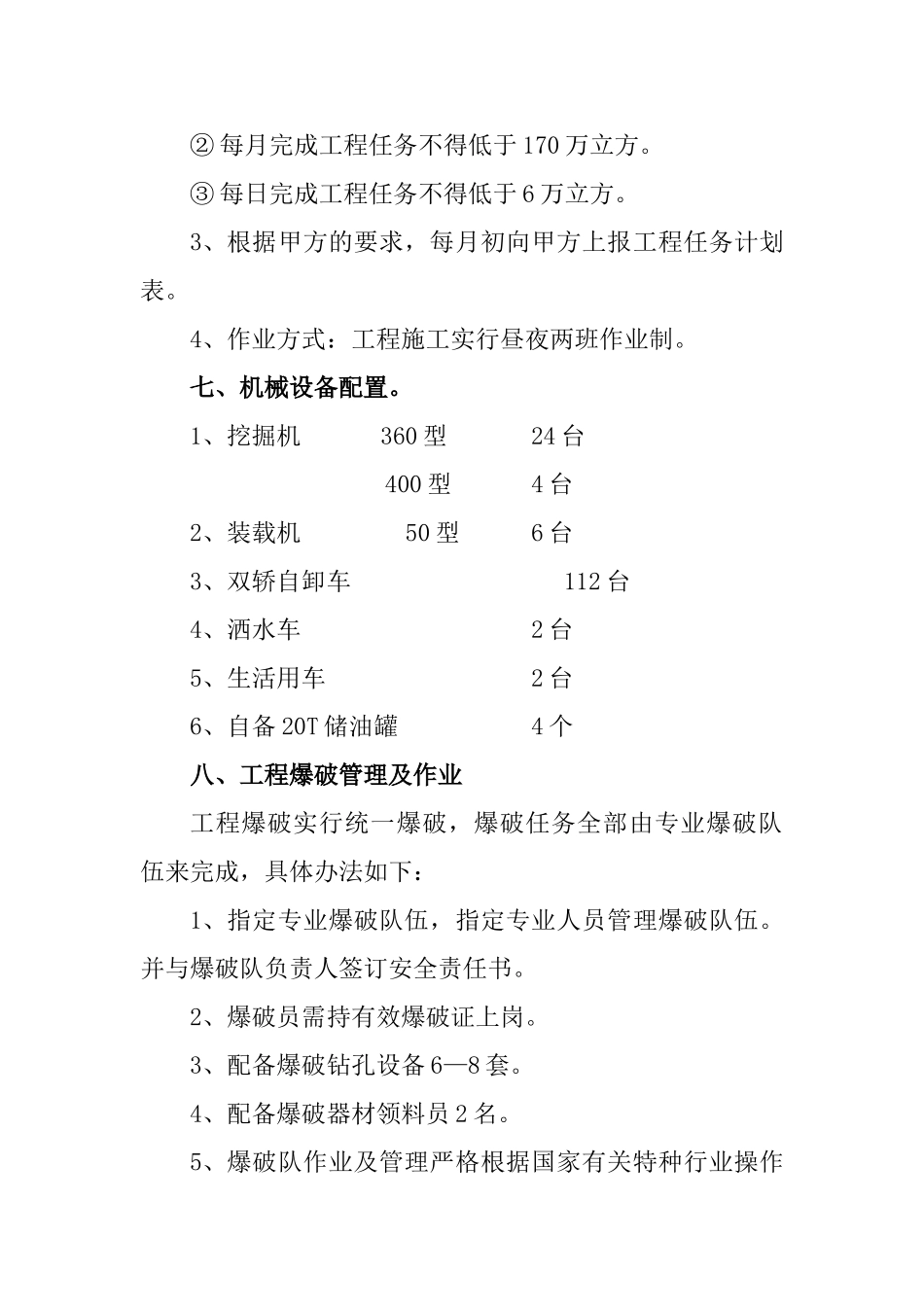

② 每月完成工程任务不得低于 170 万立方
③ 每日完成工程任务不得低于 6 万立方
3、根据甲方的要求,每月初向甲方上报工程任务计划表
4、作业方式:工程施工实行昼夜两班作业制
七、机械设备配置
1、挖掘机 360 型24 台400 型4 台2、装载机 50 型6 台3、双轿自卸车112 台4、洒水车2 台5、生活用车2 台6、自备 20T 储油罐4 个八、工程爆破管理及作业工程爆破实行统一爆破,爆破任务全部由专业爆破队伍来完成,具体办法如下:1、指定专业爆破队伍,指定专业人员管理爆破队伍
并与爆破队负责人签订安全责任书
2、爆破员需持有效爆破证上岗
3、配备爆破钻孔设备 6—8 套
4、配备爆破器材领料员 2 名
5、爆破队作业及管理严格根据国家有关特种行业操作法律规范管理要求和甲方现场管理要求进行作业和管理

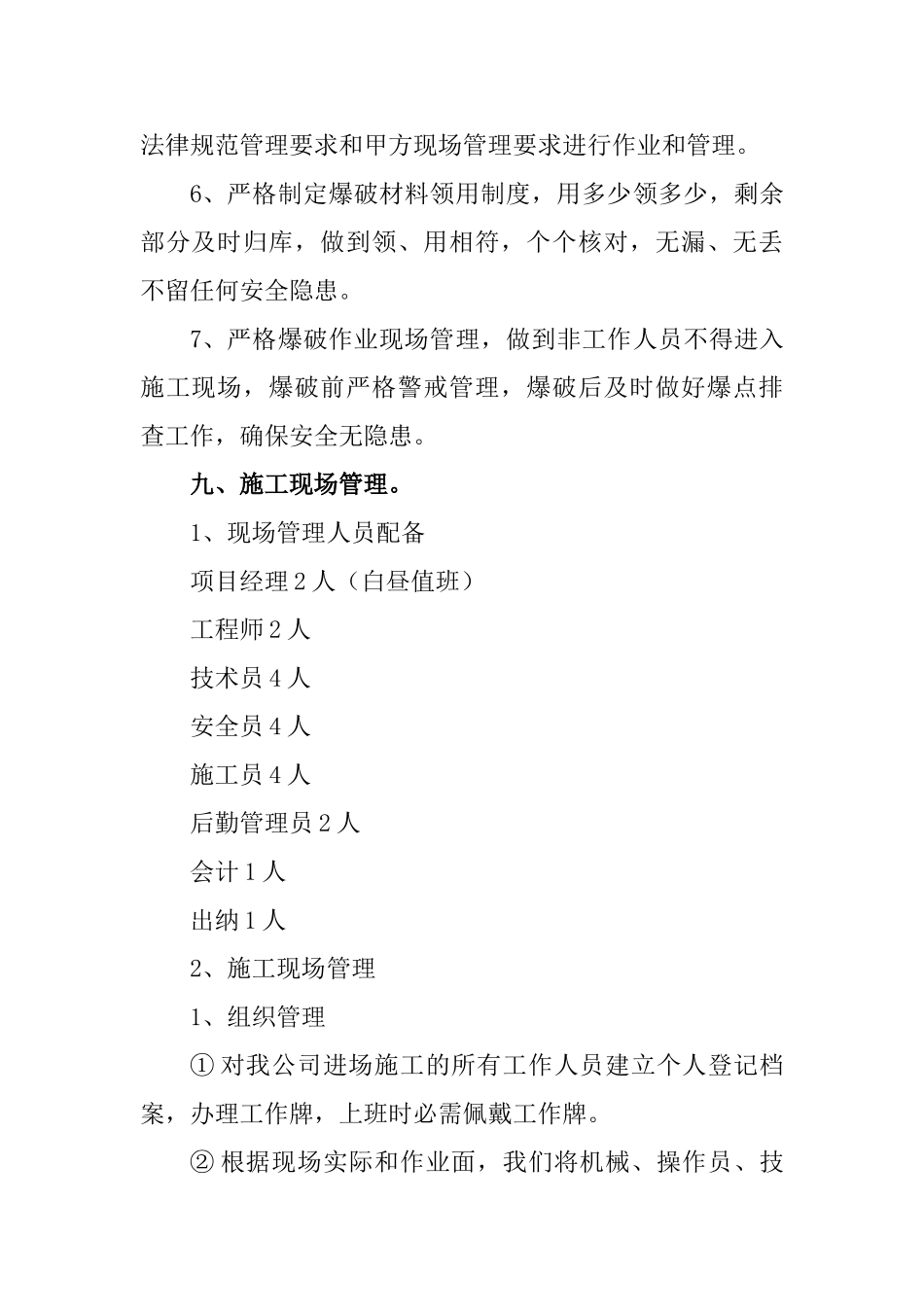

6、严格制定爆破材料领用制度,用多少领多少,剩余部分及时归库,做到领、用相符,个个核对,无漏、无丢不留任何安全隐患
7、严格爆破作业现场管理,做到非工作人员不得进入施工现场,爆破前严格警戒管理,爆破后及时做好爆点排查工作,确保安全无隐患
