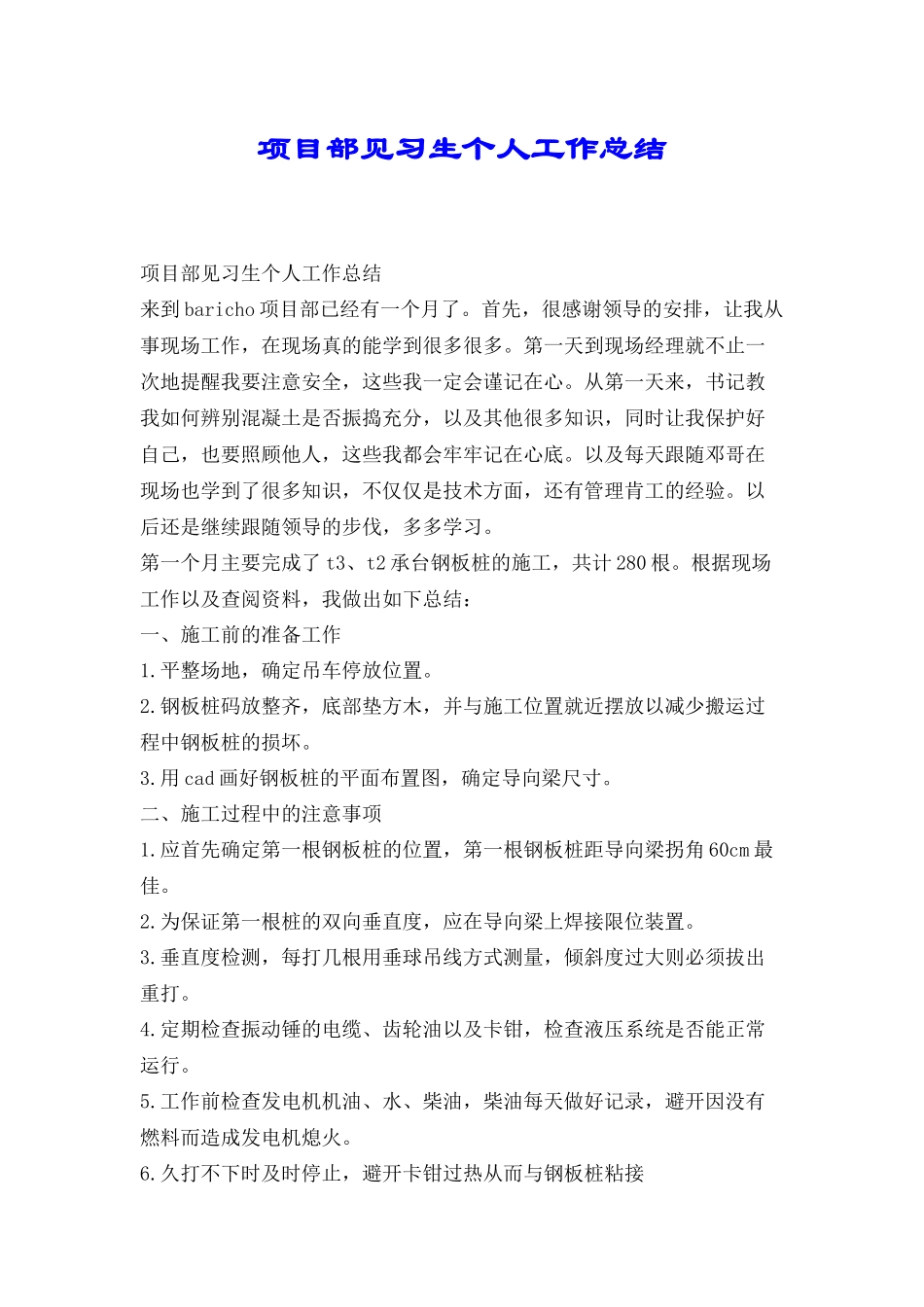

项目部见习生个人工作总结 项目部见习生个人工作总结来到 baricho 项目部已经有一个月了
首先,很感谢领导的安排,让我从事现场工作,在现场真的能学到很多很多
第一天到现场经理就不止一次地提醒我要注意安全,这些我一定会谨记在心
从第一天来,书记教我如何辨别混凝土是否振捣充分,以及其他很多知识,同时让我保护好自己,也要照顾他人,这些我都会牢牢记在心底
以及每天跟随邓哥在现场也学到了很多知识,不仅仅是技术方面,还有管理肯工的经验
以后还是继续跟随领导的步伐,多多学习
第一个月主要完成了 t3、t2 承台钢板桩的施工,共计 280 根
根据现场工作以及查阅资料,我做出如下总结:一、施工前的准备工作1
平整场地,确定吊车停放位置
钢板桩码放整齐,底部垫方木,并与施工位置就近摆放以减少搬运过程中钢板桩的损坏
用 cad 画好钢板桩的平面布置图,确定导向梁尺寸

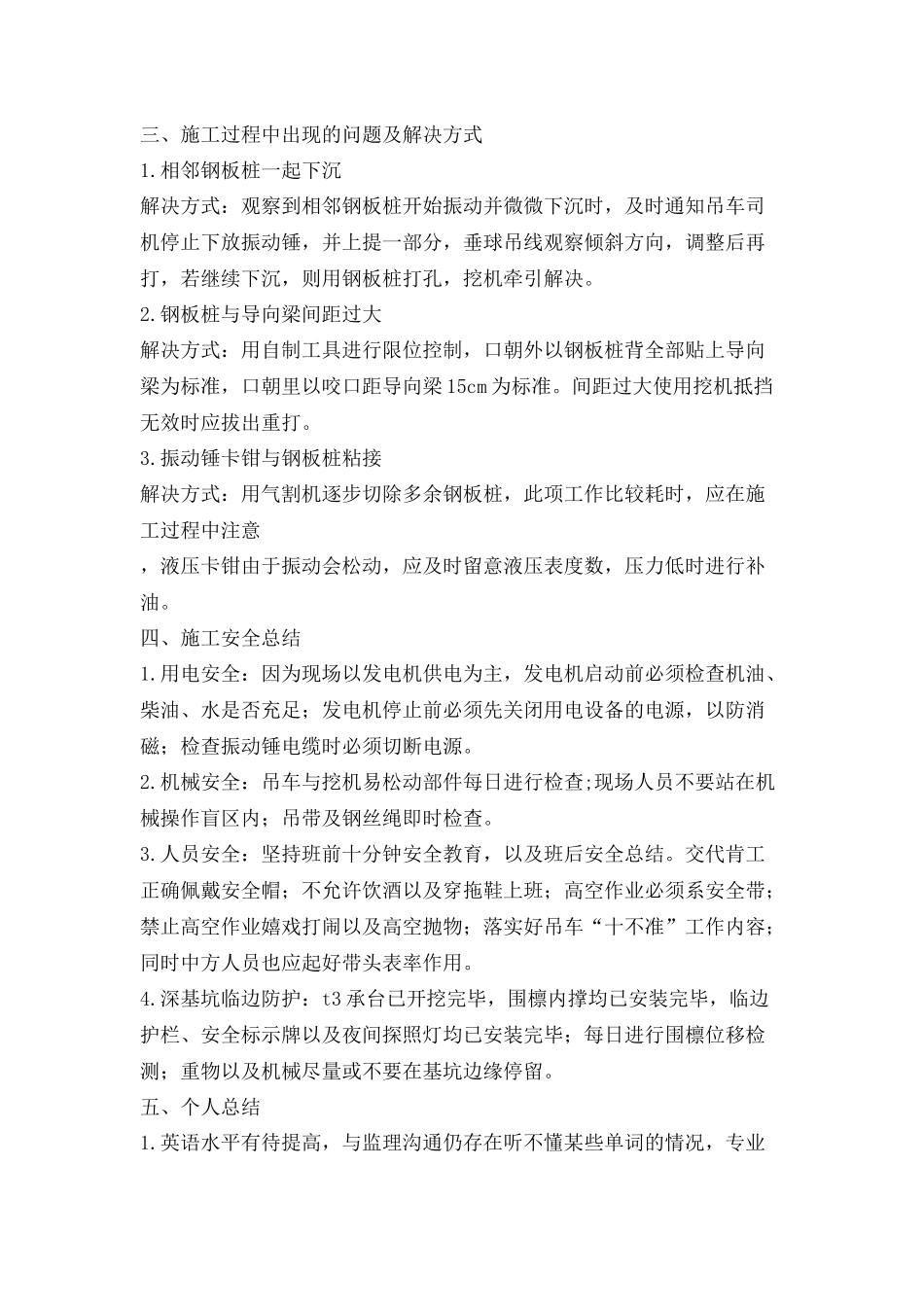

二、施工过程中的注意事项1
应首先确定第一根钢板桩的位置,第一根钢板桩距导向梁拐角 60cm 最佳
为保证第一根桩的双向垂直度,应在导向梁上焊接限位装置
垂直度检测,每打几根用垂球吊线方式测量,倾斜度过大则必须拔出重打
定期检查振动锤的电缆、齿轮油以及卡钳,检查液压系统是否能正常运行
工作前检查发电机机油、水、柴油,柴油每天做好记录,避开因没有燃料而造成发电机熄火
久打不下时及时停止,避开卡钳过热从而与钢板桩粘接三、施工过程中出现的问题及解决方式1
相邻钢板桩一起下沉解决方式:观察到相邻钢板桩开始振动并微微下沉时,及时通知吊车司机停止下放振动锤,并上提一部分,垂球吊线观察倾斜方向,调整后再打,若继续下沉,则用钢板桩打孔,挖机牵引解决
钢板桩与导向梁间距过大解决方式:用自制工具进行限位控制,口朝外以钢板桩背全部贴上导向梁为标准,口朝里以咬口距导向梁 15cm 为标准
间距过大使用挖机抵挡无效时应拔
