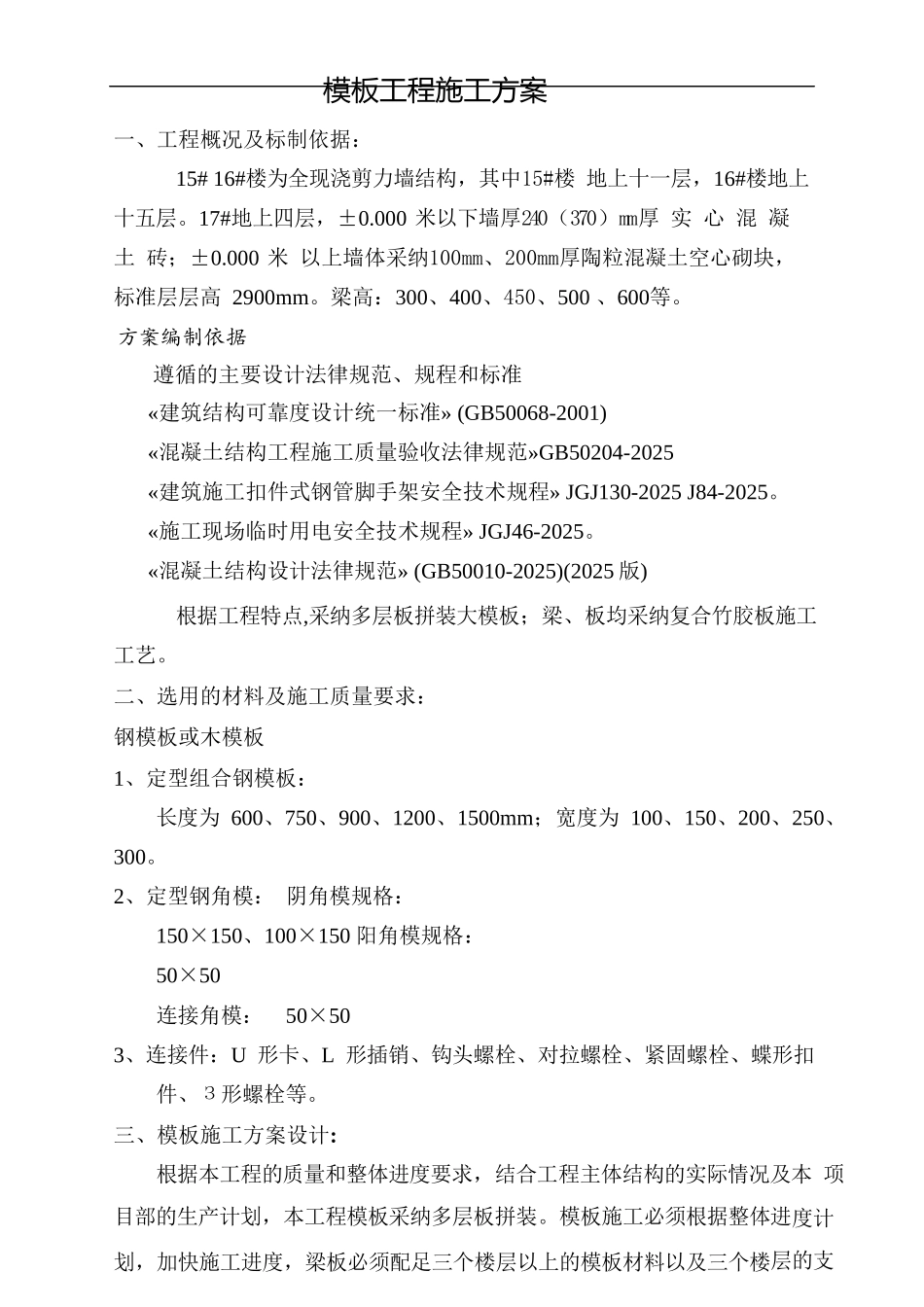

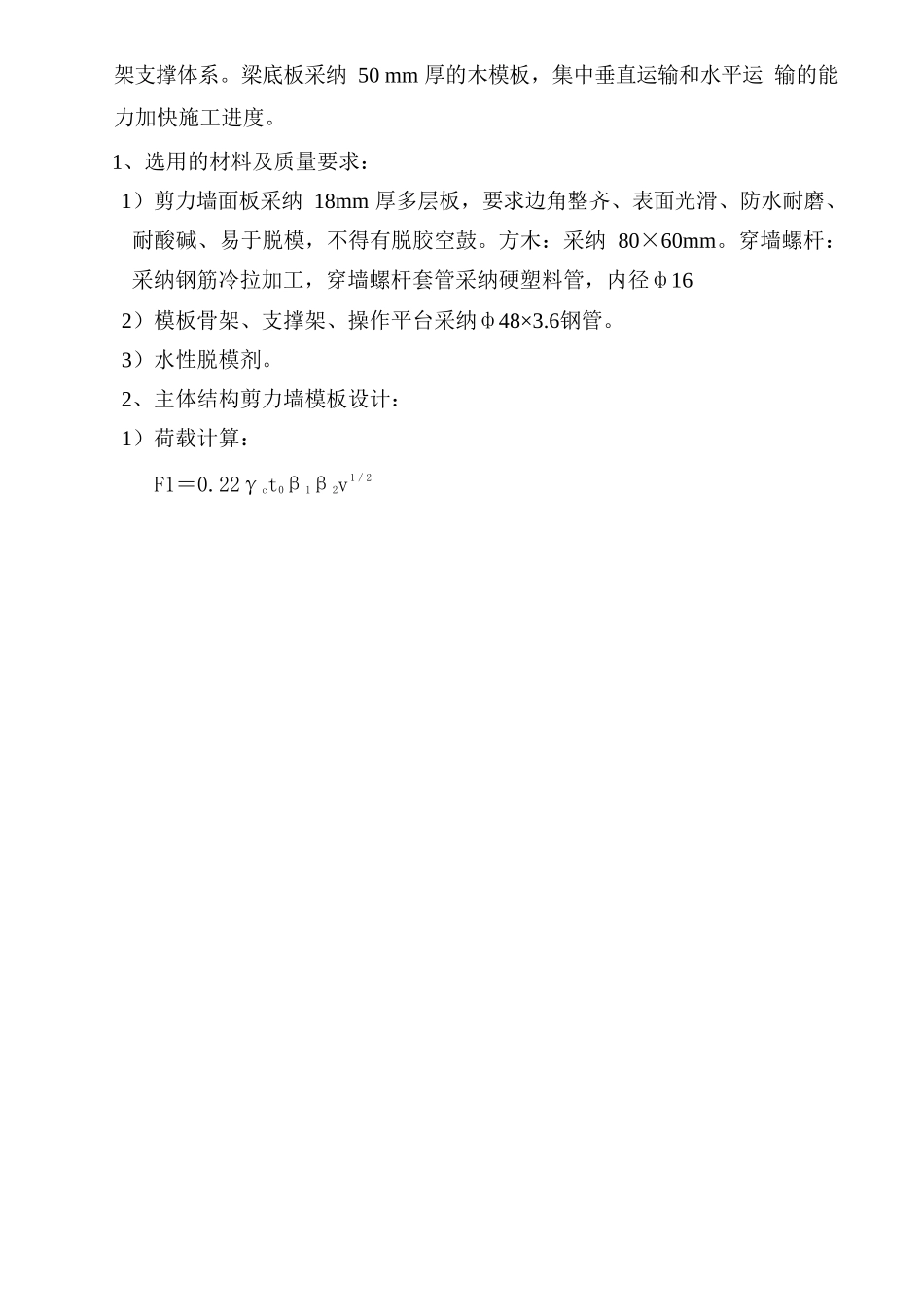

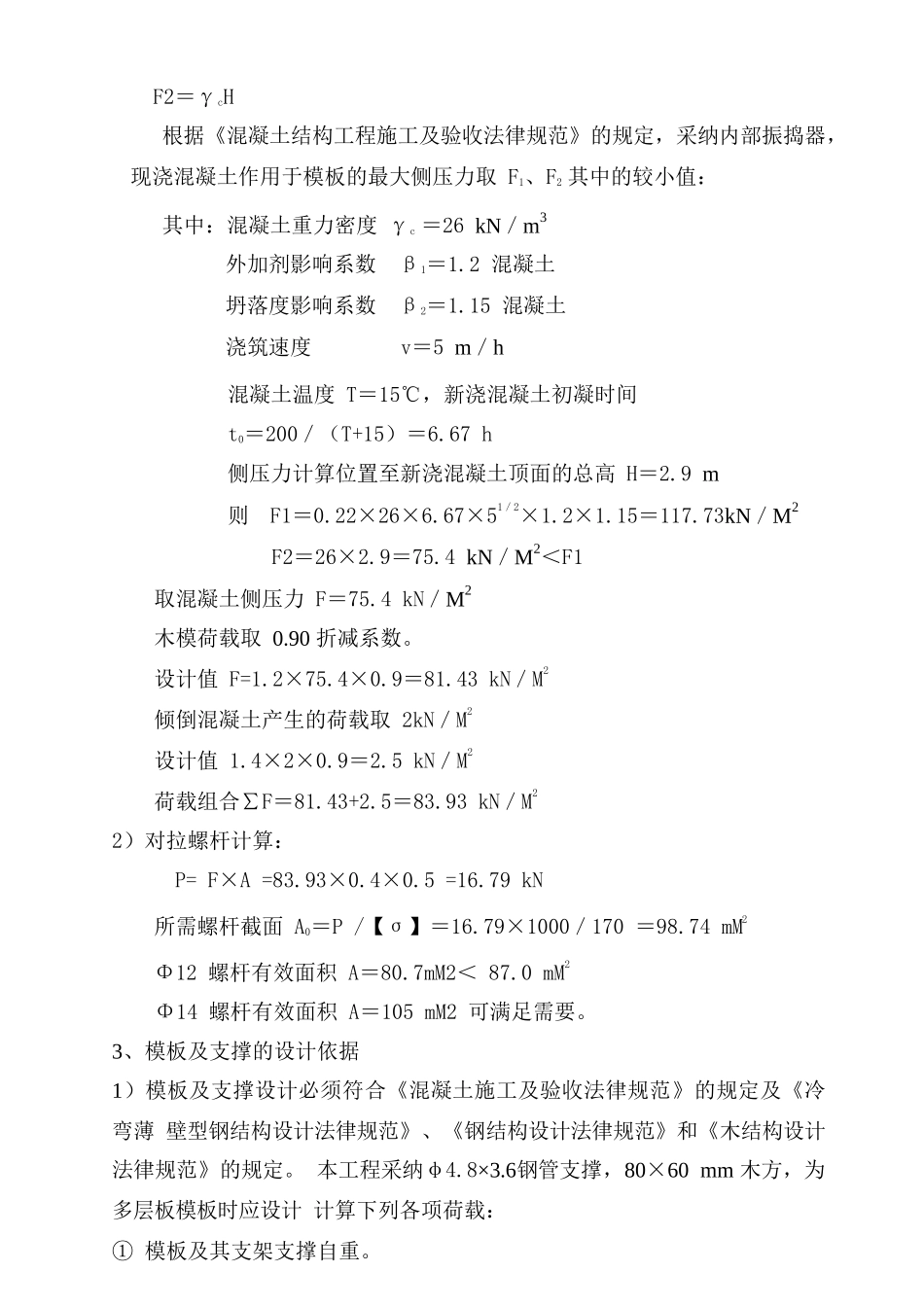

模板工程施工方案一、工程概况及标制依据:15# 16#楼为全现浇剪力墙结构,其中15#楼 地上十一层,16#楼地上十五层。17#地上四层,±0.000 米以下墙厚240(370)mm厚 实 心 混 凝 土 砖;±0.000 米 以上墙体采纳100mm、200mm厚陶粒混凝土空心砌块,标准层层高 2900mm。梁高:300、400、450、500 、600等。方案编制依据 遵循的主要设计法律规范、规程和标准«建筑结构可靠度设计统一标准» (GB50068-2001) «混凝土结构工程施工质量验收法律规范»GB50204-2025«建筑施工扣件式钢管脚手架安全技术规程» JGJ130-2025 J84-2025。«施工现场临时用电安全技术规程» JGJ46-2025。«混凝土结构设计法律规范» (GB50010-2025)(2025 版)根据工程特点,采纳多层板拼装大模板;梁、板均采纳复合竹胶板施工工艺。 二、选用的材料及施工质量要求:钢模板或木模板1、定型组合钢模板:长度为 600、750、900、1200、1500mm;宽度为 100、150、200、250、300。2、定型钢角模: 阴角模规格:150×150、100×150 阳角模规格:50×50连接角模:50×503、连接件:U 形卡、L 形插销、钩头螺栓、对拉螺栓、紧固螺栓、蝶形扣 件、З形螺栓等。三、模板施工方案设计:根据本工程的质量和整体进度要求,结合工程主体结构的实际情况及本 项目部的生产计划,本工程模板采纳多层板拼装。模板施工必须根据整体进度计划,加快施工进度,梁板必须配足三个楼层以上的模板材料以及三个楼层的支架支撑体系。梁底板采纳 50 mm 厚的木模板,集中垂直运输和水平运 输的能力加快施工进度。1、选用的材料及质量要求:1)剪力墙面板采纳 18mm 厚多层板,要求边角整齐、表面光滑、防水耐磨、 耐酸碱、易于脱模,不得有脱胶空鼓。方木:采纳 80×60mm。穿墙螺杆: 采纳钢筋冷拉加工,穿墙螺杆套管采纳硬塑料管,内径ф162)模板骨架、支撑架、操作平台采纳ф48×3.6钢管。3)水性脱模剂。2、主体结构剪力墙模板设计:1)荷载计算:F1=0.22γct0β1β2v1/22F2=γcH根据《混凝土结构工程施工及验收法律规范》的规定,采纳内部振捣器, 现浇混凝土作用于模板的最大侧压力取 F1、F2 其中的较小值:其中:混凝土重力密度 γc =26 kN/m3外加剂影响系数β1=1.2 混凝土坍落度影响系数β2=1.15 混凝土浇筑速度 v=5 m/h混凝土温度 T=15℃,新浇混凝土初凝时间t0=200/(T+15)=6.67 h侧压力计算位置至新浇混凝土顶面的总高 H=2.9 m则F...
