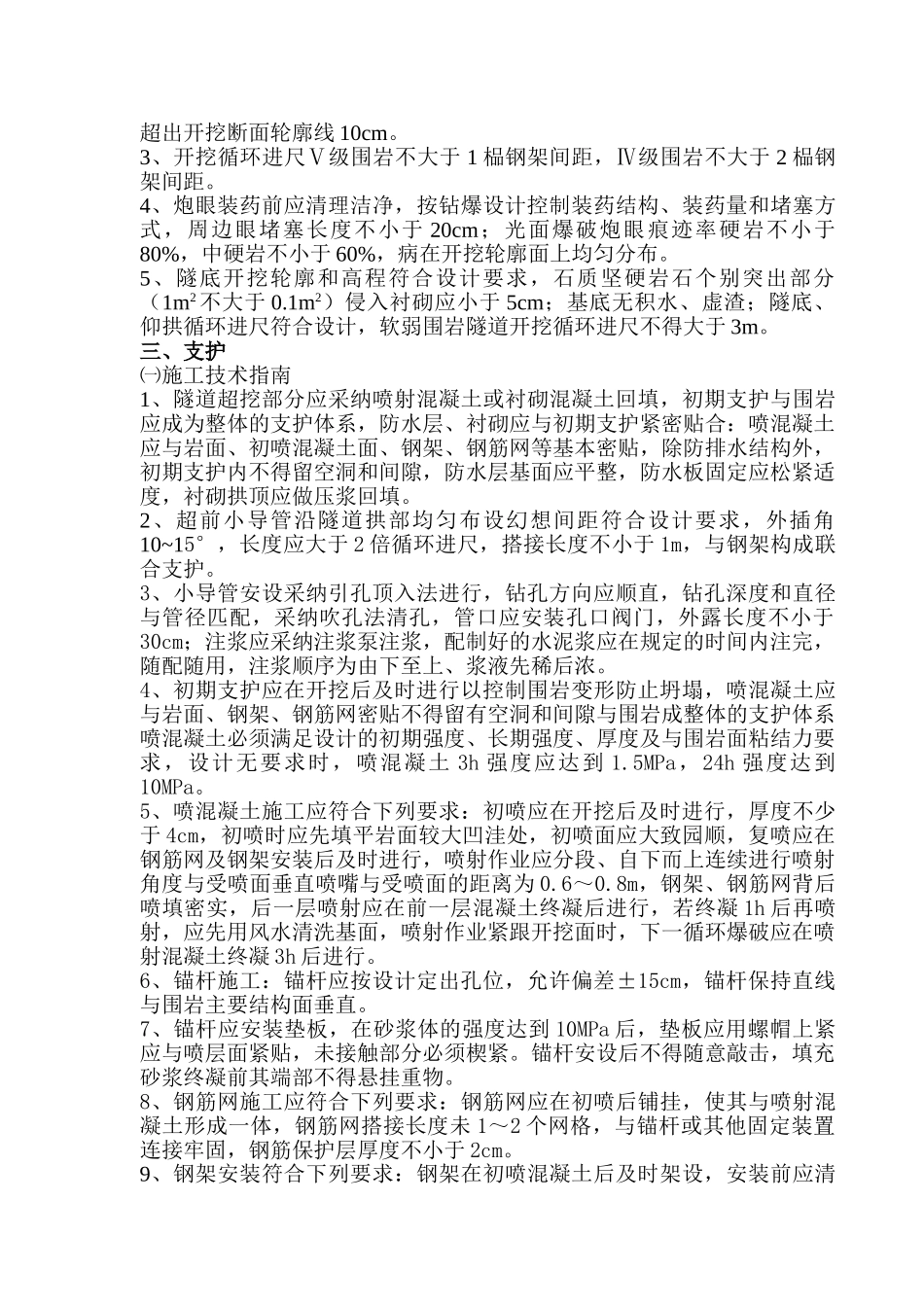

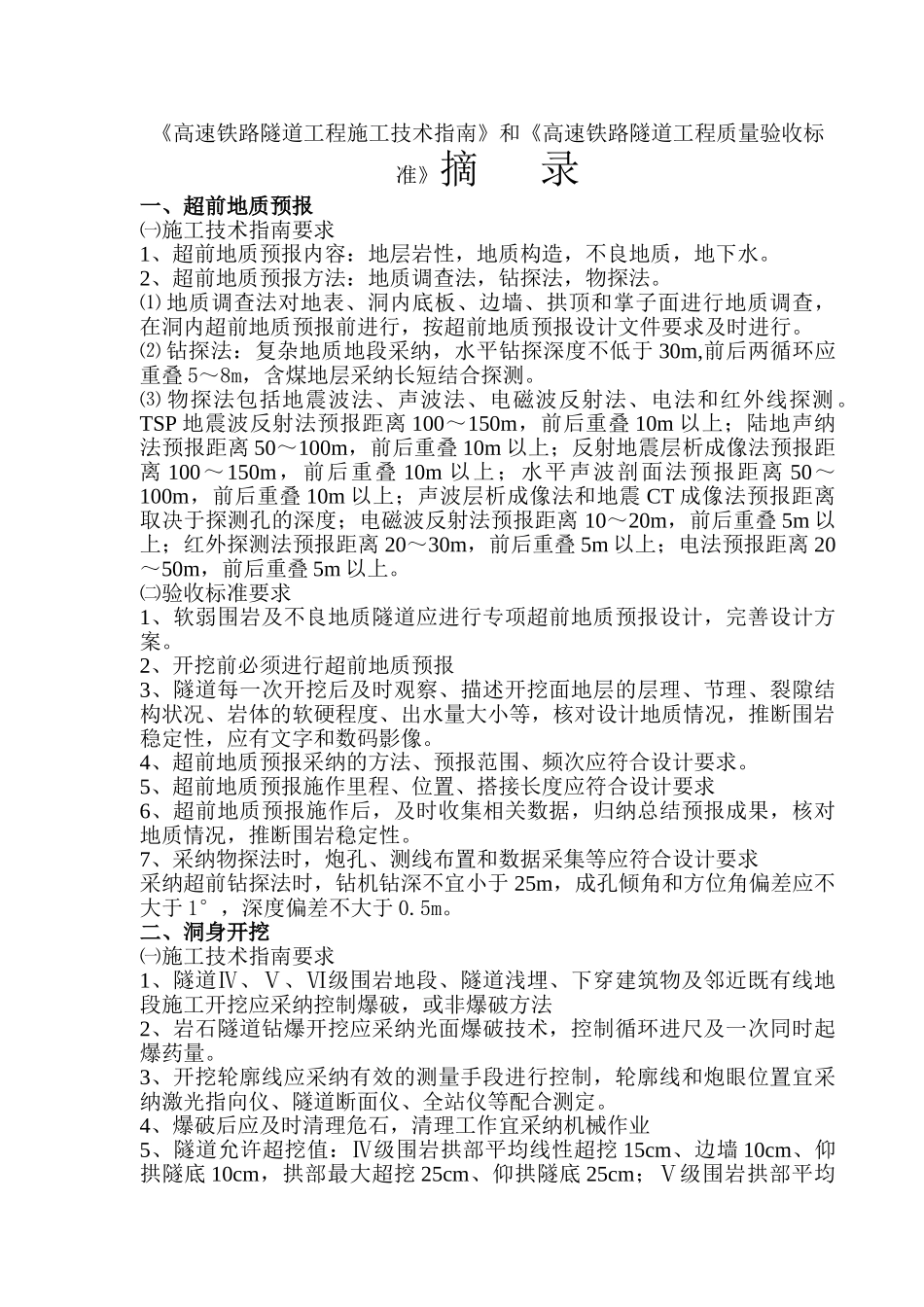

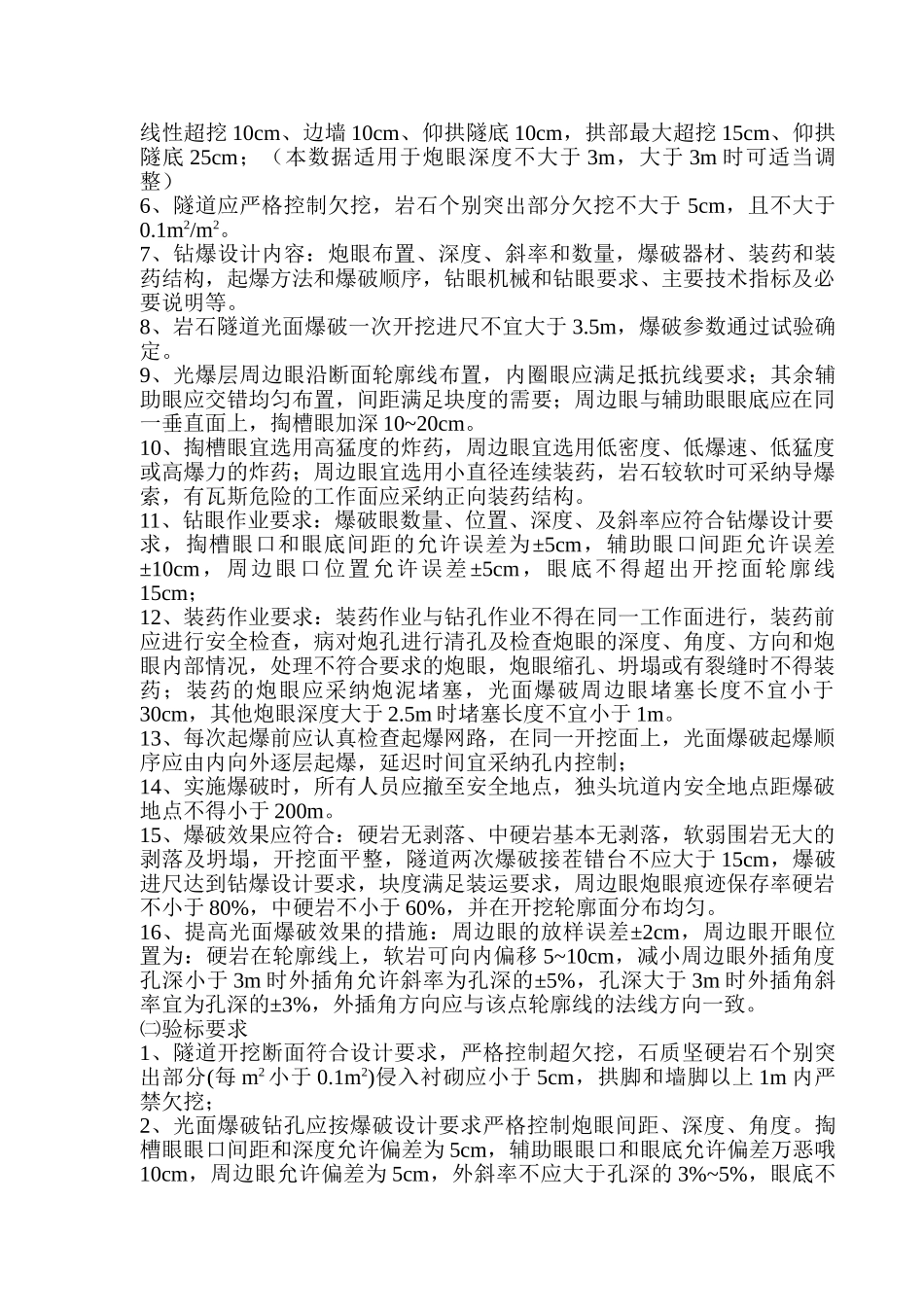

《高速铁路隧道工程施工技术指南》和《高速铁路隧道工程质量验收标准》摘 录一、超前地质预报㈠施工技术指南要求1、超前地质预报内容:地层岩性,地质构造,不良地质,地下水
2、超前地质预报方法:地质调查法,钻探法,物探法
⑴ 地质调查法对地表、洞内底板、边墙、拱顶和掌子面进行地质调查,在洞内超前地质预报前进行,按超前地质预报设计文件要求及时进行
⑵ 钻探法:复杂地质地段采纳,水平钻探深度不低于 30m,前后两循环应重叠 5~8m,含煤地层采纳长短结合探测
⑶ 物探法包括地震波法、声波法、电磁波反射法、电法和红外线探测
TSP 地震波反射法预报距离 100~150m,前后重叠 10m 以上;陆地声纳法预报距离 50~100m,前后重叠 10m 以上;反射地震层析成像法预报距离 100~150m,前后重叠 10m 以上;水平声波剖面法预报距离 50~100m,前后重叠 10m 以上;声波层析成像法和地震 CT 成像法预报距离取决于探测孔的深度;电磁波反射法预报距离 10~20m,前后重叠 5m 以上;红外探测法预报距离 20~30m,前后重叠 5m 以上;电法预报距离 20~50m,前后重叠 5m 以上
㈡验收标准要求1、软弱围岩及不良地质隧道应进行专项超前地质预报设计,完善设计方案
2、开挖前必须进行超前地质预报3、隧道每一次开挖后及时观察、描述开挖面地层的层理、节理、裂隙结构状况、岩体的软硬程度、出水量大小等,核对设计地质情况,推断围岩稳定性,应有文字和数码影像
4、超前地质预报采纳的方法、预报范围、频次应符合设计要求
5、超前地质预报施作里程、位置、搭接长度应符合设计要求6、超前地质预报施作后,及时收集相关数据,归纳总结预报成果,核对地质情况,推断围岩稳定性
7、采纳物探法时,炮孔、测线布置和数据采集等应符合设计要求采纳超前钻探法时,钻机钻深不宜小于 25m,成孔倾角和方位角偏
